第六章土石方工程.ppt
《第六章土石方工程.ppt》由会员分享,可在线阅读,更多相关《第六章土石方工程.ppt(58页珍藏版)》请在优知文库上搜索。

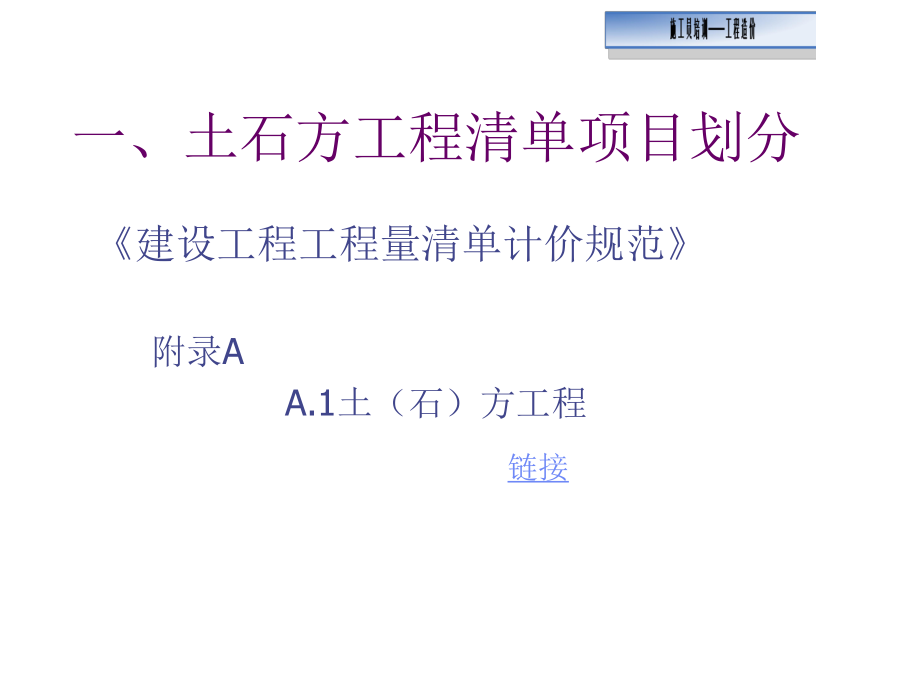

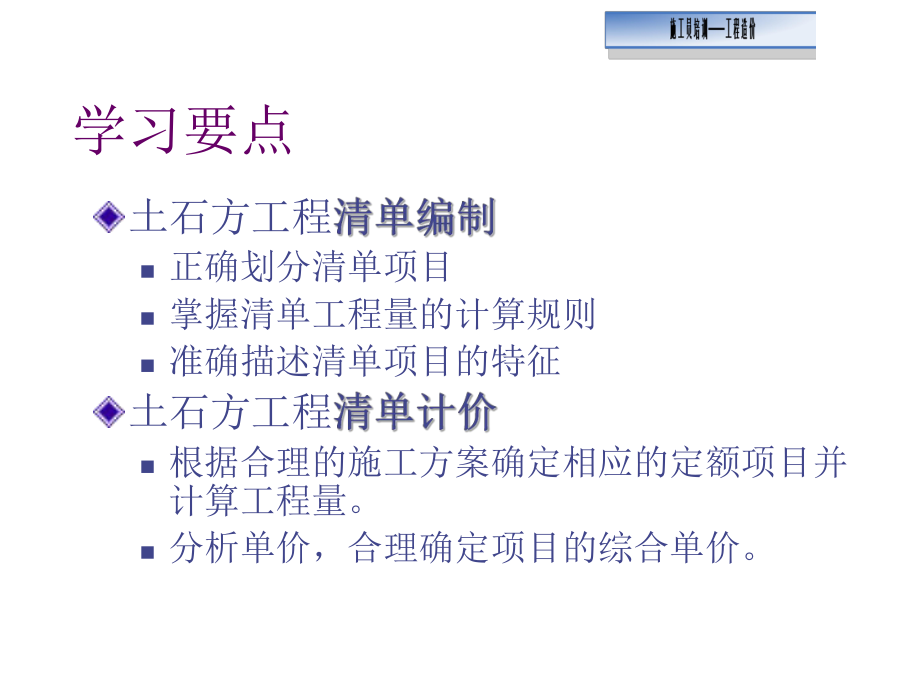

1、学习要点土石方工程n正确划分清单项目n掌握清单工程量的计算规则n准确描述清单项目的特征土石方工程n根据合理的施工方案确定相应的定额项目并计算工程量。n分析单价,合理确定项目的综合单价。一、土石方工程清单项目划分建设工程工程量清单计价规范 附录A A.1土(石)方工程链接土石方工程A.1平整场地 010101001挖土方010101002挖基础土方010101003冻土开挖010101004挖淤泥流砂010101005管沟土方010101006石方工程010102土石方回填010103土(石)方工程清单项目划分预裂爆破010102001石方开挖010102002管沟石方010102003土石方回
2、填010103001土方工程010101建筑物场地在30cm以内的挖、填、运、找平建筑物场地在30cm以外的竖向布置挖土或山坡切土,指设计标高以上的挖土带型基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方设计要求采用减震孔方式减弱爆破震动波时适用人工凿石、人工打眼爆破、机械打眼爆破等,并包括指定范围内的石方清除运输管沟土方开挖、回填管沟石方开挖场地回填、室内回填和基础回填并包括指定范围内的运输以及借土回填二、平整场地、挖土方主要内容:(一)平整场地、挖土方(二)平整场地、挖土方(一)平整场地、挖土方清单编制注:1、弃土、取土运距有指定弃土、取土地点时需描述运距。2、挖土
3、平均厚度按自然地面测量标高至设计地坪标高间的平均厚度确定,由于地形起伏变化大,不能提供平均挖土厚度时应提供方格网法或断面法施工的设计文件。平整场地挖土方工程量计算规则按设计图示尺寸以建筑物首层面积计算。按设计图示尺寸以体积计算。计量单位m2m3需要描述的项目特征(1)土壤类别(2)弃土运距(3)取土运距(1)土壤类别(2)挖土平均厚度(3)弃土运距链接(二)平整场地、挖土方清单计价平整场地挖土方工程量清单项目对应消耗量定额的主要项目平整场地山坡切土、挖土方消耗量定额项目的工程量计算规则同清单同清单相关计价说明(1)平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。(2)套用土石方定
4、额应根据合理的施工方案,选择合理的开挖方式和施工机械。(3)推土机推土或铲运机铲土的土层平均厚度30cm时,相应定额推土机台班数量乘以系数1.25,铲运机台班数量乘以系数1.17。三、挖基础土方主要内容:(一)土方相关问题解释土壤类别、干湿土划分、挖土方式、基础施工工作面、土方体积换算、放坡(二)挖基础土方的及实例项目划分、工程量计算、项目特征描述、编制实例(三)挖基础土方的及实例适用定额项目的划分、相应工程量的计算(基坑、土方、沟槽)、清单计价说明、计价实例(一)土方相关问题 11、土壤类别n土壤及岩石的分类 w土壤分一二类土、三类土、四类土 w岩石分松石、次坚石、普坚石 w详见规范链接(一
5、)土方相关问题 22、干、湿土n干湿土的划分首先以地质勘察资料为准,含水率25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。n在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。n定额未考虑挖湿土时所发生的排水费用,有发生时另行计算。 (一)土方相关问题 33、挖土方式 一般优先考虑采用机械施工,只有在因场地限制机械难以进场时采用人工施工。机械挖沟槽(基坑)土方(淤泥)如需人工辅助开挖(如清底、切边、修整底边等),人工开挖程量一般不超过总开挖工程量的10%。在支撑下开挖,人工开挖与机械开挖的工程量比例根据实际支撑情况确定。施工方案的
6、选择人工机械自卸汽车运土、石方反铲挖掘机抓铲挖掘机(一)土方相关问题 44、基础施工工作面 土方开挖需要预留工作面宽度的,应根据工程地质情况确定,计算土方开挖工程量时应依据合理的施工组织设计确定基础施工所需工作面宽度,施工组织设计未明确的可以参考下表。基 础 材 料每边各增加工作面宽度(mm)砖基础200浆砌毛石、条石基础150混凝土基础垫层支模板300混凝土基础支模板300基础垂直面做防水层800(防水层面)(一)土方相关问题 55、土方体积换算 土方运输工程量按天然密实度体积计算,剩余土方外运的工程量应扣除折算为天然密实度体积的回填工程量。天然密实度体积虚方体积夯实后体积松填体积1.001
7、.300.871.080.771.000.670.831.151.491.001.240.931.200.811.00(一)土方相关问题 66、放坡(1)无需边坡处理:直接开挖(2)需要边坡处理图6-1-8 双面支挡土板挡土板图6-1-9 双面放坡支挡土板放坡放坡系数挖土的深基础的支护结构挖土边坡处理(3)放坡系数 土方开挖需要放坡的,应根据工程地质情况确定,计算土方开挖工程量时应依据合理的施工组织设计确定放坡系数,施工组织设计未明确的可以参考下表。土壤类别 放坡起点(m) 人工挖土 机械挖土 在坑内作业 在坑上作业一、二类土1.2010.5010.3310.75三 类 土1.5010.331
8、0.2510.67四 类 土2.0010.2510.1010.33 当土类为混合土质时,土方的放坡系数应按照不同土质厚度的加权平均计算。深度范围内不同土类的厚度分别为h1、h2、h3,相应的土壤放坡系数分别为k1、k2、k3,则综合放坡系数为图6-1-4 综合放坡系数hhkhkhkk332211(二)挖基础土方项目划分(1)根据基础类型划分(2)根据基础深度划分(3)根据垫层底面积、底宽划分挖基础土方010101003独立基础挖土方带型基础挖土方满堂基础挖土方区分:垫层底宽、挖土深度区分:垫层底面积、挖土深度区分:垫层底面积、挖土深度010101003*010101003*010101003*
