合肥至周口高速公路颍临段项目材料管理暂行办法 定稿20220329.docx
《合肥至周口高速公路颍临段项目材料管理暂行办法 定稿20220329.docx》由会员分享,可在线阅读,更多相关《合肥至周口高速公路颍临段项目材料管理暂行办法 定稿20220329.docx(8页珍藏版)》请在优知文库上搜索。

1、合肥至周口高速公路颍临段项目材料管理办法(暂行)笫一章总则第一条为规范合肥至周口高速公路颍临段项目(下称“本项目”)材料管理,从源头上控制工程建设质量,提高工程品质,践行科学管理理念,依据国家法律、法规、合同文件、集团公司公路残设项目材料物资管理暂行办法等有关规定,结合本项目工程建设实际情况,特制定本办法。第二条本办法适用于合肥至周口高速公路颍临段项目材料物资采购和供应管理工作。第三条本项目材料管理分甲供式、准入式、核准式和自购式。1,甲供式材料:指由项目办以招标方式直接采购的大宗材料物资。2,准入式材料:指本项目建设所需的主要材料(水泥、钢材、钢绞线等)、土工材料(土工格栅、土工格室、土工布
2、等)、支座、锚具、外加剂、伸缩缝、钢饬网片、路面等材料,采购或供货单位提出准入申请,经审核后下发准入名单,施工单位自行采购。3、核准式材料:核准式是指由承包人自行选择品牌,石灰、粉煤灰、PHC管柱等材料,经项目办或其授权单位同意后方可使用的材料物资。4、自购式:指直接由承包人自行采购,经质量检验合格后方可使用的材料物资,需向项目办或其授权单位报备。5、候选材料必须在近五年内具有一个以上在安徽交控项目的优秀使用业绩,或5年内2个以上省外巳竣工高速公路或高速铁路项目的业绩,6、对于不在准入名单内的单位,也可及时上报其备选名单,经审核合格后也可用于项目使用。笫四条凡在本项目使用的各种材料,在采购、运

3、输、储存和使用中,必须满足国家及交通运输部制定的关于公路施工技术规范、质量标准、安全技术操作规程等相关的法律、法规、技术标准、质量标准及安全措施的要求。笫五条施工单位是质量责任主体,需设置专职材料管理人员,必须严格遵守本办法的各项规定,积极配合项目力、监理单位、中心试验室严格把控工程材料。笫二章机构与职责笫六条项目办的职责:1、负责甲供式材料供货单位与施工单位之间的协调工作,负责与供货单位和施工单位进行每月甲供式材料的需求计划及材料款结算,并做好甲供式材料总量的核算。负责对甲供式材料的安全、计划、质量、计量支付等管理进行监督。2,负贲对准入式和核准式材料的安全、质量进行全过程监督。3,负责批准
4、准入式材料。第七条中心试验室职责:1,配合监理单位进行日常工地巡查,检查施工单位对材料的使用和检测情况。按规定的频率进行独立抽检,对材料质量、性能等严格监控,并对施工单位的检测结果进行核准,将结果抄送监理单位。2、负责审查准入式材料的相关材料,报项目办或其授权单位审批。3、负责所有核准式材料的检测和审查,向项目办或其授权单位报备。笫八条监理单位的职责:1,审核施工单位甲供式材料计划及实际使用数量。监督验收并确认到场甲供式材料。抽检甲供式材料,凡经抽检确认为不合格的甲供式材料依照项目管理程序及时欠理,并将结果逐级上报。2、根据中心试验室检测结果,审核准入式材料,审批核准式材料,严格监控准入式和核

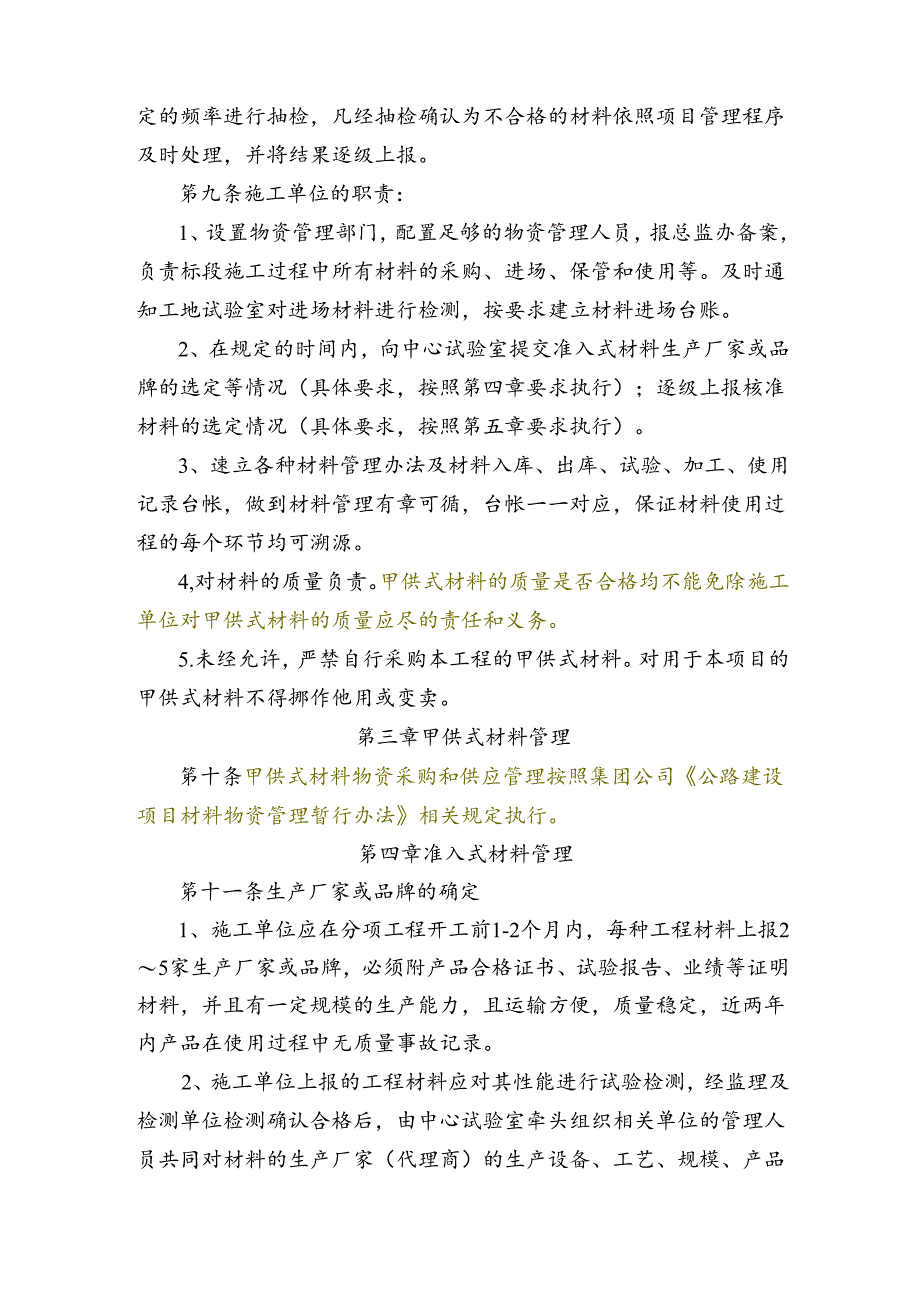

5、准式材料的采购、保管、使用和检测情况。按规定的频率进行抽检,凡经抽检确认为不合格的材料依照项目管理程序及时处理,并将结果逐级上报。笫九条施工单位的职责:1、设置物资管理部门,配置足够的物资管理人员,报总监办备案,负责标段施工过程中所有材料的采购、进场、保管和使用等。及时通知工地试验室对进场材料进行检测,按要求建立材料进场台账。2、在规定的时间内,向中心试验室提交准入式材料生产厂家或品牌的选定等情况(具体要求,按照第四章要求执行);逐级上报核准材料的选定情况(具体要求,按照第五章要求执行)。3、速立各种材料管理办法及材料入库、出库、试验、加工、使用记录台帐,做到材料管理有章可循,台帐一一对应,保
6、证材料使用过程的每个环节均可溯源。4,对材料的质量负责。甲供式材料的质量是否合格均不能免除施工单位对甲供式材料的质量应尽的责任和义务。5.未经允许,严禁自行采购本工程的甲供式材料。对用于本项目的甲供式材料不得挪作他用或变卖。第三章甲供式材料管理笫十条甲供式材料物资采购和供应管理按照集团公司公路建设项目材料物资管理暂行办法相关规定执行。笫四章准入式材料管理笫十一条生产厂家或品牌的确定1、施工单位应在分项工程开工前1-2个月内,每种工程材料上报25家生产厂家或品牌,必须附产品合格证书、试验报告、业绩等证明材料,并且有一定规模的生产能力,且运输方便,质量稳定,近两年内产品在使用过程中无质量事故记录。
7、2、施工单位上报的工程材料应对其性能进行试验检测,经监理及检测单位检测确认合格后,由中心试验室牵头组织相关单位的管理人员共同对材料的生产厂家(代理商)的生产设备、工艺、规模、产品质量、履约能力、社会信誉等进行现场考察。3、经确定上报的工程材料生产厂家或品牌满足本项目建设常要时。在施工过程中,不得使用未经审批的生产厂家或品牌的材料。笫十二条材料进场1、每一批材料计划进场时,施工单位工地试验室应做好检验准备,并报告监理单位,在24小时内监理工程师应在接到报告后及时到达现场。2、施工单位必须对原材料按规定频率和方法取样检验,检验合格后按照规定向监理工程师上报该批材料的进场申请资料(附该批材料的材质单
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 合肥至周口高速公路颍临段项目材料管理暂行办法 定稿20220329 合肥 周口 高速公路 颍临段 项目 材料 管理 暂行办法 定稿 20220329
