建筑工程流水施工.ppt
《建筑工程流水施工.ppt》由会员分享,可在线阅读,更多相关《建筑工程流水施工.ppt(77页珍藏版)》请在优知文库上搜索。

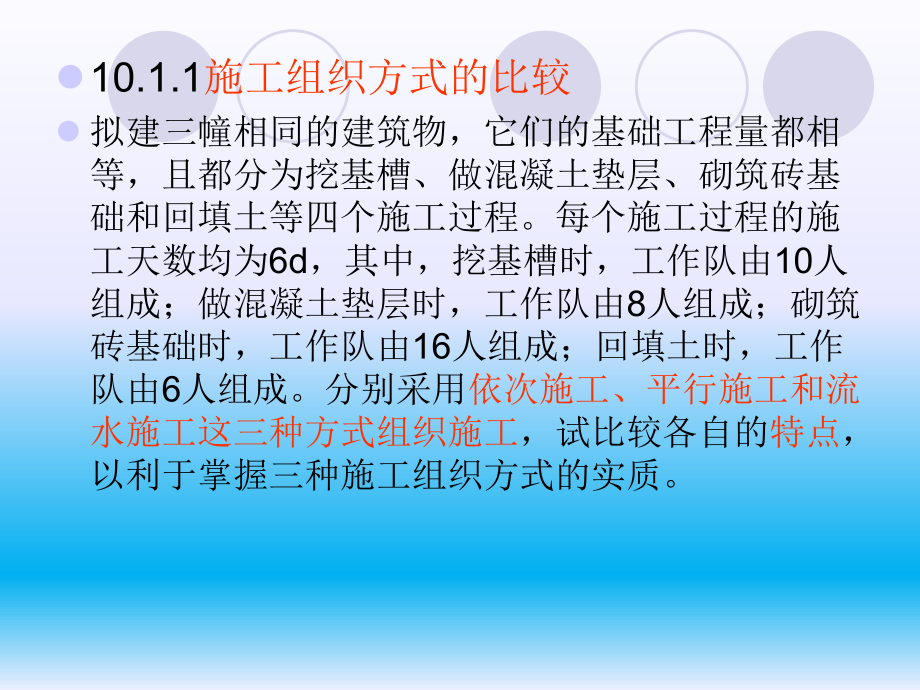

1、l 在建筑安装工程施工中,通常采用依次施工、平行施工和流水施工三种施工组织方式。实践已经证明:在所有生产领域中,流水作业法是组织产品生产的最佳形式,在建筑安装工程施工中,流水施工方法也是最有效的形式;它是建立在分工协作的基础上,它能使生产过程具有连续性和均衡性。但是由于建筑产品及其生产特点不同,流水施工概念、特点和效果与一般工业产品生产也略有不同。第十章第十章 建筑工程流水施工建筑工程流水施工10.1概述概述l10.1.1施工组织方式的比较l 拟建三幢相同的建筑物,它们的基础工程量都相等,且都分为挖基槽、做混凝土垫层、砌筑砖基础和回填土等四个施工过程。每个施工过程的施工天数均为6d,其中,挖基

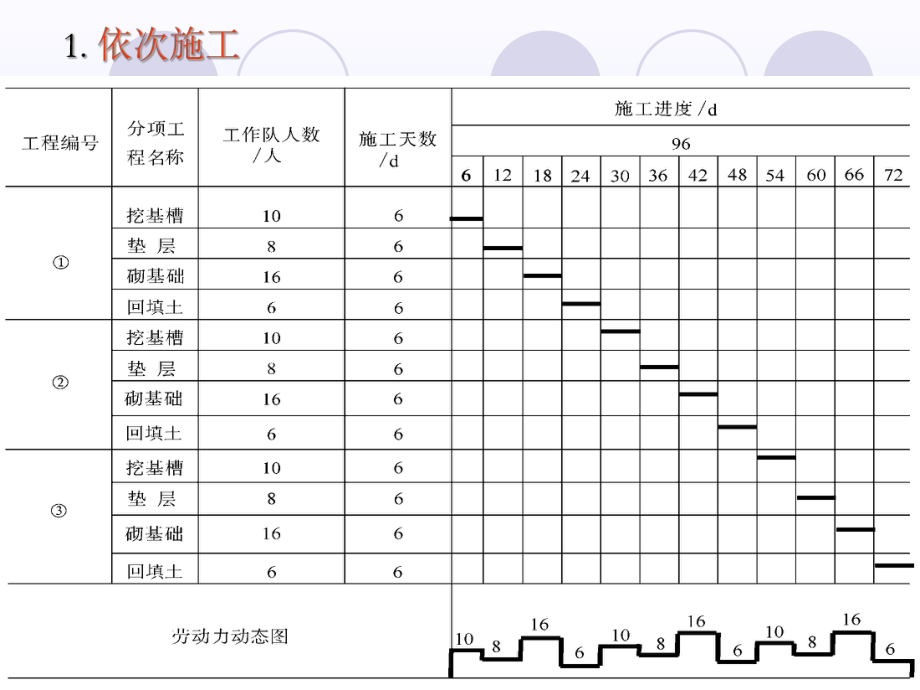

2、槽时,工作队由10人组成;做混凝土垫层时,工作队由8人组成;砌筑砖基础时,工作队由16人组成;回填土时,工作队由6人组成。分别采用依次施工、平行施工和流水施工这三种方式组织施工,试比较各自的特点,以利于掌握三种施工组织方式的实质。l 依次施工组织方式具有以下特点:l 1)由于没有充分地利用工作面去争取时间,所以工期长。l 2)工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率。l 3)工作队及工人不能连续作业。l 4)单位时间内投入的资源量比较少且较均衡,有利于资源供应的组织工作。l 5)施工现场的组织、管理比较简单。l 平行施工组织方式具有以下特点:
3、l 1)充分地利用了工作面,争取了时间,可以缩短工期。l 2)工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率。l 3)工作队及工人不能连续作业。l 4)单位时间内投入施工的资源量成倍增加长,现场临时设施也相应增加。l 5)施工现场组织、管理复杂。l 流水施工组织方式具有以下特点:l 1)科学地利用了工作面,争取了时间,工期比较合理。l 2)工作队及其工人实现了专业化施工,可使工人的操作技术熟练,更好地保证工程质量,提高劳动生产率。l 3)专业工作队及其工人能够连续作业,使相邻的专业工作队之间实现了最大限度的合理地搭接。l 4)单位时间投入施工的资源
4、量较为均衡,有利于资源供应的组织工作。l 5)为文明施工和进行现场的科学管理创造了有利条件。l 流水施工综合了依次施工和平行施工的优点,消除了它们的缺点。流水亦即连续。用流水施工的方法组织施工,一是同一工作队在各施工对象上依次连续地工作,即时间连续;二是同一施工对象上不同工作队依次连续地工作,即空间连续。流水施工的实质是充分利用时间和空间,从而缩短了工期,增加了劳动力和物资需要量供应的均衡性,提高了劳动生产率,降低了工程成本。l10.1.2组织流水施工的条件组织流水施工的条件l 1.划分施工段l 根据组织流水施工的要求,将拟建工程项目在平面上和空间上尽可能地划分为工程量(或劳动量)大致相等的若
5、干区段(或层)。l 工程项目组织流水施工的关键是将一座建筑物这个“单件”产品变成“批量”产品,以便成批生产。由于建筑产品体形庞大,通过划分施工区段(或层)就可将“单件”产品变成“批量”生产,从而使流水作业成为可能。l 2. 划分施工过程l 根据拟建工程项目的特点和施工要求,将拟建工程的整个建造过程分解为若干个施工过程(或分部分项工程)。其目的就是对施工对象的建造过程进行分解,为了方便组织施工,以便逐一实行局部对象的施工作业,从而使施工对象整体得以建造完成。也只有这种合理的分解,才能组织专业化施工和各专业间有效协作。l 3. 施工班组的组织l 在组织流水施工过程中,每一个施工过程均应组织独立的专
6、业施工班组,负责本施工过程的施工。施工班组的形式可以根据施工过程所包括的工作内容的不同,采用专业班组或混合班组,使每个班组按施工顺序依次、连续、均衡地从一个施工段转移到另一个施工段进行相同的操作,从而使流水施工成为可能。l 4. 主要施工过程必须连续、均衡的施工l 主要施工过程是指工程量大、施工持续时间较长的施工过程。对于主要施工过程,必须安排在各施工段之间连续施工,并尽可能做到均衡施工,而对于其他次要施工过程,可考虑与相邻施工过程合并或安排合理间断施工,以便缩短施工工期。l 5. 不同施工过程尽可能组织平行搭接施工l 相邻的施工过程之间除了必要的间歇时间(包括技术间歇时间和组织间歇时间)之外
7、,应最大限度地安排在不同的施工段上平行搭接施工。l10.1.3流水施工作业的流水施工作业的表达方式表达方式l 流水施工的表达方式,通常有:横道图和网络图两种表达方式,如图10-4所示。 l 1.水平指示图表l 其中:l T流水施工计划总工期;l T1一个专业工作队或施工过程完成其全部施工段的持续时间;l N 专业工作队数或施工过程数;l M 施工段数;l K 流水步距;l Ti 流水节拍。l 3.网络图l 网络图是由箭线和节点组成的,用来表示工作之间的先后顺序和逻辑关系的形状似网的图形。常见的网络图有:双代号网络图和单代号网络图两种表达方法。在实际工程中,多用双代号网络图加时间坐标组合而成的时
8、标网络来表示工程的进度计划。网络图与水平指示图表和垂直指示图表相比,其优势在于它可以利用计算机进行时间参数的计算、优化和调整,所以有更好的应用前景;但在目前计算机还未在施工中广泛应用的l 情况下,因网络图的手工计算量大,绘制较麻烦,所以其应用受到一定的影响。l 10.1.4流水施工作业的分类l 1. 按流水施工的组织范围划分l (1)分项工程流水。分项工程流水又叫细部流水或施工过程流水,是指某一个专业工作队利用同一生产工具,依次连续地在各施工区域中完成同一施工过程的工作,如砖砌体的工作队依次连续地在各施工区域完成砌筑的工作。l (2)分部工程流水。分部工程流水又叫专业流水,是若干个在工艺上有密
