山体公园建设工程土建工程施工组织设计方案.docx
《山体公园建设工程土建工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《山体公园建设工程土建工程施工组织设计方案.docx(65页珍藏版)》请在优知文库上搜索。

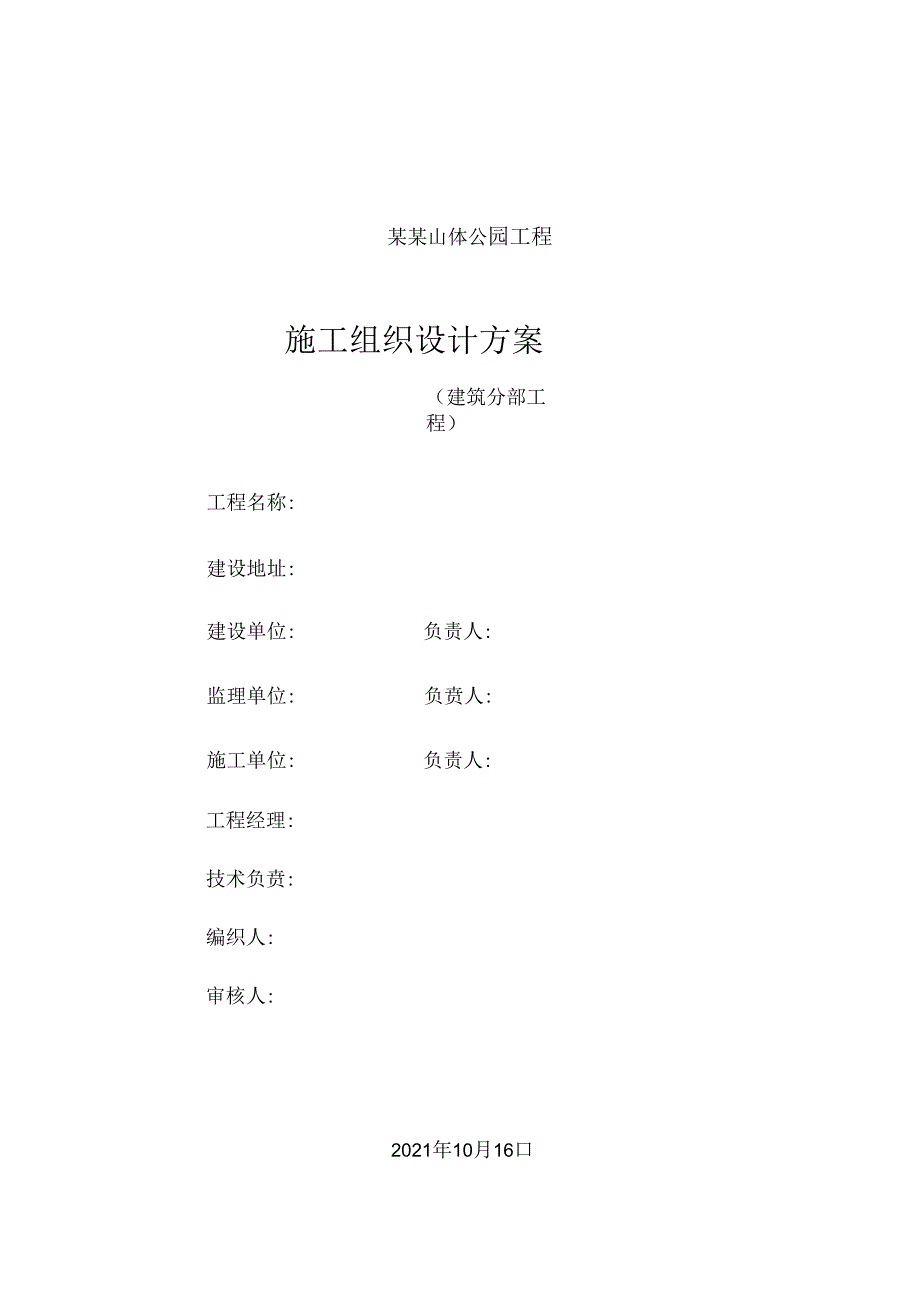

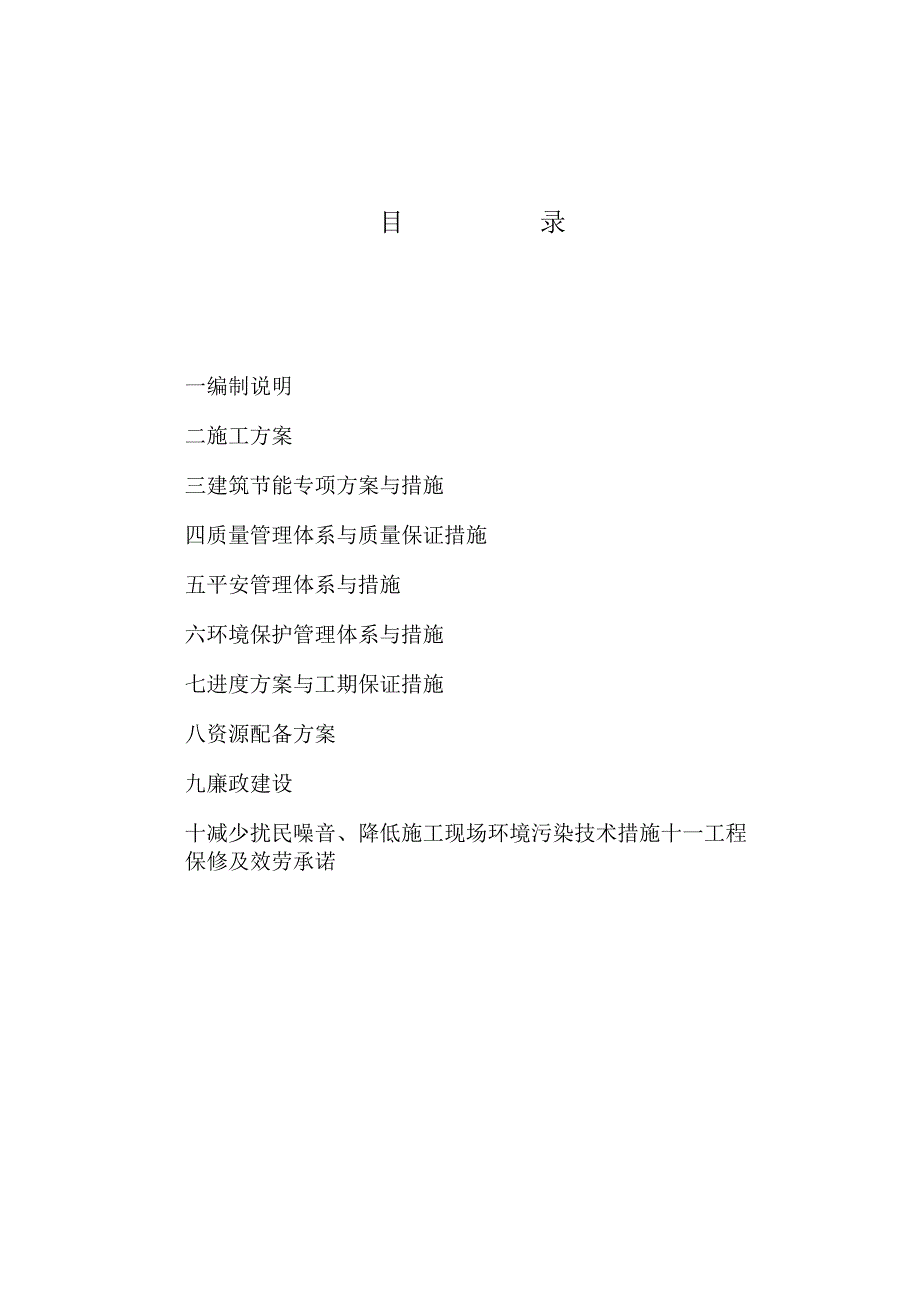

1、某某山体公园工程施工组织设计方案(建筑分部工程)工程名称:建设地址:建设单位:负责人:监理单位:负贲人:施工单位:负责人:工程经理:技术负贲:编织人:审核人:2021年10月16口目录一编制说明二施工方案三建筑节能专项方案与措施四质量管理体系与质量保证措施五平安管理体系与措施六环境保护管理体系与措施七进度方案与工期保证措施八资源配备方案九廉政建设十减少扰民噪音、降低施工现场环境污染技术措施十一工程保修及效劳承诺某某山体公园建设工程编制说明(一)施工单位:(盖单位章)2021年10月16日第一节编制说明一、本施工组织设计是根据本次招标过程中招标单位发给的本工程招标文件、工程量清单等,按国家公布的
2、现行施工及验收标准、施工规程和有关工艺标准进行编制的。我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好组织人员、材料和施工机械进场等施工准备工作,按时开工。二、在此根底上开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做如卜的完善和细化,编制详细的分局部项工程施工方案和组织措施以确保本工程施工的顺利进行。三、施工过程中,如有变更,我公司工程部将针对变更情况,根据实际情况重新修改和编制相应的施工方案,并报建设单位和监理单位,取得认同前方予以实施。四、编制依据1、某某山体公园建设工程建设工程招标文件。2、某某
3、山体公园建设工程建设工程招标图纸。3、某某山体公园建设工程建设工程招标答疑。4、某某山体公园建设工程建设工程现场勘查结果。5、建筑地面工程施工质量验收标准?GB50209-200216、?大树移植施工技术规程?7、?园林绿化种植工程施工技术操作规程?8、?施工现场临时用电平安技术标准?9、建筑机械使用平安技术标准?JGJ33200110、?建筑装饰施工质量及验收措施?GB50210-200111、?职业健康平安管理体系?GB/T28001-2001。12、?城市绿化工程施工及验收标准?CJJ/T82-99。13、?电器照明装置施工及验收标准?GB50259-9614、?给水排水管道工程施工及验
4、收标准?GB50268-9715、?中华人民共和国平安生产法?16、现场施工条件。17、主要施工机械的生产效率的工作范围。18、我公司现有可供机械设备的数量和施工人员情况。五、编制原那么(-)坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,切实贯彻执行国家施工及验收标准、操作规程和制度,确保工程质量和平安。(二)严格执行根本建设程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保业主投资尽快产生效益。(三)充分发挥我公司整体实力,使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。四)加强工程进度的科学性、方案性的管理,合理安排机械、材料、劳动力的进退场
5、,确保现场文明整洁。(五)遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。(六)严格遵守国家及市政府有关消防要求,做好消防工作。(七)与施工总体布置相适应。做到各工程之间施工程序前后兼顾、衔接合理,减少相互干扰,均衡施工。对于地基比拟复杂的地段受外界因素影响较大的工程,应适当留有余地。力求均衡生产,合理投入资源,在确保工程施工质量和进度的前提下,降低施工本钱。(八)围绕施工关键线路和重点段统筹兼顾,确保各节点工期的同时,其他施工工程协调有序整体进行。(九)充分发挥我公司丰富的施工经验及技术、设备的优势,采用先进合理的施工技术方案和机械化施工,确保工程工期和质量。第二节总
6、体概况一、总体概况:2 .工程名称:某某山体公园建设工程:3 .建设单位:4 .设计单位:5 .建设地址:6 .招标范围:绿化、建筑、铺装工程:7 .工程规模:建筑面积100OonV、铺装面积34272n1,绿化面积59423户:8 .标段划分:1个标段;9 .方案开工日期:2021年10月15日;10 .方案竣工日期:2021年6月15日,工期245日历天I1.根据汪清建设局的要求,结合现场实际情况及施工图纸施工放样。第三节工程特点某某山体公园建设工程绿化工程位于汪清扉风山上,属于山地绿化。现地生长者2(XX)年栽种的落叶松林,原地类大局部是1975年人工修建的山地梯田,还有少局部裸漏的大块
7、岩石和生长着灌丛的荒山。绿化植物栽种前需做好以下准备工作:3.1、 修建便道。因所要绿化区域没有道路,采伐的树木、枝丫、伐根、灌木、杂草,需要去除出,运至绿化区域外的指定位置。因此,需修建一条宽3m的简易便道一条,并且设立3处会车线。3.2、 采伐绿化区域的树木、灌木、割除杂草、去除树根,并运出到指定地点。3.3、 去除砌在梯田边上的边石,运出绿化区域至指定位置。3.4、 平整绿化场地。在去除地被物的根底上,针对不同绿化地段,采取以下相应措施:(1)道路下方的绿化带用绿化土回填到与道路同一标高,并夯实基层土。(2)道路上方的绿化带随山坡整平同一坡度,最大坡度不超15度。(3)各个园区整平同路面
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 山体 公园 建设 工程 土建 工程施工 组织设计 方案
