1、I、工程概况及工程装修做法22、项目管理目标23、施工准备33.1技术准备33.2材料准备43.3主要机械设备44、主要施工方案44.1幕墙工程44.2外墙外保温粘贴挤塑板44.3外墙面涂料施工944铝合金门窗安装104.5厨、卫间聚纪脂涂膜防水层144.6内墙刮耐水腻子涂料184.7成品木门安装施工和技术措施214.8楼梯踏步及平台、室内地语地面2549M棉吸音板吊顶284.10厨卫间墙面贴嵇315、主要施工管理措施345.1工期保证措施345.2质量保证措施355.3现场材料管理措施376、安全文明施工377、消防保卫措施39装饰工程施工方案1、工程概况及工程装修做法1.1工程概况总建筑面
2、积:3118.43m1.首层建筑面积:760.50m2建筑层数:地上3层,地FI层:建筑高度:13.65m(室外地面至女儿墙高度):建筑结构形式为框架结构,合理使用年限为50年,抗震设防烈度为8度。墙体工程:承重为钢筋混凝土端、柱:非承重砌体墙为加气能空心砌块填充堵,用预捽砂浆砌筑。1.2外装修工程:外门窗采用断桥信合金,中空玻璃为6+12+6;外保温采用粘贴挤塑板,外装修涂料。1.3内装修:地面为地胎:厨厉、卫生间墙面为墙破,其他墙面为涂料;普通矿棉吸音板吊顶;内门采用夹板门带亮子。2、项目管理目标2.1质量目标版量目标为:合格率为100%,达到优良标准。项目部设立以项目经理为首的质量保证体
3、系,严格贯彻质量保证程序文件,明确质量目标,制定单位工程质量计划,确定工程施工关键工序、特殊工序及质量控制措施,优选施工作业劳务队伍,严格执行“三检制”、“样板制”等行之有效的质量管理制度,对作业班组定时、定点、定部位,层层把关,做好质量的评,确保质量目标实现。2.2工期目标计划在2012年10月初,装修开始施工,争取2012CF1.1.月20日达到竣工验收条件。项目部建立以项目经理为首的工期保证体系,编制周密的综合施工进度计划,月生产计划均衡组织生产,每天合理安排作业,与甲方、监理密切配合,严格执行生产计划,用月进度计划来保证综合工期进度计划,在保证痂量的前提下实现工期目标。2. 3安全目标

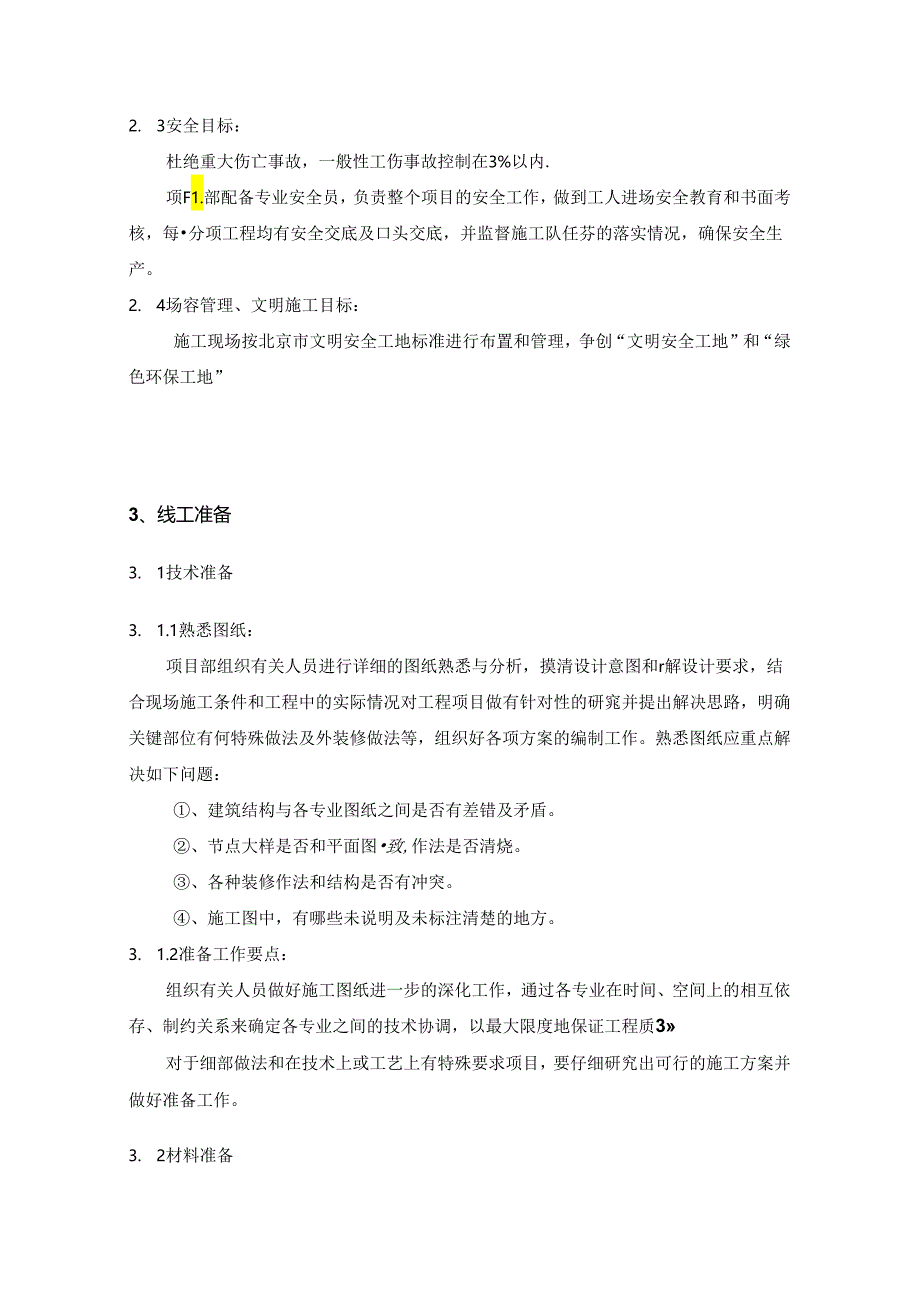

4、:杜绝重大伤亡事故,一般性工伤事故控制在3%以内.项F1.部配备专业安全员,负责整个项目的安全工作,做到工人进场安全教育和书面考核,每分项工程均有安全交底及口头交底,并监督施工队任芬的落实情况,确保安全生产。2. 4场容管理、文明施工目标:施工现场按北京市文明安全工地标准进行布置和管理,争创“文明安全工地”和“绿色环保工地”3、线工准备3. 1技术准备3. 1.1熟悉图纸:项目部组织有关人员进行详细的图纸熟悉与分析,摸清设计意图和r解设计要求,结合现场施工条件和工程中的实际情况对工程项目做有针对性的研窕并提出解决思路,明确关键部位有何特殊做法及外装修做法等,组织好各项方案的编制工作。熟悉图纸应
5、重点解决如下问题:、建筑结构与各专业图纸之间是否有差错及矛盾。、节点大样是否和平面图致,作法是否清烧。、各种装修作法和结构是否有冲突。、施工图中,有哪些未说明及未标注清楚的地方。3. 1.2准备工作要点:组织有关人员做好施工图纸进一步的深化工作,通过各专业在时间、空间上的相互依存、制约关系来确定各专业之间的技术协调,以最大限度地保证工程质3对于细部做法和在技术上或工艺上有特殊要求项目,要仔细研究出可行的施工方案并做好准备工作。3. 2材料准备、主要材料计划应在施工前提出具体的用量,以便做好准备。、提前做好施工所用的材料的准备工作。提出材料、成品、半成品等各种材料加工订货及供应计划,按照施工进度
6、的要求组织好进场的时间和堆放的场所。、主要材料必须有建设单位、监理单位、施工单位经过实地考察来确定,各种资料必须齐全。3. 3主要机械设备垂直运输采用物料提升机,主厂房在南立面设立两部,型号为SSEI60型自升式门架物料提升机。在结构施工时安装,并经过建设单位、监理单位、施工单位三方验收,合格后报安全监督部门验收,各种验收手续齐全方才投入使用。搅拌机械采用350型搅拌机。水平运输采用手推车。其他小型设备有:电焊机、手提电钻、电锤、云石机等。4、主要为工方案4.1幕堵工程见幕墙专业分包的“专项施工方案”4. 2外墙外保温粘贴挤塑板4. 2.1材料:所有材料的生产厂家要有各种资质材料齐全,材料要有
7、出厂侦星:检测证明,进场发试报告,其性能要符合以卜指标:、双面带小凹槽挤塑聚苯板(XPS)性能指标项目单位指标密度Kgm225导热系数Wmk0.30压缩强度MPa0.25陈化时间自然条件D242蒸气(60C)D25吸水率(浸水96h)%1.5、抗裂眇浆的性能指标项目单位指标可操作时间h22拉伸粘结强度(常泡28d)MPa0.8浸水粘接强度(常温28天,浸水7d)MPa0.6抗弯曲性51弯曲变形无裂纹渗透压力比%2200压折比(抗压强度/抗折强度)3、耐碱玻纤网格布性能指标项目雌位指标网孔中心距普通型mm4X4加强型mm6X6单位面积重量普通型m,160加强型gm,500断裂强力(经、玮向)普通
