《广东省城市燃气管道等老化更新改造实施工作方案(2022—2025年)》全文及解读.docx
《《广东省城市燃气管道等老化更新改造实施工作方案(2022—2025年)》全文及解读.docx》由会员分享,可在线阅读,更多相关《《广东省城市燃气管道等老化更新改造实施工作方案(2022—2025年)》全文及解读.docx(13页珍藏版)》请在优知文库上搜索。

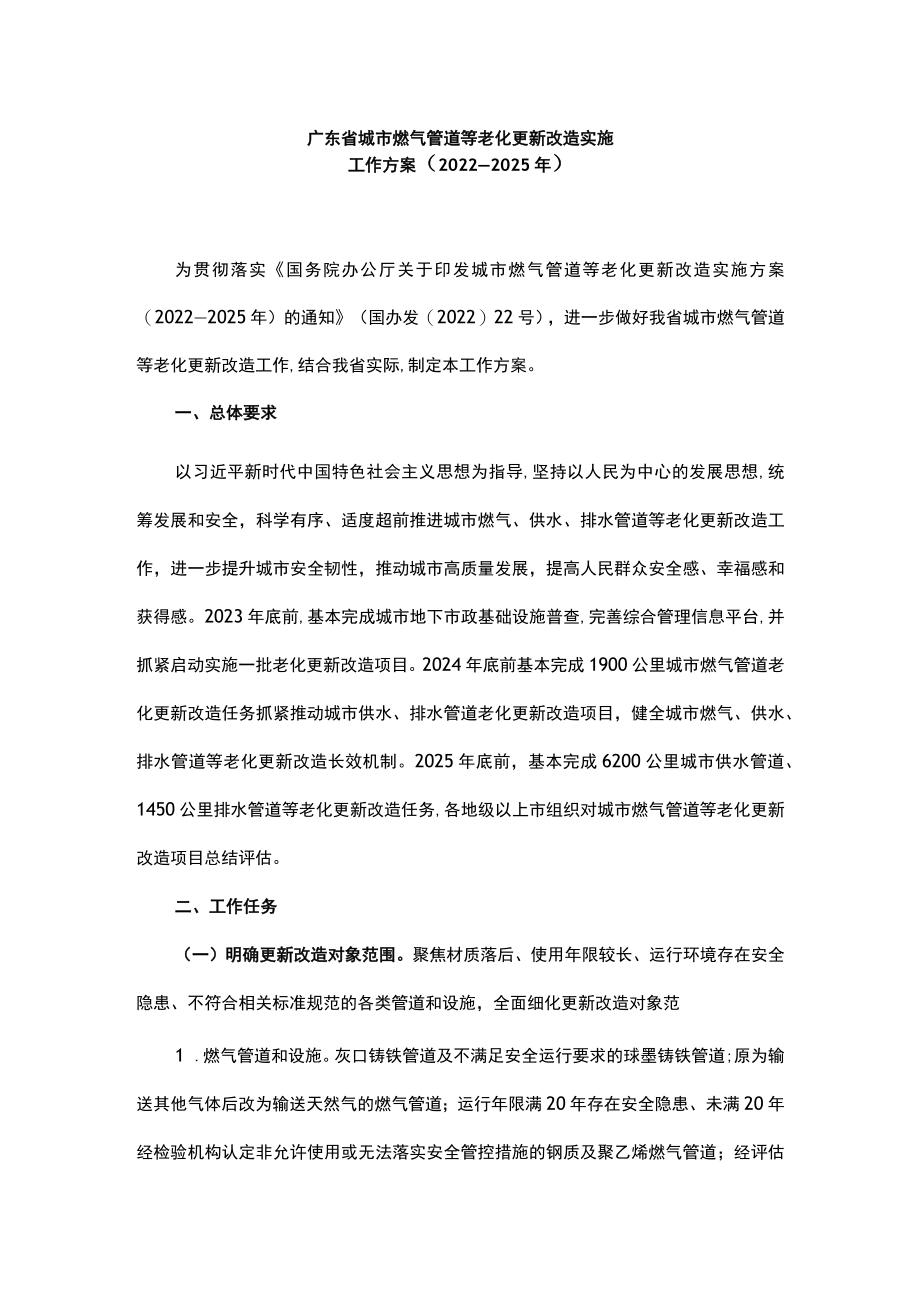

1、广东省城市燃气管道等老化更新改造实施工作方案(20222025年)为贯彻落实国务院办公厅关于印发城市燃气管道等老化更新改造实施方案(20222025年)的通知(国办发(2022)22号),进一步做好我省城市燃气管道等老化更新改造工作,结合我省实际,制定本工作方案。一、总体要求以习近平新时代中国特色社会主义思想为指导,坚持以人民为中心的发展思想,统筹发展和安全,科学有序、适度超前推进城市燃气、供水、排水管道等老化更新改造工作,进一步提升城市安全韧性,推动城市高质量发展,提高人民群众安全感、幸福感和获得感。2023年底前,基本完成城市地下市政基础设施普查,完善综合管理信息平台,并抓紧启动实施一批老
2、化更新改造项目。2024年底前基本完成1900公里城市燃气管道老化更新改造任务抓紧推动城市供水、排水管道老化更新改造项目,健全城市燃气、供水、排水管道等老化更新改造长效机制。2025年底前,基本完成6200公里城市供水管道、1450公里排水管道等老化更新改造任务,各地级以上市组织对城市燃气管道等老化更新改造项目总结评估。二、工作任务(一)明确更新改造对象范围。聚焦材质落后、使用年限较长、运行环境存在安全隐患、不符合相关标准规范的各类管道和设施,全面细化更新改造对象范1 .燃气管道和设施。灰口铸铁管道及不满足安全运行要求的球墨铸铁管道;原为输送其他气体后改为输送天然气的燃气管道;运行年限满20年

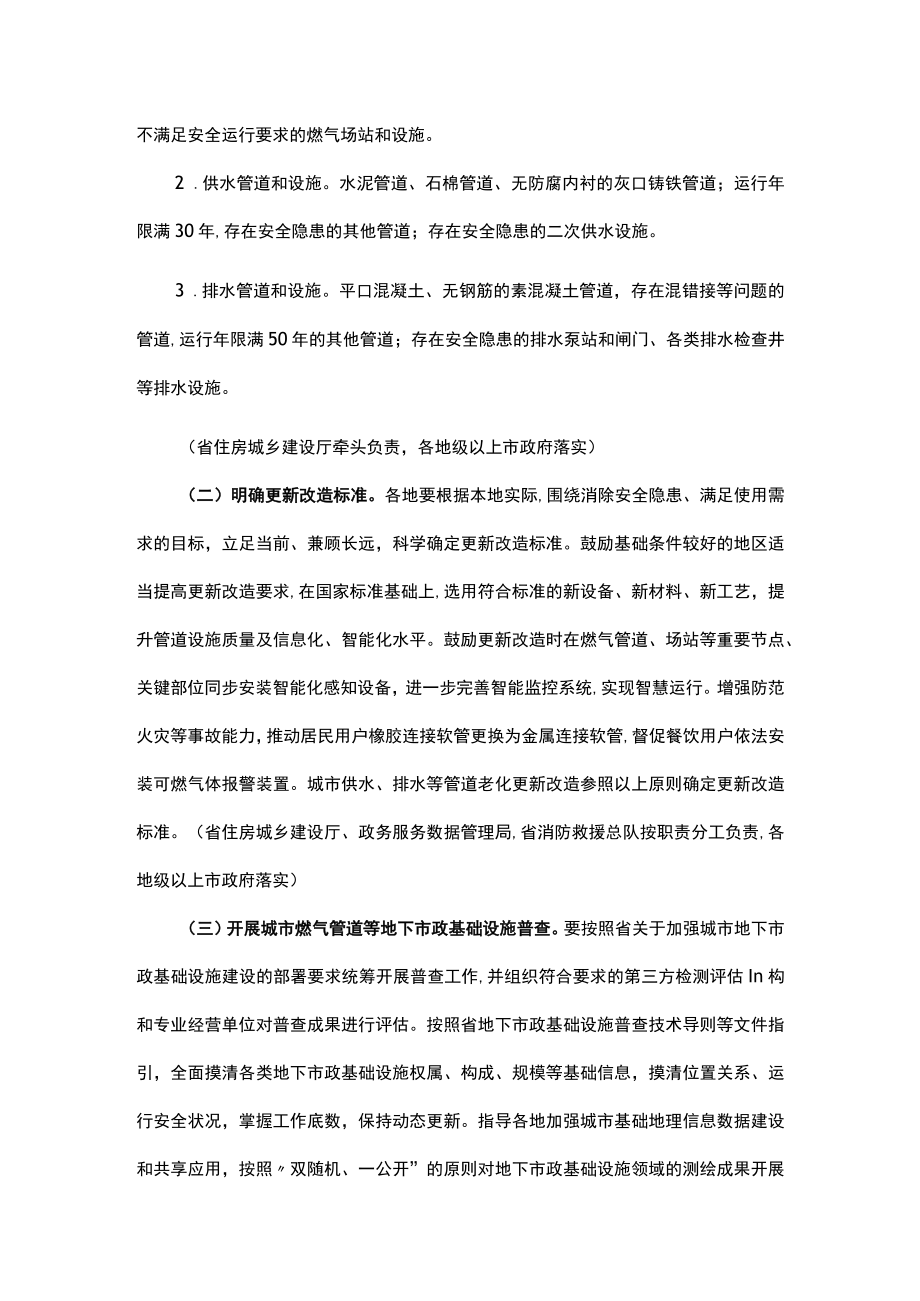

3、存在安全隐患、未满20年经检验机构认定非允许使用或无法落实安全管控措施的钢质及聚乙烯燃气管道;经评估不满足安全运行要求的燃气场站和设施。2 .供水管道和设施。水泥管道、石棉管道、无防腐内衬的灰口铸铁管道;运行年限满30年,存在安全隐患的其他管道;存在安全隐患的二次供水设施。3 .排水管道和设施。平口混凝土、无钢筋的素混凝土管道,存在混错接等问题的管道,运行年限满50年的其他管道;存在安全隐患的排水泵站和闸门、各类排水检查井等排水设施。(省住房城乡建设厅牵头负责,各地级以上市政府落实)(二)明确更新改造标准。各地要根据本地实际,围绕消除安全隐患、满足使用需求的目标,立足当前、兼顾长远,科学确定更
4、新改造标准。鼓励基础条件较好的地区适当提高更新改造要求,在国家标准基础上,选用符合标准的新设备、新材料、新工艺,提升管道设施质量及信息化、智能化水平。鼓励更新改造时在燃气管道、场站等重要节点、关键部位同步安装智能化感知设备,进一步完善智能监控系统,实现智慧运行。增强防范火灾等事故能力,推动居民用户橡胶连接软管更换为金属连接软管,督促餐饮用户依法安装可燃气体报警装置。城市供水、排水等管道老化更新改造参照以上原则确定更新改造标准。(省住房城乡建设厅、政务服务数据管理局,省消防救援总队按职责分工负责,各地级以上市政府落实)(三)开展城市燃气管道等地下市政基础设施普查。要按照省关于加强城市地下市政基础
5、设施建设的部署要求统筹开展普查工作,并组织符合要求的第三方检测评估In构和专业经营单位对普查成果进行评估。按照省地下市政基础设施普查技术导则等文件指引,全面摸清各类地下市政基础设施权属、构成、规模等基础信息,摸清位置关系、运行安全状况,掌握工作底数,保持动态更新。指导各地加强城市基础地理信息数据建设和共享应用,按照双随机、一公开”的原则对地下市政基础设施领域的测绘成果开展检查。同时,结合正在推进的城市信息模型(CIM)平台、城市运行管理服务平台建设,建立和完善城市市政基础设施综合管理信息平台,实现平台间信息联动、动态更新。(省自然资源厅、住房城乡建设厅、广电局、政务服务数据管理局、能源局,省通

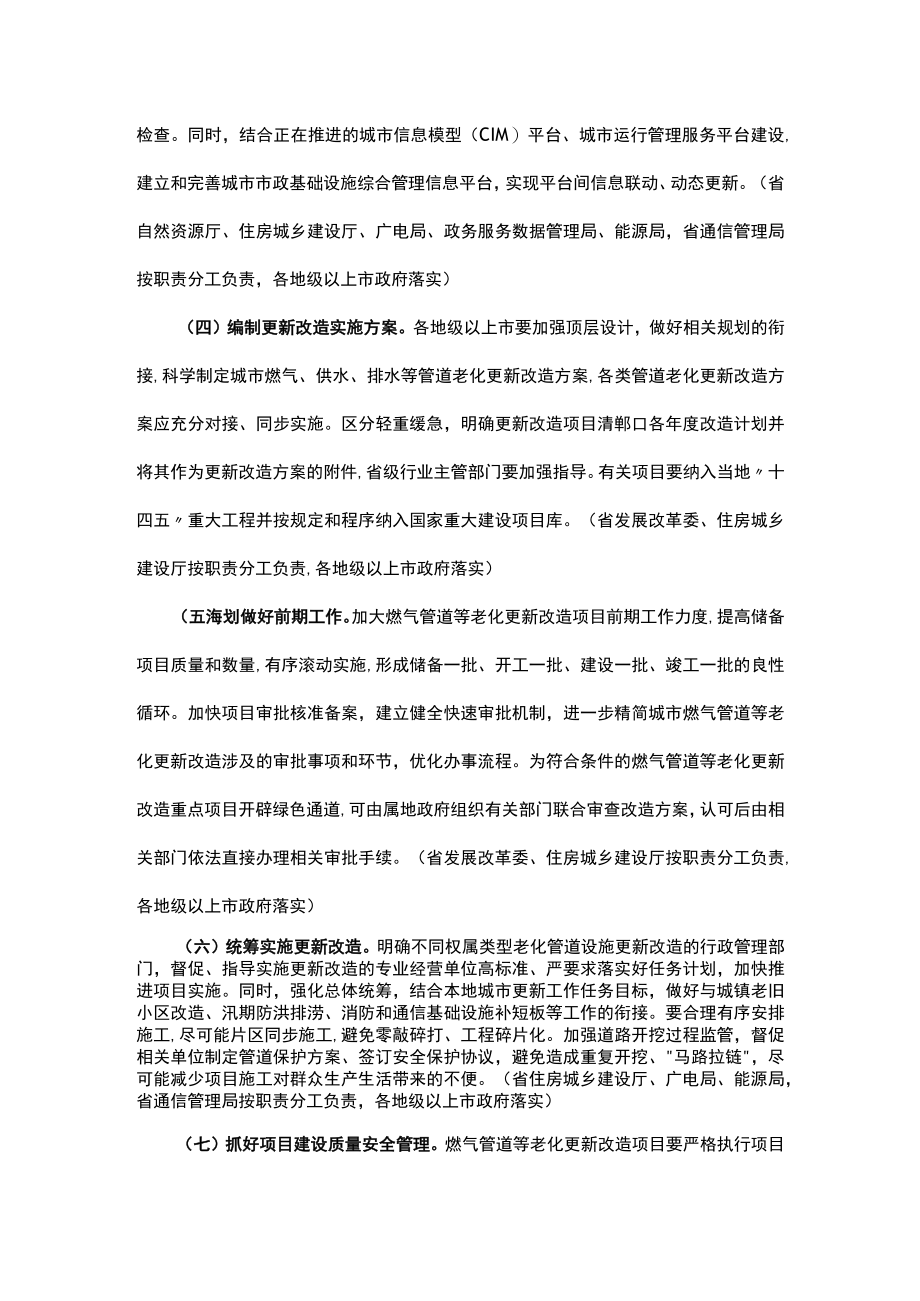

6、信管理局按职责分工负责,各地级以上市政府落实)(四)编制更新改造实施方案。各地级以上市要加强顶层设计,做好相关规划的衔接,科学制定城市燃气、供水、排水等管道老化更新改造方案,各类管道老化更新改造方案应充分对接、同步实施。区分轻重缓急,明确更新改造项目清郸口各年度改造计划并将其作为更新改造方案的附件,省级行业主管部门要加强指导。有关项目要纳入当地十四五重大工程并按规定和程序纳入国家重大建设项目库。(省发展改革委、住房城乡建设厅按职责分工负责,各地级以上市政府落实)(五海划做好前期工作。加大燃气管道等老化更新改造项目前期工作力度,提高储备项目质量和数量,有序滚动实施,形成储备一批、开工一批、建设一
7、批、竣工一批的良性循环。加快项目审批核准备案,建立健全快速审批机制,进一步精简城市燃气管道等老化更新改造涉及的审批事项和环节,优化办事流程。为符合条件的燃气管道等老化更新改造重点项目开辟绿色通道,可由属地政府组织有关部门联合审查改造方案,认可后由相关部门依法直接办理相关审批手续。(省发展改革委、住房城乡建设厅按职责分工负责,各地级以上市政府落实)(六)统筹实施更新改造。明确不同权属类型老化管道设施更新改造的行政管理部门,督促、指导实施更新改造的专业经营单位高标准、严要求落实好任务计划,加快推进项目实施。同时,强化总体统筹,结合本地城市更新工作任务目标,做好与城镇老旧小区改造、汛期防洪排涝、消防
8、和通信基础设施补短板等工作的衔接。要合理有序安排施工,尽可能片区同步施工,避免零敲碎打、工程碎片化。加强道路开挖过程监管,督促相关单位制定管道保护方案、签订安全保护协议,避免造成重复开挖、马路拉链,尽可能减少项目施工对群众生产生活带来的不便。(省住房城乡建设厅、广电局、能源局,省通信管理局按职责分工负责,各地级以上市政府落实)(七)抓好项目建设质量安全管理。燃气管道等老化更新改造项目要严格执行项目法人制、招投标制、合同管理制、工程监理制等制度。要落实工程质量终身责任制,严格按照相关规范标准组织施工,强化对水平定向钻和顶管施工、基坑工程、隐蔽工程的质量和安全管理,严把工程验收、竣工资料移交等环节
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 广东省城市燃气管道等老化更新改造实施工作方案20222025年 广东省 城市 燃气 管道 老化 更新改造 实施 工作方案 2022 2025 全文 解读
