机组供热改造工程非开挖定向穿越工程施工组织设计.doc
《机组供热改造工程非开挖定向穿越工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《机组供热改造工程非开挖定向穿越工程施工组织设计.doc(33页珍藏版)》请在优知文库上搜索。

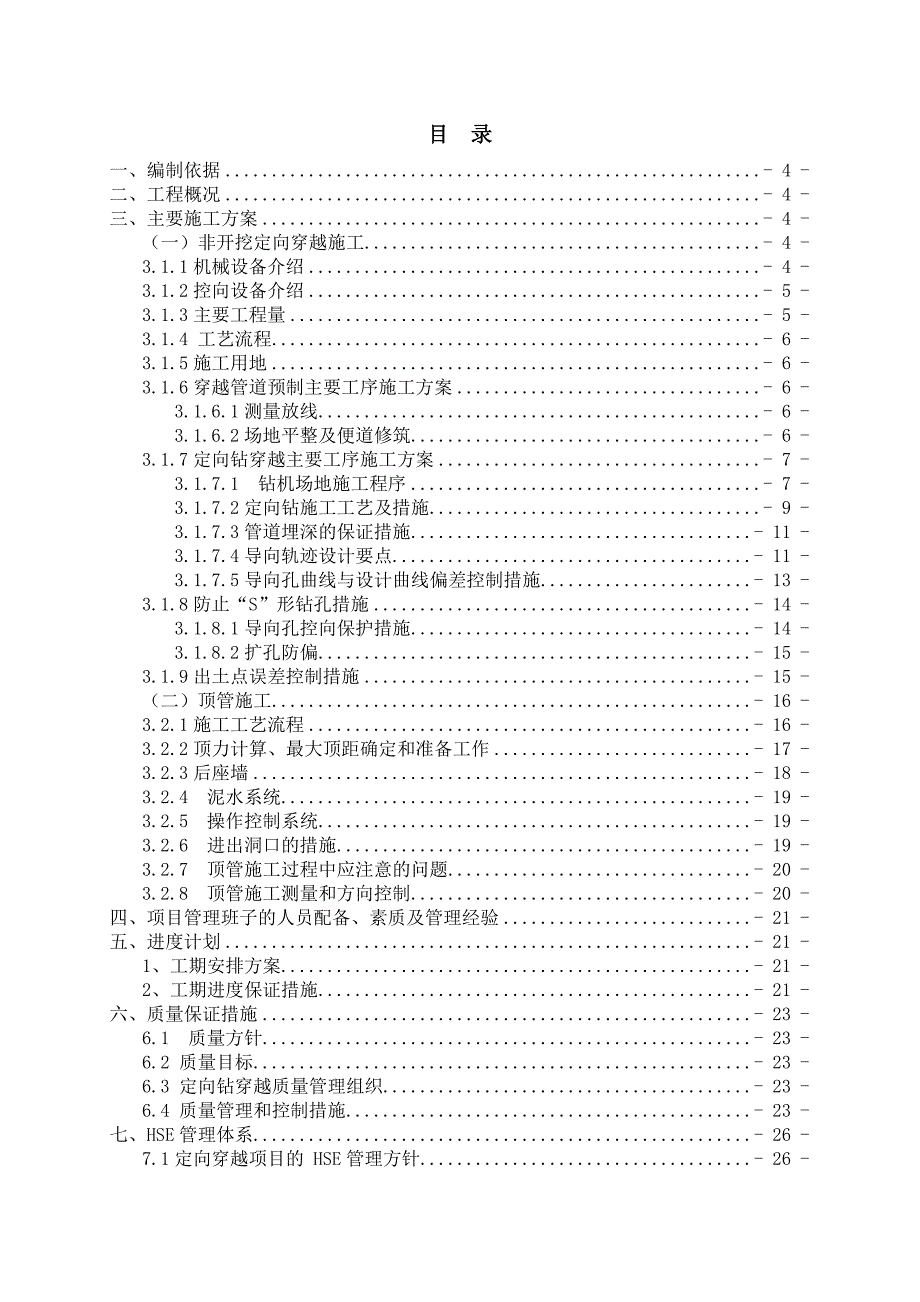

1、某某电厂3号和4号机组供热改造工程非开挖定向穿越工程施工组织设计某某建设工程有限公司某某年9月24日目 录一、编制依据- 4 -二、工程概况- 4 -三、主要施工方案- 4 -(一)非开挖定向穿越施工- 4 -3.1.1机械设备介绍- 4 -3.1.2控向设备介绍- 5 -3.1.3主要工程量- 5 -3.1.4 工艺流程- 6 -3.1.5施工用地- 6 -3.1.6穿越管道预制主要工序施工方案- 6 -3.1.6.1测量放线- 6 -3.1.6.2场地平整及便道修筑- 6 -3.1.7定向钻穿越主要工序施工方案- 7 -3.1.7.1 钻机场地施工程序- 7 -3.1.7.2定向钻施工工艺
2、及措施- 9 -3.1.7.3管道埋深的保证措施- 11 -3.1.7.4导向轨迹设计要点- 11 -3.1.7.5导向孔曲线与设计曲线偏差控制措施- 13 -3.1.8防止“S”形钻孔措施- 14 -3.1.8.1导向孔控向保护措施- 14 -3.1.8.2扩孔防偏- 15 -3.1.9出土点误差控制措施- 15 -(二)顶管施工- 16 -3.2.1施工工艺流程- 16 -3.2.2顶力计算、最大顶距确定和准备工作- 17 -3.2.3后座墙- 18 -3.2.4 泥水系统- 19 -3.2.5 操作控制系统- 19 -3.2.6 进出洞口的措施- 19 -3.2.7 顶管施工过程中应注意

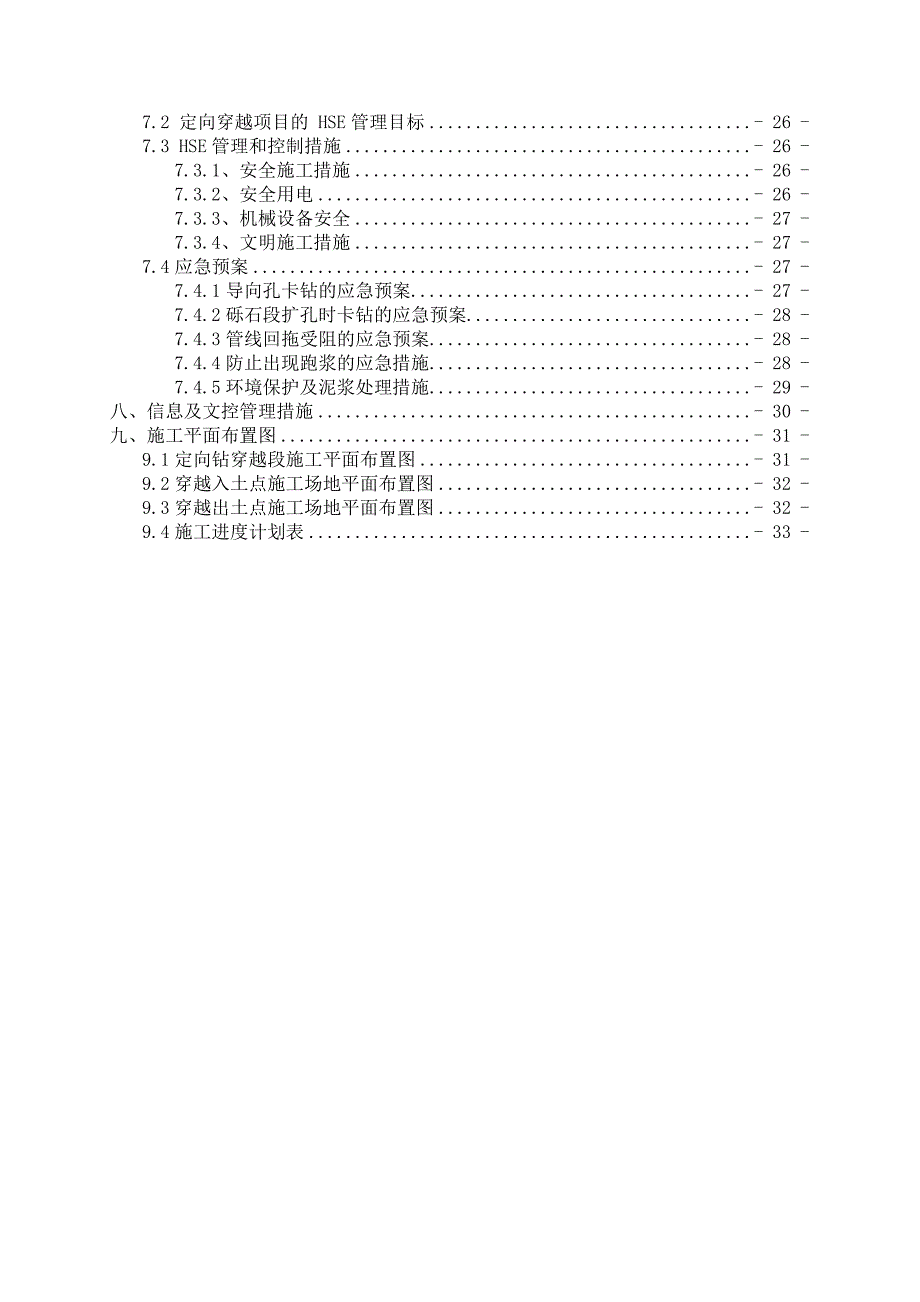

3、的问题- 20 -3.2.8 顶管施工测量和方向控制- 20 -四、项目管理班子的人员配备、素质及管理经验- 21 -五、进度计划- 21 -1、工期安排方案- 21 -2、工期进度保证措施- 21 -六、质量保证措施- 23 -6.1 质量方针- 23 -6.2 质量目标- 23 -6.3 定向钻穿越质量管理组织- 23 -6.4 质量管理和控制措施- 23 -七、HSE管理体系- 26 -7.1定向穿越项目的 HSE管理方针- 26 -7.2 定向穿越项目的 HSE管理目标- 26 -7.3 HSE管理和控制措施- 26 -7.3.1、安全施工措施- 26 -7.3.2、安全用电- 26
4、-7.3.3、机械设备安全- 27 -7.3.4、文明施工措施- 27 -7.4应急预案- 27 -7.4.1导向孔卡钻的应急预案- 27 -7.4.2砾石段扩孔时卡钻的应急预案- 28 -7.4.3管线回拖受阻的应急预案- 28 -7.4.4防止出现跑浆的应急措施- 28 -7.4.5环境保护及泥浆处理措施- 29 -八、信息及文控管理措施- 30 -九、施工平面布置图- 31 -9.1定向钻穿越段施工平面布置图- 31 -9.2穿越入土点施工场地平面布置图- 32 -9.3穿越出土点施工场地平面布置图- 32 -9.4施工进度计划表- 33 -一、编制依据1工程招标文件;2现行的建筑安装工
5、程相关施工、验收规范和标准;3.城市热力网设计规范CJJ342010;4.城市供热管网工程施工及验收规范CJJ28-2004;5.城镇直埋供热管道工程技术规程CJJ/104-2005;6.工业金属管道工程施工规范GB50235-2010;7.工业金属管道工程施工质量验收规范GB50184-2011;8.压力管道安全技术监察规程-工业管道TSGD1001-2009;9工业设备、管道防腐蚀工程施工及验收规范HGJ229-91;10工业设备及管道绝热工程设计规范GB50264-97;11工程施工图设计;12我公司多年施工积累经验及资料。二、工程概况某某电厂3号和4号机组供热改造工程中拖(顶)管的敷设
6、。其中,九圩港船闸河段的拖管敷设水平距离约211米,过G204国道的顶管敷设水平距离约51.7米,过天生港河及果园路水平拖管敷设水平距离约54.2米(以上拖拉管道长度均不包含拖拉延长长度)。工程分界点为:过天生港河含两端弯头;过九圩港船闸河含两端旋补箱体材料采购、制作、防腐和旋补安装;过G204国道含两端弯头。穿越九圩港船闸段,机器的入土点在九圩港西侧(坐标为:X=12135.695,Y=16796.862;高程为85高程系,地面标高为2.4米,距离改建护坡39.3米,距离公用靠船墩100.9米),钻杆的出土点在九圩港东侧(坐标为:X=12047.171,Y=17021.991;高程为85高程
7、系,地面标高为2.7米,距离改建护坡33米,距离公用靠船墩102.7米)。该段蒸汽管穿越管内管管材为377*9的钢管,外管管材为820*10的钢管,穿越长度约240米 ,其中穿主航道138.8米。拖拉管两端出管口设置钢制涵箱,涵箱以出管口为中心,尺寸为7.5米(长度)6米(宽度)9米(深度)。穿越天生河果园路段,机器的入土点在天生河东侧(坐标为:X= 10640.287,Y= 17661.969 ;高程为85高程系,地面标高为3.58米,距离河道护坡3.9米),钻杆的出土点在九圩港东侧(坐标为:X=10665.179,Y=17613.829;高程为85高程系,地面标高为3.13米,距离果园路路
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 机组供热改造工程 非开挖定向穿越工程施工组织设计 机组 供热 改造 工程 开挖 定向 穿越 工程施工 组织设计
