施工组织设计68.doc
《施工组织设计68.doc》由会员分享,可在线阅读,更多相关《施工组织设计68.doc(77页珍藏版)》请在优知文库上搜索。
1、第一章 编制说明1.1 编制依据1.1.1 某某工业园区某某镇第二幼儿园工程招标文件;1.1.2 某某工业园区某某镇第二幼儿园工程招标答疑纪要;1.1.3 某某工业园区某某镇第二幼儿园工程设计施工图;1.1.4 某某市建筑工程施工规程、质量标准和图集等;1.1.5 我公司ISO9001:2000企业质量标准体系文件。1.1.6 采用的主要技术规范有:1.1.6.1工程测量规范(GB50026-93);1.1.6.2建筑工程施工质量验收统一标准(GB50300-2001);1.1.6.3建筑地基基础工程施工质量验收规范(GB50202-2002);1.1.6.4混凝土结构工程施工质量验收规范(G
2、B50204-2002);1.1.6.5砌体工程施工质量验收规范(GB50203-2002);1.1.6.6建筑地面工程施工质量验收规范(GB50209-2002);1.1.6.7屋面工程质量验收规范(GB50207-2002);1.1.6.8建筑装饰装修工程质量验收规范(GB50210-2002);1.1.6.9施工现场安全生产保证体系(DBJ-08-903-98);1.1.6.10建筑电气工程施工质量验收规范(GB50303-2002);1.1.6.11建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)1.2 编制范围按招标文件要求,本次投标承包范围主要包括下列内容:1.2

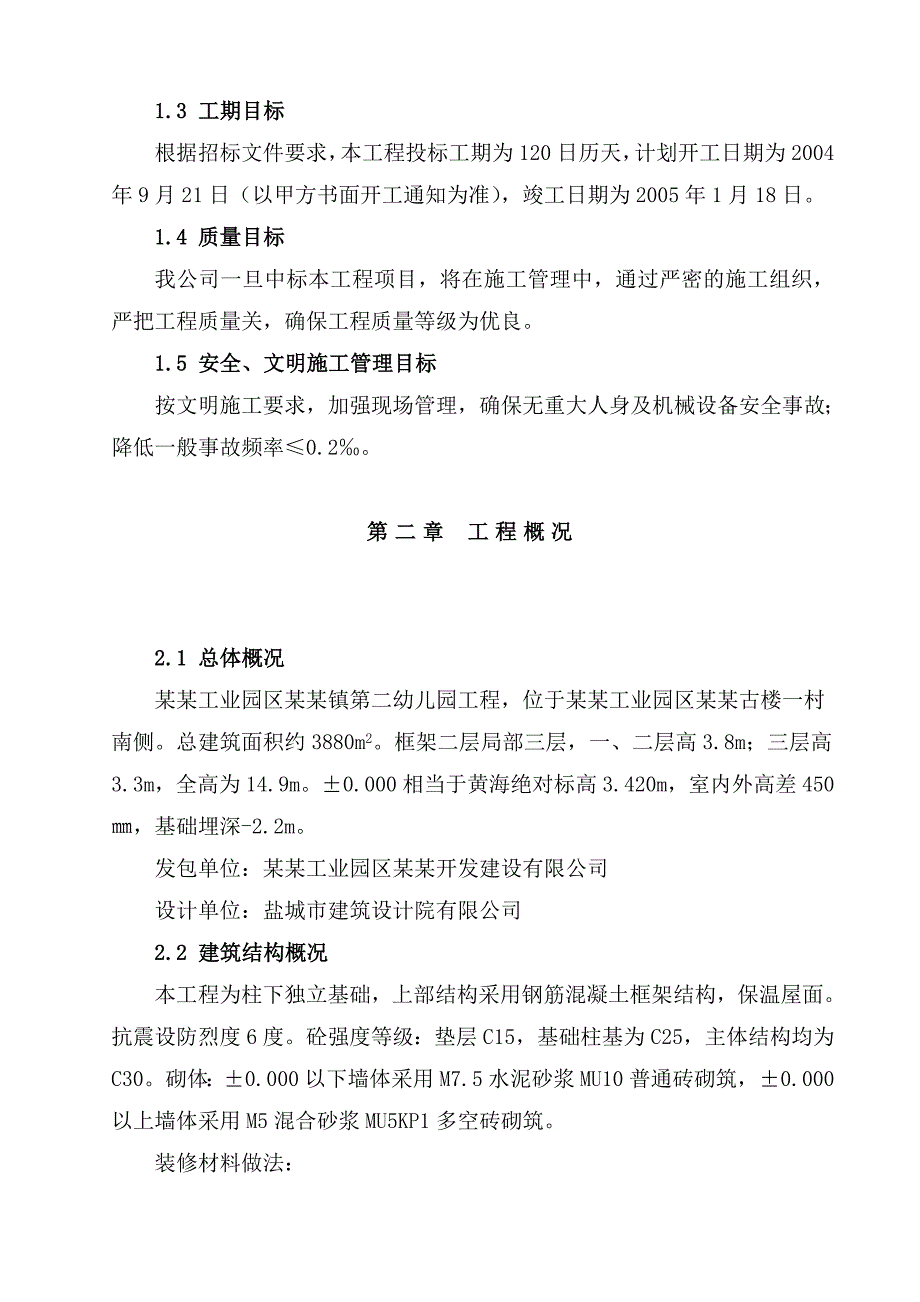

3、.1 土建工程:包括土方工程、钢筋工程、混凝土工程、砌体工程、楼地面工程、装修工程、屋面防水工程等。1.2.2 安装工程:给排水系统、电气照明系统、防雷接地系统、电话有视弱电系统等。1.3 工期目标根据招标文件要求,本工程投标工期为120日历天,计划开工日期为2004年9月21日(以甲方书面开工通知为准),竣工日期为2005年1月18日。1.4 质量目标我公司一旦中标本工程项目,将在施工管理中,通过严密的施工组织,严把工程质量关,确保工程质量等级为优良。1.5 安全、文明施工管理目标按文明施工要求,加强现场管理,确保无重大人身及机械设备安全事故;降低一般事故频率0.2。第二章 工程概况2.1

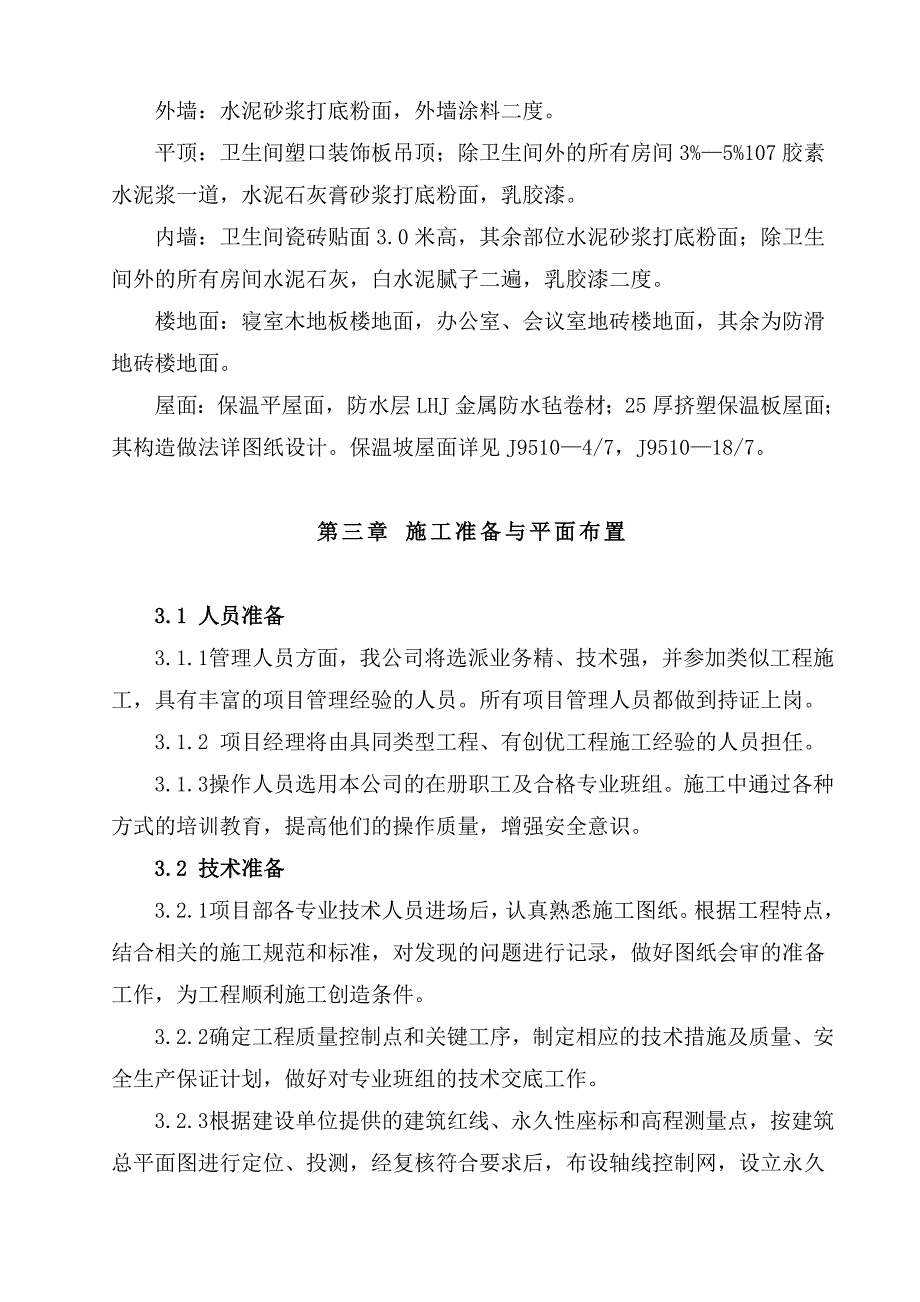

4、总体概况某某工业园区某某镇第二幼儿园工程,位于某某工业园区某某古楼一村南侧。总建筑面积约3880m2。框架二层局部三层,一、二层高3.8m;三层高3.3m,全高为14.9m。0.000相当于黄海绝对标高3.420m,室内外高差450,基础埋深-2.2m。发包单位:某某工业园区某某开发建设有限公司设计单位:盐城市建筑设计院有限公司2.2 建筑结构概况本工程为柱下独立基础,上部结构采用钢筋混凝土框架结构,保温屋面。抗震设防烈度6度。砼强度等级:垫层C15,基础柱基为C25,主体结构均为C30。砌体:0.000以下墙体采用M7.5水泥砂浆MU10普通砖砌筑,0.000以上墙体采用M5混合砂浆MU5K
5、P1多空砖砌筑。装修材料做法:外墙:水泥砂浆打底粉面,外墙涂料二度。平顶:卫生间塑口装饰板吊顶;除卫生间外的所有房间3%5%107胶素水泥浆一道,水泥石灰膏砂浆打底粉面,乳胶漆。内墙:卫生间瓷砖贴面3.0米高,其余部位水泥砂浆打底粉面;除卫生间外的所有房间水泥石灰,白水泥腻子二遍,乳胶漆二度。楼地面:寝室木地板楼地面,办公室、会议室地砖楼地面,其余为防滑地砖楼地面。屋面:保温平屋面,防水层LHJ金属防水毡卷材;25厚挤塑保温板屋面;其构造做法详图纸设计。保温坡屋面详见J95104/7,J951018/7。第三章 施工准备与平面布置3.1 人员准备3.1.1 管理人员方面,我公司将选派业务精、技
6、术强,并参加类似工程施工,具有丰富的项目管理经验的人员。所有项目管理人员都做到持证上岗。3.1.2 项目经理将由具同类型工程、有创优工程施工经验的人员担任。3.1.3 操作人员选用本公司的在册职工及合格专业班组。施工中通过各种方式的培训教育,提高他们的操作质量,增强安全意识。3.2 技术准备3.2.1 项目部各专业技术人员进场后,认真熟悉施工图纸。根据工程特点,结合相关的施工规范和标准,对发现的问题进行记录,做好图纸会审的准备工作,为工程顺利施工创造条件。3.2.2 确定工程质量控制点和关键工序,制定相应的技术措施及质量、安全生产保证计划,做好对专业班组的技术交底工作。3.2.3 根据建设单位
7、提供的建筑红线、永久性座标和高程测量点,按建筑总平面图进行定位、投测,经复核符合要求后,布设轴线控制网,设立永久性标志桩(点),为施工投测提供条件。3.2.4 做好模板、钢筋、予埋件等翻样工作,为主要物资采购提供计划。3.2.5 根据工程特点,制订新技术、新材料、新工艺和新方法的应用计划。3.2.6 及时签订承包合同,积极办理各种手续,理顺关系,确保工程进展顺畅。3.3 其它准备3.3.1 本工程一旦由我公司中标承接施工,接业主通知后则及时进场,按施工组织设计中的平面布置图、结合业主提供的用地范围进行现场布置。搭设必要的临时设施,浇筑所需的施工道路和场地。3.3.2 根据工程总体部署和施工顺序
