1、施工现场临时措施方案一、工程概况:工程名称:某某交通集团物流信息大厦工程建设地点:某某市某某区某某洲江滨大道北侧,金融街B2地块建设单位:某某交通运输集团有限责任公司设计单位:某某省建筑设计研究院、厦门开联装饰工程有限公司监理单位:某某省建设工程管理有限公司施工单位:某某六建集团有限公司本工厂总建筑面积约49756.4m2,其中地上建筑面积约35886.8m2、地下室建筑面积约13869.6m2;建筑层数地上23层、地下室2层,建筑高度约99.9m;本项目工程预算价约为18817万元。地下一层和二层为设备用房和机械停车库,地上一至四层裙房部分包含入口大堂、职工餐厅、职工服务中心、企业荣誉展厅、

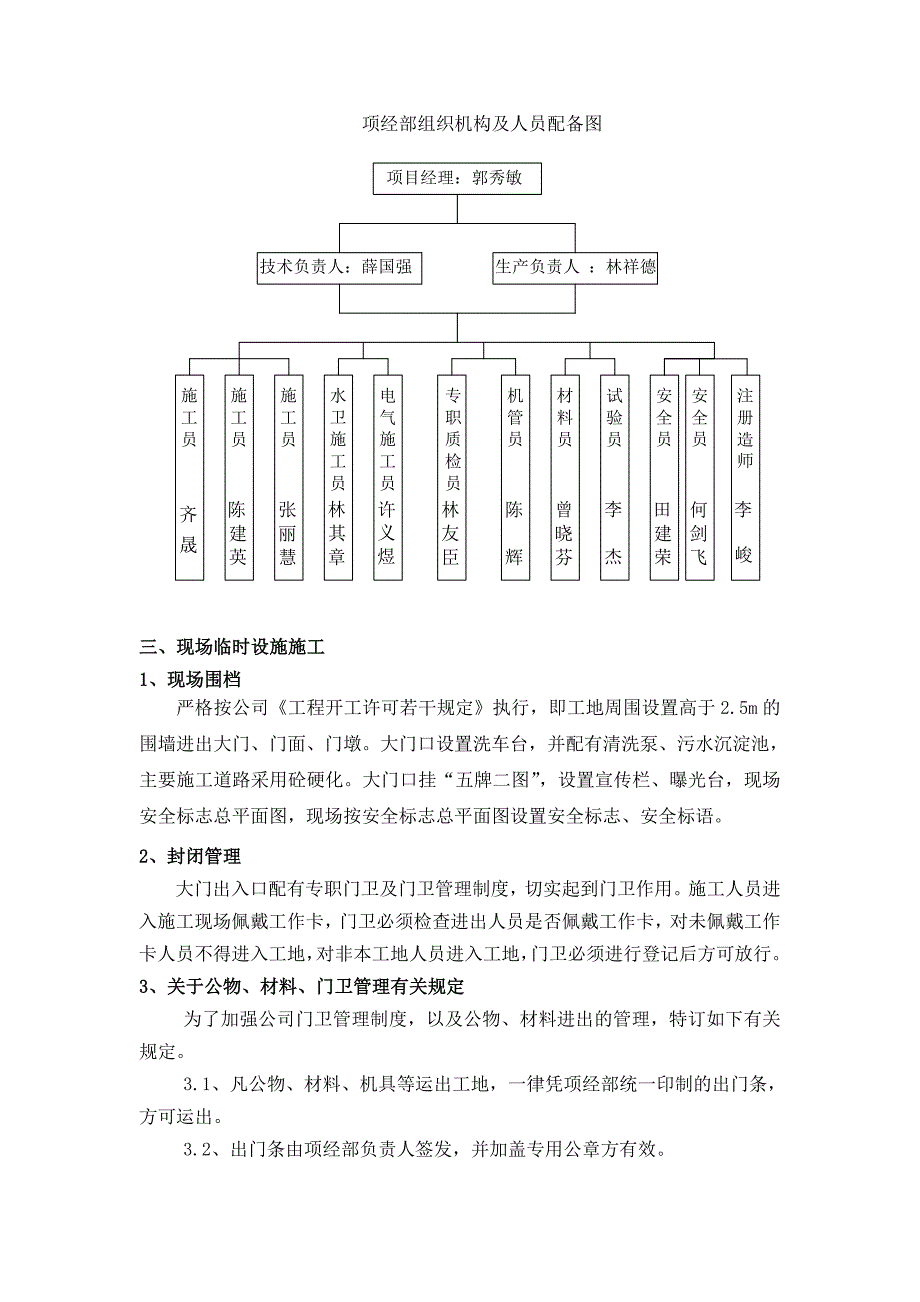

2、健身中心、多功能会议室、信息监控中心、安全监控中心等,五层至二十二层为办公楼层,二十三层为企业会所。建筑等级为一级,主体结构合理使用年限50年,建筑防火分类为一类,耐火等级为一级,人防工程为甲类人防工程,抗力等级核5级+常5级。上部结构体系为框架剪力墙结构,抗震设防烈度为7度,室内0.00相当于绝对标高(黄海)10.10m。二、施工组织机构设置根据工程特点,组建项目经理部,实行项目经理负责制,项经部组织机构图如下: 项经部组织机构及人员配备图三、现场临时设施施工1、现场围档严格按公司工程开工许可若干规定执行,即工地周围设置高于2.5m的围墙进出大门、门面、门墩。大门口设置洗车台,并配有清洗泵、
3、污水沉淀池,主要施工道路采用砼硬化。大门口挂“五牌二图”,设置宣传栏、曝光台,现场安全标志总平面图,现场按安全标志总平面图设置安全标志、安全标语。2、封闭管理大门出入口配有专职门卫及门卫管理制度,切实起到门卫作用。施工人员进入施工现场佩戴工作卡,门卫必须检查进出人员是否佩戴工作卡,对未佩戴工作卡人员不得进入工地,对非本工地人员进入工地,门卫必须进行登记后方可放行。3、关于公物、材料、门卫管理有关规定为了加强公司门卫管理制度,以及公物、材料进出的管理,特订如下有关规定。3.1、凡公物、材料、机具等运出工地,一律凭项经部统一印制的出门条,方可运出。3.2、出门条由项经部负责人签发,并加盖专用公章方
4、有效。3.3、门卫人员应严格执行门禁制度,对未持出门条运出公物、材料等有权给予暂扣,待手续办理后放行,对无出门条,门卫人员擅自放行者,每发现一次,扣款30元,造成被盗、失窃、视情节按有关规定,追究当班者责任。3.4、各班组要自觉遵守,严格执行规定,对无视规章制度,无理取闹、强行运出、甚至谩骂殴打门卫人员者,扣班组负责人50元,对肇事者视情节轻重给予罚款100元,直至追究法律责任。4、施工场地4.1、办公室、会议室设在大门内右侧。办公室、会议室为活动房。办公室地面为波化砖,墙面浅色涂料罩面一道。墙面张挂项目管理责任制度、质量保证体系、安全保证体系、劳动保障体系、ISO9002质量要素分解、施工网

5、络计划、工程形象进度等于墙面四周具体布置见详图。会议室中央布置一张会议桌,四周墙上挂企业标志、企业精神、质量方针、工程效果图、职业道德守则等,具体布置详见附图。办公室、会议室每天应清洁卫生12次,做到整洁。办公室门口设花圃并绿化4.2、洗车台设在大门内侧,具体做法见附图。冲水设备配置一台增压泵和水枪,在大门口留设龙头,和砖砌水池一个,基本做到车辆进出及时冲洗,洗车台与污水沉淀池连接,污水经沉淀后排出。4.3、道路布置为保证车辆畅通,在场地内设置4.0m宽的施工道路,沿建筑物四周形成闭合环形回路。路基采用压路机碾压,垫20cm夯石,路面为150mm厚C20砼。在场地南向围墙设1个62.3m大门,
6、大门采用对开铁门,旁边设置0.92.3M小门,并在门边布置保卫室,大门内设置洗车台、沉淀池。在进入现场大门处设置宽6m,长10m的道路,以方便各种进出场车辆,保证道路的畅通。4.4排水布置:沿施工道路、基坑四周设置排水沟,排水沟载面为300mm300mm,砖砌水泥砂粉刷,排水沟要有3泛水,排水沟上设置盖板,每隔30m左右设一个沉淀池,排入集水坑后流向指定的城市下水道。4.5给水布置:由建设单位提供PE110mm口径施工水源,位于场地内西南角,施工给水管沿施工场地布设,其它支线采用50mm镀锌水管,水管埋入地下200mm,且在场地内布置2个检修阀门,1只消防用水龙头。在现场四周设置8个水龙头作为
7、生产用,并根据需要设一定数量的生活水龙头。4.6用电布置:由建设单位提供的630KVA施工电源,位于场地内西南角,现场用电采用“TN-S”系统,三相五线制,总电缆线项经部配电间分路后沿围墙或埋地敷设,分三路接到各级配电箱及各施工机械处。埋地电缆加设钢管保护。配备二级配电箱,在楼板上设置预留孔,电缆从预留孔内进入地下室,电箱设置良好的重复接地装置及漏电开关,防止触电。所有配电箱,开关箱都统一铁壳制作,统一标准,统一编号,配电箱内设漏电保护装置,隔离开关和熔断器,二级配电箱将做好重复接地。依据不同施工阶段,每隔50m搭设功率3000V的一镝灯塔,保证照明并配足够的太阳灯辅助局部照明。在地下室及宿舍
