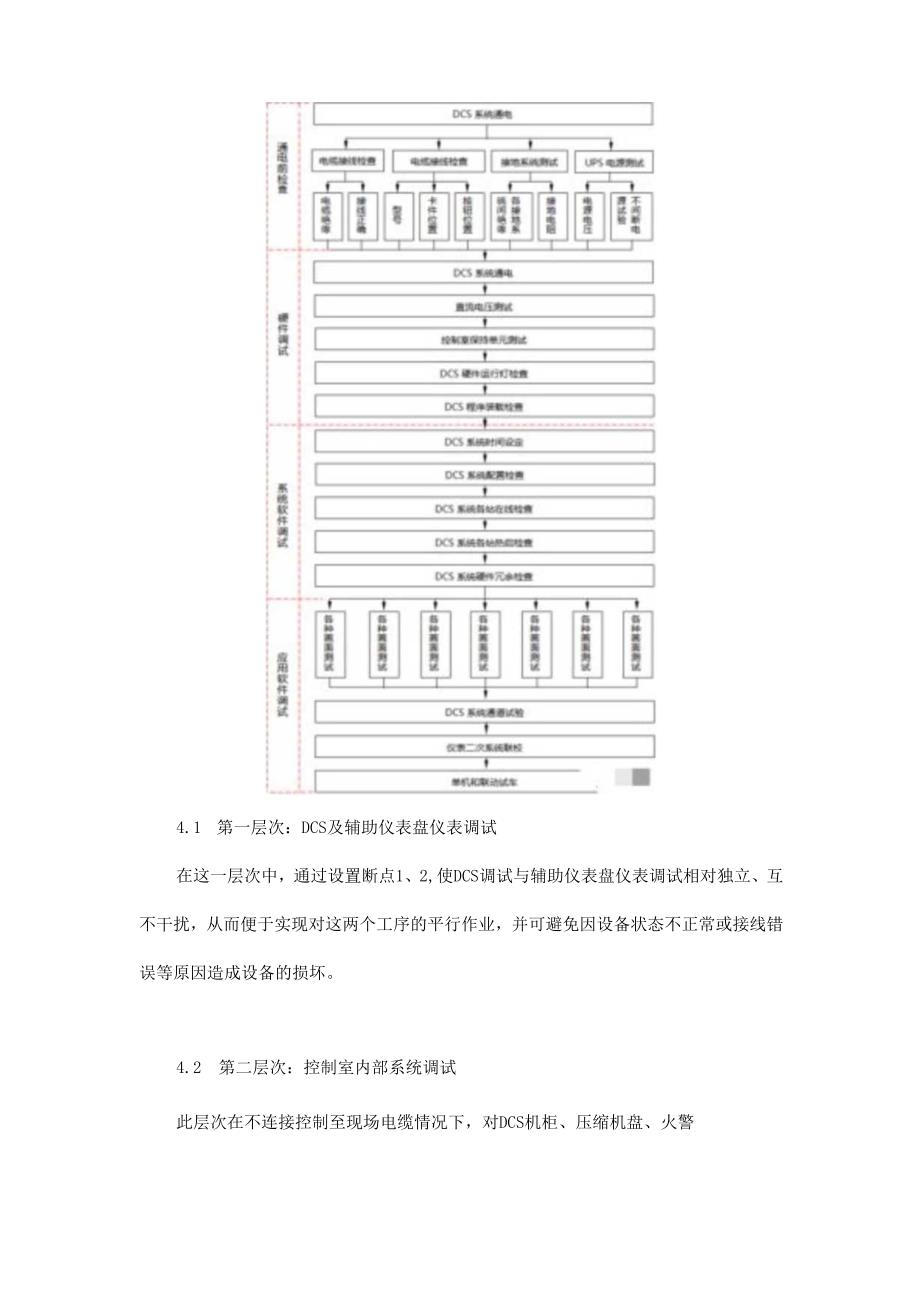

1、DCS调试方案按照以下内容做出一个完整的调试方案。2编制说明为高效优质完成调校工作,确保工艺试车进度,并实现长期、安全稳定生产的目标,特编制本DCS系统调试方案。3编制依据2. 1工程合同2.2施工图及产品说明书2.3工业自动化仪表工程施工及验收规范GBJ93-864仪表系统调试程序图一为仪表系统调试程序方框图。本着分层隔离、平行作业的方法,本方案将系统调试分划为以下四个层次:4.1 第一层次:DCS及辅助仪表盘仪表调试在这一层次中,通过设置断点1、2,使DCS调试与辅助仪表盘仪表调试相对独立、互不干扰,从而便于实现对这两个工序的平行作业,并可避免因设备状态不正常或接线错误等原因造成设备的损坏
2、。4.2 第二层次:控制室内部系统调试此层次在不连接控制至现场电缆情况下,对DCS机柜、压缩机盘、火警盘等的系统调试。对于其中的联锁系统调试能否做早、做好、做扎实,对“消除隐患、掌握主动、赢得时间”意义重大。4.3 第三层次:全装置仪表二次联校根据现场施工及工艺试车进度要求,逐点连接控制室至现场电缆,通过在现场加信号进行回路试验,并陆续投用。4.4 第四层次:应用软件参数的进一步调整此为在单体试车、联动试车之前、之中、之后,对某些仪表参数如复杂调节系统的计算系数、偏置值、延迟时间、设定值及比例度、积分、微分时间等的试验调整,以获得最佳运行工况。5调试内容及方法5.1DCS调试现场调试工作主要是
3、检查使用系统软件,并对应用软件进行组态确认和功能测试。5.1.1通电前的检查电缆绝缘电阻符合要求(大于5M欧),查看电缆绝缘电阻测试记录,必要时抽查实测。核对所有电源线、信号线、通讯总线应连接无误。控制站、操作台、工程师站等各机框内插卡、适配器及其接口的型号、位置正确无误。各插卡予设定旋钮位置正确。扣电源单元及插卡上电源开关均处于“OFF”位置,所有保险丝完好无损。机柜内所有连接螺钉均应牢固、无松动。接地系统接地电阻测试:a)从控制室接地板上拆除“MG”、“CG”接地母线,用接地电阻测试仪分别测量基接地电阻,应符合设计要求(小于10欧)。b)用万用表检查各机柜接地汇流排是否分别与“VG”、“C
4、G”接地板插通。C)测量“MG”、“CG”间绝缘电阻应符合GBJ93-86规范要求(大于5M8)UPS电源测试:a)检查电源盘内和电源开关均处于“OFF”位置。b)由电气人员将UPS投运,测量送至仪表电源盘主电源开关前电压应为220VAC+10%,50Hz+2%oC)由电气人员作UPS不间断试验。(满负荷投用后,重复此项试验,蓄电池供电时间应不小于30分钟)5. 1.2通电试验逐个地将各机柜、操作台进行以下通电试验:1)将电源盘内机柜电源开关置于“ON”位置用数字万用表检查机柜主电源开关前电压,应为22022VAC.2)确认机柜内各卡件(除电源卡件外)已拔离卡座,然后依次将机柜主电源开关、电源
5、单元、电源卡件上电源开关置于“0N”,用数字电压表测量各直流电压输出,应符合厂商说明书要求(5.l0.02V.-12+0.3V.12+0.3V、24VDC)O若超过允许偏差范围,则进行调整。3)进行双电源手动切换试验4)将各嵌套扇、信号变换器风扇、硬盘驱动器风扇、柜顶、门风扇等电源接通,检查各风扇,应运行正常。5)检查电源报警电路是否起作用。5.1.3系统启动、装载工程师站起动程序。操作站起动程序。控制站起动:通电后,调出系统状态画面,确诊状态正常。装载操作。各站装载程序详见说明书。5.1.4系统诊断及冗余试验调出系统诊断画面,对各站、台等进行诊断检查。对系统的各种冗余模件,人为地模拟故障(通
6、过切断电源;拔掉电源插头、插卡等方法),观察备用模件能否在规定的时间内运行,并在操作台上观察切换过程,观察自动切换过程是否正常。a)电源冗余试验b)通讯冗余试验C)双重化控制器冗余试验d)操作站冗余试验e)打印机热备用试验5. 1.5画面测试1)流程图画面测试:a)流程画面以P&T图形式显示,页数及画面内容应符合组态要求。b)画面静态显示检查:* 检查标题的位置、颜色、文字说明。* 图形的形状、大小、位置、颜色。* 工艺管线的宽度、位置、颜色及进出接头。* 测量变量的符号、文字、大小、位置、颜色。* 仪表信号的箭头、宽度、位置、内容。* 页连接符号的形状、大小、位置、颜色、进出箭头。* 工程测
7、量单位符合设计要求。C)画面动态显示检查:* 测量变量的变化值应在系统可识别的精度范围内。* 阀、泵运行状态的颜色变化。* 报警状态变化,且应是正确的优先级别。d)从流程画面选择回路,进行调整设定值、控制模式(自动/手动)和手动输出的试验。2)总貌画面测试a)确认总貌画面已按组态数据表组态。b)检查总貌画面每个区内组和单元的正确组态。3)组画面调试a)确认组画面中回路,与总貌画面中描述的组一致。b)各测量值、设定值、模拟和数字形式的输出均正确组态。C)进行改变设定值、控制模式和输出试验。d)对数字或程序回路的组画面,通过改变其状态,观察块的颜色或状态显示信息的变化应符合组态要求。e)确认对可选
