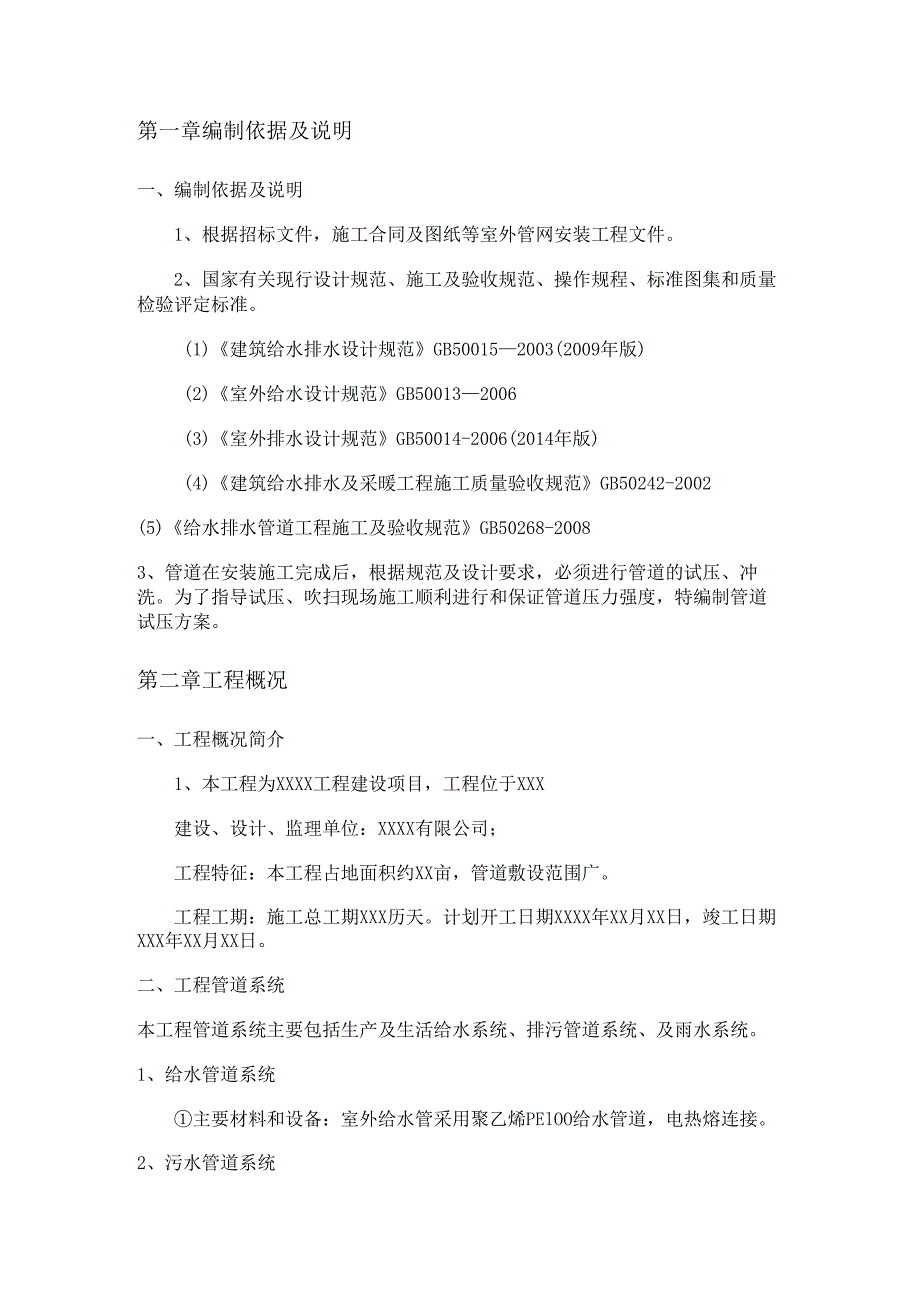

1、给排水管道试压方案编制:审核:批准:XXXX年XX月XX日第一章编制依据及说明1第二章给排水工程概况1第三章施工总体布置2第四章管道试压及冲洗2第五章质量保证措施7第六章安全和环境保证措施8附:表一:劳动力计划表表二:主要工器具第一章编制依据及说明一、编制依据及说明1、根据招标文件,施工合同及图纸等室外管网安装工程文件。2、国家有关现行设计规范、施工及验收规范、操作规程、标准图集和质量检验评定标准。(1)建筑给水排水设计规范GB500152003(2009年版)(2)室外给水设计规范GB500132006(3)室外排水设计规范GB50014-2006(2014年版)(4)建筑给水排水及采暖工程
2、施工质量验收规范GB50242-2002(5)给水排水管道工程施工及验收规范GB50268-20083、管道在安装施工完成后,根据规范及设计要求,必须进行管道的试压、冲洗。为了指导试压、吹扫现场施工顺利进行和保证管道压力强度,特编制管道试压方案。第二章工程概况一、工程概况简介1、本工程为XXXX工程建设项目,工程位于XXX建设、设计、监理单位:XXXX有限公司;工程特征:本工程占地面积约XX亩,管道敷设范围广。工程工期:施工总工期XXX历天。计划开工日期XXXX年XX月XX日,竣工日期XXX年XX月XX日。二、工程管道系统本工程管道系统主要包括生产及生活给水系统、排污管道系统、及雨水系统。1、

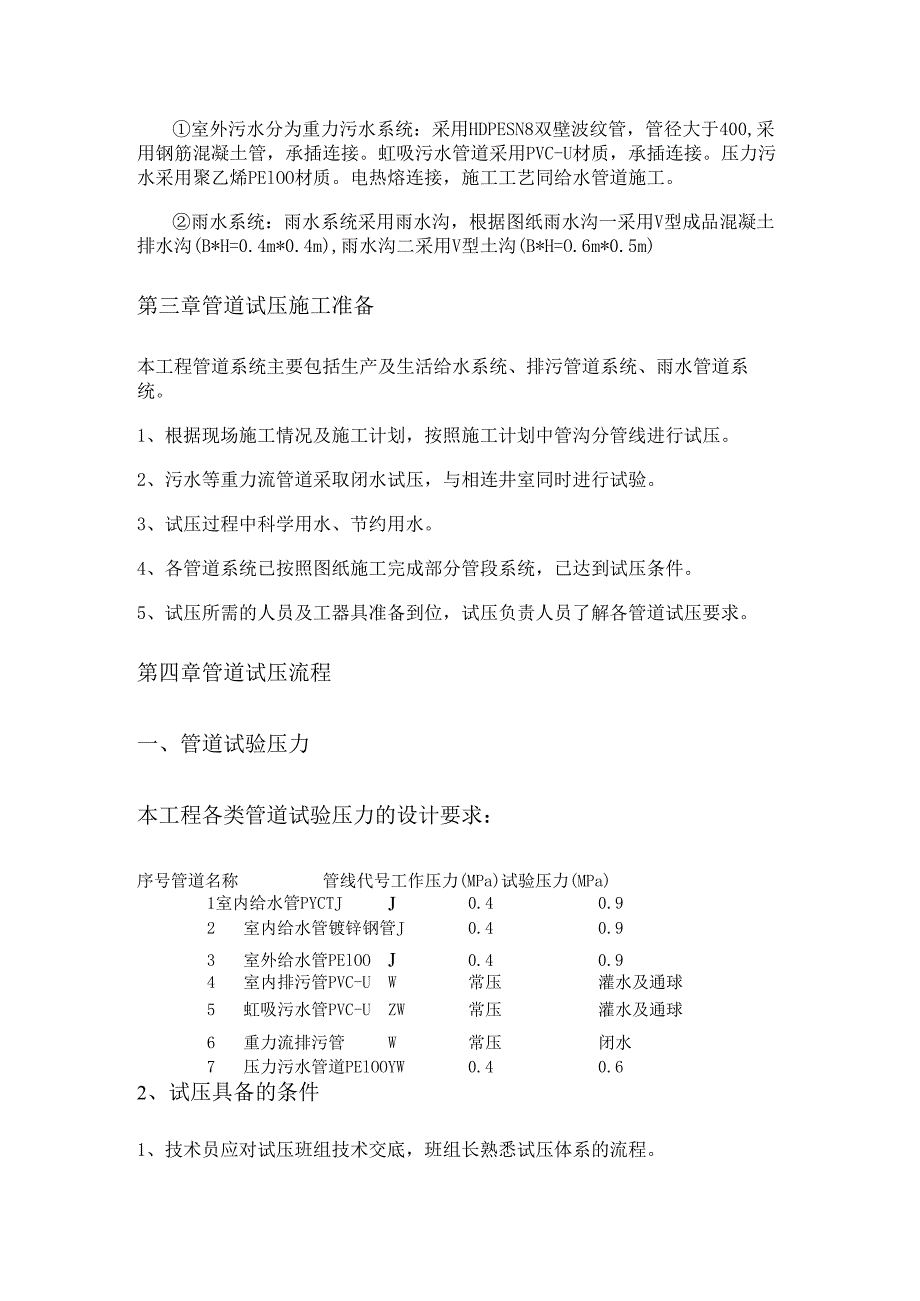

3、给水管道系统主要材料和设备:室外给水管采用聚乙烯PElOO给水管道,电热熔连接。2、污水管道系统室外污水分为重力污水系统:采用HDPESN8双壁波纹管,管径大于400,采用钢筋混凝土管,承插连接。虹吸污水管道采用PVC-U材质,承插连接。压力污水采用聚乙烯PElOO材质。电热熔连接,施工工艺同给水管道施工。雨水系统:雨水系统采用雨水沟,根据图纸雨水沟一采用V型成品混凝土排水沟(B*H=0.4m*0.4m),雨水沟二采用V型土沟(B*H=O.6m*0.5m)第三章管道试压施工准备本工程管道系统主要包括生产及生活给水系统、排污管道系统、雨水管道系统。1、根据现场施工情况及施工计划,按照施工计划中管
4、沟分管线进行试压。2、污水等重力流管道采取闭水试压,与相连井室同时进行试验。3、试压过程中科学用水、节约用水。4、各管道系统已按照图纸施工完成部分管段系统,已达到试压条件。5、试压所需的人员及工器具准备到位,试压负责人员了解各管道试压要求。第四章管道试压流程一、管道试验压力本工程各类管道试验压力的设计要求:序号管道名称管线代号工作压力(MPa)试验压力(MPa)1室内给水管PYCTJJ0.40.92室内给水管镀锌钢管J0.40.93室外给水管PElOOJ0.40.94室内排污管PVC-UW常压灌水及通球5虹吸污水管PVC-UZW常压灌水及通球6重力流排污管W常压闭水7压力污水管道PElOOYW
5、0.40.62、试压具备的条件1、技术员应对试压班组技术交底,班组长熟悉试压体系的流程。2、试验范围内的管道已按设计图纸全部完成,管道安装轴线度、高程等质量点符合有关规定。3、试验时,环境温度不宜低于5,当环境温度低于5时,应采取防冻措施。试验时,应测量试验温度,严禁材料试验温度接近脆性转变温度。4、焊缝及其他待检部位尚未隐蔽。5、按试验的要求,管道已经加固。6、成立试压指挥组织机构,施工班组各岗位人员己落实。7、试压所用机械材料已备齐。8、试压等施工记录表格形式经业主、监理确认。三、试压准备1、试压前确定水源位置。2、落实好试压泵、压力表、阀门等机具和材料。3、当进行压力试验时,划定禁区,设
6、立警示牌,无关人员不得进入。4、压力表的安装:试压用的压力表须经过校验,并应在有效期内,压力表精度不低于1.5级,量程为1.6Mpa,压力表在试压管线的低端安装一块,高端安装一块。5、压力管道全部回填土前应进行强度试验,管道强度试验采用水压试验。6、水泵、压力计应安装在试验段下游的端部与管道轴线相垂直的支管上。7、试验管段所有敞口应堵严,不得有渗水现象。四、试压及冲洗(一)室内给水管道(1)各单体室内给水管道采用PVC-U塑料管或镀锌钢管,管道安装完成后需要及时进行通水及试压试验。宿舍区给水管道采用暗埋敷设,在隐蔽前需要做好压力试压并记录备案,达到试验要求之后才能进行隐蔽。(2)检验方法:镀锌
7、钢管给水管道系统在试验压力下观测Iomin,压力降不大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;PVOU给水系统应在试验压力下稳压Ih,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03MPa,同时检查各处连接处不得渗漏。(3)给水系统交付使用前必须进行通水试验并做好记录。检验方法:观察和开启阀门、水嘴等放水。(4)生产给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家生活饮用水标准方可使用。(二)室外给水管道(1)室外给水管道采用PElOO聚乙烯复合管道。厂区内由两座清水池,因此给水分为两大片区。施工可根据所安装管
