看守所拘留所强制戒毒所迁建工程施工组织设计.docx
《看守所拘留所强制戒毒所迁建工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《看守所拘留所强制戒毒所迁建工程施工组织设计.docx(38页珍藏版)》请在优知文库上搜索。

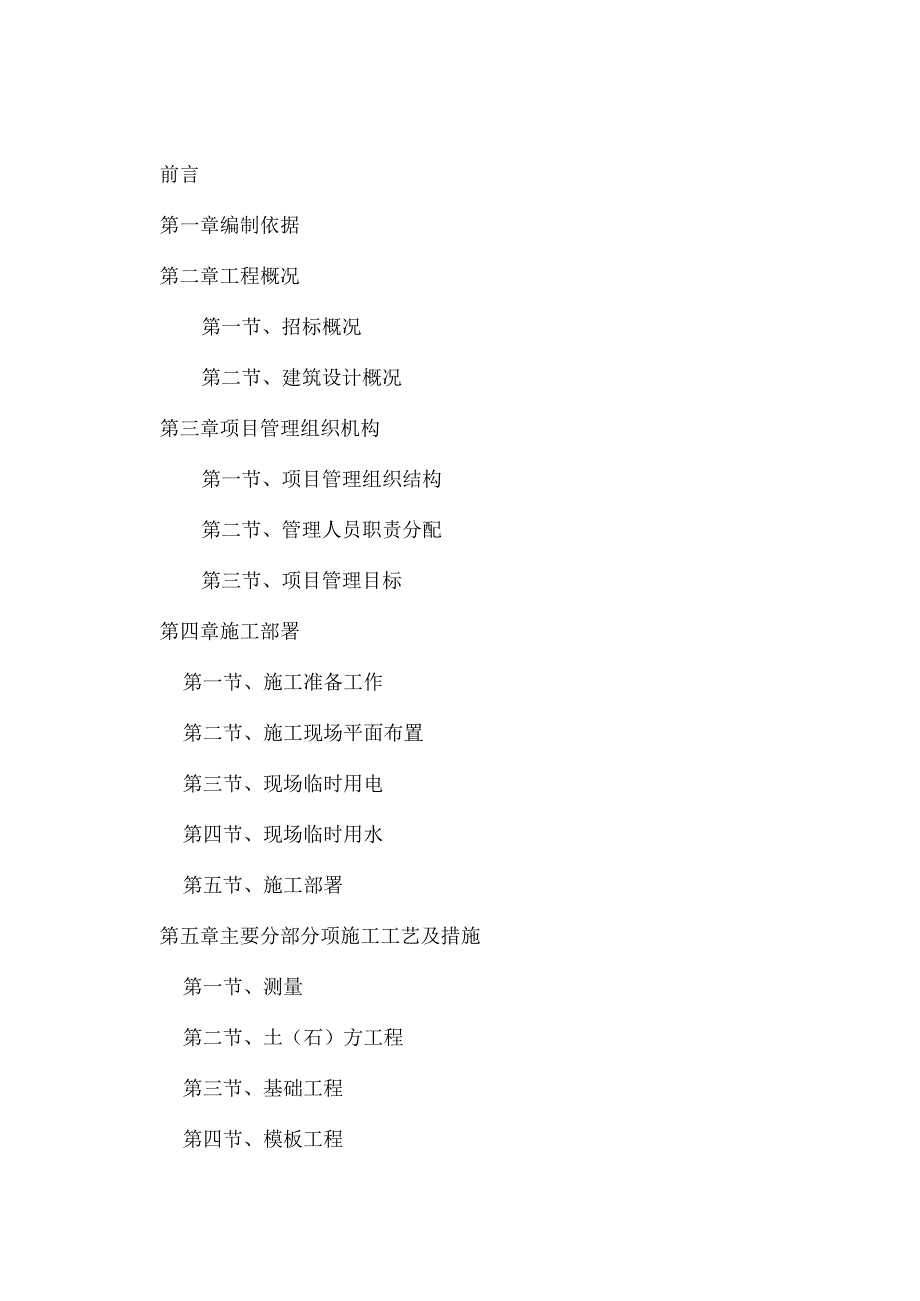

1、前言第一章编制依据第二章工程概况第一节、招标概况第二节、建筑设计概况第三章项目管理组织机构第一节、项目管理组织结构第二节、管理人员职责分配第三节、项目管理目标第四章施工部署第一节、施工准备工作第二节、施工现场平面布置第三节、现场临时用电第四节、现场临时用水第五节、施工部署第五章主要分部分项施工工艺及措施第一节、测量第二节、土(石)方工程第三节、基础工程第四节、模板工程第五节、钢筋工程第六节、混凝土工程第七节、砌筑工程第八节、脚手架施工第九节、墙面抹灰工程第十节、天棚抹灰工程第十一节、内墙瓷砖施工第十二节、外墙砖施工第十三节、石材墙面施工第十四节、乳胶漆施工第十五节、仿瓷涂料施工第十六节、楼地面

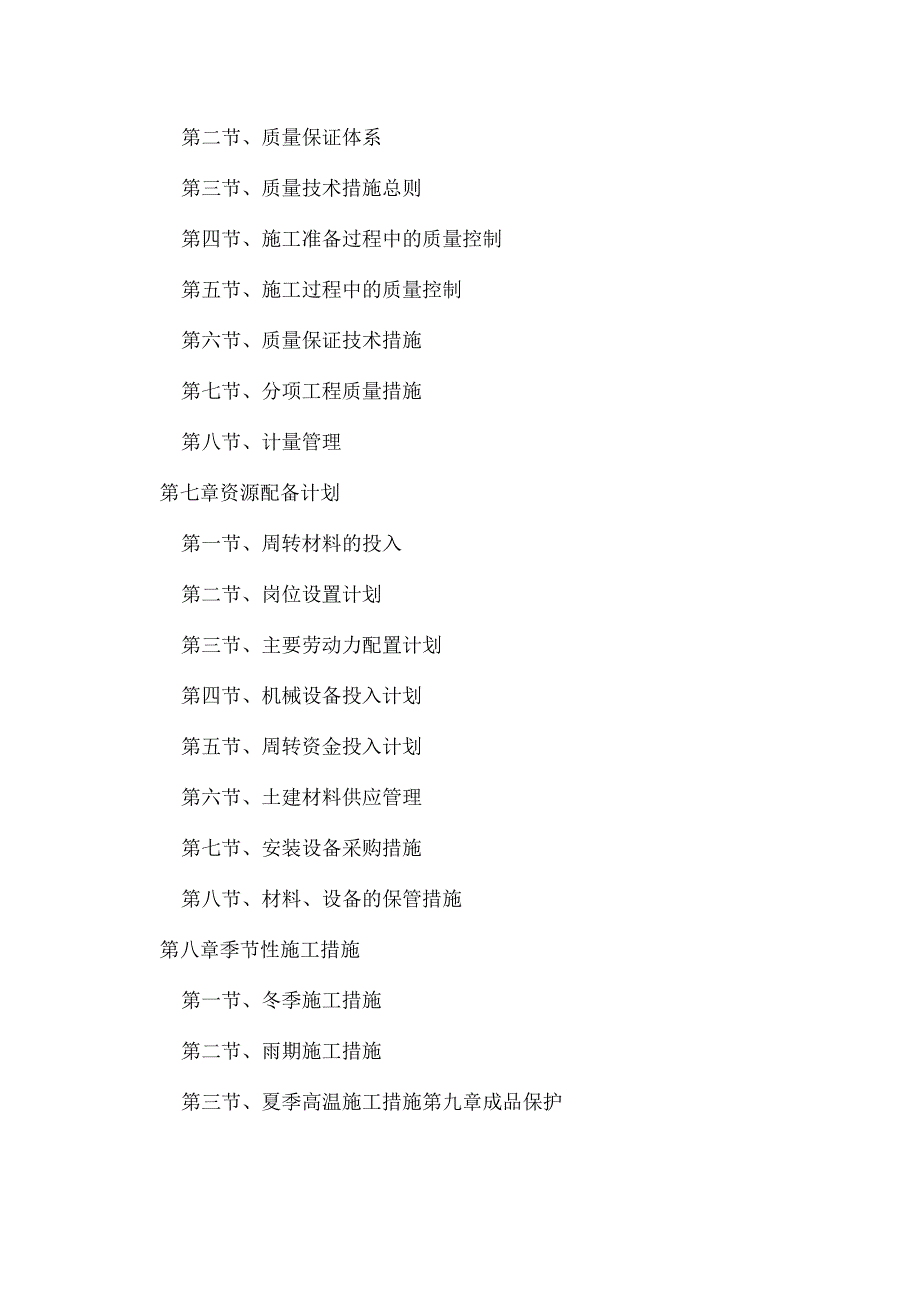

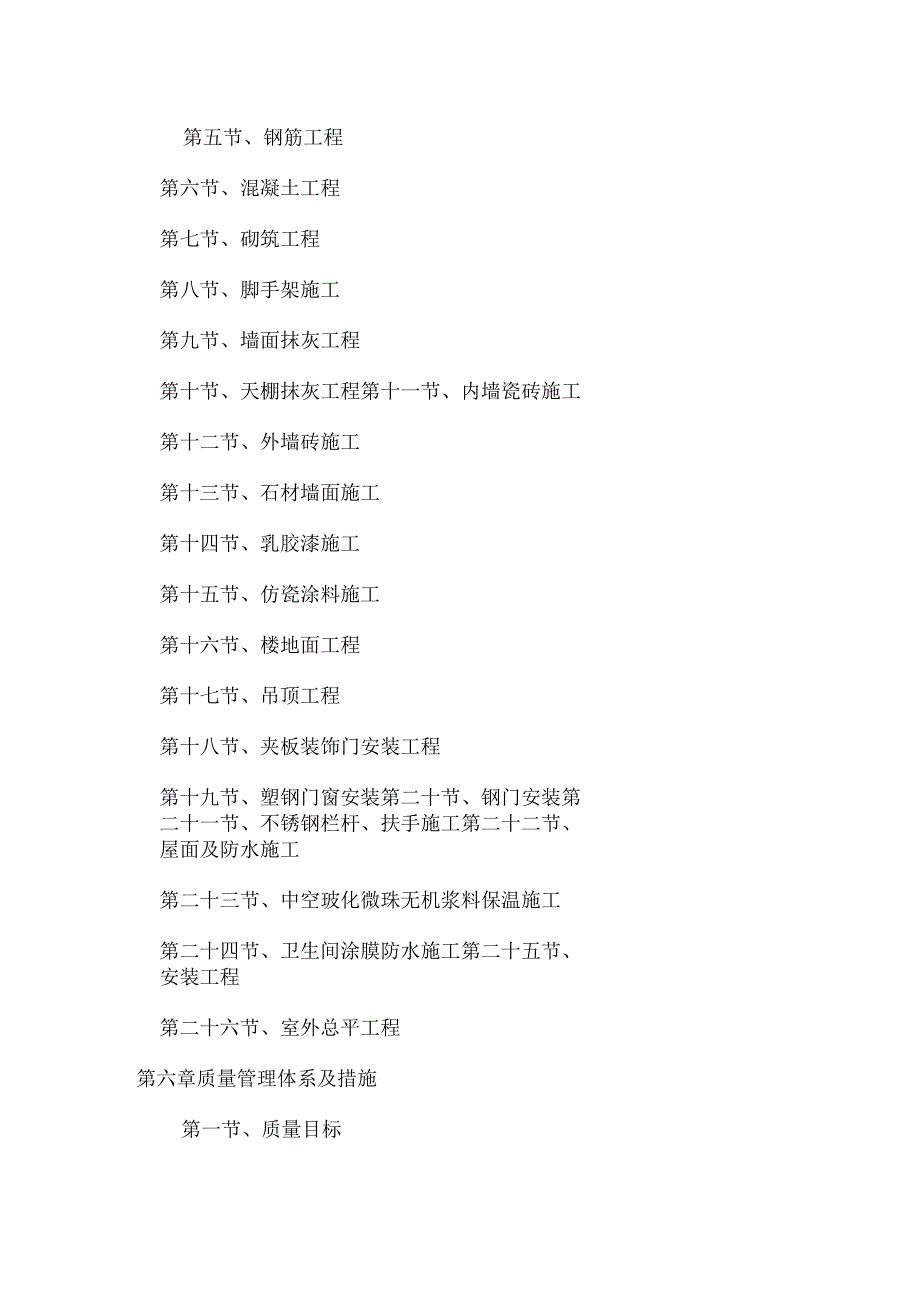

2、工程第十七节、吊顶工程第十八节、夹板装饰门安装工程第十九节、塑钢门窗安装第二十节、钢门安装第二十一节、不锈钢栏杆、扶手施工第二十二节、屋面及防水施工第二十三节、中空玻化微珠无机浆料保温施工第二十四节、卫生间涂膜防水施工第二十五节、安装工程第二十六节、室外总平工程第六章质量管理体系及措施第一节、质量目标第二节、质量保证体系第三节、质量技术措施总则第四节、施工准备过程中的质量控制第五节、施工过程中的质量控制第六节、质量保证技术措施第七节、分项工程质量措施第八节、计量管理第七章资源配备计划第一节、周转材料的投入第二节、岗位设置计划第三节、主要劳动力配置计划第四节、机械设备投入计划第五节、周转资金投入
3、计划第六节、土建材料供应管理第七节、安装设备采购措施第八节、材料、设备的保管措施第八章季节性施工措施第一节、冬季施工措施第二节、雨期施工措施第三节、夏季高温施工措施第九章成品保护第一节、成品保护组织机构第二节、成品保护实施措施第十章地上地下管线、设施及文物保护第十一章安全管理体系及措施第一节、安全管理体系及措施第二节、安全事故应急措施第十二章工程进度计划及措施第一节、组织保证第二节、质量保证第三节、施工工期保证计划第四节、经济手段保证第五节、进度控制要点第六节、施工进度关键线路分析第七节、施工进度计划的保证措施第十三章文明施工管理及措施第十四章检查制度第十五章环境保护管理体系及措施第一节、文明
4、施工措施第二节、环境保护措施第三节、噪音控制措施第四节、污水处理措施第五节、降低扬尘措施第六节、消防保卫措施第十六章民工工资保证措施附表前言首先,衷心感谢招标人给予我公司参加“XX县看守所、拘留所、强制戒毒所迁建工程”的投标机会,我们深知机会来之不易,将十分珍惜此次难得的机会,借此展示我公司的实力!如果我公司中标,将把本工程列为房建工程类重点工程,公司各级领导、有关部门均给予高度重视,决心在以往类似工程施工经验的基础上,巩固成绩,克服缺点,坚持公司“质量第一,信誉为本,顾客至上,服务社会”的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技
5、推动生产,降低成本。在施工过程中,同建设单位、监理单位、设计单位和质监单位密切合作,精心组织施工,确保优质、安全、按期完成工程。第一章编制依据1、XX县看守所、拘留所、强制戒毒所迁建工程招标文件及工程量清单。2、XX县看守所、拘留所、强制戒毒所迁建工程施工设计图。3、现行国家及地方技术规范、标准及有关规范。4、我公司质量体系文件及现场标准化施工管理的有关细则、规定。5、我公司同类型工程的施工经验及有关文件。6、本次编制的施工组织设计是以施工图纸、招标文件为依据,编制的一份施工技术文件。我公司中标后,将在本施工组织设计的基础上,按照正式施工图纸、有关资料及有关规定,进一步完善施工方案,补充各分部
6、分项工程施工中的细节问题,编制更详细的施工网络计划,形成一份具有技术先进性、安排科学性、经济合理性、操作简明性的施工组织设计。第二章工程概况第一节、招标概况1、工程项目:XX县看守所、拘留所、强制戒毒所迁建工程2、招标人:XX县公安局3、建设地点:XX县回隆乡4、建设内容及规模:本工程建筑群由看守所、强制戒毒所、拘留所三所组成,总建筑面积12914平方米,其中:看守所建筑面积4868平方米,拘留所2446平方米,强制戒毒所建筑面积5600平方米,以及三所迁建总平工程。占地面积39.9亩。5、计划工期:计划工期:540日历天(自监理人发出的开工通知中载明的开工日期起算),计划开工日期:2012年
7、9月15日,计划竣工日期:2014年3月14日。6、招标范围:工程量清单及施工图纸所示全部内容。7、质量要求:符合国家现行标准合格。8、资金来源:由县财政性投资和争取上级补助资金。第二节、建筑设计概况本工程为XX县看守所、拘留所、强制戒毒所迁建工程。建筑结构形式为武警营房、监区办公楼为三层框架结构;其余均为一层框架;除监区办公楼采用桩基础外,其余采用独立基础;均为八度设防,合理使用年限为50年,结构安全等级为二级。第三章项目管理组织机构第一节、项目管理组织结构1、施工组织准备为实现本工程建设的优质、高速、安全、文明、低耗的目标,本工程采用目前较为成熟及通用的项目法施工的管理体制。2、施工管理体
