室外工程管道施工技术交底.doc
《室外工程管道施工技术交底.doc》由会员分享,可在线阅读,更多相关《室外工程管道施工技术交底.doc(7页珍藏版)》请在优知文库上搜索。
1、 技 术 交 底 记 录工程名称某某市某某园室外工程分部工程采暖工程 分项工程名称管道施工技术交底时 间某某年2月18日交底内容:砂轮锯、套丝机、台钻、电焊机、煨弯器等。一、质量要求质量要求符合建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)的规定。项序项 目允许偏差或允许值主控项目1管道安装坡度第8.2.1条2采暖系统水压试验第8.6.1条3采暖系统冲洗、试运行和调试第8.6.2条、第8.6.3条4补偿器的制作、安装及预拉伸第8.2.2条、第8.2.5条、第8.2.6条5平衡器、调节阀、减压阀等安装第8.2.3条、第8.2.4条一般项目1热量表、疏水器、除污器等安装第8.2
2、.7条2钢管焊接第8.2.8条3采暖入口及分户计量入户装置安装第8.2.9条4管道连接及散热器支管安装第8.2.10条、第8.2.11条、第8.2.12条、第8.2.13条、第8.2.14条、第8.2.15条续表项序项 目允许偏差或允许值一般项目5管道及金属支架的防腐第8.2.16条6管道安装允许偏差横管道纵、横方向弯曲(mm)每1m管径100mm1管径100mm1.5全长(25m以上)管径100mm13管径100mm25立管垂直度(mm)每1m2全长(5m以上)10弯管椭圆率管径100mm10管径100mm8折皱不平度mm管径100mm4管径100mm57管道保温允许偏差厚度+0.1-0.0

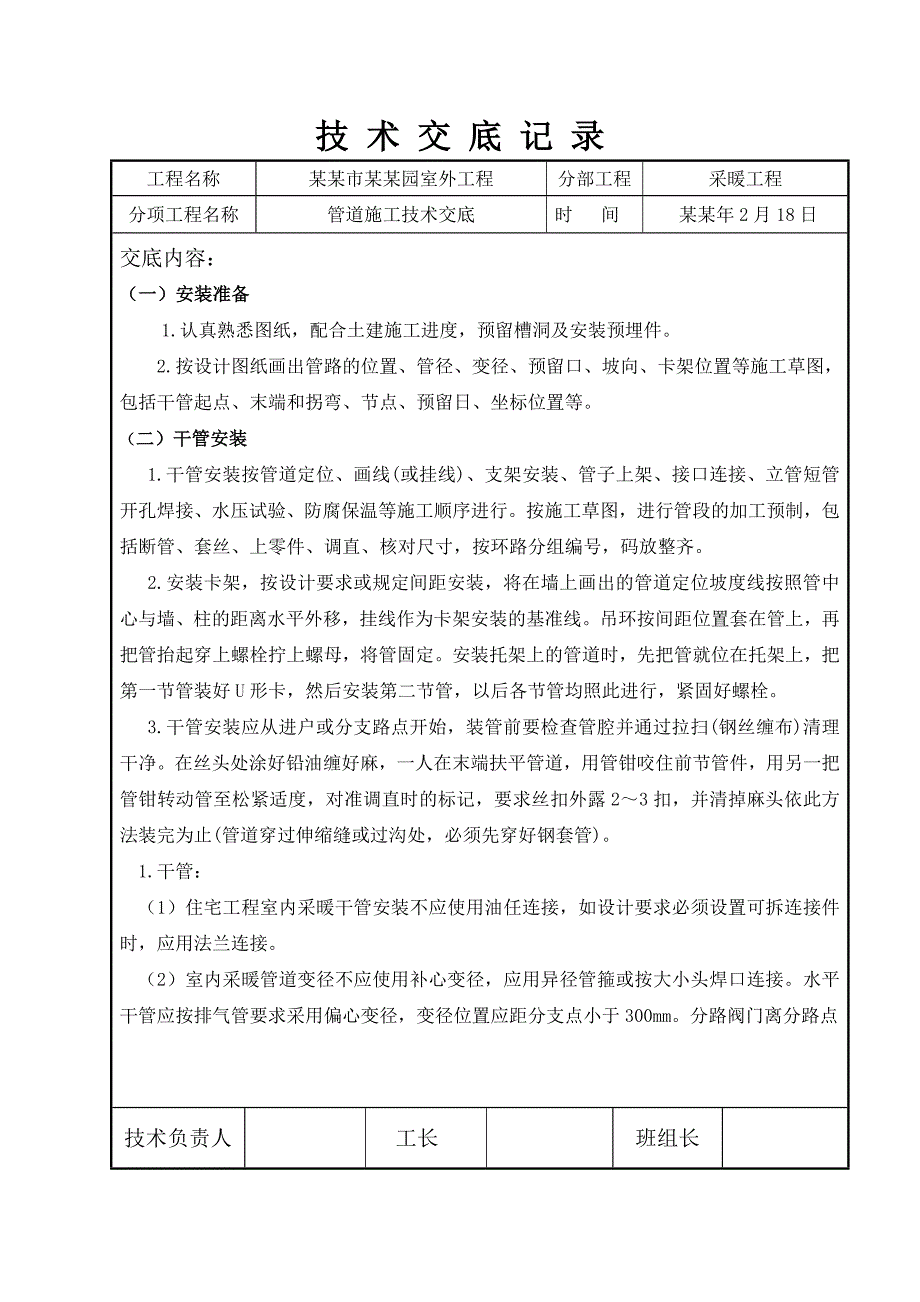

3、5表面平整度mm卷材5涂抹10技术负责人工长班组长技 术 交 底 记 录工程名称某某市某某园室外工程分部工程采暖工程 分项工程名称管道施工技术交底时 间某某年2月18日交底内容:(一)安装准备1.认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件。2.按设计图纸画出管路的位置、管径、变径、预留口、坡向、卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留日、坐标位置等。(二)干管安装1.干管安装按管道定位、画线(或挂线)、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。按施工草图,进行管段的加工预制,包括断管、套丝、上零件、调直、核对尺寸,按环路分组编号
4、,码放整齐。2.安装卡架,按设计要求或规定间距安装,将在墙上画出的管道定位坡度线按照管中心与墙、柱的距离水平外移,挂线作为卡架安装的基准线。吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。3.干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,用管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露23扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管
5、)。1.干管:(1)住宅工程室内采暖干管安装不应使用油任连接,如设计要求必须设置可拆连接件时,应用法兰连接。(2)室内采暖管道变径不应使用补心变径,应用异径管箍或按大小头焊口连接。水平干管应按排气管要求采用偏心变径,变径位置应距分支点小于300mm。分路阀门离分路点技术负责人工长班组长技 术 交 底 记 录工程名称某某市某某园室外工程分部工程采暖工程 分项工程名称管道施工技术交底时 间某某年2月18日交底内容:不宜过远。如分路处是系统的最低点,必须在分路阀门前2.排气:(1)采暖管道最高点或有可能集聚空气处应设排气装置。最低点或有可能存水处设泄水装置。住宅工程应把管道最高点及排气装置安排在厨房
6、问,当装放风管时,应接至有排水设施的地漏或拖布池内。放风管阀门安装高度不低于2.2m,放风管口距池底或地漏20cm。(2)自动排气阀进水端应装阀门。自动排气阀或集气罐不允许设在居室,门厅和吊顶内。(3)采用焊接钢管,先把管子选好调直,清理好管膛,将管运到安装地点,安装程序从第一节开始;把管就位找正,对准管口使预留口方向准确;找直后点焊固定(管径50mm以下点焊2点,管径)50mm以上点焊3点),然后施焊,焊后应保证管道正直。水装置。住宅工程应把管道最高点及排气装置安排在厨房问,当装放风管时,应接至有排水设施的地漏或拖布池内。放风管阀门安装高度不低于2.2m,放风管口距池底或地漏20cm。(2)
