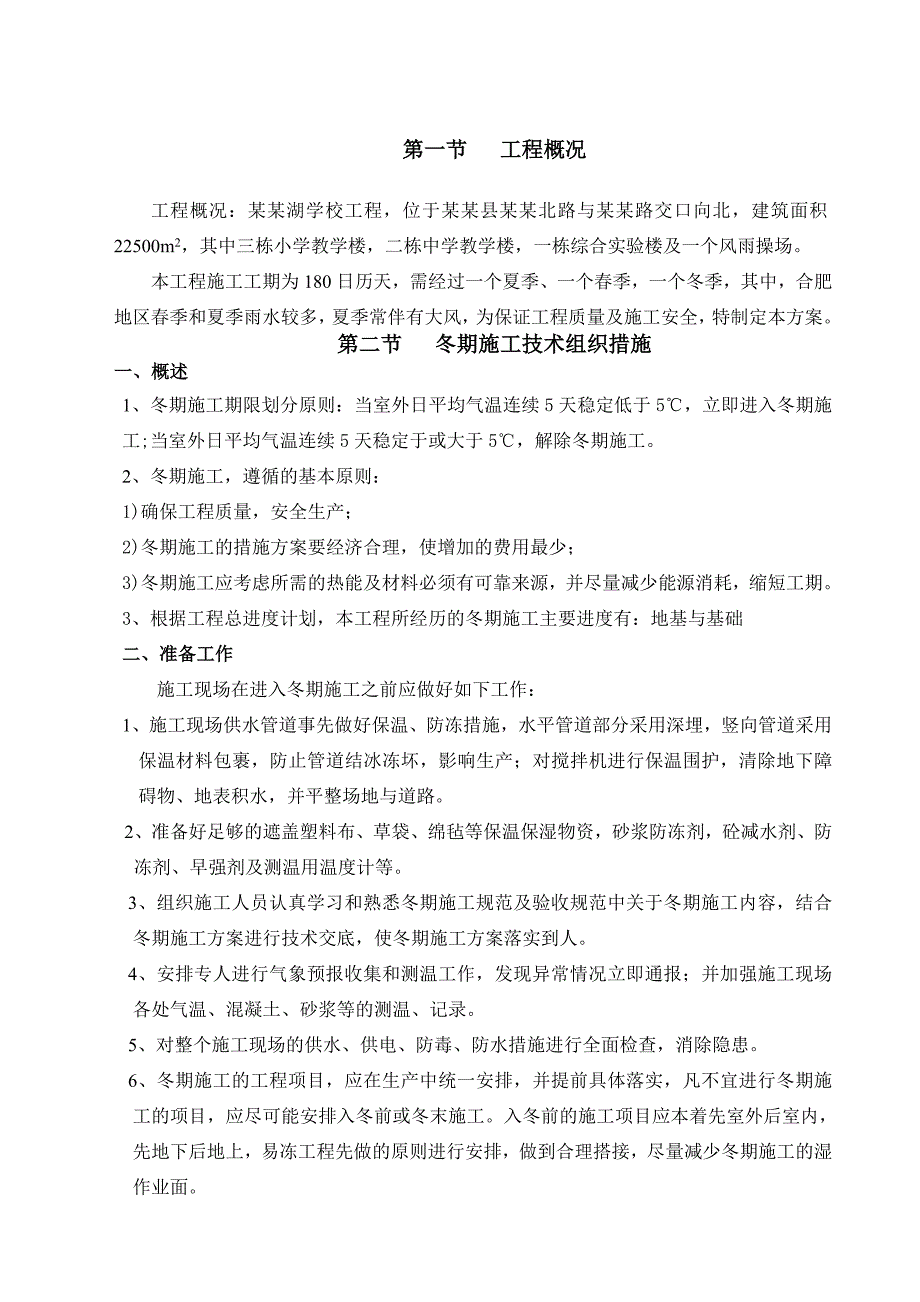

1、某某湖学校工程冬雨季施工方案某某年二月工程名称:某某湖学校工程方案名称:冬雨季施工方案编 制:审 核十 公 司: 技术质量部:安全生产部:审 批:日 期:第一节 工程概况工程概况:某某湖学校工程,位于某某县某某北路与某某路交口向北,建筑面积22500m2,其中三栋小学教学楼,二栋中学教学楼,一栋综合实验楼及一个风雨操场。本工程施工工期为180日历天,需经过一个夏季、一个春季,一个冬季,其中,合肥地区春季和夏季雨水较多,夏季常伴有大风,为保证工程质量及施工安全,特制定本方案。第二节 冬期施工技术组织措施一、概述1、冬期施工期限划分原则:当室外日平均气温连续5天稳定低于5,立即进入冬期施工;当室外
2、日平均气温连续5天稳定于或大于5,解除冬期施工。2、冬期施工,遵循的基本原则:1)确保工程质量,安全生产;2)冬期施工的措施方案要经济合理,使增加的费用最少;3)冬期施工应考虑所需的热能及材料必须有可靠来源,并尽量减少能源消耗,缩短工期。3、根据工程总进度计划,本工程所经历的冬期施工主要进度有:地基与基础二、准备工作施工现场在进入冬期施工之前应做好如下工作:1、施工现场供水管道事先做好保温、防冻措施,水平管道部分采用深埋,竖向管道采用保温材料包裹,防止管道结冰冻坏,影响生产;对搅拌机进行保温围护,清除地下障碍物、地表积水,并平整场地与道路。2、准备好足够的遮盖塑料布、草袋、绵毡等保温保湿物资,
3、砂浆防冻剂,砼减水剂、防冻剂、早强剂及测温用温度计等。3、组织施工人员认真学习和熟悉冬期施工规范及验收规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人。4、安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录。5、对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患。6、冬期施工的工程项目,应在生产中统一安排,并提前具体落实,凡不宜进行冬期施工的项目,应尽可能安排入冬前或冬末施工。入冬前的施工项目应本着先室外后室内,先地下后地上,易冻工程先做的原则进行安排,做到合理搭接,尽量减少冬期施工的湿作业面。
4、三、冬期施工技术措施1、冬期施工方法:随时掌握天气变化及气温情况,掌握砼入模温度确保混凝土受冻前达到临界强度,拆模时间以同条件养护的试决的标准,屋面工程暂缓施工,室内抹灰采用保温措施。本工程采用商品混凝土,由搅拌站掺外加剂确保混凝土温度施工现场根据砼温度近气温情况,及时用保湿保温材料覆盖,场内设置畅通的环形排水沟,流入沉淀池后排入市政管道。2、混凝土结构工程砼在受冻前,砼的抗压强度不得低于下列规定:普通水泥配制的混凝土,为设计混凝土强度标准值的30%。掺外加剂混凝土。其受冻前临界强度应大于或等于4.0Mpa。据有关资料介绍,冬期浇筑混凝土如果立即受冻,其最终强度损失可达4050%,须引起特别重
5、视。为了减缓混凝土的冷却速度或缩短混凝土的凝结时间,以保证混凝土达到受冻前最低强度,本工程冬期混凝土施工采取如下措施:混凝土蓄热保温:楼面砼浇捣后及时用彩条布加草包覆盖养护12天,利用其水泥水化热量促使砼在正常温度环境下硬化,以达到预期强度。混凝土中掺加早强抗冻剂,加速混凝土硬化和降低混凝土的冻结温度,使混凝土在负温度条件也能进行增长强度,不受冻结。采用早强,耐冻性较好,水化热高的普通水泥拌制。配置混凝土用之砂石不得含冰雪冻块,混凝土搅拌时间应比常温时增加50%。3、砌体工程所用砖砌块应清除冰霜,砂浆采用32.5级水泥拌制,袋灰应防止受冻结块。砂不得含有冰块和直径大于1cm的冰结块。空心砖利用
