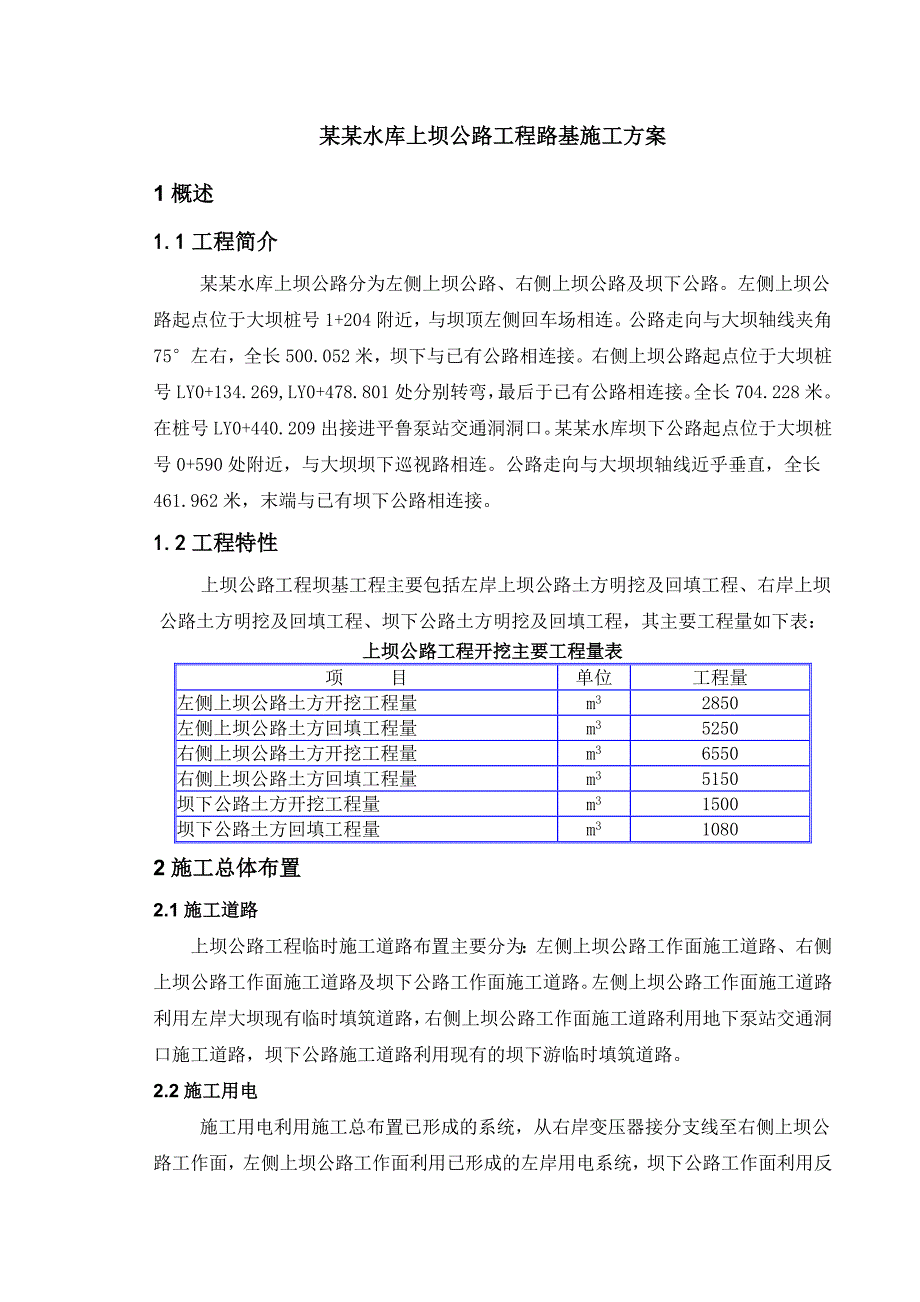

1、某某省万家寨引黄入晋工程北干线某某水库土建工程某某水库上坝公路路基施工方案 某某工程局有限公司某某引黄北干某某水库项目经理部 某某水库上坝公路工程路基施工方案1概述1.1工程简介某某水库上坝公路分为左侧上坝公路、右侧上坝公路及坝下公路。左侧上坝公路起点位于大坝桩号1+204附近,与坝顶左侧回车场相连。公路走向与大坝轴线夹角75左右,全长500.052米,坝下与已有公路相连接。右侧上坝公路起点位于大坝桩号LY0+134.269,LY0+478.801处分别转弯,最后于已有公路相连接。全长704.228米。在桩号LY0+440.209出接进平鲁泵站交通洞洞口。某某水库坝下公路起点位于大坝桩号0+5
2、90处附近,与大坝坝下巡视路相连。公路走向与大坝坝轴线近乎垂直,全长461.962米,末端与已有坝下公路相连接。1.2工程特性 上坝公路工程坝基工程主要包括左岸上坝公路土方明挖及回填工程、右岸上坝公路土方明挖及回填工程、坝下公路土方明挖及回填工程,其主要工程量如下表:上坝公路工程开挖主要工程量表项 目单位工程量左侧上坝公路土方开挖工程量m32850左侧上坝公路土方回填工程量m35250右侧上坝公路土方开挖工程量m36550右侧上坝公路土方回填工程量m35150坝下公路土方开挖工程量m31500坝下公路土方回填工程量m310802施工总体布置2.1施工道路上坝公路工程临时施工道路布置主要分为:左

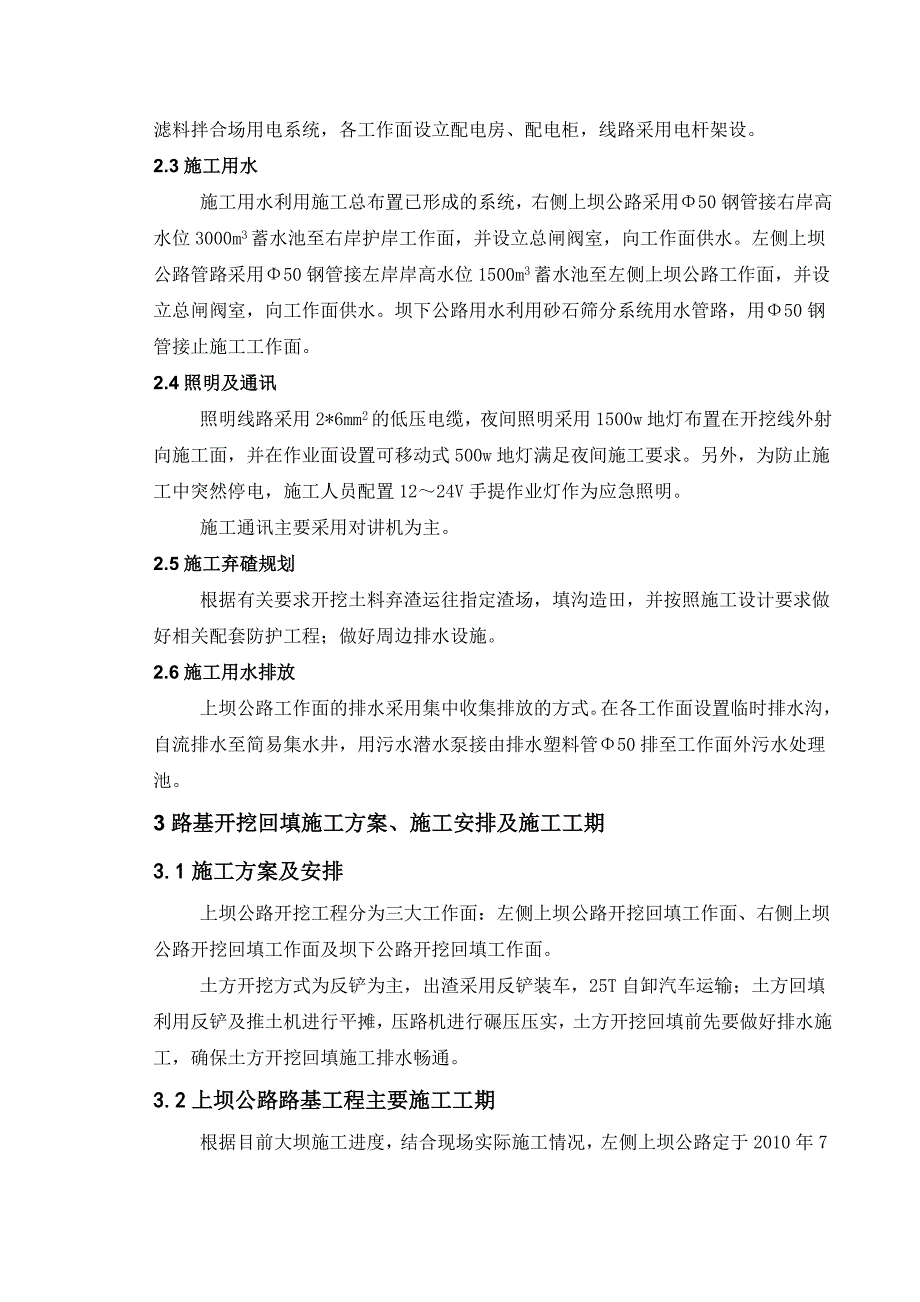

3、侧上坝公路工作面施工道路、右侧上坝公路工作面施工道路及坝下公路工作面施工道路。左侧上坝公路工作面施工道路利用左岸大坝现有临时填筑道路,右侧上坝公路工作面施工道路利用地下泵站交通洞口施工道路,坝下公路施工道路利用现有的坝下游临时填筑道路。2.2施工用电施工用电利用施工总布置已形成的系统,从右岸变压器接分支线至右侧上坝公路工作面,左侧上坝公路工作面利用已形成的左岸用电系统,坝下公路工作面利用反滤料拌合场用电系统,各工作面设立配电房、配电柜,线路采用电杆架设。2.3施工用水施工用水利用施工总布置已形成的系统,右侧上坝公路采用50钢管接右岸高水位3000m3蓄水池至右岸护岸工作面,并设立总闸阀室,向工
4、作面供水。左侧上坝公路管路采用50钢管接左岸岸高水位1500m3蓄水池至左侧上坝公路工作面,并设立总闸阀室,向工作面供水。坝下公路用水利用砂石筛分系统用水管路,用50钢管接止施工工作面。2.4照明及通讯照明线路采用2*6mm2的低压电缆,夜间照明采用1500w地灯布置在开挖线外射向施工面,并在作业面设置可移动式500w地灯满足夜间施工要求。另外,为防止施工中突然停电,施工人员配置1224V手提作业灯作为应急照明。施工通讯主要采用对讲机为主。2.5施工弃碴规划根据有关要求开挖土料弃渣运往指定渣场,填沟造田,并按照施工设计要求做好相关配套防护工程;做好周边排水设施。2.6施工用水排放上坝公路工作面
5、的排水采用集中收集排放的方式。在各工作面设置临时排水沟,自流排水至简易集水井,用污水潜水泵接由排水塑料管50排至工作面外污水处理池。3路基开挖回填施工方案、施工安排及施工工期3.1施工方案及安排上坝公路开挖工程分为三大工作面:左侧上坝公路开挖回填工作面、右侧上坝公路开挖回填工作面及坝下公路开挖回填工作面。土方开挖方式为反铲为主,出渣采用反铲装车,25T自卸汽车运输;土方回填利用反铲及推土机进行平摊,压路机进行碾压压实,土方开挖回填前先要做好排水施工,确保土方开挖回填施工排水畅通。3.2上坝公路路基工程主要施工工期根据目前大坝施工进度,结合现场实际施工情况,左侧上坝公路定于2010年7月10日开
6、始施工,右侧上坝公路及坝下公路施工根据现场实际施工情况积极组织施工。3.2.1左侧上坝公路开挖回填工作面根据工期有关要求及现场实际情况,左岸护岸工程施工时段2010年7月10日到2010年8月1日,开挖工程量2850m3,回填工程量5250 m3,有效施工工期20天,先进行土方开挖及表层腐殖土清理,然后进行土方分层回填施工。3.2.2右侧上坝公路开挖回填工作面根据右坝肩大坝填筑进度,右侧上坝路施工时段为2010年8月1日至2010年8月25日,开挖工程量为6550 m3, 回填工程量5150m3,有效施工工期25天,施工中先进行土方开挖及表层腐殖土清理,然后进行土方分层回填施工。 3.2.3坝
7、下公路开挖回填工作面根据大坝填筑进度,坝下公路施工时段为2010年9月1日到2010年9月25日,开挖工程量1500 m3,回填工程量1080 m3,有效施工工期25天,施工中先进行土方开挖及表层腐殖土清理,然后进行土方分层回填施工。4土方开挖施工程序挖土应由边到中,分层循序进行,根据公路施工安排,开挖较路基及路面施工间隔时间较长,当开挖至接近路基设计顶面时,应根据土质情况注意预留碾压沉落高度及保护层50cm,根据实际试验情况保护层预留厚度可调整。整个施工期间,始终对所有挖方和路堤的工程边坡、路拱和排水沟进行修筑,并予以养护来保证满足排水的要求。4.1土方开挖工艺土方开挖施工工艺流程见图:土方
