大桥下部施工方案.doc
《大桥下部施工方案.doc》由会员分享,可在线阅读,更多相关《大桥下部施工方案.doc(50页珍藏版)》请在优知文库上搜索。

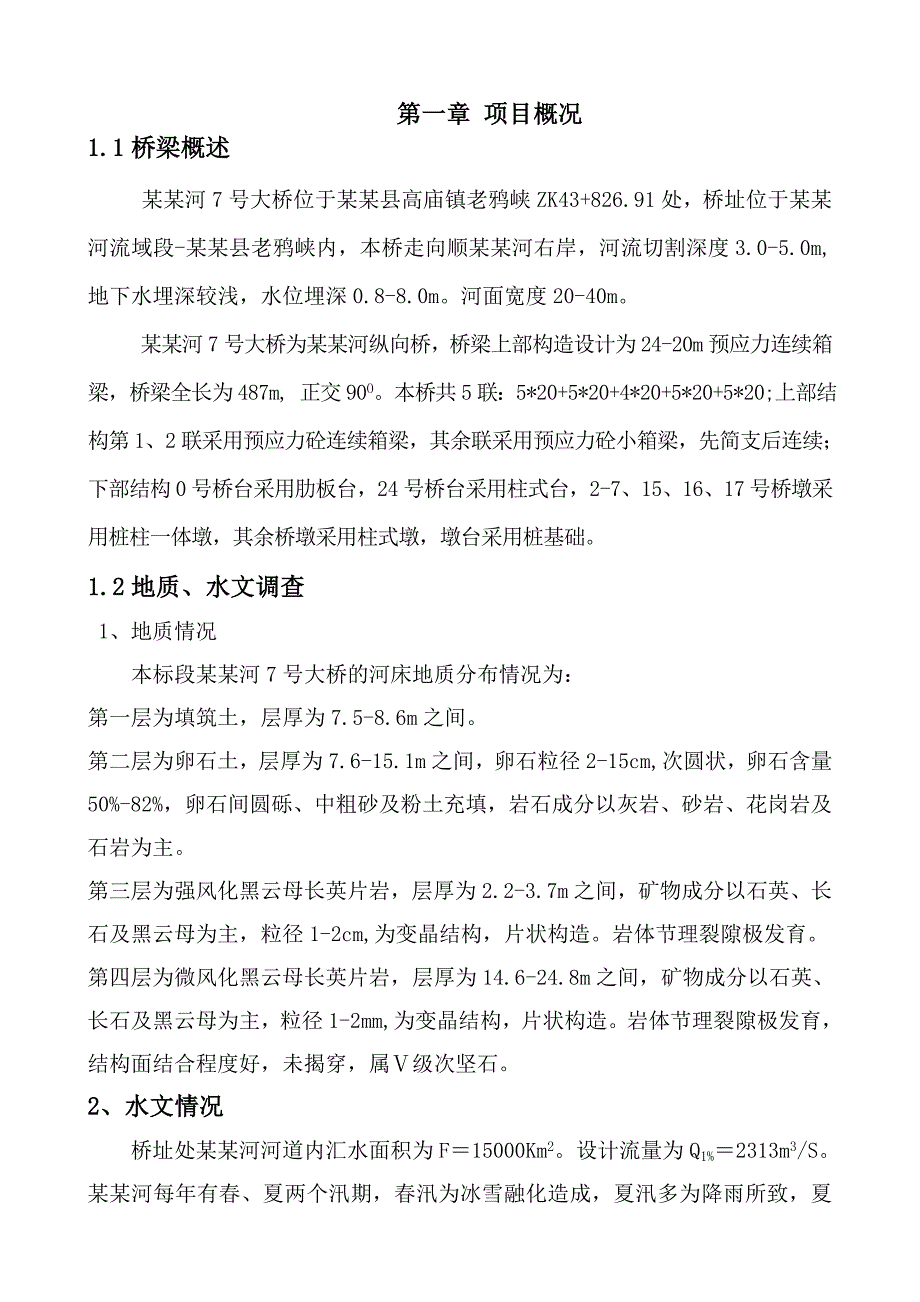

1、某某省民和至小峡公路工程第四合同段 某某河7号大桥下部结构专项施工方案编制单位:某某路桥股份有限公司编 制 人:复 核 人:编制日期:某某年8月5日第一章 项目概况1.1桥梁概述某某河7号大桥位于某某县高庙镇老鸦峡ZK43+826.91处,桥址位于某某河流域段-某某县老鸦峡内,本桥走向顺某某河右岸,河流切割深度3.0-5.0m,地下水埋深较浅,水位埋深0.8-8.0m。河面宽度20-40m。某某河7号大桥为某某河纵向桥,桥梁上部构造设计为24-20m预应力连续箱梁,桥梁全长为487m, 正交90O。本桥共5联:5*20+5*20+4*20+5*20+5*20;上部结构第1、2联采用预应力砼连续
2、箱梁,其余联采用预应力砼小箱梁,先简支后连续;下部结构0号桥台采用肋板台,24号桥台采用柱式台,2-7、15、16、17号桥墩采用桩柱一体墩,其余桥墩采用柱式墩,墩台采用桩基础。1.2地质、水文调查1、地质情况本标段某某河7号大桥的河床地质分布情况为:第一层为填筑土,层厚为7.5-8.6m之间。第二层为卵石土,层厚为7.6-15.1m之间,卵石粒径2-15cm,次圆状,卵石含量50%-82%,卵石间圆砾、中粗砂及粉土充填,岩石成分以灰岩、砂岩、花岗岩及石岩为主。第三层为强风化黑云母长英片岩,层厚为2.2-3.7m之间,矿物成分以石英、长石及黑云母为主,粒径1-2cm,为变晶结构,片状构造。岩体

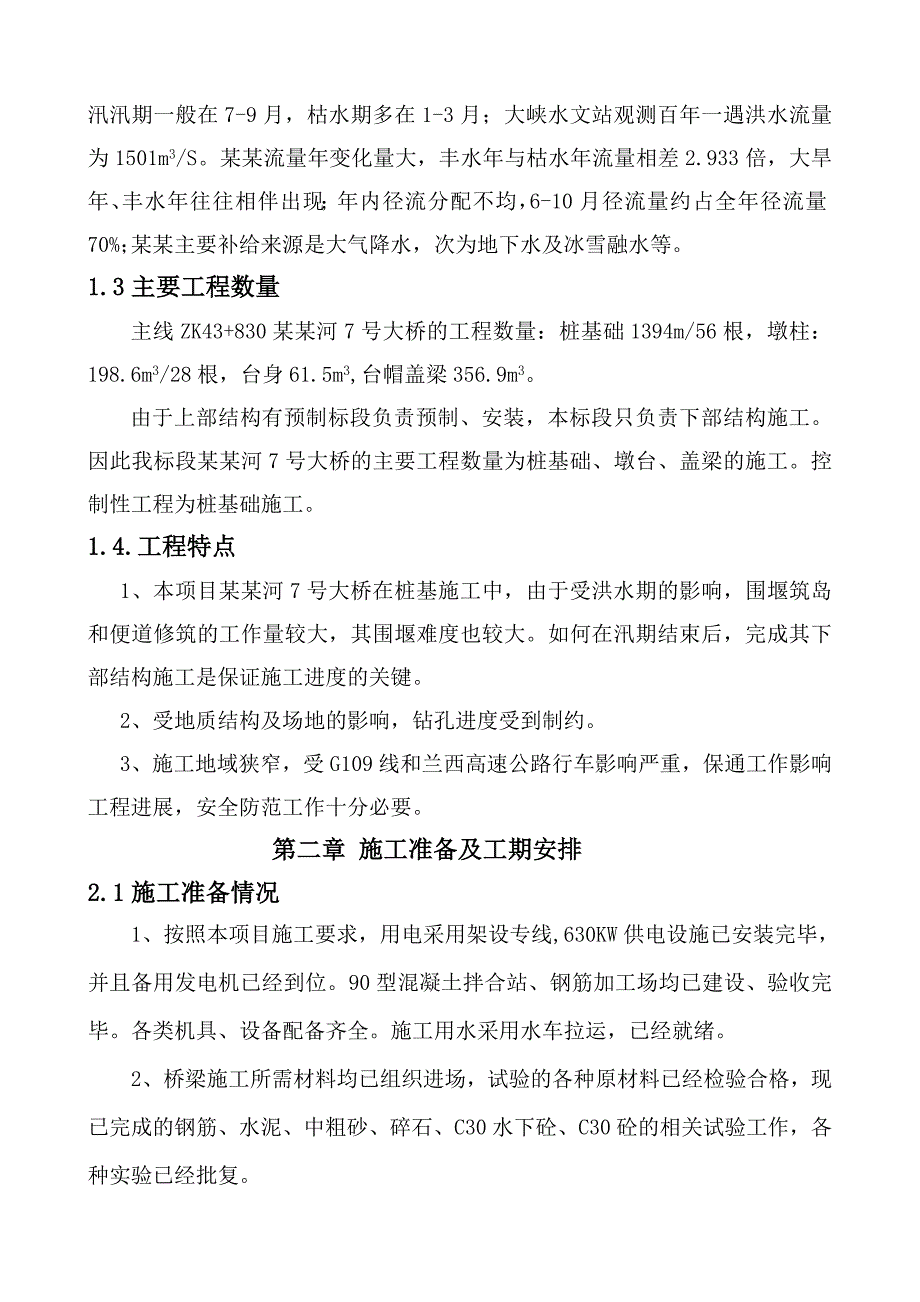

3、节理裂隙极发育。第四层为微风化黑云母长英片岩,层厚为14.6-24.8m之间,矿物成分以石英、长石及黑云母为主,粒径1-2mm,为变晶结构,片状构造。岩体节理裂隙极发育,结构面结合程度好,未揭穿,属级次坚石。2、水文情况桥址处某某河河道内汇水面积为F15000Km2。设计流量为Q1%2313m3/S。某某河每年有春、夏两个汛期,春汛为冰雪融化造成,夏汛多为降雨所致,夏汛汛期一般在7-9月,枯水期多在1-3月;大峡水文站观测百年一遇洪水流量为1501m3/S。某某流量年变化量大,丰水年与枯水年流量相差2.933倍,大旱年、丰水年往往相伴出现;年内径流分配不均,6-10月径流量约占全年径流量70%
4、;某某主要补给来源是大气降水,次为地下水及冰雪融水等。1.3主要工程数量主线ZK43+830某某河7号大桥的工程数量:桩基础1394m/56根,墩柱:198.6m3/28根,台身61.5m3,台帽盖梁356.9m3。由于上部结构有预制标段负责预制、安装,本标段只负责下部结构施工。因此我标段某某河7号大桥的主要工程数量为桩基础、墩台、盖梁的施工。控制性工程为桩基础施工。1.4.工程特点1、本项目某某河7号大桥在桩基施工中,由于受洪水期的影响,围堰筑岛和便道修筑的工作量较大,其围堰难度也较大。如何在汛期结束后,完成其下部结构施工是保证施工进度的关键。2、受地质结构及场地的影响,钻孔进度受到制约。3
5、、施工地域狭窄,受G109线和兰西高速公路行车影响严重,保通工作影响工程进展,安全防范工作十分必要。第二章 施工准备及工期安排2.1施工准备情况1、按照本项目施工要求,用电采用架设专线,630KW供电设施已安装完毕,并且备用发电机已经到位。90型混凝土拌合站、钢筋加工场均已建设、验收完毕。各类机具、设备配备齐全。施工用水采用水车拉运,已经就绪。 2、 桥梁施工所需材料均已组织进场,试验的各种原材料已经检验合格,现已完成的钢筋、水泥、中粗砂、碎石、C30水下砼、C30砼的相关试验工作,各种实验已经批复。3、组织技术人员认真熟悉图纸、施工规范,对操作人员进行技术培训,组织召开一二三级的技术交底会,
6、并对现场施工人员进行技术、质量、安全教育及培训。4、测量人员首先进行导线点复测,布设桥梁导线点控制网,用全站仪测量桩基的具体位置,为桥梁的围堰施工提供必要的参考依据。5、组织桩基施工设备进场,现已到场9套冲击钻设备,吊车2辆、混凝土罐车3辆,挖掘机两台,装载机2台,水车两台、自卸汽车3辆。2.2工期计划 分项工程工期计划横道图分部名称7月8月9月10月11月12月1月2月3月153015301530153015301530153015301530围堰桩基系梁墩柱盖梁2.3 组织机构设置我部成立了以项目经理为组长的施工组织机构和支部书记为协调组长的安全、环保、文明施工的领导小组。桥梁施工人员:施
7、工负责1人、技术负责1人、机械操作员18人、安全员1人、环保员1人、质检员1人、试验人员2人。a、机械、劳动力的配备:高峰期配备冲击钻14台,配备吊车4辆,砼罐车4辆,挖掘机2台、装载机2台、水车2辆,现场所需导管、料斗、泥浆泵按需配置。计划加工柱模4套,盖梁模板2套,系梁模板2套,套箍8套,砼集中拌合、运输,钢筋加工及安装由钢筋加工场统一调配,安排专人进行安装,现场施工人员30人左右。b、施工人员情况桥梁工程施工主要人员分工明细表序号姓名职务职称工作职责备注1周彬项目总工工程师技术负责人2冶海峰桥梁工程师工程师施工负责人3王建青质安部部长工程师质检工程师4韩建伟质安员工程师安全生产5李玉清工
