多层框架结构中医院装饰装修施工组织设计(附做法详图).doc
《多层框架结构中医院装饰装修施工组织设计(附做法详图).doc》由会员分享,可在线阅读,更多相关《多层框架结构中医院装饰装修施工组织设计(附做法详图).doc(66页珍藏版)》请在优知文库上搜索。

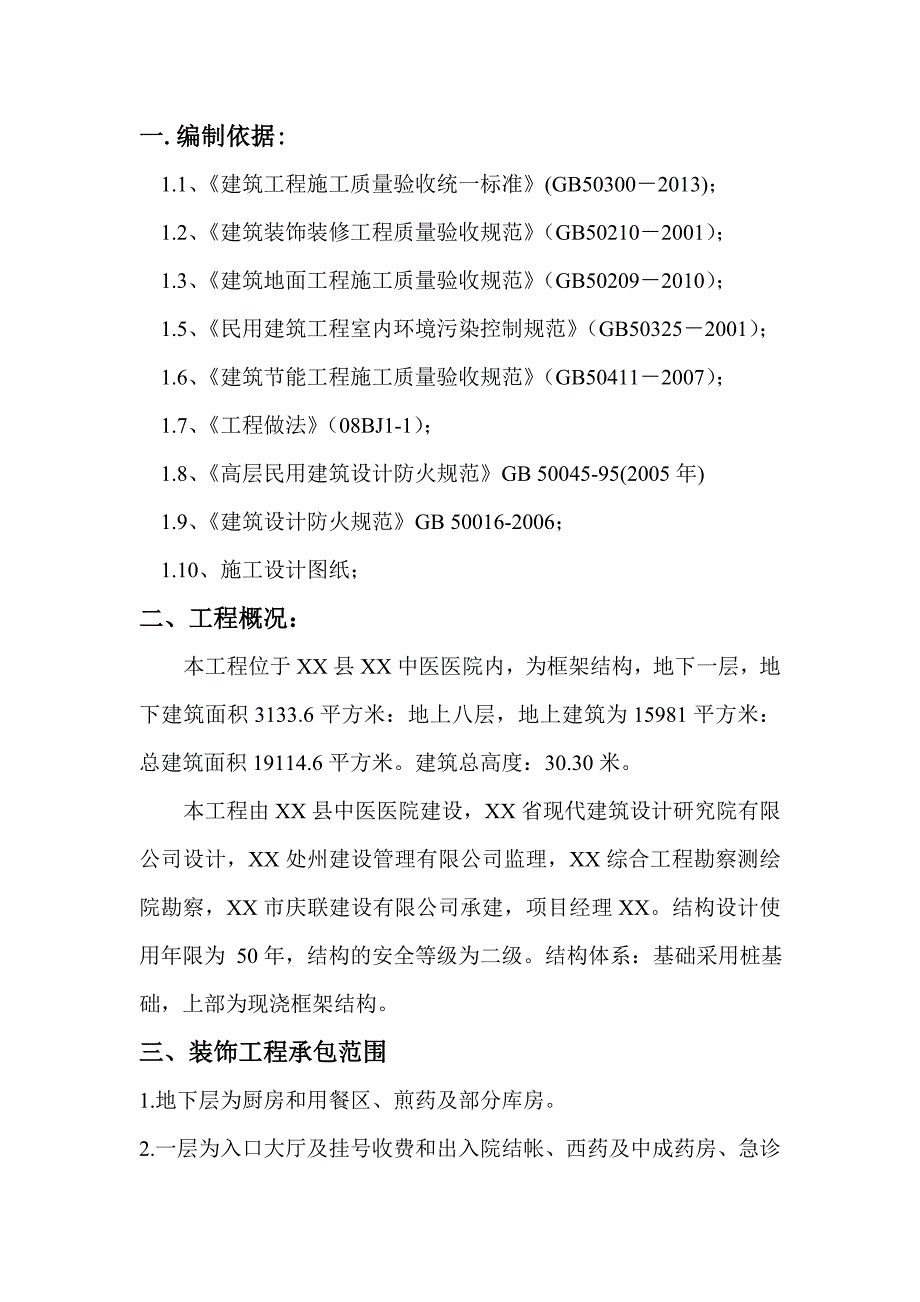

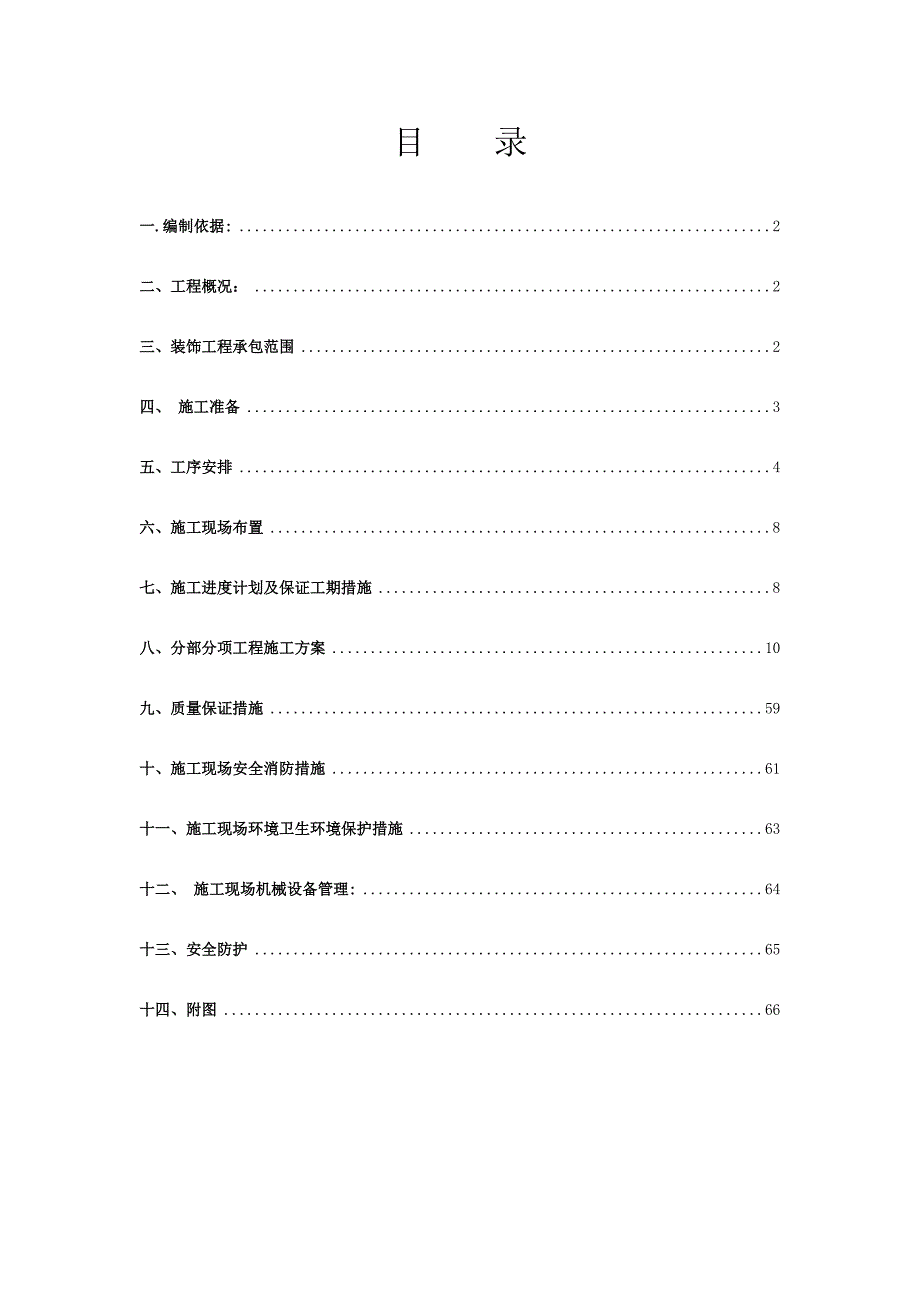

1、目 录一.编制依据:2二、工程概况:2三、装饰工程承包范围2四、 施工准备3五、工序安排4六、施工现场布置8七、施工进度计划及保证工期措施8八、分部分项工程施工方案10九、质量保证措施59十、施工现场安全消防措施61十一、施工现场环境卫生环境保护措施63十二、 施工现场机械设备管理:64十三、安全防护65十四、附图66一.编制依据: 1.1、建筑工程施工质量验收统一标准(GB503002013); 1.2、建筑装饰装修工程质量验收规范(GB502102001); 1.3、建筑地面工程施工质量验收规范(GB502092010); 1.5、民用建筑工程室内环境污染控制规范(GB503252001)
2、; 1.6、建筑节能工程施工质量验收规范(GB504112007); 1.7、工程做法(08BJ1-1); 1.8、高层民用建筑设计防火规范GB 50045-95(2005年)1.9、建筑设计防火规范GB 50016-2006; 1.10、施工设计图纸;二、工程概况:本工程位于XX县XX中医医院内,为框架结构,地下一层,地下建筑面积3133.6平方米:地上八层,地上建筑为15981平方米:总建筑面积19114.6平方米。建筑总高度:30.30米。本工程由XX县中医医院建设,XX省现代建筑设计研究院有限公司设计,XX处州建设管理有限公司监理,XX综合工程勘察测绘院勘察,XX市庆联建设有限公司承建

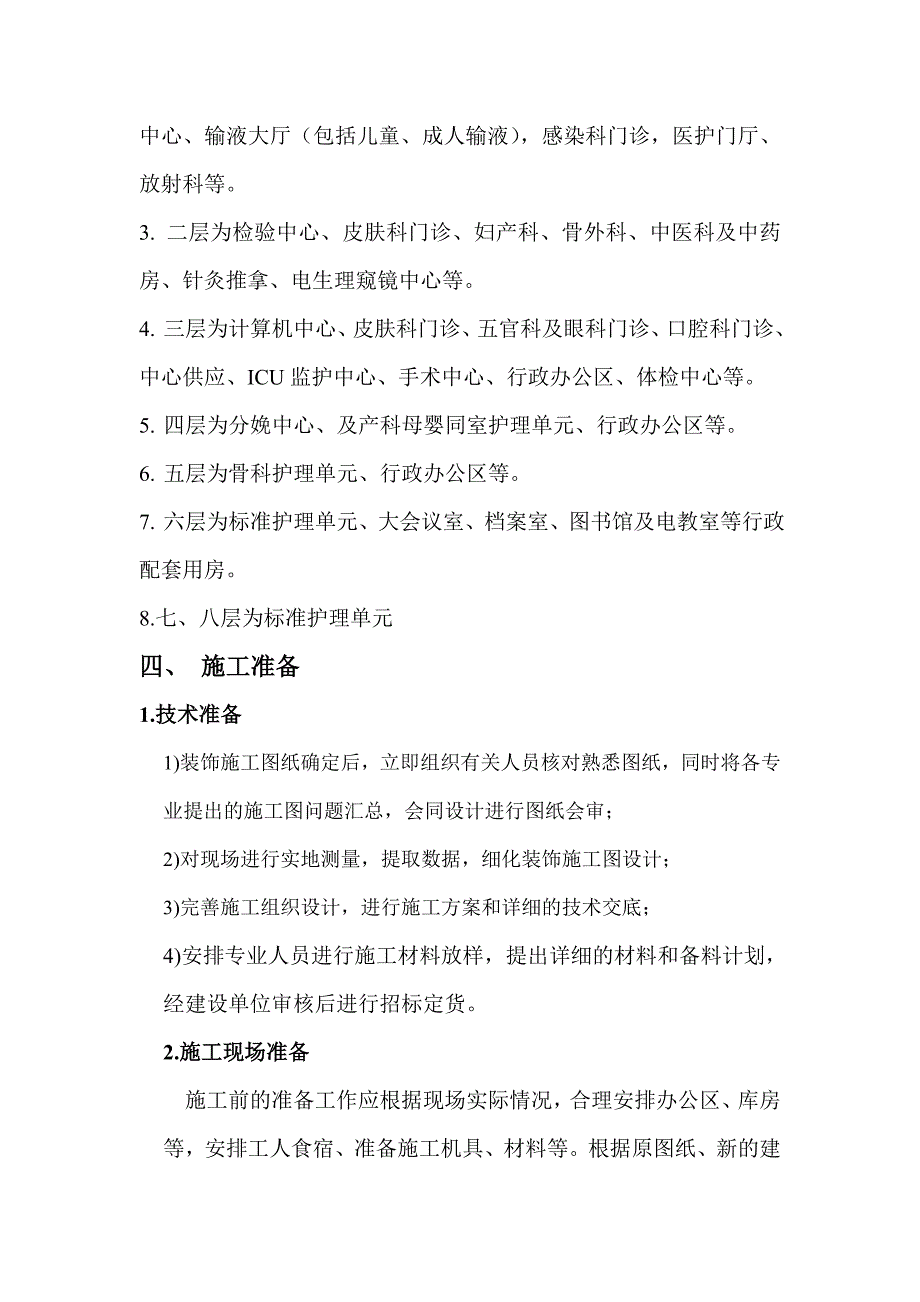

3、,项目经理XX。结构设计使用年限为 50年,结构的安全等级为二级。结构体系:基础采用桩基础,上部为现浇框架结构。三、装饰工程承包范围1.地下层为厨房和用餐区、煎药及部分库房。2.一层为入口大厅及挂号收费和出入院结帐、西药及中成药房、急诊中心、输液大厅(包括儿童、成人输液),感染科门诊,医护门厅、放射科等。3. 二层为检验中心、皮肤科门诊、妇产科、骨外科、中医科及中药房、针灸推拿、电生理窥镜中心等。4. 三层为计算机中心、皮肤科门诊、五官科及眼科门诊、口腔科门诊、中心供应、ICU监护中心、手术中心、行政办公区、体检中心等。5. 四层为分娩中心、及产科母婴同室护理单元、行政办公区等。6. 五层为骨
4、科护理单元、行政办公区等。7. 六层为标准护理单元、大会议室、档案室、图书馆及电教室等行政配套用房。8.七、八层为标准护理单元四、 施工准备1.技术准备1)装饰施工图纸确定后,立即组织有关人员核对熟悉图纸,同时将各专业提出的施工图问题汇总,会同设计进行图纸会审;2)对现场进行实地测量,提取数据,细化装饰施工图设计;3)完善施工组织设计,进行施工方案和详细的技术交底;4)安排专业人员进行施工材料放样,提出详细的材料和备料计划,经建设单位审核后进行招标定货。2.施工现场准备施工前的准备工作应根据现场实际情况,合理安排办公区、库房等,安排工人食宿、准备施工机具、材料等。根据原图纸、新的建筑图及施工现
5、场的实际情况进行施工布署。3.施工劳动力准备本工程装修工程将由我公司专业装饰分公司承担施工任务,专业装饰分公司具有丰富的从事大型装饰工程的施工经验,曾参与多个大型高级精装修工程的施工。在工程施工中将合理安排人员、严格控制施工顺序,确保工程实现进度及质量目标。 4.施工机械准备 根据工程周期紧,施工量大的特点,我公司将加大施工机械投入以保证施工进度,合理安排垂直运输设备,增加司机全天运行。五、工序安排在本工程中,土建、装饰、水、暖、电同时进行,在多工种立体交叉施工中,合理安排工序是施工管理的关键,根据施工工艺要求,在施工前我方将按各工序穿插施工的需要,以施工总进度计划为依据,排定施工进度网络计划
6、图,作为施工流程的指导。1.在各工序开始前,作到样板先行,经监理、建设单位、设计单位验收后方能进行大面积施工。(1)计划整个装饰工程先上后下,先骨架、后防水再面层,消防、水、电等设备安装配合精装穿插施工。(2)所有需委托厂家的半成品根据施工需要提前加工,加工周期必须严格控制,杜绝延长工期。空调系统与精装冲突的部分,提前确定设计修改,在吊顶放线和龙骨安装前完成,保证吊顶板安装的正常进行。(3) 各层电梯间施工中注意装饰与电梯设备施工的工序协调,先门口,后墙面,先吊顶,后地面,保证各工种接口处理一次成活;装饰造型在铝单板厂家加工成型;吊顶面板安装前作好设备隐藏工作,同时作好成品保护,确保工期。(4
7、) 分区施工中,各层卫生间先作好设备管道安装,再做防水,作好防水保护层后方能进行吊顶和面层材料施工,每一道工序必须向下道工序进行成品保护和交接,有效避免工序安排不当和交叉作业损坏。(5) 所有材料采购都必须根据施工图纸提前对材料进行选型定货,绘制施工节点详图。(6) 水、暖、电气安装工程提前进行,原设计需要修改的部位,由专业工程师同设计院办理变更洽商,最短时间内办理变更,避免延误土建工程的施工。(7) 为保证工期,各项湿作业应提前进行,根据功能划分的区域各房间可同时交叉作业,各层电梯厅的吊顶、墙面、地面可与各层卫生间的吊顶、墙面、地面穿插交叉进行。2.分包协调由于本工程的分包单位较多,如何做好
