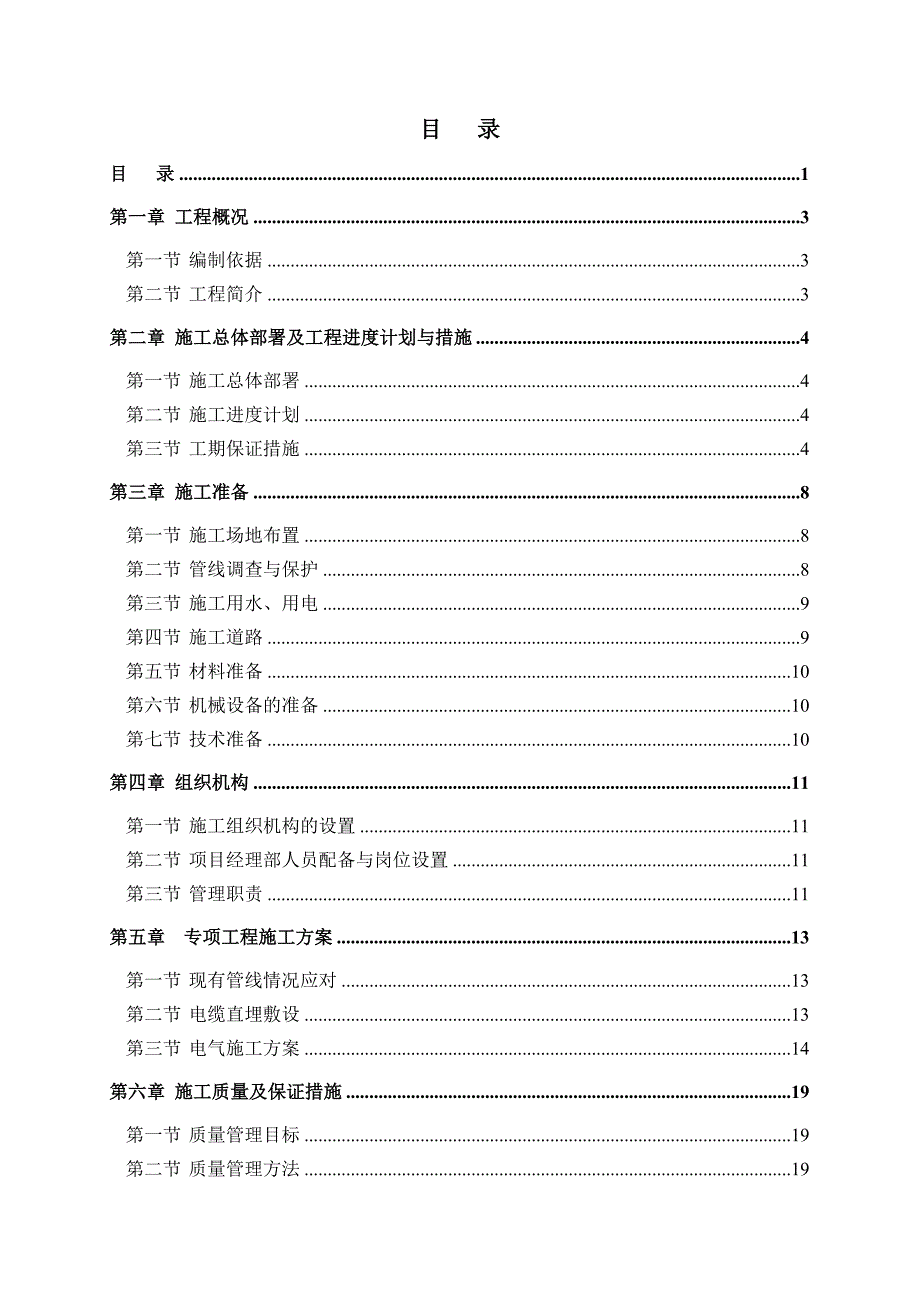

1、目 录目 录1第一章 工程概况3第一节 编制依据3第二节 工程简介3第二章 施工总体部署及工程进度计划与措施4第一节 施工总体部署4第二节 施工进度计划4第三节 工期保证措施4第三章 施工准备8第一节 施工场地布置8第二节 管线调查与保护8第三节 施工用水、用电9第四节 施工道路9第五节 材料准备10第六节 机械设备的准备10第七节 技术准备10第四章 组织机构11第一节 施工组织机构的设置11第二节 项目经理部人员配备与岗位设置11第三节 管理职责11第五章 专项工程施工方案13第一节 现有管线情况应对13第二节 电缆直埋敷设13第三节 电气施工方案14第六章 施工质量及保证措施19第一节

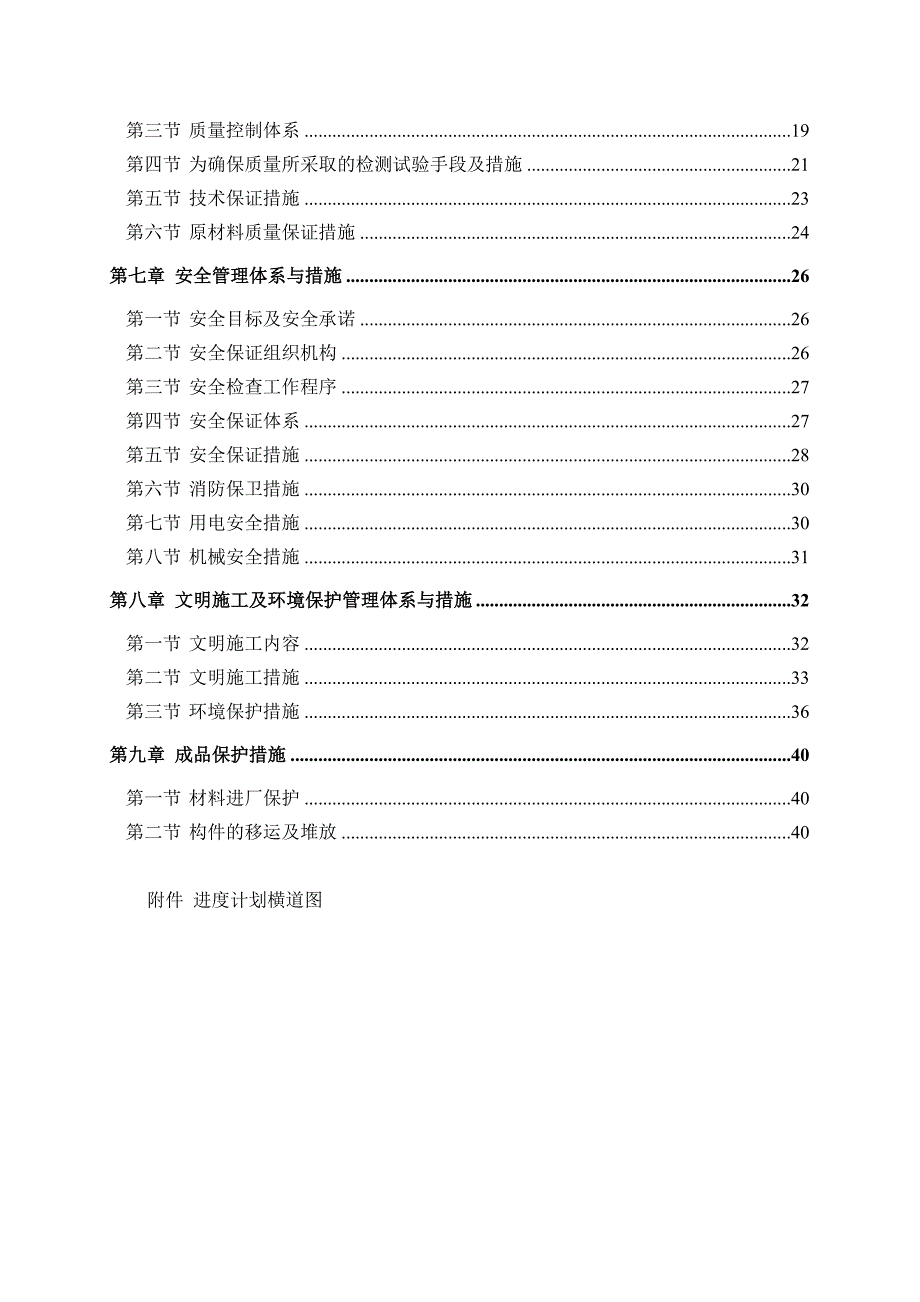

2、质量管理目标19第二节 质量管理方法19第三节 质量控制体系19第四节 为确保质量所采取的检测试验手段及措施21第五节 技术保证措施23第六节 原材料质量保证措施24第七章 安全管理体系与措施26第一节 安全目标及安全承诺26第二节 安全保证组织机构26第三节 安全检查工作程序27第四节 安全保证体系27第五节 安全保证措施28第六节 消防保卫措施30第七节 用电安全措施30第八节 机械安全措施31第八章 文明施工及环境保护管理体系与措施32第一节 文明施工内容32第二节 文明施工措施33第三节 环境保护措施36第九章 成品保护措施40第一节 材料进厂保护40第二节 构件的移运及堆放40附件

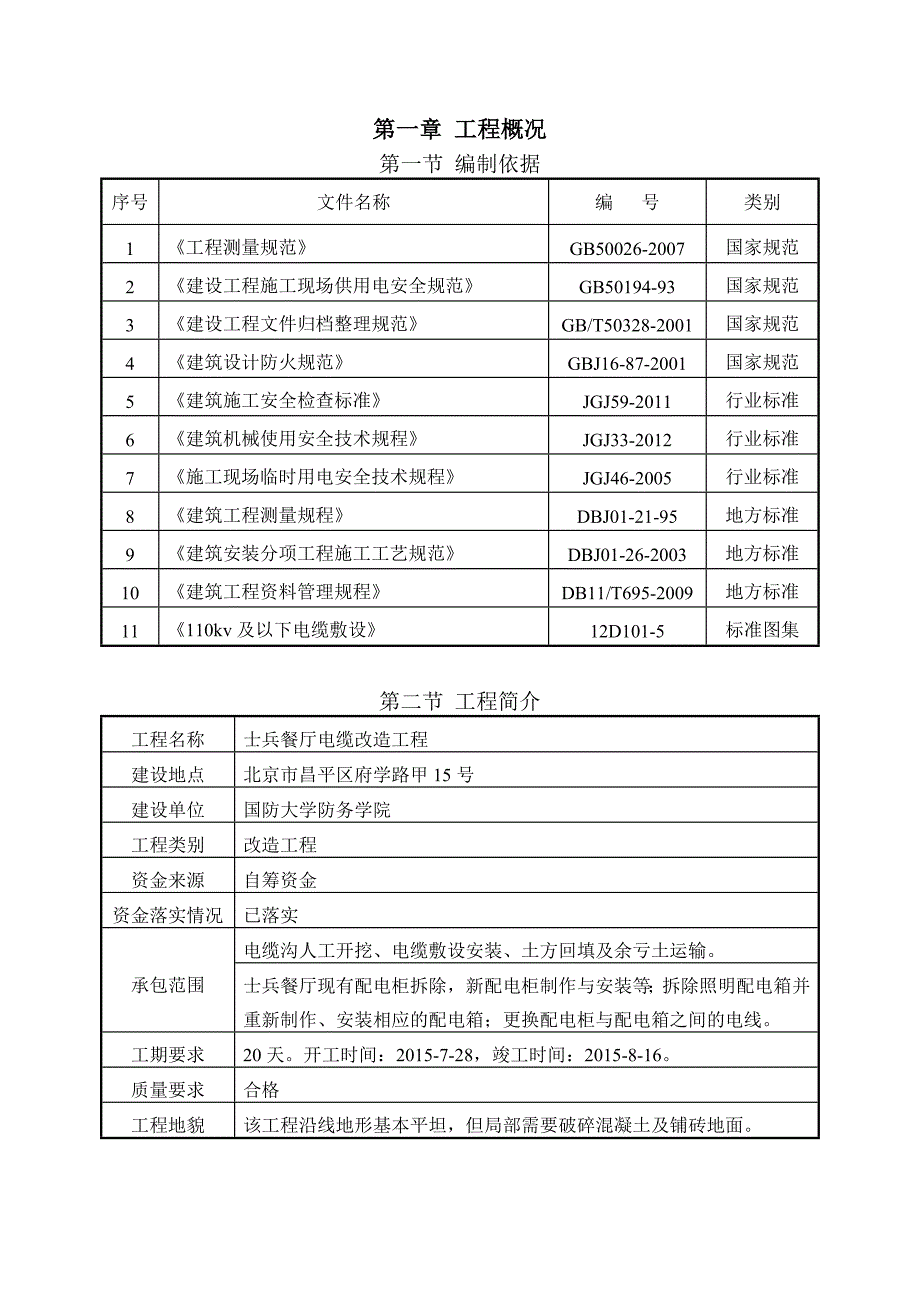

3、进度计划横道图 第一章 工程概况第一节 编制依据序号文件名称编 号类别1工程测量规范GB50026-2007国家规范2建设工程施工现场供用电安全规范GB50194-93国家规范3建设工程文件归档整理规范GB/T50328-2001国家规范4建筑设计防火规范GBJ16-87-2001国家规范5建筑施工安全检查标准JGJ59-2011行业标准6建筑机械使用安全技术规程JGJ33-2012行业标准7施工现场临时用电安全技术规程JGJ46-2005行业标准8建筑工程测量规程DBJ01-21-95地方标准9建筑安装分项工程施工工艺规范DBJ01-26-2003地方标准10建筑工程资料管理规程DB11/T
4、695-2009地方标准11110kv及以下电缆敷设12D101-5标准图集第二节 工程简介工程名称士兵餐厅电缆改造工程建设地点北京市昌平区府学路甲15号建设单位国防大学防务学院工程类别改造工程资金来源自筹资金资金落实情况 已落实承包范围电缆沟人工开挖、电缆敷设安装、土方回填及余亏土运输。士兵餐厅现有配电柜拆除,新配电柜制作与安装等;拆除照明配电箱并重新制作、安装相应的配电箱;更换配电柜与配电箱之间的电线。工期要求20天。开工时间:2015-7-28,竣工时间:2015-8-16。质量要求合格工程地貌该工程沿线地形基本平坦,但局部需要破碎混凝土及铺砖地面。第二章 施工总体部署及工程进度计划与措
5、施第一节 施工总体部署2.1.1 项目质量管理目标本工程质量管理目标为:合格。2.1.2 拟投入劳动力计划本工程拟投入项目管理人员7人,土建施工人员5人,电气施工人员5人。2.1.3 主要材料供应计划材料名称数量单位用途进场时间电缆30m电力电缆2015/7/28风镐1台破碎路面2015/7/28沙土2.6m3电缆沟敷设2015/7/28保护砖300块电缆保护砖2015/7/28配电箱柜暂定台/2015/8/8第二节 施工进度计划严格按照招标文件中工期要求安排施工,完全响应招标文件及业主提出的工期要求。计划工期:20天。计划开工日期:2015年7月28日;计划竣工日期:2015年8月16日。具
6、体进度计划详见附表。第三节 工期保证措施我们的施工管理宗旨是为业主着想,对用户负责,采取切实可行的措施保证我们承诺的实现。本工程为短、平、快工程,为确保工程工期按期完成,根据本工程特点编制科学合理的进度计划,采取分解进度总目标,合理安排劳力、资金、材料、机械设备的使用计划,保障供给。以施工质量、安全为重点,严格管理,以总进度计划为依据,确保工程按期完成,特制定以下工期保证措施。2.3.1 组织保证缩短施工准备期,尽早进入工程施工。我单位中标后,在合同签署后1天内,项目主要管理人员全部到位,将全力以赴组织有关人员结合现场条件,安排施工准备和编制工程施工的全面技术性、经济性文件。强化管理,健全内部
7、经济承包责任制,利用经济杠杆的作用,充分调动广大职工积极性、自觉性。对指挥不力、消极怠工者、不服从指挥的严肃处理。2.3.2 材料保证材料供应部根据工程进度计划编制材料供应计划,提前备好工程所需各种材料。保证料源充足。对于本工程各专业管道施工,详细计算实际土方挖填量。针对本合同弃方情况选择定点弃土场,保证路基工程如期进行。对于管线工程,开工前做出备料计划,提前考察各种材料的货源、储量、运距等,详细制定进出料计划,保证各种物资的供应。根据施工计划编制材料供应计划,超前订货加工,同时严把原材料质量关,严禁不 合格材料进场,防止因使用不合格材料而返工影响工期。材料封样应确保样品原内在质量和包装、标识
