现浇箱梁支架验算方案.docx
《现浇箱梁支架验算方案.docx》由会员分享,可在线阅读,更多相关《现浇箱梁支架验算方案.docx(15页珍藏版)》请在优知文库上搜索。

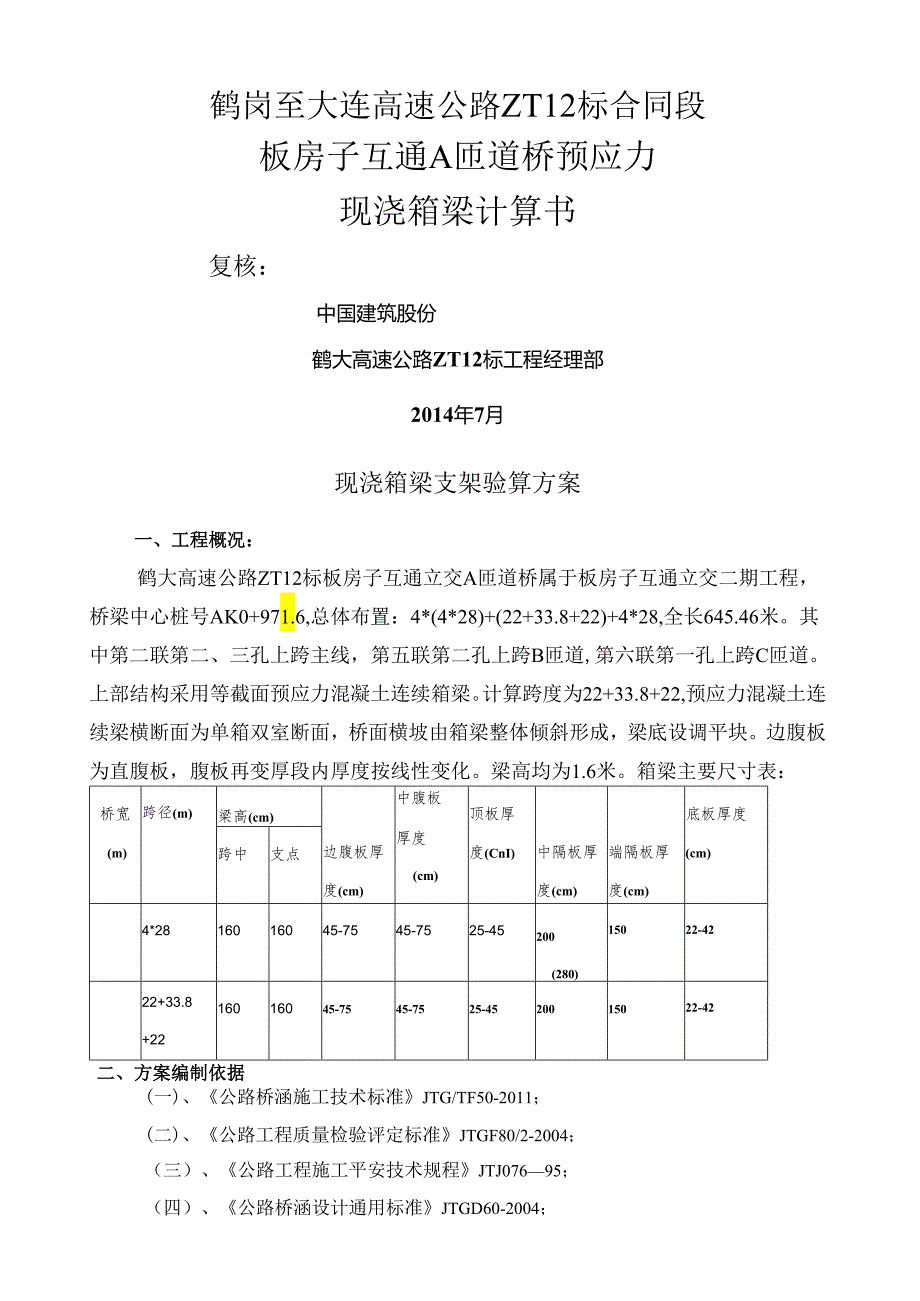

1、鹤岗至大连高速公路ZT12标合同段板房子互通A匝道桥预应力现浇箱梁计算书复核:中国建筑股份鹤大高速公路ZT12标工程经理部2014年7月现浇箱梁支架验算方案一、工程概况:鹤大高速公路ZT12标板房子互通立交A匝道桥属于板房子互通立交二期工程,桥梁中心桩号AK0+971.6,总体布置:4*(4*28)+(22+33.8+22)+4*28,全长645.46米。其中第二联第二、三孔上跨主线,第五联第二孔上跨B匝道,第六联第一孔上跨C匝道。上部结构采用等截面预应力混凝土连续箱梁。计算跨度为22+33.8+22,预应力混凝土连续梁横断面为单箱双室断面,桥面横坡由箱梁整体倾斜形成,梁底设调平块。边腹板为直
2、腹板,腹板再变厚段内厚度按线性变化。梁高均为1.6米。箱梁主要尺寸表:桥宽(m)跨径(m)梁高(cm)边腹板厚度(cm)中腹板厚度(cm)顶板厚度(CnI)中隔板厚度(cm)端隔板厚度(cm)底板厚度(cm)跨中支点4*2816016045-7545-7525-45200(280)15022-4222+33.8+2216016045-7545-7525-4520015022-42二、方案编制依据(一)、公路桥涵施工技术标准JTG/TF50-2011;(二)、公路工程质量检验评定标准JTGF80/2-2004;(三)、公路工程施工平安技术规程JTJ07695;(四)、公路桥涵设计通用标准JTGD

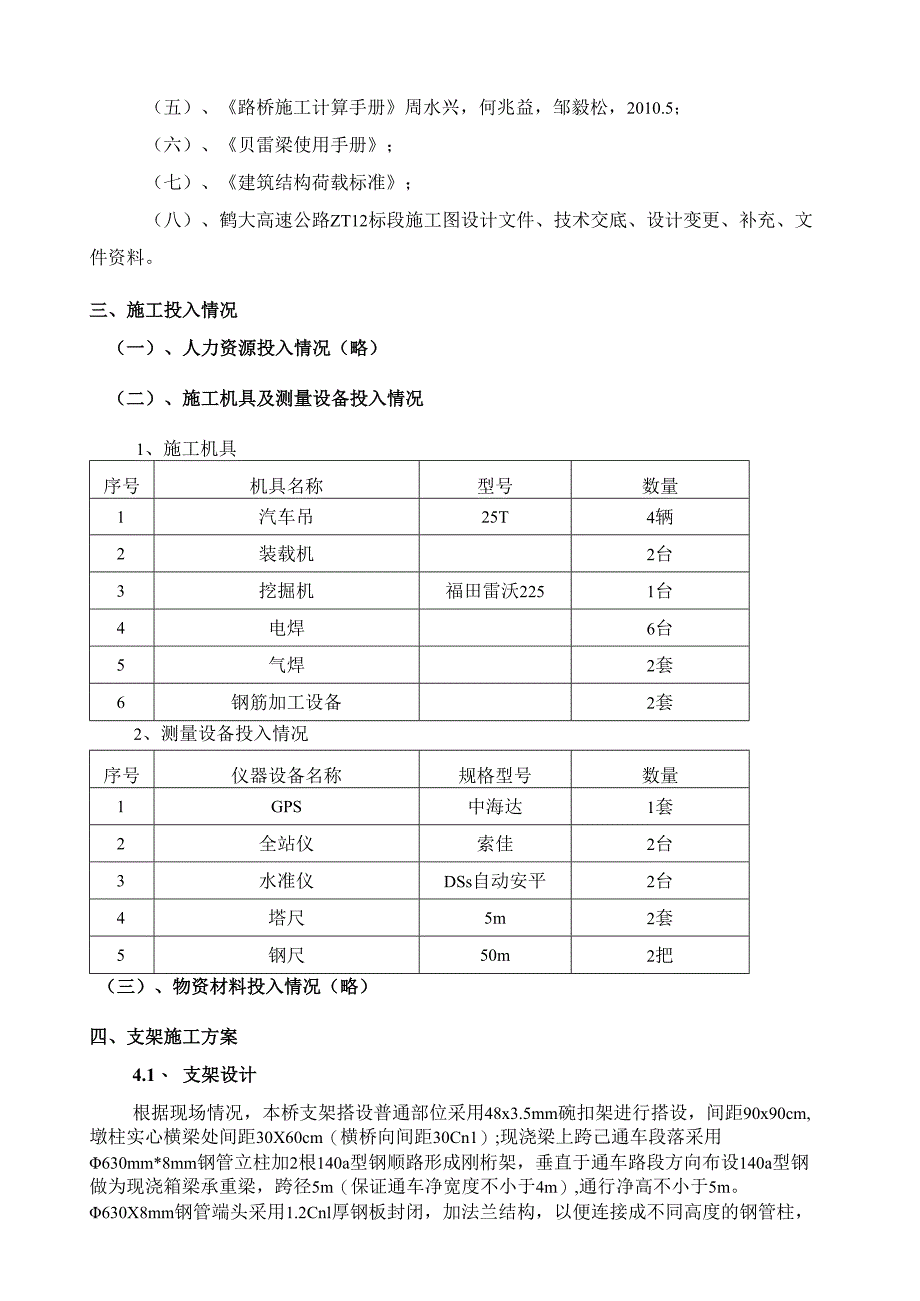

3、60-2004;(五)、路桥施工计算手册周水兴,何兆益,邹毅松,2010.5;(六)、贝雷梁使用手册;(七)、建筑结构荷载标准;(八)、鹤大高速公路ZT12标段施工图设计文件、技术交底、设计变更、补充、文件资料。三、施工投入情况(一)、人力资源投入情况(略)(二)、施工机具及测量设备投入情况1、施工机具序号机具名称型号数量1汽车吊25T4辆2装载机2台3挖掘机福田雷沃2251台4电焊6台5气焊2套6钢筋加工设备2套2、测量设备投入情况序号仪器设备名称规格型号数量1GPS中海达1套2全站仪索佳2台3水准仪DSs自动安平2台4塔尺5m2套5钢尺50m2把(三)、物资材料投入情况(略)四、支架施工方
4、案4.1、 支架设计根据现场情况,本桥支架搭设普通部位采用48x3.5mm碗扣架进行搭设,间距90x90cm,墩柱实心横梁处间距30X60cm(横桥向间距30Cn1);现浇梁上跨己通车段落采用630mm*8mm钢管立柱加2根140a型钢顺路形成刚桁架,垂直于通车路段方向布设140a型钢做为现浇箱梁承重梁,跨径5m(保证通车净宽度不小于4m),通行净高不小于5m。630X8mm钢管端头采用1.2Cnl厚钢板封闭,加法兰结构,以便连接成不同高度的钢管柱,钢管柱横向采用工字钢剪刀撑连接,工字钢和钢管桩采用焊接的连接方式,增强整体稳定性。17#T8#跨现浇箱梁下沿已通车道路横桥向布置12根钢管柱(如示
5、意图所示),柱中距3m。顺桥向布置2排钢管桩,跨度5.0米。19#-20#跨箱梁纵向设置8根钢管立柱,柱中距3m。顺桥向布置2排钢管桩,跨度5.0米。钢柱之间横纵桥向每两根相邻的钢管柱上下4m采用16#工字钢做水平连接和剪刀撑连接,钢管柱底部统一采用直径12mm的钢筋拉接。梁模板采用1.5Cm厚的竹胶板。4.2、 测量放线和条形根底施工1)根底施工方案钢管支墩根底采用条形C30混凝土根底,直接作用在已经通车路面上,底承载力要到达400Kpa,根底施工完成后,在支架两侧预留60厘米设置临时排水沟,将路面积水及时排流引导至路基排水沟中。2)测量放线根据设计方案和平面布置图,用全站仪和钢尺放出灌注桩

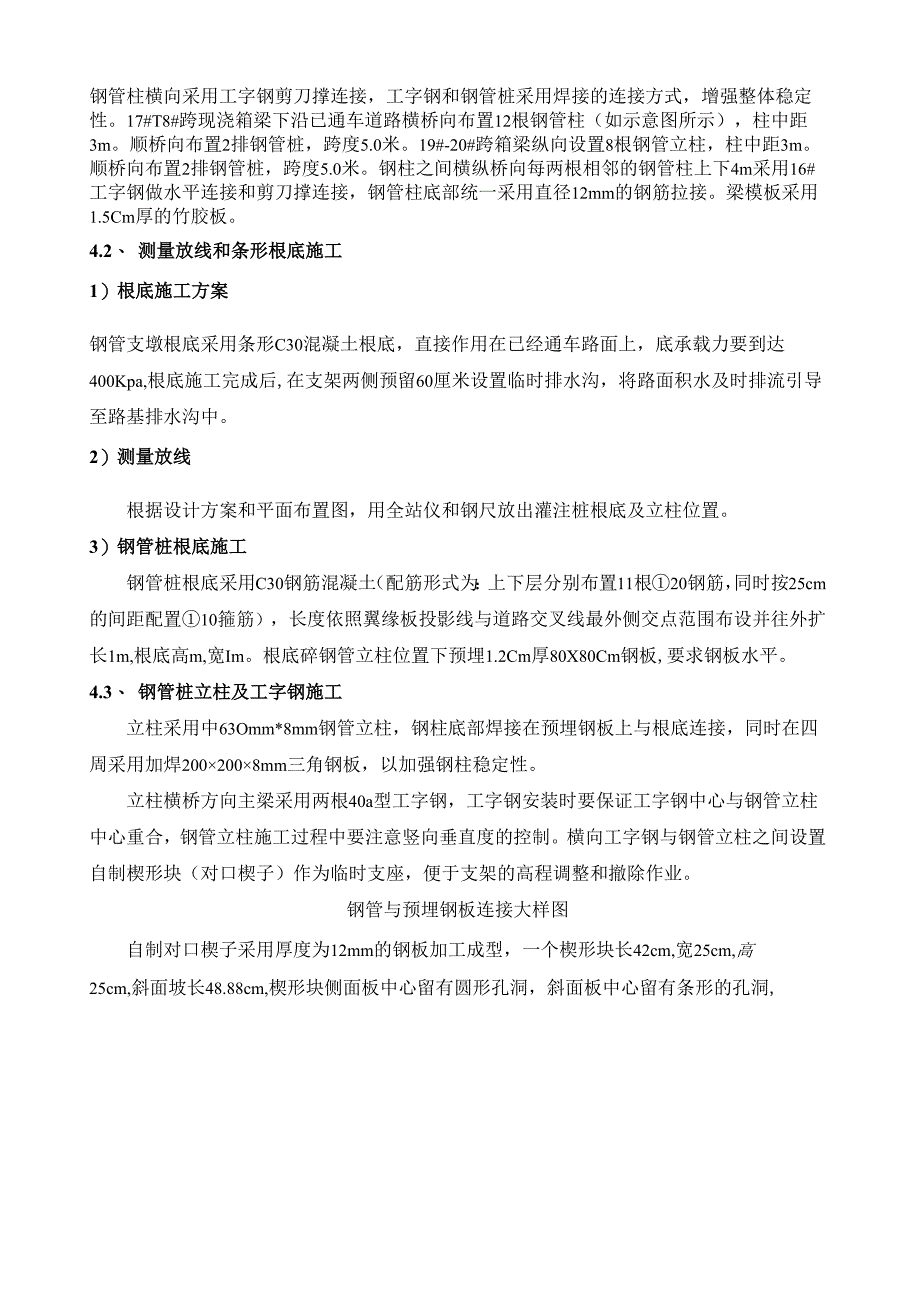

6、根底及立柱位置。3)钢管桩根底施工钢管桩根底采用C30钢筋混凝土(配筋形式为:上下层分别布置11根20钢筋,同时按25cm的间距配置10箍筋),长度依照翼缘板投影线与道路交叉线最外侧交点范围布设并往外扩长1m,根底高m,宽Im。根底碎钢管立柱位置下预埋1.2Cm厚80X80Cm钢板,要求钢板水平。4.3、 钢管桩立柱及工字钢施工立柱采用中63Omm*8mm钢管立柱,钢柱底部焊接在预埋钢板上与根底连接,同时在四周采用加焊2002008mm三角钢板,以加强钢柱稳定性。立柱横桥方向主梁采用两根40a型工字钢,工字钢安装时要保证工字钢中心与钢管立柱中心重合,钢管立柱施工过程中要注意竖向垂直度的控制。横
7、向工字钢与钢管立柱之间设置自制楔形块(对口楔子)作为临时支座,便于支架的高程调整和撤除作业。钢管与预埋钢板连接大样图自制对口楔子采用厚度为12mm的钢板加工成型,一个楔形块长42cm,宽25cm,高25cm,斜面坡长48.88cm,楔形块侧面板中心留有圆形孔洞,斜面板中心留有条形的孔洞,孔洞的作用是穿直径为25mm的精轧螺纹钢,两个楔形块扣在一起组成一个对口楔子,通过紧固或松动螺纹钢两端的螺栓搓动楔形块来调节顶面高程,为了方便搓动楔形块,在斜面上抹黄油。精轧螺纹钢形块(对口楔子)大样图4.4、 纵向分配梁施工横向分配梁安装完成后,安装纵向分配梁,间距0.5叫长度6m,支点间距5米并与横向分配梁
