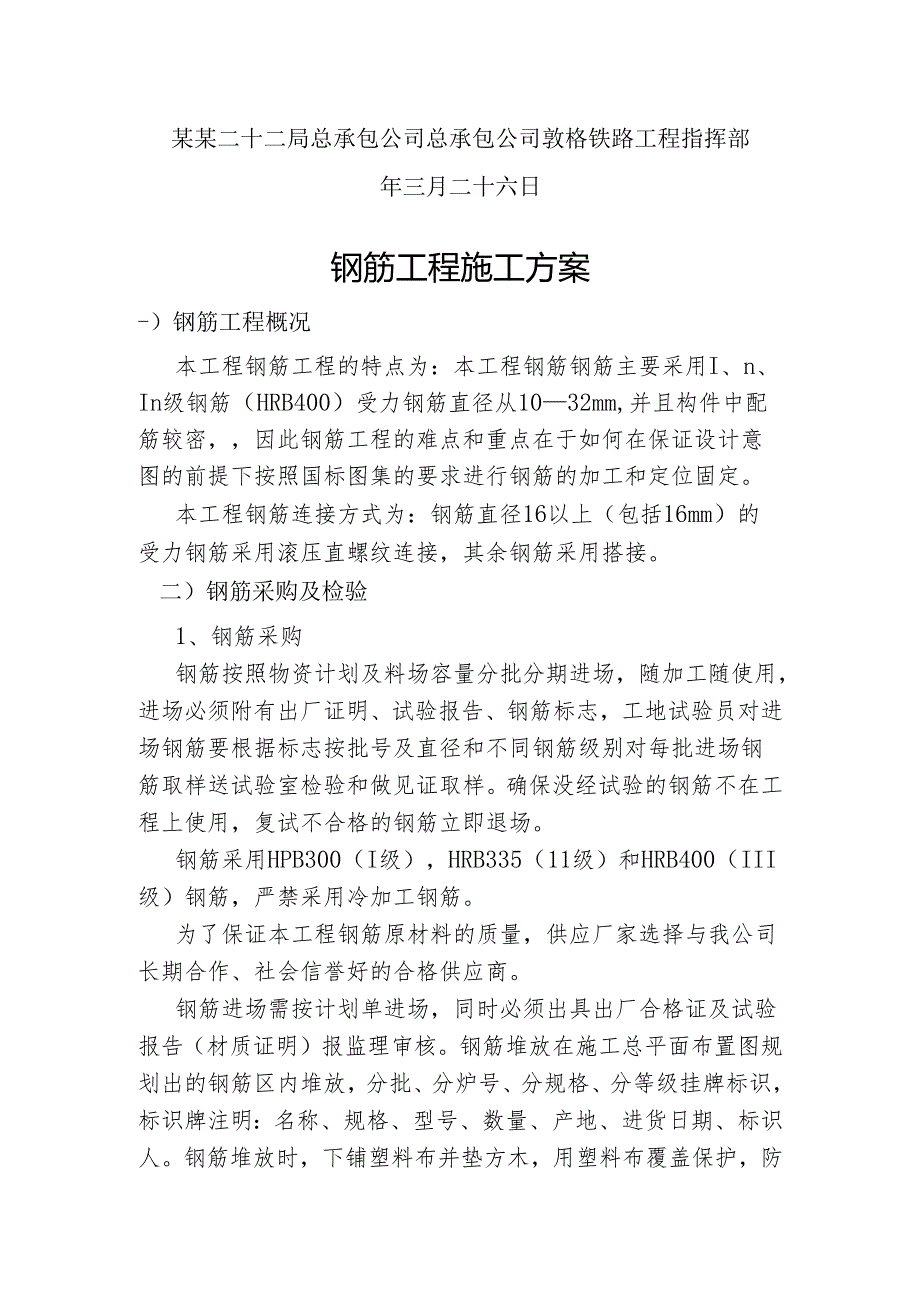

1、新建铁路敦煌至格尔木线(某某段)马海站后工程钢筋工程施工方案中国铁建编制:审核:批准:某某二十二局总承包公司总承包公司敦格铁路工程指挥部年三月二十六日钢筋工程施工方案-)钢筋工程概况本工程钢筋工程的特点为:本工程钢筋钢筋主要采用I、n、In级钢筋(HRB400)受力钢筋直径从1032mm,并且构件中配筋较密,因此钢筋工程的难点和重点在于如何在保证设计意图的前提下按照国标图集的要求进行钢筋的加工和定位固定。本工程钢筋连接方式为:钢筋直径16以上(包括16mm)的受力钢筋采用滚压直螺纹连接,其余钢筋采用搭接。二)钢筋采购及检验1、钢筋采购钢筋按照物资计划及料场容量分批分期进场,随加工随使用,进场必

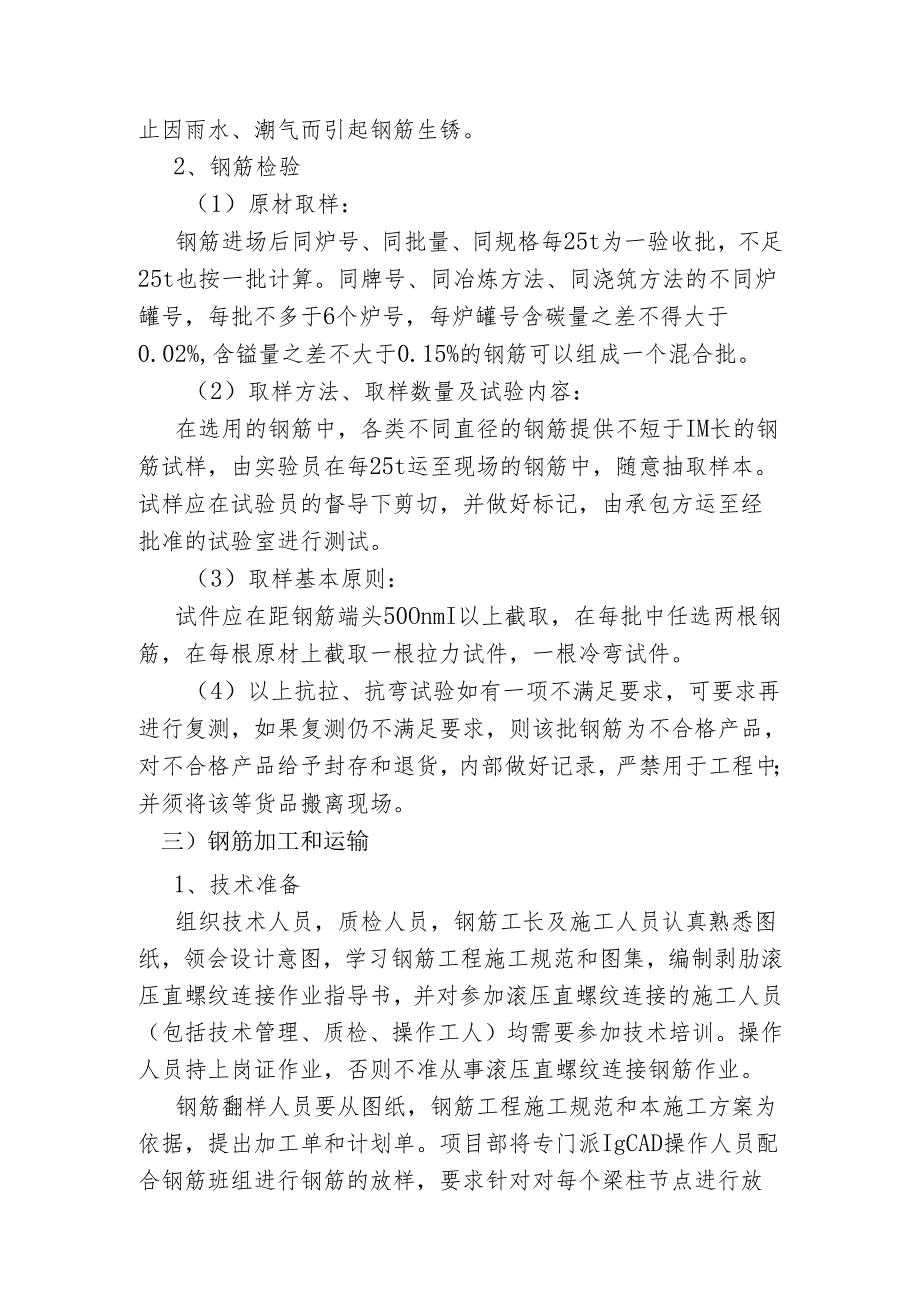

2、须附有出厂证明、试验报告、钢筋标志,工地试验员对进场钢筋要根据标志按批号及直径和不同钢筋级别对每批进场钢筋取样送试验室检验和做见证取样。确保没经试验的钢筋不在工程上使用,复试不合格的钢筋立即退场。钢筋采用HPB300(I级),HRB335(11级)和HRB400(III级)钢筋,严禁采用冷加工钢筋。为了保证本工程钢筋原材料的质量,供应厂家选择与我公司长期合作、社会信誉好的合格供应商。钢筋进场需按计划单进场,同时必须出具出厂合格证及试验报告(材质证明)报监理审核。钢筋堆放在施工总平面布置图规划出的钢筋区内堆放,分批、分炉号、分规格、分等级挂牌标识,标识牌注明:名称、规格、型号、数量、产地、进货日
3、期、标识人。钢筋堆放时,下铺塑料布并垫方木,用塑料布覆盖保护,防止因雨水、潮气而引起钢筋生锈。2、钢筋检验(1)原材取样:钢筋进场后同炉号、同批量、同规格每25t为一验收批,不足25t也按一批计算。同牌号、同冶炼方法、同浇筑方法的不同炉罐号,每批不多于6个炉号,每炉罐号含碳量之差不得大于0.02%,含镒量之差不大于0.15%的钢筋可以组成一个混合批。(2)取样方法、取样数量及试验内容:在选用的钢筋中,各类不同直径的钢筋提供不短于IM长的钢筋试样,由实验员在每25t运至现场的钢筋中,随意抽取样本。试样应在试验员的督导下剪切,并做好标记,由承包方运至经批准的试验室进行测试。(3)取样基本原则:试件
4、应在距钢筋端头50OnmI以上截取,在每批中任选两根钢筋,在每根原材上截取一根拉力试件,一根冷弯试件。(4)以上抗拉、抗弯试验如有一项不满足要求,可要求再进行复测,如果复测仍不满足要求,则该批钢筋为不合格产品,对不合格产品给予封存和退货,内部做好记录,严禁用于工程中;并须将该等货品搬离现场。三)钢筋加工和运输1、技术准备组织技术人员,质检人员,钢筋工长及施工人员认真熟悉图纸,领会设计意图,学习钢筋工程施工规范和图集,编制剥肋滚压直螺纹连接作业指导书,并对参加滚压直螺纹连接的施工人员(包括技术管理、质检、操作工人)均需要参加技术培训。操作人员持上岗证作业,否则不准从事滚压直螺纹连接钢筋作业。钢筋
5、翻样人员要从图纸,钢筋工程施工规范和本施工方案为依据,提出加工单和计划单。项目部将专门派IgCAD操作人员配合钢筋班组进行钢筋的放样,要求针对对每个梁柱节点进行放样,对每根柱子的钢筋进行竖向分析,加工好的钢筋作到确实钢筋到现场就能绑扎,既减少钢筋到绑扎现场随机改变位置的现象,用能严格按照设计要求规范质量标准验收。为了既能保证柱子钢筋位置的合理性,又能满足梁钢筋的穿过的要求,对个别梁柱钢筋密集的柱头,适当调整柱筋的位置,以保证满足设计要求和规范要求。对梁柱节点进行排筋设计,对柱头附近梁筋接头进行设计,另外对基础底板的插筋要综合考虑插筋位置和底板板筋的位置,防止造成插筋不准确和底板筋绑扎不规范。总
6、之在施工前对钢筋通过精心设计以达到设计要求和有效施工控制。同时也减少浪费和返工现象。2、钢筋加工:(1)本工程钢筋加工量大,品种、使用部位纷繁,质量标准要求高的特点,特采用钢筋自动计算下料软件按照加工计划单下料。钢筋加工成型严格按照混凝土结构工程施工质量验收规范(GB50204-2002)、IIGIoI和设计要求执行。(2)钢筋在现场加工,每个大站设1台切断机,2台砂轮切割机,1台调直机,3台弯曲机、3台直螺纹套丝机。机械连接钢筋接头均采用砂轮机切齐。剥肋滚压直螺纹连接设备10套,闪光对焊机(用于梁纵筋连接)1台,钢筋弯曲采用弯曲机。(3)钢筋加工中,一级钢筋弯钩的直径大于2.5d,二、三级钢
7、筋弯钩的直径大于4d,三级钢筋弯钩的直径大于4d,弓形钢筋的转折圆弧大于5d。箍筋弯钩底弯折角度均为1350,弯钩平直部分的长度不小于箍筋直径d的10倍和75mmo箍筋弯钩两端直部分应长度相等,弯钩平直部分不得扭翘。箍筋的内径尺寸,应确保主筋绑扎就位和保护层厚度。(4)钢筋加工前由技术部做出钢筋配料单,由项目总工程师审批后进行下料加工。(5)经验收合格的半成品,应按工程使用部位合规格、形状分类堆放。有标识牌,注明钢筋编号、规格、尺寸合使用部位。原材料和半成品下底部垫20OnIIn*30Omm高间距2米混凝土,阴雨天要采取遮盖措施。3、钢筋运输:现场钢筋搬运以汽车吊作为垂直运输工具,运输车水平运
