水利项目度汛方案一级技术交底.docx
《水利项目度汛方案一级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目度汛方案一级技术交底.docx(9页珍藏版)》请在优知文库上搜索。

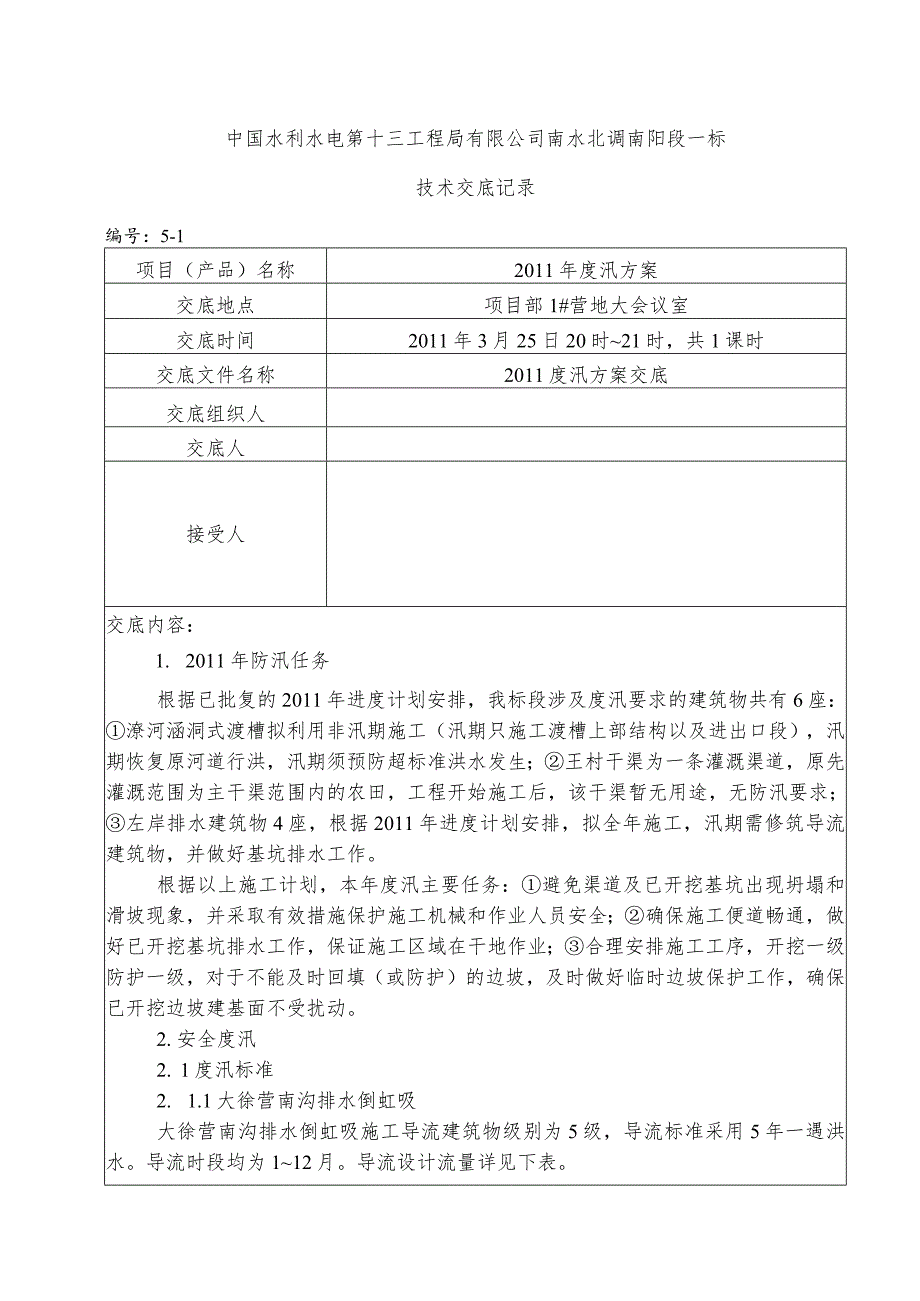

1、中国水利水电第十三工程局有限公司南水北调南阳段一标技术交底记录编号:5-1项目(产品)名称2011年度汛方案交底地点项目部1#营地大会议室交底时间2011年3月25日20时21时,共1课时交底文件名称2011度汛方案交底交底组织人交底人接受人交底内容:1. 2011年防汛任务根据已批复的2011年进度计划安排,我标段涉及度汛要求的建筑物共有6座:潦河涵洞式渡槽拟利用非汛期施工(汛期只施工渡槽上部结构以及进出口段),汛期恢复原河道行洪,汛期须预防超标准洪水发生;王村干渠为一条灌溉渠道,原先灌溉范围为主干渠范围内的农田,工程开始施工后,该干渠暂无用途,无防汛要求;左岸排水建筑物4座,根据2011年
2、进度计划安排,拟全年施工,汛期需修筑导流建筑物,并做好基坑排水工作。根据以上施工计划,本年度汛主要任务:避免渠道及已开挖基坑出现坍塌和滑坡现象,并采取有效措施保护施工机械和作业人员安全;确保施工便道畅通,做好已开挖基坑排水工作,保证施工区域在干地作业;合理安排施工工序,开挖一级防护一级,对于不能及时回填(或防护)的边坡,及时做好临时边坡保护工作,确保已开挖边坡建基面不受扰动。2.安全度汛2. 1度汛标准2. 1.1大徐营南沟排水倒虹吸大徐营南沟排水倒虹吸施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段均为112月。导流设计流量详见下表。工程名称重现期(年)导流流量(m7s)相应水位
3、(In)导流标准大徐营南沟倒虹吸516.81382.1.2木沟河排水涵洞木沟河排水涵洞施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段为112月。左岸排水建筑物导流设计流量详见下表。工程名称重现期(年)导流流量(mis)相应水位(m)导流标准木沟河涵洞5137135.182.1.3滚沟倒虹吸滚沟倒虹吸施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段为112月。导流设计流量详见下表。工程名称重现期(年)导流流量(m7s)相应水位(In)导流标准滚沟倒虹吸513.9138.132.1.4程沟排水涵洞程沟排水涵洞施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段均为

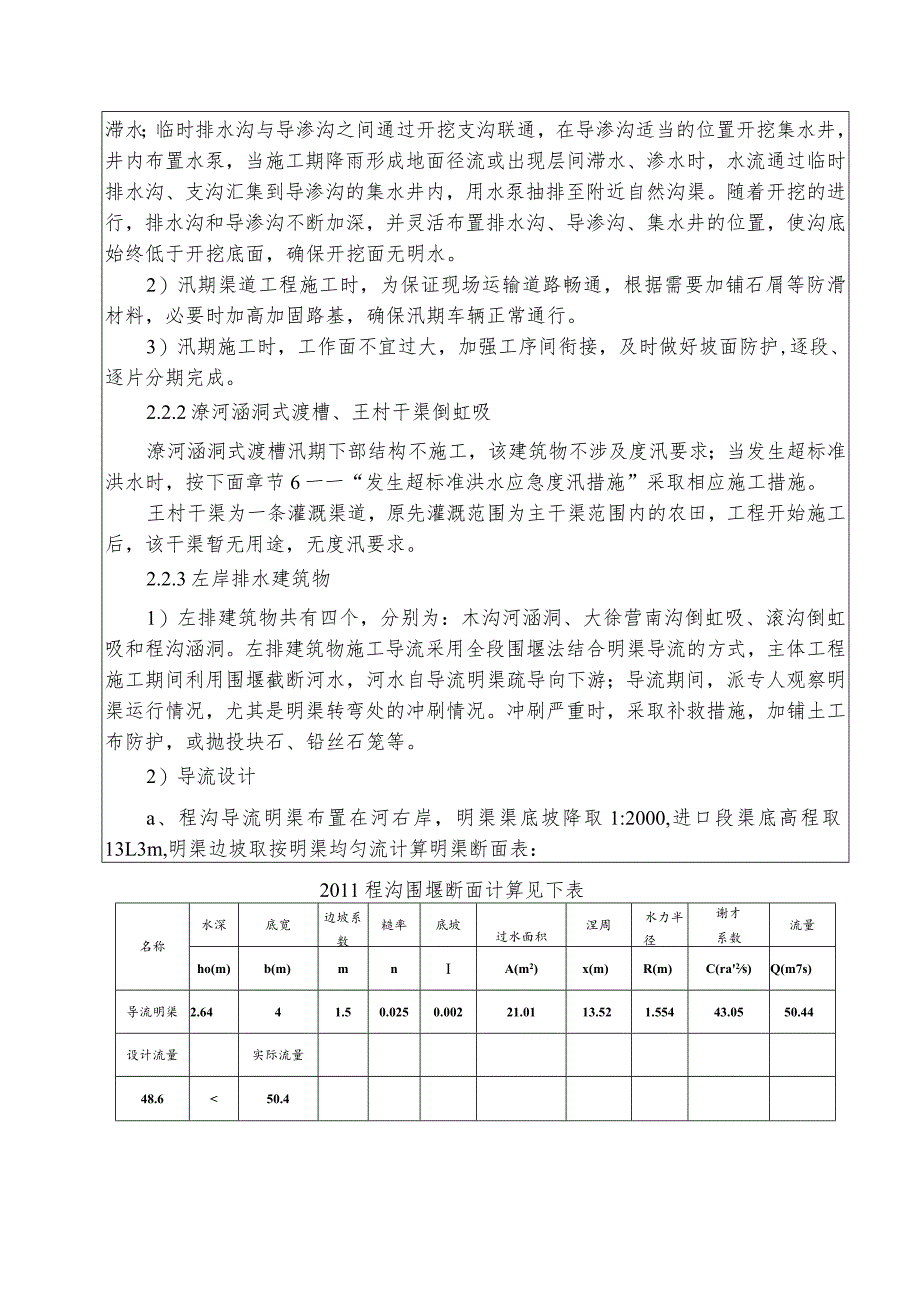

4、112月。导流设计流量详见下表。工程名称重现期(年)导流流量(m7s)相应水位(m)导流标准程沟涵洞548.6133.242.2度汛方案2.2.1渠道工程1)排水系统设置渠道工程施工前,结合设计首先进行渠道挖方渠段永久性(或临时)截流沟和填方渠段排水沟施工,防止地表水流入开挖作业面,对已开挖边坡造成冲刷和浸蚀。同时结合现场地形汇水条件,沟底做成一定坡度,使沟中水顺流至原河道中(本工程汇水河道有潦河、木沟河、程沟、滚沟)。为保证截流沟的汇水作用,渠道开挖线与截流沟之间的坡顶做成倾向截流沟一侧的缓坡,以免坡顶积水。开挖过程中,原地面以下排水系统采用明挖临时排水沟、导渗沟结合集水井的方式排水。首先在
5、距离开挖断面两侧3.Om的距离,开挖平行于渠道轴线的临时排水沟,用于汇集边坡层间滞水和雨水;在靠近渠道轴线的位置开挖临时导渗沟,其底部高程低于临时排水沟底,用于汇集地下水和边坡层间滞水;临时排水沟与导渗沟之间通过开挖支沟联通,在导渗沟适当的位置开挖集水井,井内布置水泵,当施工期降雨形成地面径流或出现层间滞水、渗水时,水流通过临时排水沟、支沟汇集到导渗沟的集水井内,用水泵抽排至附近自然沟渠。随着开挖的进行,排水沟和导渗沟不断加深,并灵活布置排水沟、导渗沟、集水井的位置,使沟底始终低于开挖底面,确保开挖面无明水。2)汛期渠道工程施工时,为保证现场运输道路畅通,根据需要加铺石屑等防滑材料,必要时加高
6、加固路基,确保汛期车辆正常通行。3)汛期施工时,工作面不宜过大,加强工序间衔接,及时做好坡面防护,逐段、逐片分期完成。2.2.2潦河涵洞式渡槽、王村干渠倒虹吸潦河涵洞式渡槽汛期下部结构不施工,该建筑物不涉及度汛要求;当发生超标准洪水时,按下面章节6一一“发生超标准洪水应急度汛措施”采取相应施工措施。王村干渠为一条灌溉渠道,原先灌溉范围为主干渠范围内的农田,工程开始施工后,该干渠暂无用途,无度汛要求。2.2.3左岸排水建筑物1)左排建筑物共有四个,分别为:木沟河涵洞、大徐营南沟倒虹吸、滚沟倒虹吸和程沟涵洞。左排建筑物施工导流采用全段围堰法结合明渠导流的方式,主体工程施工期间利用围堰截断河水,河水
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 水利 项目 度汛 方案 一级 技术 交底
