保障性住房模板施工专项方案.doc
《保障性住房模板施工专项方案.doc》由会员分享,可在线阅读,更多相关《保障性住房模板施工专项方案.doc(23页珍藏版)》请在优知文库上搜索。

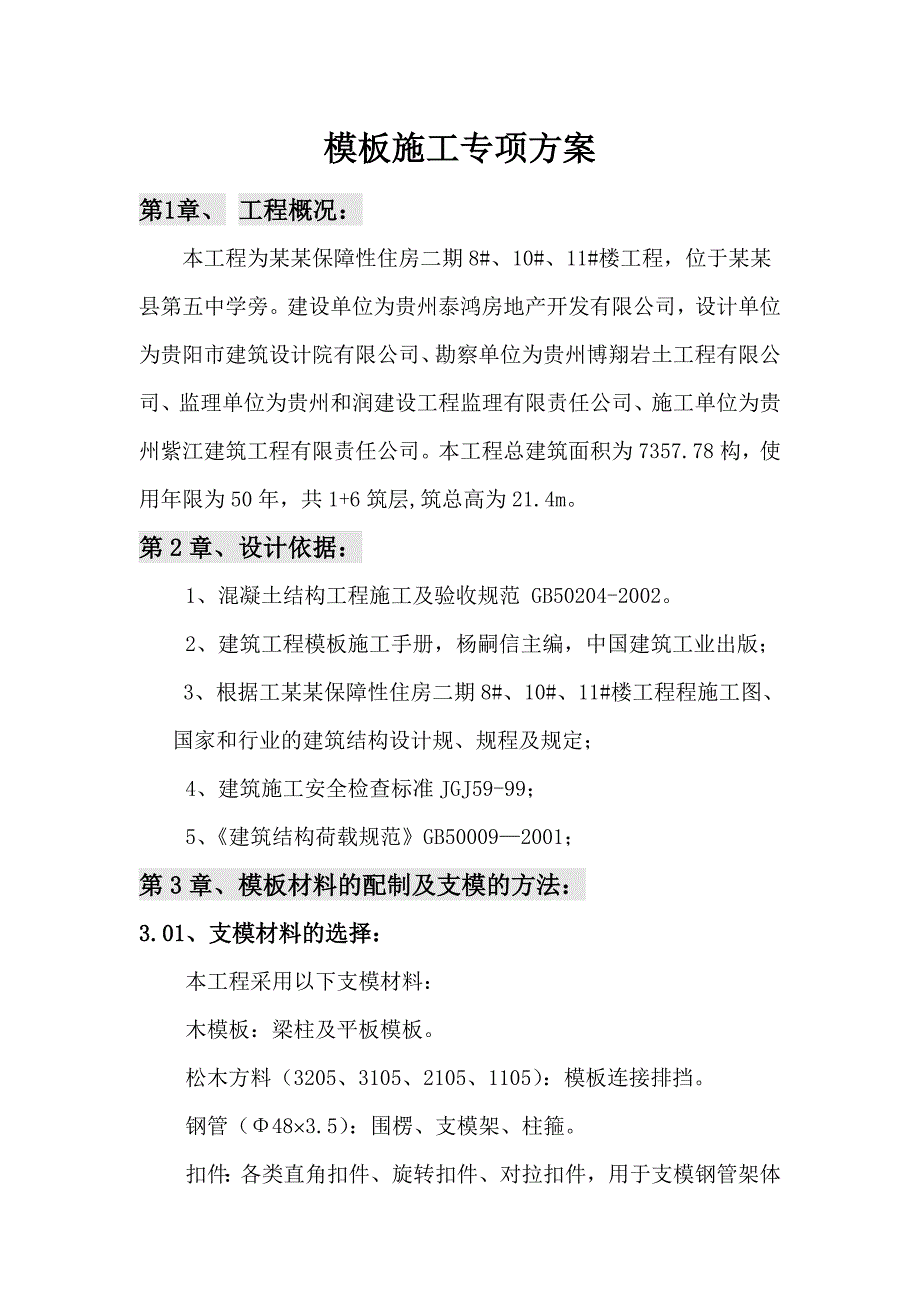

1、模板施工专项方案第1章、 工程概况:本工程为某某保障性住房二期8#、10#、11#楼工程,位于某某县第五中学旁。建设单位为贵州泰鸿房地产开发有限公司,设计单位为贵阳市建筑设计院有限公司、勘察单位为贵州博翔岩土工程有限公司、监理单位为贵州和润建设工程监理有限责任公司、施工单位为贵州紫江建筑工程有限责任公司。本工程总建筑面积为7357.78构,使用年限为50年,共1+6筑层,筑总高为21.4m。第2章、设计依据:1、混凝土结构工程施工及验收规范 GB50204-2002。2、建筑工程模板施工手册,杨嗣信主编,中国建筑工业出版;3、根据工某某保障性住房二期8#、10#、11#楼工程程施工图、国家和行
2、业的建筑结构设计规、规程及规定;4、建筑施工安全检查标准JGJ59-99;5、建筑结构荷载规范GB500092001;第3章、模板材料的配制及支模的方法:3.01、支模材料的选择:本工程采用以下支模材料:木模板:梁柱及平板模板。松木方料(3205、3105、2105、1105):模板连接排挡。钢管(483.5):围楞、支模架、柱箍。扣件:各类直角扣件、旋转扣件、对拉扣件,用于支模钢管架体的连接与紧固。脱膜剂:BY-3型脱膜剂。3.02、各部位支模方法:3.0201、梁模板梁模板底板采用木模胶板配制,四边刨光,厚度均匀,边侧必须于平面成直角,使梁侧模板与梁底模板连接密封,确保梁底砼棱角完整;梁模
3、板排挡采用松木档,间距不得大于30cm,梁模板严格按梁断面尺寸进行配制;误差不得超过2mm;侧模配制时,必须从梁的净跨之中计算,接点设置于梁跨中间,确保梁、柱细部尺寸完整。3.0202、柱模板本工程中外围内楞100100方木300,内楞外侧用48450钢管柱箍箍筋。 3.0203、楼板支模示意图每层顶板底模采用竹胶板,施工常规支撑工艺,即顶模、牵杆、隔栅,顶撑、牵杆用48钢管,顶撑间距1000mm(长向)1000mm(短向)。牵杆水平间距为1000mm,并且短向牵杆与立杆固定之直角扣件必须顶足长向扣件。板底排架支撑,离地200mm、1600mm设长向水平连系钢管二道间距1000mm,另一侧设短

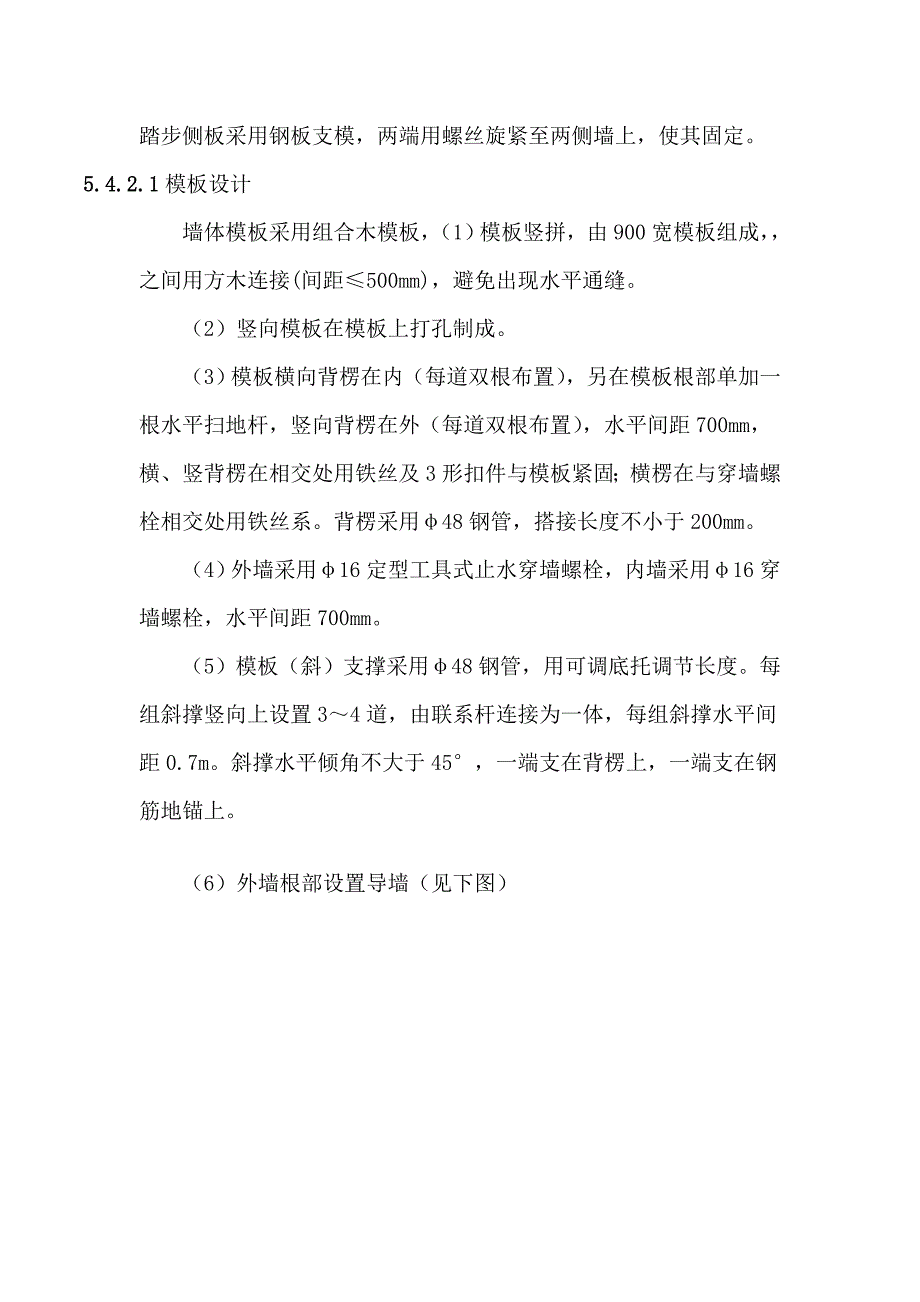

4、向水平连系钢管三道间距1000mm,并沿纵、横向每隔2400mm设剪刀撑一道,使梁、板支撑排架连成整体,以确保柱、梁、板、墙支撑体系的稳定性。3.0204、楼梯本工程楼梯段下部采用九夹板支模,檩条为100100450方木,踏步侧板采用钢板支模,两端用螺丝旋紧至两侧墙上,使其固定。5.4.2.1模板设计墙体模板采用组合木模板,(1)模板竖拼,由900宽模板组成,之间用方木连接(间距500mm),避免出现水平通缝。(2)竖向模板在模板上打孔制成。(3)模板横向背楞在内(每道双根布置),另在模板根部单加一根水平扫地杆,竖向背楞在外(每道双根布置),水平间距700mm,横、竖背楞在相交处用铁丝及3形扣
5、件与模板紧固;横楞在与穿墙螺栓相交处用铁丝系。背楞采用48钢管,搭接长度不小于200mm。(4)外墙采用16定型工具式止水穿墙螺栓,内墙采用16穿墙螺栓,水平间距700mm。(5)模板(斜)支撑采用48钢管,用可调底托调节长度。每组斜撑竖向上设置34道,由联系杆连接为一体,每组斜撑水平间距0.7m。斜撑水平倾角不大于45,一端支在背楞上,一端支在钢筋地锚上。(6)外墙根部设置导墙(见下图)第4章、模板及支模架的计算:4.01、标准层楼板支模架的验算:4.0101、荷载计算:施工荷载按均布作用时,设100100mm的木楞间距为400mm,模板宽取1000mm,楼板板厚为100120mm,取120
6、mm(最厚处),层高为3.6m 、3.9m、4.2m,取恒载分项系数1.2,活载分项系数1.4。(1)恒载标准值GK:竹胶板自重(18mm厚):0.3KN/m2楼板钢砼自重:110.2=2.2 KN/m2合计GK=2.5 KN/m2(2)活载标准值QK:施工人员及设备均布:QK1=3.5KN/m2设备集中时荷载:QK2=2.5KN/m24.0102、模板验算:1、楼板的验算公式及计算简图:(1)全部为均布荷载时按简支梁计算近似取:M=0.125ql2(2)部分为集中荷载按三跨连续梁计算近似取: M=0.125ql2+0.20pl(3)强度验算公式: (4)刚度验算公式:(5)计算简图如下(按3
7、跨连续梁计算):2、已知条件:18mm厚胶合板(1000mm宽)有关计算参数如下:E=1.0104MPa;W=54cm3;I=48.6cm4 ;【】=12Mpa;l=400mm;bh=100cm1.8cm.3、弯矩计算:考虑施工人员及设备均布荷载时:q=1.2GKb+1.4QK1b =1.24.81.0+1.43.51.0 =10.66KN/m M1=0.125ql2 =0.12510.660.42 =0.213KNm考虑施工人员及设备集中荷载时:q=1.2GKb =1.24.81.0=5.76KN/mP=1.4QK2=1.42.5=4.9KNM2=0.125ql2+0.20Pl=0.1255
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 保障 住房 模板 施工 专项 方案
