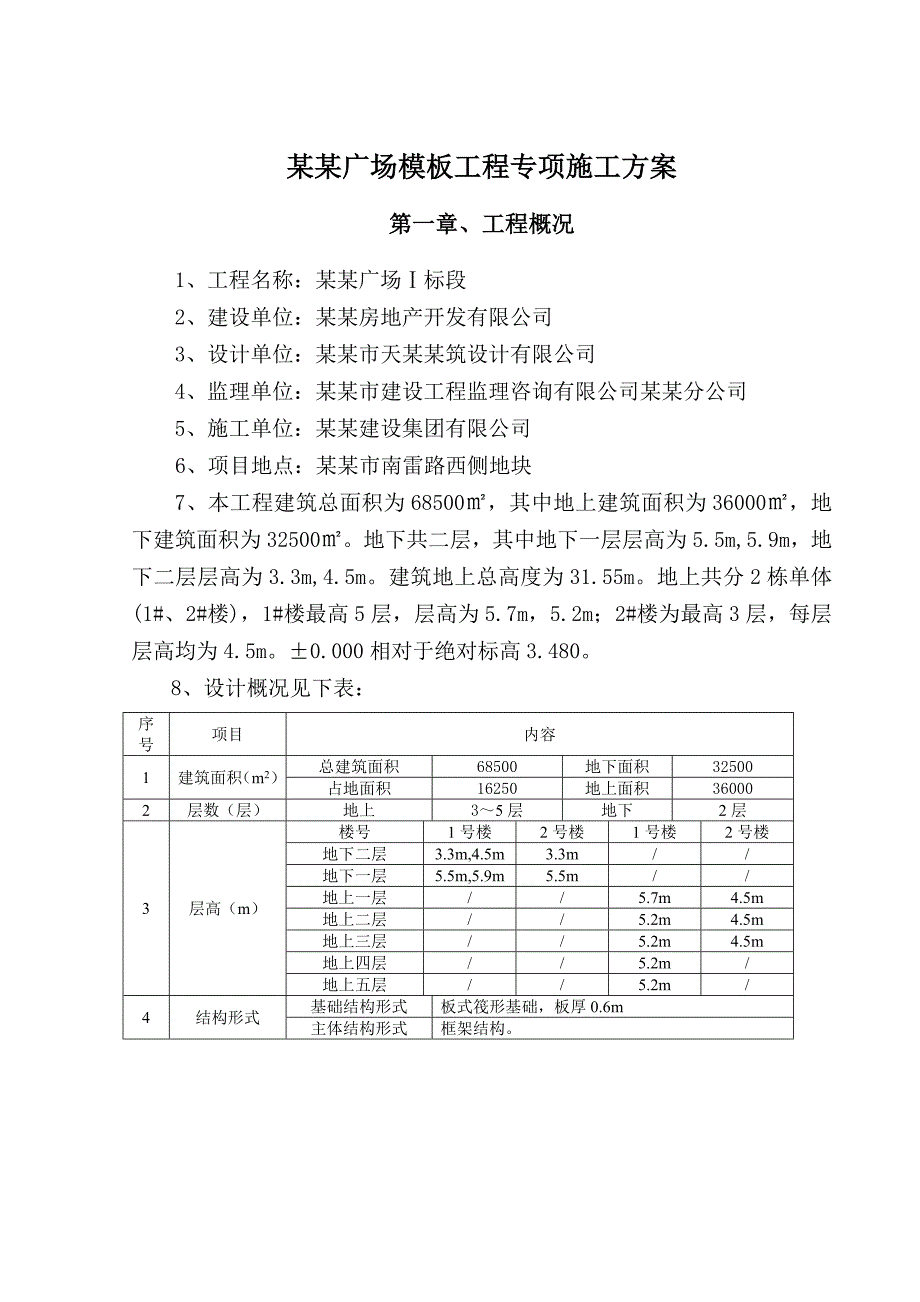

1、某某广场模板工程专项施工方案第一章、工程概况1、工程名称:某某广场标段2、建设单位:某某房地产开发有限公司3、设计单位:某某市天某某筑设计有限公司4、监理单位:某某市建设工程监理咨询有限公司某某分公司5、施工单位:某某建设集团有限公司6、项目地点:某某市南雷路西侧地块7、本工程建筑总面积为68500,其中地上建筑面积为36000,地下建筑面积为32500。地下共二层,其中地下一层层高为5.5m,5.9m,地下二层层高为3.3m,4.5m。建筑地上总高度为31.55m。地上共分2栋单体(1#、2#楼),1#楼最高5层,层高为5.7m,5.2m;2#楼为最高3层,每层层高均为4.5m。0.000相

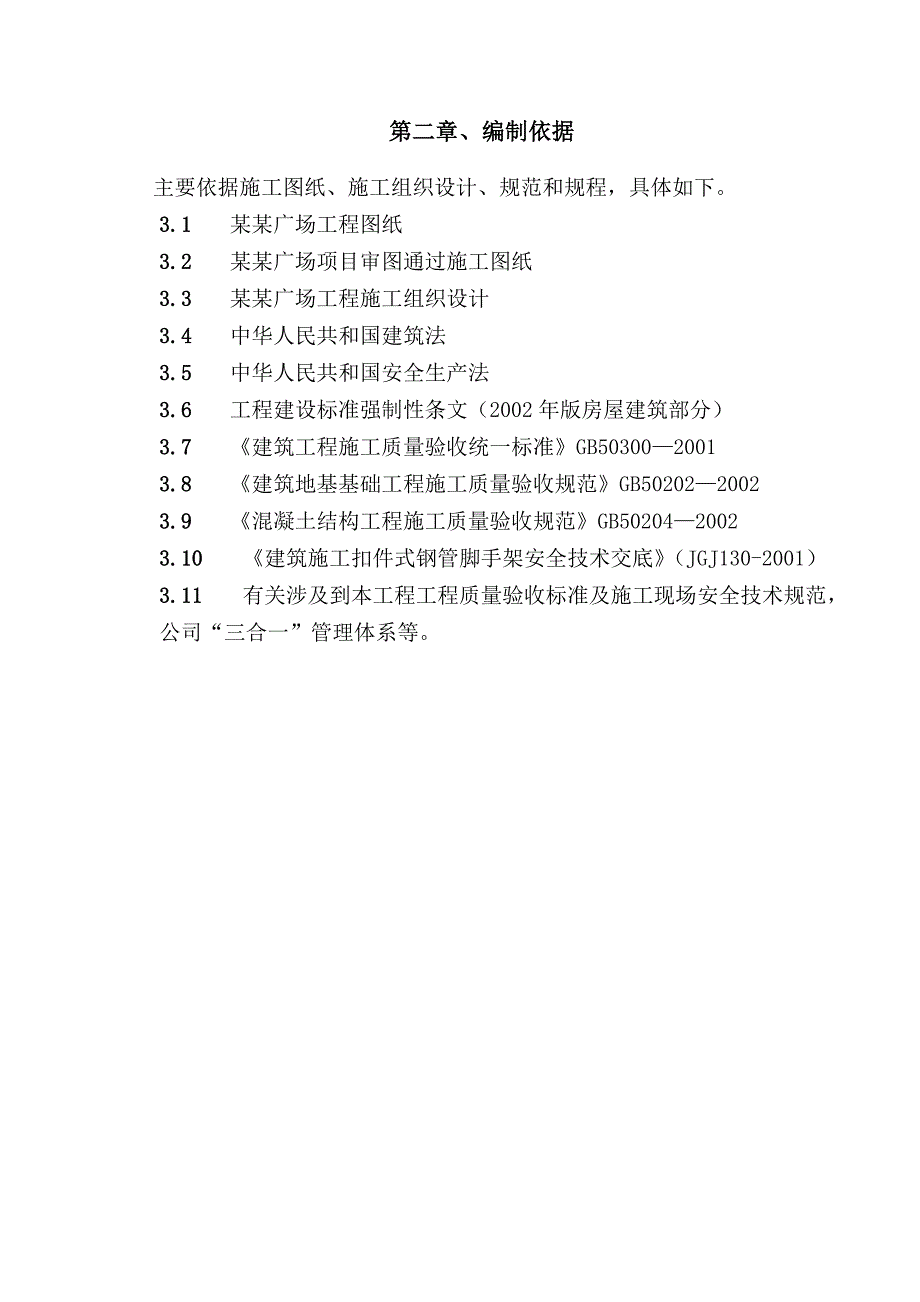

2、对于绝对标高3.480。8、设计概况见下表:序号项目内容1建筑面积(m2)总建筑面积68500地下面积32500占地面积16250地上面积360002层数(层)地上35层地下2层3层高(m)楼号1号楼2号楼1号楼2号楼地下二层3.3m,4.5m3.3m/地下一层5.5m,5.9m5.5m/地上一层/5.7m4.5m地上二层/5.2m4.5m地上三层/5.2m4.5m地上四层/5.2m/地上五层/5.2m/4结构形式基础结构形式板式筏形基础,板厚0.6m主体结构形式框架结构。第二章、编制依据主要依据施工图纸、施工组织设计、规范和规程,具体如下。3.1 某某广场工程图纸3.2 某某广场项目审图通过

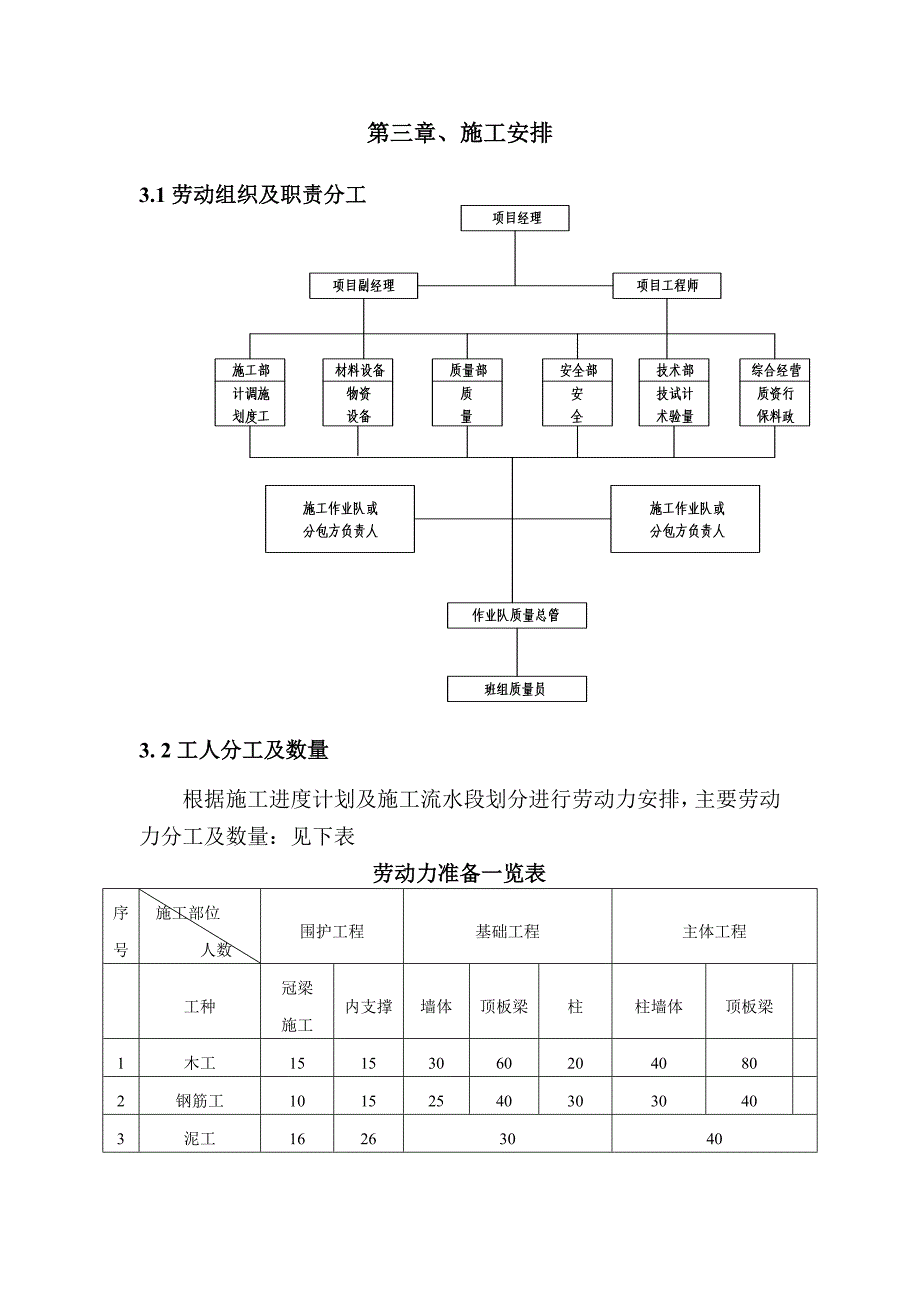

3、施工图纸3.3 某某广场工程施工组织设计3.4 中华人民共和国建筑法3.5 中华人民共和国安全生产法3.6 工程建设标准强制性条文(2002年版房屋建筑部分)3.7 建筑工程施工质量验收统一标准GB5030020013.8 建筑地基基础工程施工质量验收规范GB5020220023.9 混凝土结构工程施工质量验收规范GB5020420023.10 建筑施工扣件式钢管脚手架安全技术交底(JGJ130-2001)3.11 有关涉及到本工程工程质量验收标准及施工现场安全技术规范,公司“三合一”管理体系等。第三章、施工安排3.1劳动组织及职责分工3. 2工人分工及数量根据施工进度计划及施工流水段划分进行
4、劳动力安排,主要劳动力分工及数量:见下表劳动力准备一览表序号施工部位 人数围护工程基础工程主体工程工种冠梁施工内支撑墙体顶板梁柱柱墙体顶板梁1木工151530602040802钢筋工101525403030403泥工16263040第四章、施工准备4.1技术准备项目总工组织项目部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点作好记录,通过会审,对图纸中存在的问题,与设计、甲方、监理共同协商解决,取得一致意见后。办理图纸会审记录,作为施工图的变更依据和施工操作依据。熟悉各部位截面尺寸、标高制定模板初步设计方案。4.2机具准备主要机具及工具准备详
5、见下表:机具及工具准备一览表名称规格功率数量锤子重量0.25、0.5Kg100个单头扳手开口宽(mm):1719、222480个圆盘锯MJ-1063kW4台平刨MB-5033kW2台手电钻8把台钻VV508S520W2台手提电锯M-651A1.05kW4台手提电刨0.45kW4台压刨MB10657.5kW2台活动扳手最大开口宽65mm50个手电钻钻头直径1220mm12个空压机1立方2钢丝钳长150、175mm4把墨斗、粉线带6只砂轮切割机配套2个零配件和工具箱5套水准仪DJ22台激光垂准仪DZJ-31台电子经纬仪DT102C1台水平尺长450、500、550mm各10把钢卷尺2米和20、50
6、米各5把直尺23米5把靠尺2米4把4.3材料选择A、梁: 面板采用18mm 木胶合面板,50100木方(内楞)现场拼制,50100木方(外楞)支撑,采用可回收M12对拉螺栓进行加固。梁底采用50100木方支撑。承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采用483.5钢管。B、板:面板采用18mm 木胶合面板,板底采用50mm100mm方木支撑。承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采用483.5钢管。 C、墙模板:采用18mm厚木胶合板,木方作楞,配套穿墙螺栓M14使用。竖向内楞采用50100 木方,水平外楞采用双肢483.5钢管。加固通过在双钢管处打孔拉结
7、穿墙螺栓。斜撑采用钢管+U型托。外墙和临空墙螺栓采用止水螺栓,内墙采用普通可回收螺栓(非人防区域)。D、柱模板: 采用18mm 厚木胶合板,在木工间制作施工现场组拼,背内楞采用50100 木方,柱箍采用圆钢管483.5围檩加固,采用可回收M12对拉螺栓进行加固。边角处采用木板条找补,保证楞角方直、美观。斜向支撑,采用483.5钢管斜向加固(尽量取45)梁板承重架立杆底部垫木板,素土层上选用502002000木板,砼结构上逗用20020045木块,要求材质优良,无腐朽现象。第五章、主要施工方法及安装要求5.1流水段划分施工流水段界限尽量与结构自然界限(后浇带)相吻合,流水施工可以使工程有节奏、均
8、衡、连接施工,流水段名称与相应的轴线对应见下表。流水段名称与相应的轴线对应关系地下二层地上五层结构施工流水段划分名称资料填写名称备注地下二层结构施工流水段划分1段9轴后浇带1轴,H轴后浇带R轴2段9轴后浇带20轴,H轴后浇带R轴3段9轴后浇带1轴,H轴后浇带A轴4段9轴后浇带20轴,H轴后浇带A轴地下一层结构施工流水段划分1段9轴后浇带1轴,H轴后浇带R轴2段9轴后浇带20轴,H轴后浇带R轴3段9轴后浇带1轴,H轴后浇带A轴4段9轴后浇带20轴,H轴后浇带A轴地上一五层结构施工流水段划分1段1号楼2段2号楼3段3号楼4段4号楼5.2模板及支撑配置数量地下二层地下一层建筑面积约为13414.84
9、2,地上4幢号房建筑面积约为34276.47,综合考虑多层板周转次数地下部分2套模板周转2次、地上部分2套模板周转4次考虑到地下室模板的利用率地下模板加入一次周转,施工中,模板施工所用材料计划见下表:模板施工材料计划表序号名称规格单位数量使用部位备注1多层板15mmM2300002木方50100M310005.3模板安装1.底板侧模板及后浇带模板1.1本工程地下室底板外侧离围护墙之间的距离约500mm,其侧模采用混凝土砌块,砌筑高度自垫层面至底板面以下300,砖模与围护墙之间填土,其详细做法见下图:底板后浇带采用快易收口网作为后浇带模板。1.2快易收网是作为消耗性模板来固定的。当混凝土在模板后
10、面浇注时,网眼上的余角片就嵌在混凝土里,形成一个与邻近浇注块相连的机械式楔。接缝的质量受到严格控制,其粘接及剪切方面的强度可与经过良好处理的粗琢缝合相比美。2 地下室内外墙模板2.1本工程地下室外墙模板采用九夹板配制,模板竖楞采用50100木方,间距为300mm,横楞采用双根f483.5钢管,设置间距与对拉螺杆竖向间距相同,对拉螺杆采用M14圆钢(中间焊钢板止水片),水平间距为500mm,竖问间距下部为450mm,中间为500mm,上部为600mm。对拉螺杆穿边扣压钢管的“3”形扣件,拧紧双螺帽将墙两侧模板固定,模板支撑采用普通钢管脚手架,并采用普通钢管做斜撑。 第一道对拉螺杆设在墙板预留螺杆
11、上。 外墙支模示意见下图:2.2本工程内墙模板采用九层板配制,模板竖楞采用50100方木,间距为300mm,横楞采用双根f483.5钢管,设置间距与拉螺杆竖向间距相同,对拉螺杆采用M14圆钢,为使对拉螺杆重复使用,对拉螺杆外套f18硬质塑料管(人防范围内的墙体不设套筒,直接设置止水螺杆),螺杆水平间距为500mm,竖向间距下部为4O0mm,中间为500mm,上部为600mm,其中底道螺杆离地200mm,最上道离上层板底200mm。对拉螺杆穿边扣压钢管的3形扣件,拧紧双螺帽将墙两侧模板固定。详见内墙支模示意图。2.3阴阳角模板现场定型加工,阴角模板按45度角拼缝对接,阳角模板直接对拼,在此龙骨上
12、用100mm长L706mm等边角钢固定,模板加工好后由塔吊吊装到作业面上安装。为了保证整体墙模刚度和稳定性,另沿高度方向设三四道抛地斜撑,从而形成了整套的墙体模板体系。3 梁、板模板3.1、本工程梁板模采用九夹板配置,梁底模板背面楞木采用50100木方,侧立与梁轴线平行设置,底板宽庋与梁截面宽度相同,梁底模边方木遮盖住梁侧模板与底模板的拼缝,梁底方木排列问距不大于250mm,如粱宽250mm以下为2根,梁宽300mm500mm为3根,梁底模板背面楞木搁置于钢管承重支撑架的上部水平横杆上。梁侧模方木做背楞时,当梁高小于600mm时,间距取400mm,当粱高大于600mm,间距取300mm,且沿梁
13、长度方向设4832钢管做水平背楞,梁中央和梁底模下口应设M12拉杆一道,(梁高1500中间设2道M14mm螺栓)抵坑砼的侧压力,拉杆间距为:当梁高600mm时,间距为800mm;当梁600mm时,间距为600mm。梁中剖拉杆外加塑料套管,可以使拉杆周转使用。梁侧向加斜向钢管支撑,间距为900mm。大梁下扣件采用双扣件方式。并按规范GB502042002的要求,现浇钢筋砼梁,当跨度400mm时,模板应起供,高度为全跨长度的1100031000。后浇带跨模板不得早拆,后浇带下模板不拆除,等后浇带混凝土浇筑后再拆除。剪刀撑设置,当层高超过4米时,水平加强层可以每4-6米沿水平结构层设置水平斜杆或剪刀撑,斜杆层数要大于水平框格总数的1/3,且须与立杆连接,在任何情况下,高支撑架的顶部和底部必须设扫地杆的设置层。如下图水平剪刀撑做法。梁板支模示意图梁板支模示意图3.2现浇板模板本工程觋浇板模板采用九夹板配置,龙骨为50100的木方,间距为300,人防部位为250,方木表面刨平以保证与模板接合面平整。平板及梁模安装支设时,
