人防地下室车库土方开挖施工方案1.doc
《人防地下室车库土方开挖施工方案1.doc》由会员分享,可在线阅读,更多相关《人防地下室车库土方开挖施工方案1.doc(25页珍藏版)》请在优知文库上搜索。

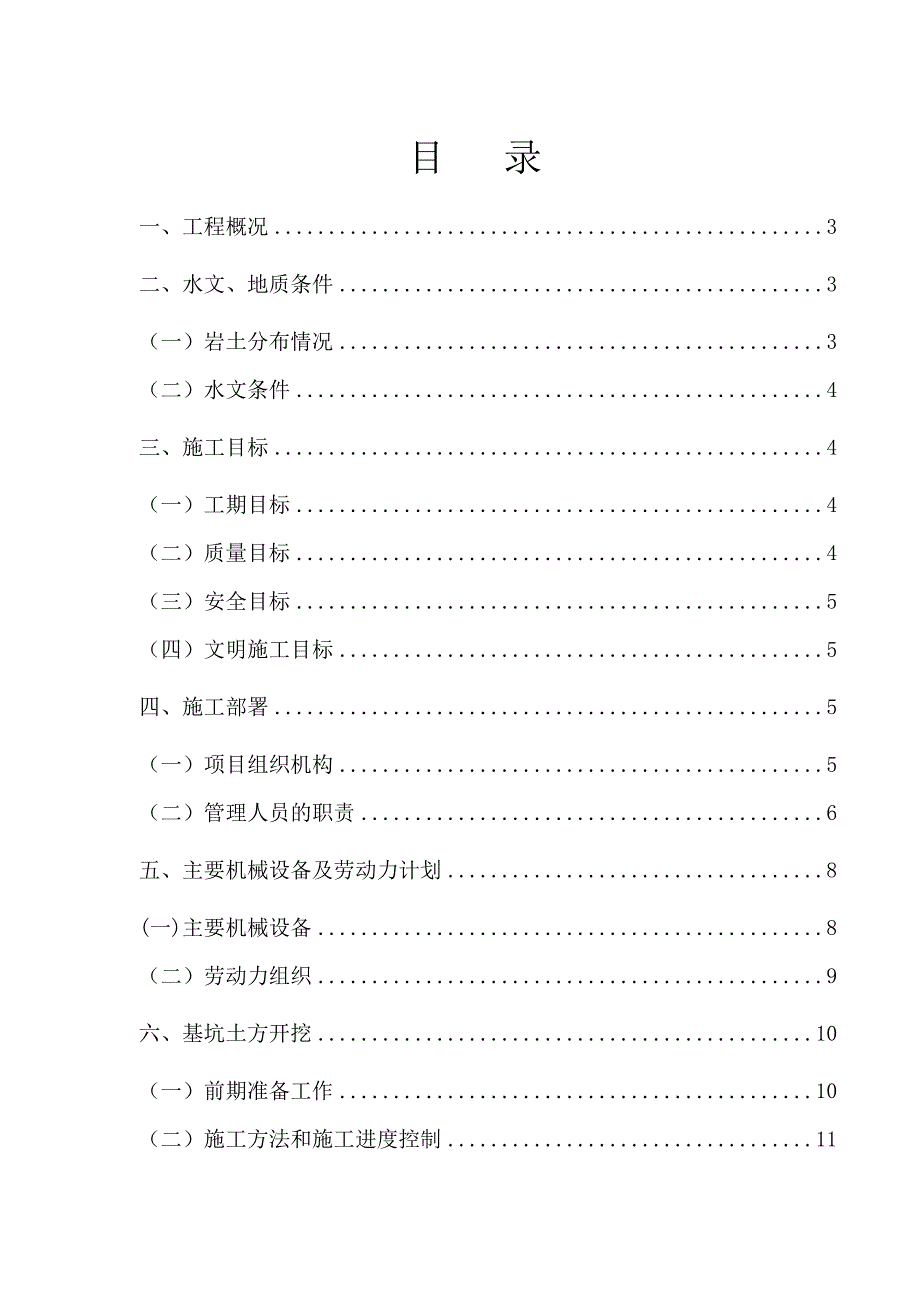

1、目 录一、工程概况3二、水文、地质条件3(一)岩土分布情况3(二)水文条件4三、施工目标4(一)工期目标4(二)质量目标4(三)安全目标5(四)文明施工目标5四、施工部署5(一)项目组织机构5(二)管理人员的职责6五、主要机械设备及劳动力计划8(一)主要机械设备8(二)劳动力组织9六、基坑土方开挖10(一)前期准备工作10(二)施工方法和施工进度控制11(三)施工进度控制措施13(四)质量技术控制措施14七、保证进度措施17八、安全保证措施19(一)安全管理目标19(二)保证体系19(三)保障措施20(四)安全技术措施20八、文明施工标化现场管理措施21(一)目标管理21(二)现场环境卫生管理

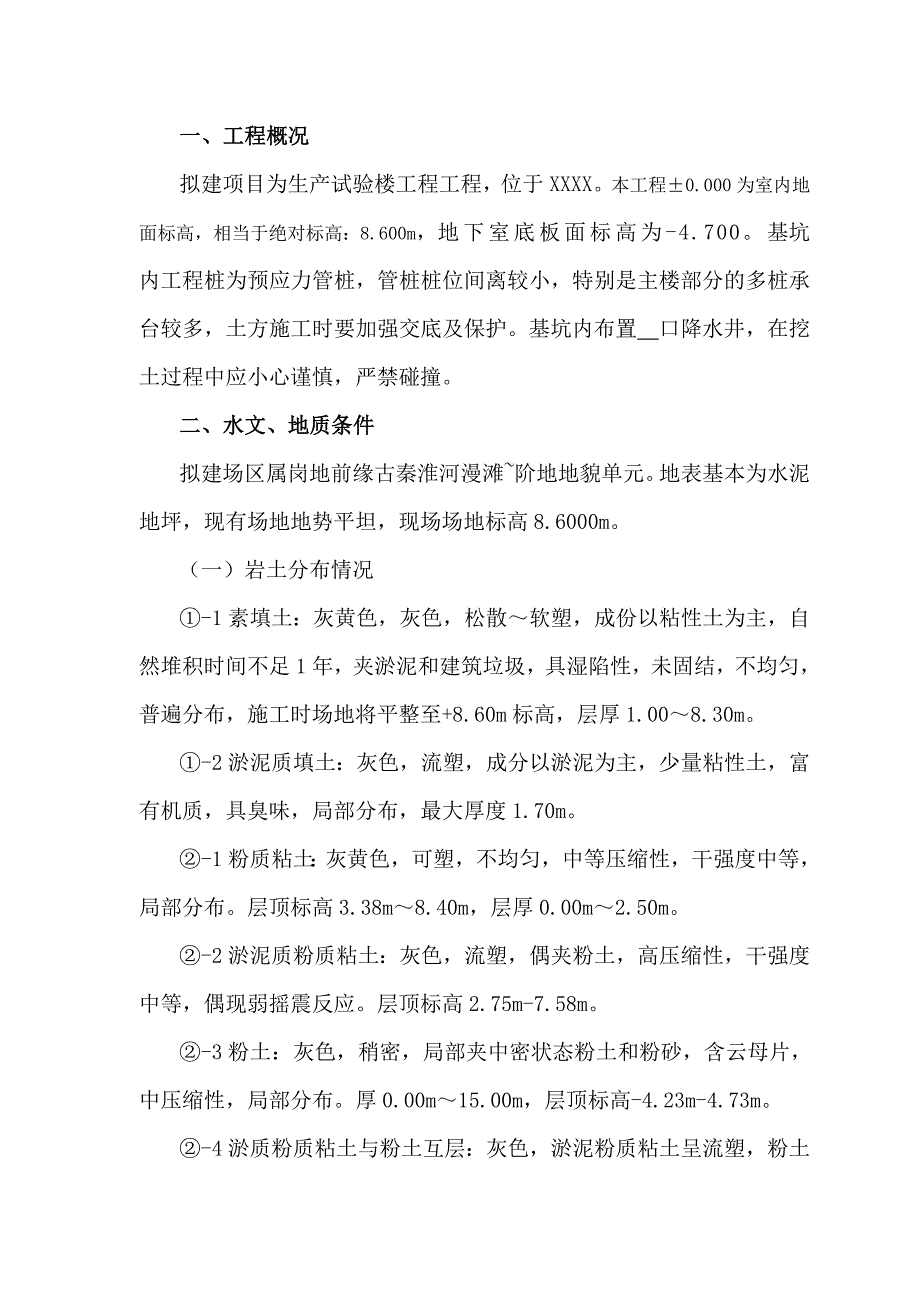

2、22(三)文明施工措施22附表一、施工进度计划表25附件二、施工现场平面及道路布置27一、工程概况拟建项目为生产试验楼工程工程,位于XXXX。本工程0.000为室内地面标高,相当于绝对标高:8.600m,地下室底板面标高为-4.700。基坑内工程桩为预应力管桩,管桩桩位间离较小,特别是主楼部分的多桩承台较多,土方施工时要加强交底及保护。基坑内布置 口降水井,在挖土过程中应小心谨慎,严禁碰撞。二、水文、地质条件拟建场区属岗地前缘古秦淮河漫滩阶地地貌单元。地表基本为水泥地坪,现有场地地势平坦,现场场地标高8.6000m。(一)岩土分布情况-1素填土:灰黄色,灰色,松散软塑,成份以粘性土为主,自然堆
3、积时间不足1年,夹淤泥和建筑垃圾,具湿陷性,未固结,不均匀,普遍分布,施工时场地将平整至+8.60m标高,层厚1.008.30m。-2淤泥质填土:灰色,流塑,成分以淤泥为主,少量粘性土,富有机质,具臭味,局部分布,最大厚度1.70m。-1粉质粘土:灰黄色,可塑,不均匀,中等压缩性,干强度中等,局部分布。层顶标高3.38m8.40m,层厚0.00m2.50m。-2淤泥质粉质粘土:灰色,流塑,偶夹粉土,高压缩性,干强度中等,偶现弱摇震反应。层顶标高2.75m-7.58m。-3粉土:灰色,稍密,局部夹中密状态粉土和粉砂,含云母片,中压缩性,局部分布。厚0.00m15.00m,层顶标高-4.23m-4
4、.73m。-4淤质粉质粘土与粉土互层:灰色,淤泥粉质粘土呈流塑,粉土为稍密状态,二者呈薄层状产出,具韵律性。厚2.10m26.30m,层顶标高-10.58m5.70m。-5粉质粘土:灰黄色,灰色,可塑,中压缩性,局部分布。厚0.00m10.80m,层顶标高-21.08m10.56m。(二)水文条件地下水位稳定埋深1.32.1m抗浮水位为设计室外地面标高下0.50m。三、施工目标在满足业主对该工程施工提出有关的各项要求前提下,结合我公司的能力及投入的施工力量,对本工程的施工我公司拟达到如下目标。(一)工期目标根据本工程现场实际情况、我公司相关工程的施工经验和本公司的实力,本次工方开挖方案计划工期
5、为 天。(二)质量目标1、本工程我单位确定的质量目标为“符合国家质量验收标准”。2、对该工程的施工采取我公司多年来经过实践总结出来的切实可行的有效措施和全过程到位管理的办法,保证基坑开挖的标高、尺寸符合规定要求(三)安全目标严格加强安全管理,以严密细致的保证措施来确保本工程无伤亡事故。(四)文明施工目标严格按建筑工地文明施工标化现场的要求进行现场管理,处理好周边居民、市容、环卫、交警等各项关系,做到零投诉。施工现场实行封闭管理,遵守甲方提出的一切管理规定,减少噪声、灯光污染。四、施工部署(一)项目组织机构为了本工程保质、保量,按期完工,本公司采用全面质量管理制度,由项目经理全权指挥,建立现场组
6、织管理网络机构。项目经理施 工 员质 检 员安 全 员计划 预决算员后 勤技 术 员挖机班组机修班组清扫班组后勤保障班组碴土车班组调配班组(二)管理人员的职责1、项目经理职责1)认真贯彻公司质量方针和质量目标,遵照质量手册、程序文件等公司质量文件的要求,建立项目质量体系。2)代表公司履行对顾客的工程项目合同;组织项目质量活动,确保实现合同中规定的质量、工期、安全和文明施工目标,并对本项目部的工程质量负直接责任。3)建立健全的项目质量管理机构,主持制订项目部的各种责任制;明确内部质量职能分工。4)组织项目部内部的质量检查和质量攻关活动,防止工程质量事故和施工安全事故的发生。5)对在项目质量活动中
7、表现突出者进行奖励,对违规工作造成质量问题者进行处罚。6)负责项目质量活动中的外部各方的协调工作。7)负责项目重大不合格品处置及纠正和预防措施的实施。8)对工程竣工资料的整理、报送、归档负全责。2、技术员1)对本项目部施工的单位工程质量负技术上的责任。2)根据公司规定,单独或会同技术科编制承建工程项目的施工组织设计,主持编制施工现场临时用电施工组织设计方案;制定重要分项工程的施工方案和技术措施。3)具体负责项目质量计划的实施,处理和解决施工中的技术、质量问题,掌握本工程的技术、质量全面状况。4)负责对施工员、质量员、安全员、放样以及班组长进行技术交底,督促和指导上述人员的工作。5)有权制止不按
