京开DN1600给水管线勾头安装施工方案.doc
《京开DN1600给水管线勾头安装施工方案.doc》由会员分享,可在线阅读,更多相关《京开DN1600给水管线勾头安装施工方案.doc(2页珍藏版)》请在优知文库上搜索。

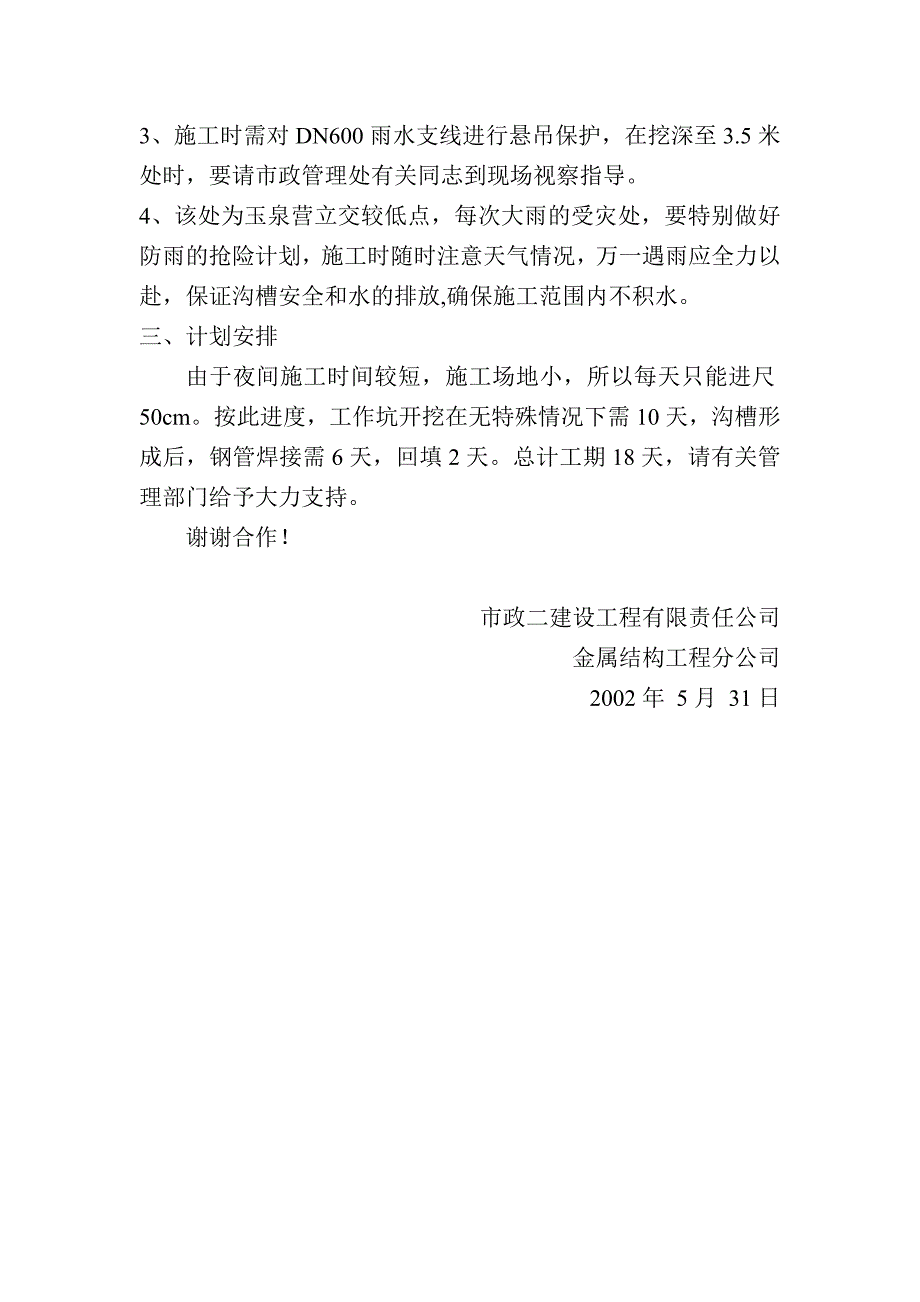

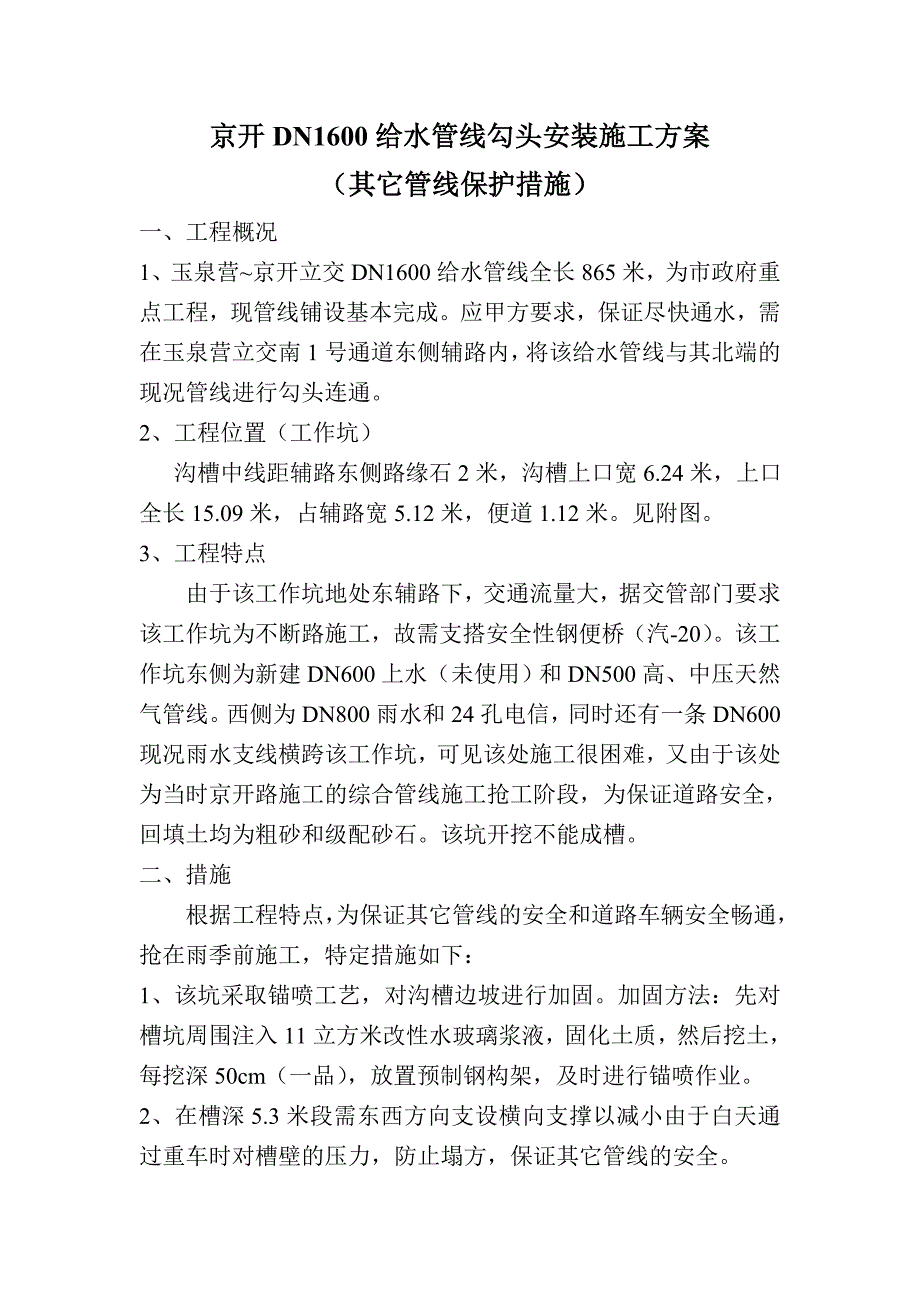

1、京开DN1600给水管线勾头安装施工方案(其它管线保护措施)一、工程概况1、玉泉营京开立交DN1600给水管线全长865米,为市政府重点工程,现管线铺设基本完成。应甲方要求,保证尽快通水,需在玉泉营立交南1号通道东侧辅路内,将该给水管线与其北端的现况管线进行勾头连通。2、工程位置(工作坑) 沟槽中线距辅路东侧路缘石2米,沟槽上口宽6.24米,上口全长15.09米,占辅路宽5.12米,便道1.12米。见附图。3、工程特点由于该工作坑地处东辅路下,交通流量大,据交管部门要求该工作坑为不断路施工,故需支搭安全性钢便桥(汽-20)。该工作坑东侧为新建DN600上水(未使用)和DN500高、中压天然气管
2、线。西侧为DN800雨水和24孔电信,同时还有一条DN600现况雨水支线横跨该工作坑,可见该处施工很困难,又由于该处为当时京开路施工的综合管线施工抢工阶段,为保证道路安全,回填土均为粗砂和级配砂石。该坑开挖不能成槽。二、措施根据工程特点,为保证其它管线的安全和道路车辆安全畅通,抢在雨季前施工,特定措施如下:1、该坑采取锚喷工艺,对沟槽边坡进行加固。加固方法:先对槽坑周围注入11立方米改性水玻璃浆液,固化土质,然后挖土,每挖深50cm(一品),放置预制钢构架,及时进行锚喷作业。2、在槽深5.3米段需东西方向支设横向支撑以减小由于白天通过重车时对槽壁的压力,防止塌方,保证其它管线的安全。3、施工时需对DN600雨水支线进行悬吊保护,在挖深至3.5米处时,要请市政管理处有关同志到现场视察指导。4、该处为玉泉营立交较低点,每次大雨的受灾处,要特别做好防雨的抢险计划,施工时随时注意天气情况,万一遇雨应全力以赴,保证沟槽安全和水的排放,确保施工范围内不积水。三、计划安排由于夜间施工时间较短,施工场地小,所以每天只能进尺50cm。按此进度,工作坑开挖在无特殊情况下需10天,沟槽形成后,钢管焊接需6天,回填2天。总计工期18天,请有关管理部门给予大力支持。谢谢合作! 市政二建设工程有限责任公司金属结构工程分公司2002年 5月 31日
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 京开 DN1600 给水 管线 安装 施工 方案
