互通现浇箱梁满堂支架施工方案.doc
《互通现浇箱梁满堂支架施工方案.doc》由会员分享,可在线阅读,更多相关《互通现浇箱梁满堂支架施工方案.doc(54页珍藏版)》请在优知文库上搜索。
1、互通现浇箱梁满堂支架施工方案一、编制依据1、国家有关政策、法规、建设单位、监理单位对本工程施工的有关要求。2、中华人民共和国交通部部颁标准JTJ0412000公路桥涵施工技术规范、JTG F80/1-2004公路工程质量检验评定标准、JTJ07695公路工程施工安全技术规程等现行有关施工技术规范、标准。3、XXX二期道路工程施工图设计以及设计变更、补充、修改图纸及文件资料。4、现场勘察和研究所获得的资料,以及相关补充资料;我单位施工类似工程项目的能力和技术装备水平。5、参考建筑施工碗扣式钢管脚手架安全技术规范、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)、混凝土工程模板与支架
2、技术、公路施工手册(桥涵下册)、路桥施工计算手册、建筑结构荷载规范(GB50009-2001)。二、工程概况本合同段主要技术标准。道路功能:城市道路;道路等级:城市快速路;行车道数:跨线道路双向八车道。设计行车速度80Km/h;最大纵坡4.00%,横坡1.5%;设计荷载等级:城-A级,公路级。桥梁上部构造为预应力连续梁体系。标准跨径为30米,箱梁高1.70m,顶板宽12.80m,底板宽6.60m,顶、底板厚度均为25-45,腹板厚均为40-60,两侧悬臂长均为2.50m,一联中墩处设中横梁,两端设端横梁,中横梁宽2.00m, 端横梁宽1.20m。本合同段共有12跨箱梁(单幅),除第二联部分用门
3、架施工外,其余均用满堂支架施工。该方案采用第三联(支架高达7.5m)进行计算,满堂支架方案适用于本合同段除第二联门架外的所有箱梁施工,第二联底五、六孔的门架方案设计及计算本次一并完成。三、现浇箱梁支架设计1、支架地基处理支架范围的地基大部分地质情况良好,根据动力触探地基承载力试验,承载力达250KPa以上。在支架施工前,首先用挖掘机将地基整平,然后用14T压路机碾压。局部地段采取换填处理,具体为挖出腐质土等软弱土层,换填碎石土,进行分层碾压。泥浆池及基坑采取先清除淤泥及杂物,抽水排干后,同样用碎石土进行分层回填碾压密实。支架地基碾压处理完毕后,方案一:在碾压密实的地基上浇筑厚20的C15砼进行
4、硬化;方案二:在碾压密实的地基上铺设厚3中砂进行地基找平,然后再满铺厚10mm的A3钢板,并在钢板上设置7.515.0的的方木。2、现浇箱梁满堂支架布置及搭设要求支架采用满布式WDJ碗扣支架。为便于高度调节,每根立杆底部和顶部分别设置KTZ50型可调底座和KTC50型可调托撑,可调范围050cm。按照施工区处理后的地面高程与梁底高程之差,采用LG-300、LG-240、LG-180、LG-120、HG-60、HG-90、HG-120等规格的杆件进行组合安装。立杆托撑上面纵向设置10cm15cm方木;横向设置10cm10cm方木,间距30cm。考虑到支架的整体稳定性,用长杆设置剪刀撑,顺桥向每跨
5、设置8排,横桥向每跨设置13排。满堂支架设置纵、横向扫地杆。纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。水平剪刀撑视支架高度而定,支架高于4m,从顶层钢管开始向下每隔2步设置三榀水平剪力撑,即柱两侧和中跨各一榀。施工过程中根据施工情况可适当加密设置。在检查脚手钢管无弯曲,无断裂现象后可实施拼装。拼装时,立杆必须保证垂直。箱梁端、中横梁基本落在在墩顶范围内(端横梁宽1.20m,过渡墩墩顶宽2.1 m;中横梁宽2.00m,一般墩墩顶宽1.4 m)不必设置钢管,可直接在墩顶设置纵、横向20cm20cm方木(横梁底板与墩顶距

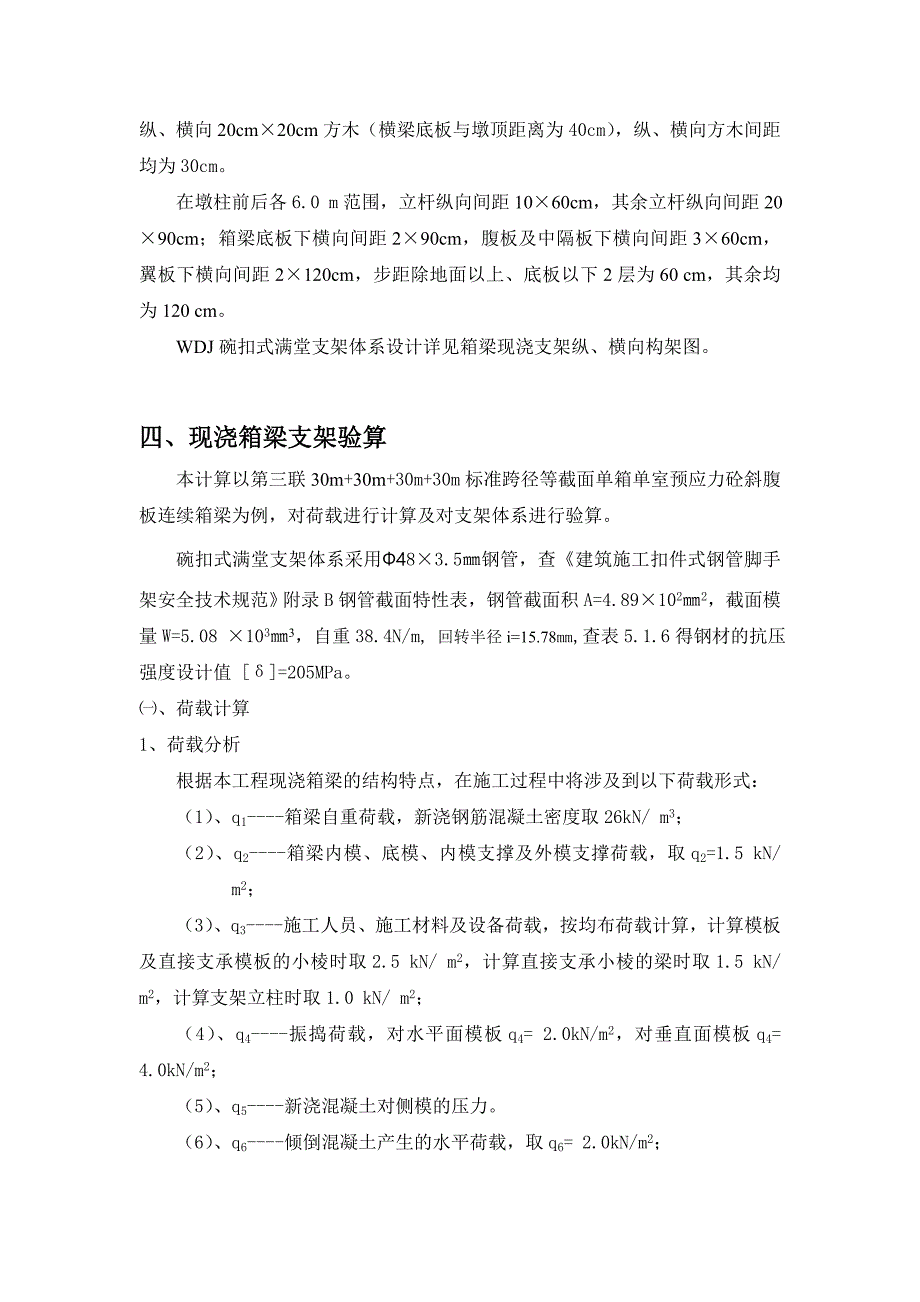

6、离为40cm),纵、横向方木间距均为30cm。在墩柱前后各6.0 m范围,立杆纵向间距1060cm,其余立杆纵向间距2090cm;箱梁底板下横向间距290cm,腹板及中隔板下横向间距360cm,翼板下横向间距2120cm,步距除地面以上、底板以下2层为60 cm,其余均为120 cm。WDJ碗扣式满堂支架体系设计详见箱梁现浇支架纵、横向构架图。四、现浇箱梁支架验算本计算以第三联30m+30m+30m+30m标准跨径等截面单箱单室预应力砼斜腹板连续箱梁为例,对荷载进行计算及对支架体系进行验算。碗扣式满堂支架体系采用483.5钢管,查建筑施工扣件式钢管脚手架安全技术规范附录B钢管截面特性表,钢管截
7、面积A=4.891022,截面模量W=5.08 1033,自重38.4N/m, 回转半径i=15.78mm,查表5.1.6得钢材的抗压强度设计值 =205MPa。、荷载计算1、荷载分析根据本工程现浇箱梁的结构特点,在施工过程中将涉及到以下荷载形式:(1)、q1-箱梁自重荷载,新浇钢筋混凝土密度取26kN/ m3;(2)、q2-箱梁内模、底模、内模支撑及外模支撑荷载,取q2=1.5 kN/ m2;(3)、q3-施工人员、施工材料及设备荷载,按均布荷载计算,计算模板及直接支承模板的小棱时取2.5 kN/ m2,计算直接支承小棱的梁时取1.5 kN/ m2,计算支架立柱时取1.0 kN/ m2;(4
