云南保山施甸河道治理施工组织设计[1].doc
《云南保山施甸河道治理施工组织设计[1].doc》由会员分享,可在线阅读,更多相关《云南保山施甸河道治理施工组织设计[1].doc(54页珍藏版)》请在优知文库上搜索。

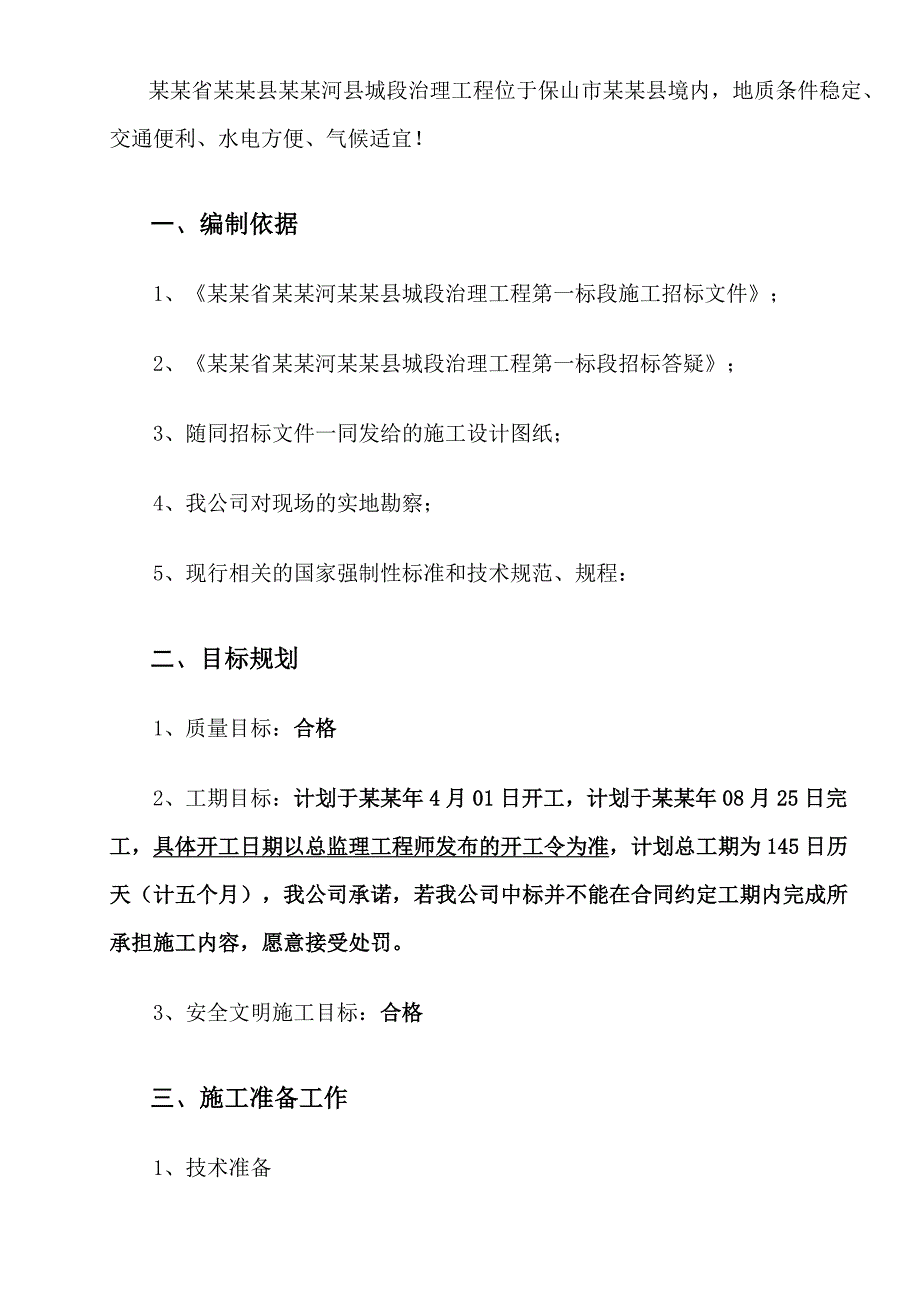

1、某某省某某河某某县城段治理工程第一标段施工组织设计日 期:某某年05月24日工程概况 某某省某某县某某河县城段治理工程位于保山市某某县境内,地质条件稳定、交通便利、水电方便、气候适宜!一、 编制依据1、某某省某某河某某县城段治理工程第一标段施工招标文件;2、某某省某某河某某县城段治理工程第一标段招标答疑;3、随同招标文件一同发给的施工设计图纸;4、我公司对现场的实地勘察;5、现行相关的国家强制性标准和技术规范、规程:二、 目标规划1、质量目标:合格2、工期目标:计划于某某年4月01日开工,计划于某某年08月25日完工,具体开工日期以总监理工程师发布的开工令为准,计划总工期为145日历天(计五个

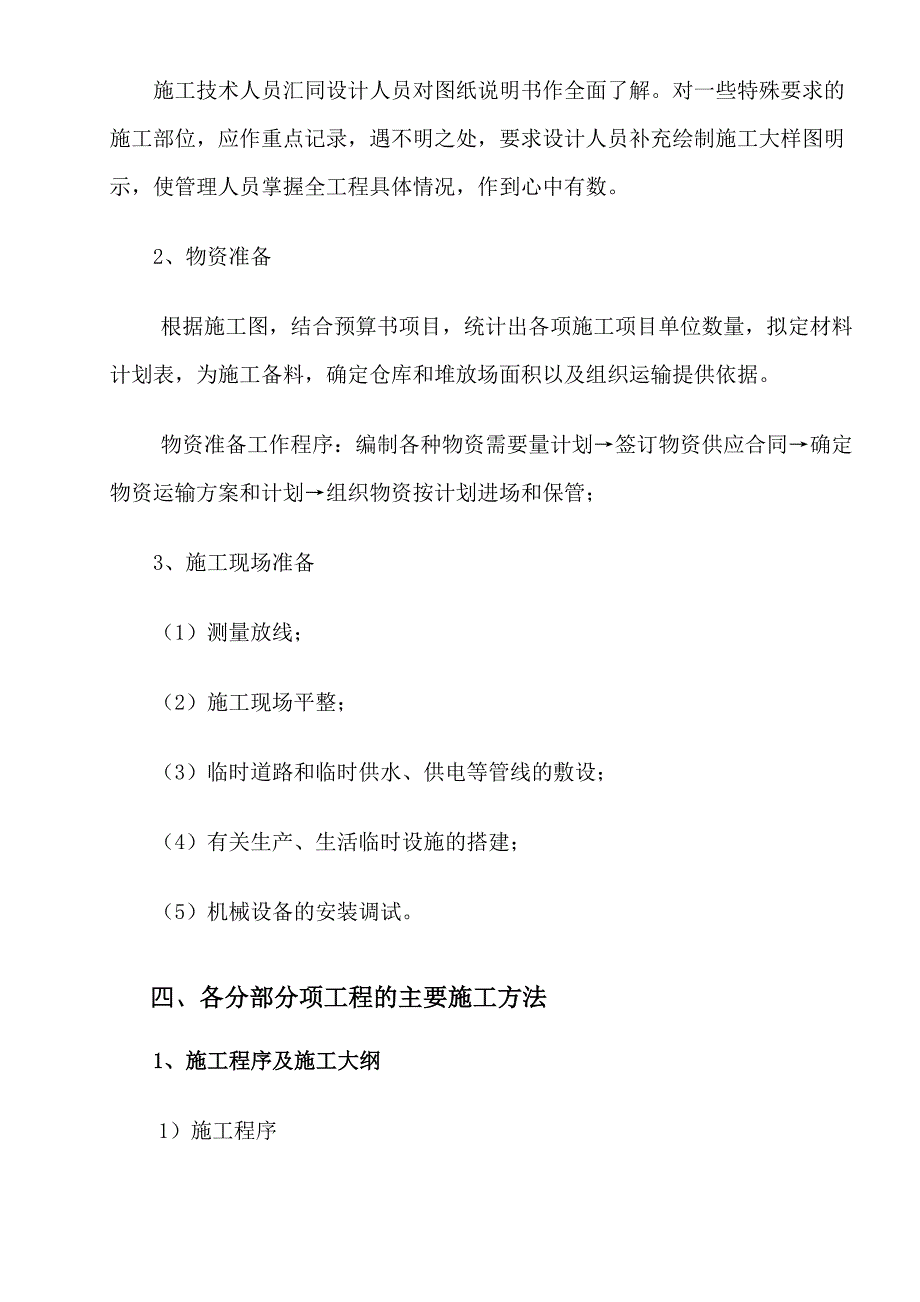

2、月),我公司承诺,若我公司中标并不能在合同约定工期内完成所承担施工内容,愿意接受处罚。3、安全文明施工目标:合格三、 施工准备工作1、技术准备 施工技术人员汇同设计人员对图纸说明书作全面了解。对一些特殊要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管理人员掌握全工程具体情况,作到心中有数。2、物资准备根据施工图,结合预算书项目,统计出各项施工项目单位数量,拟定材料计划表,为施工备料,确定仓库和堆放场面积以及组织运输提供依据。物资准备工作程序:编制各种物资需要量计划签订物资供应合同确定物资运输方案和计划组织物资按计划进场和保管;3、施工现场准备(1)测量放线;(
3、2)施工现场平整;(3)临时道路和临时供水、供电等管线的敷设;(4)有关生产、生活临时设施的搭建;(5)机械设备的安装调试。四、 各分部分项工程的主要施工方法1、施工程序及施工大纲1)施工程序施工准备临时道路修筑土石方回填施工排水基础施工C25砼池壁施工土石方回填安装工程施工现场清理及交工验收(2)施工大纲完成承包合同的签约工作,组织有关人员熟悉合同内容,学习合同文本;组建项目经理部,完善工程管理、技术、物资、经营、设备、办公室等管理人员和现场办公室的人员编制;按平面规划建造现场办公室,配置必要的管理干部和技术操作人员;规划设计各阶段的施工道路,并疏通施工道路;按规划要求布置柴油发电机,并通过
4、供电前的检查验收,配备必要的管理人员;设置现场试验室,组织试验人员,开展材料复验和施工试验业务;编制施工总预算,编制工程施工综合控制进度,编制施工组织设计,各专项施工方案;提出机械设备使用计划,组织购置、运输、进场、安装;筹集劳动力,进行三级安全教育,进行分工种的操作培训,办理有关保险等各方面的相关手续;组织主要材料的供货货源,完成材料的订货,安排材料进场;制订工程、技术、质量、安全、消防、保卫、计划、经营财务、设备机具、材料、现场文明、政治思想工作、生活后勤等一系列的管理制度;组织有关人员熟悉、学习相关规范、标准,组织质量控制系统;测设测量基准导线,对各主要工程进行定位和标高引进,并设置座标
5、和标高控制点,埋设半永久控制桩。施工中加强和各分包单位之间的配合,使该工程能顺利的交付甲方使用。2、施工测量放线(1)平面控制测量:首先、依据提供的图纸控制点和有关的参数要求,建立适合本工程的首级控制网,埋设不少于3个相互通视、位于建筑物范围以外而不易被破坏的永久性控制点。然后再根据精度要求采用单一导线和导线网测量的方法和相适应的精度要求,应用全站仪进行放测,把坐标引测到所埋设的控制点上。其次根据平面单位放线图,利用引测的坐标控制点,使用J2经纬仪、红外测距仪,辅以钢尺量距、测设出控制轴线。(2)高程控制测量高程点的引测,在通视条件好,土质较为稳固的地方埋设6到8个水准控制点。然后根据提供的水
6、准基点,利用闭合路线的水准观测法测2至3次,使每次的闭合差0.3n(n为测站数)。取每个水准控制点的平均值作为控制点的高程值。3、施工临时道路一、确定施工方案在施工前应先拟定出完善的临时道路修筑方案,确定最优施工路线及最优施工方案,并及时将施工方案报总监理工程师,待明确最优方案后方可施工。二、土方开挖施工:由于开挖深度较浅,拟安排反铲挖掘机、自卸汽车配合挖装运土,在开挖过程中应注意挖填平衡,及坡度均匀,不易出现过激坡道及出现凹凸不平现象。三、原土夯实:采用轮胎式振动压路机碾压46遍,具体碾压参数届时由现场确定。4、施工导流及排水结合本工程实际情况,本工程围堰计划采用编织袋土围堰,围堰两侧采用木
7、桩及脚手片围护,中间填装土编织袋,采用粘土防渗;木桩艰巨0.8米,横向木桩采用6钢筋拉接,纵向设木档,采用铁丝绑扎,脚手片采用铁丝与木桩绑扎在一起。考虑到本工程施工期实际情况,围堰顶高程依据平均水位来确定,同时并加安全超高30-40cm,设计围堰顶高程即为平均水位高度+40cm,宽度根据河道具体宽度进行设置,采用编织袋土压顶。围堰采取分段施工,段长一般为10米左右,木桩采用人工夯打,入土深度控制在1米以上,编制袋装土利用岸上开挖土方,由人工进行装袋,手推车运到现场人工分层叠放,中间填土可以利用手推车运到现场,人工分层夯实。围堰同时采取用5台排水机进行排水,并设置明渠讲排除水引流至河道下段。围堰
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 云南 保山 施甸 河道 治理 施工组织设计
