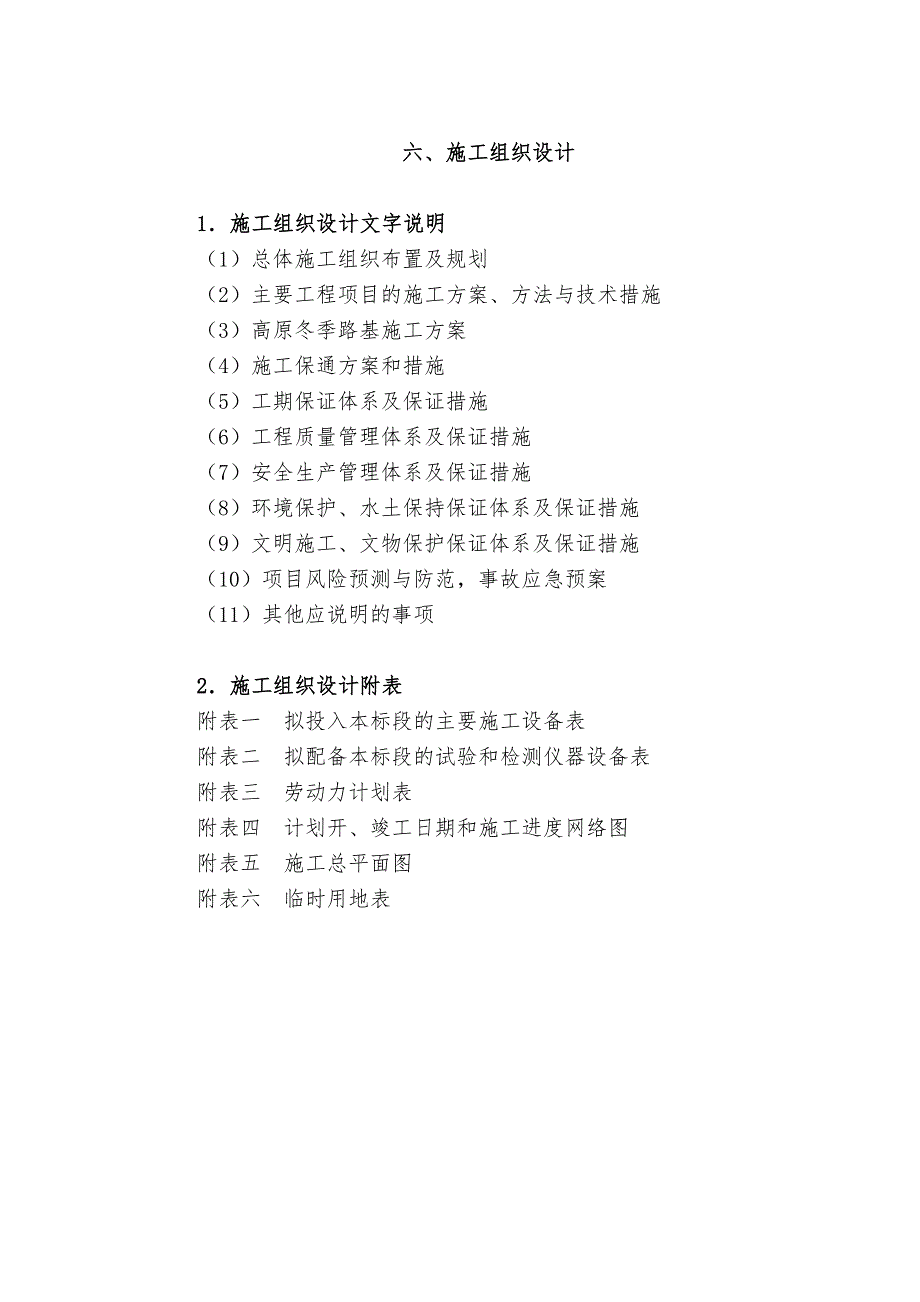

1、六、施工组织设计1施工组织设计文字说明(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(3)高原冬季路基施工方案(4)施工保通方案和措施(5)工期保证体系及保证措施(6)工程质量管理体系及保证措施(7)安全生产管理体系及保证措施(8)环境保护、水土保持保证体系及保证措施 (9)文明施工、文物保护保证体系及保证措施(10)项目风险预测与防范,事故应急预案(11)其他应说明的事项2施工组织设计附表附表一 拟投入本标段的主要施工设备表附表二 拟配备本标段的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表施工

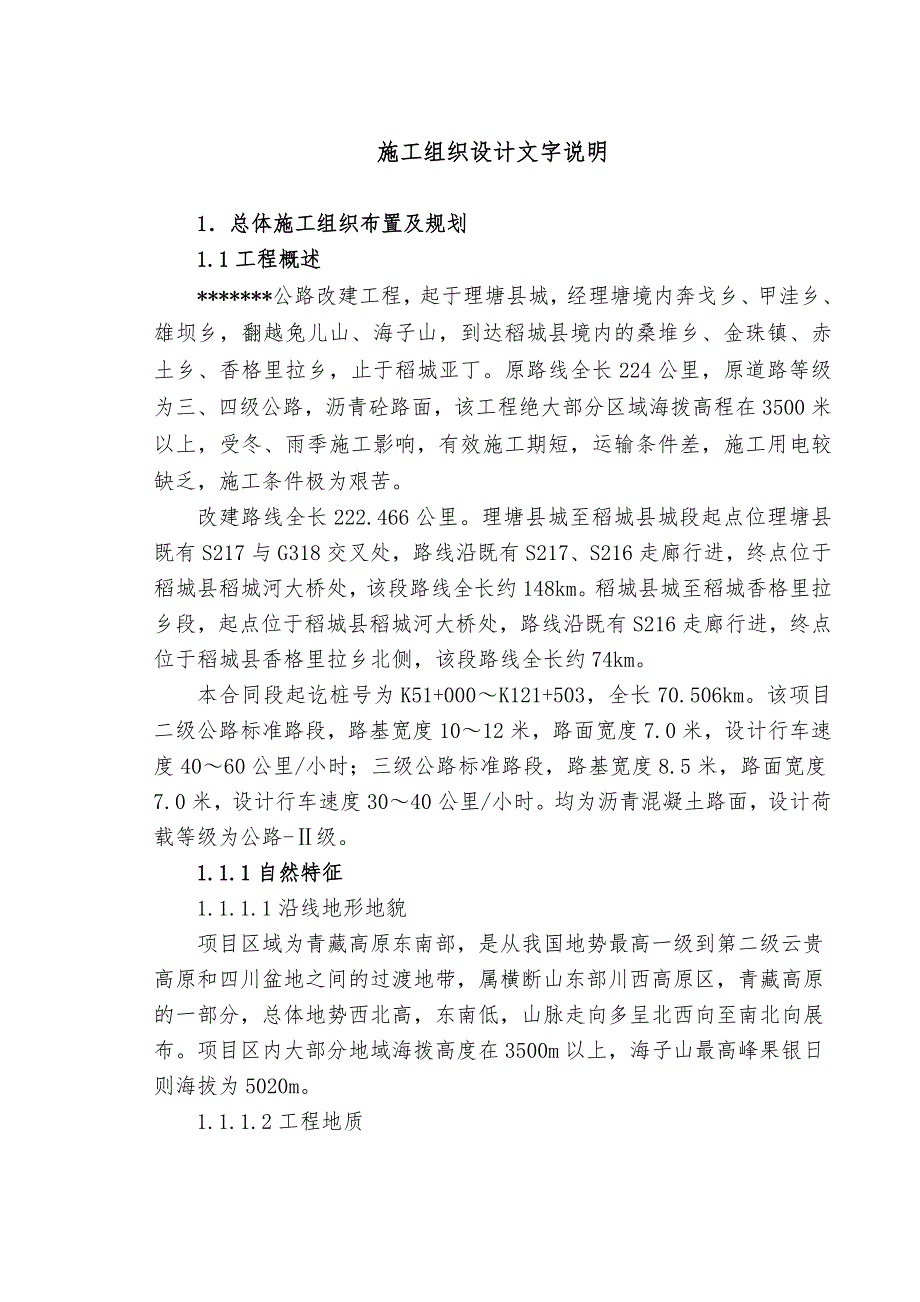

2、组织设计文字说明1总体施工组织布置及规划1.1工程概述*公路改建工程,起于理塘县城,经理塘境内奔戈乡、甲洼乡、雄坝乡,翻越兔儿山、海子山,到达稻城县境内的桑堆乡、金珠镇、赤土乡、香格里拉乡,止于稻城亚丁。原路线全长224公里,原道路等级为三、四级公路,沥青砼路面,该工程绝大部分区域海拨高程在3500米以上,受冬、雨季施工影响,有效施工期短,运输条件差,施工用电较缺乏,施工条件极为艰苦。改建路线全长222.466公里。理塘县城至稻城县城段起点位理塘县既有S217与G318交叉处,路线沿既有S217、S216走廊行进,终点位于稻城县稻城河大桥处,该段路线全长约148km。稻城县城至稻城香格里拉乡段
3、,起点位于稻城县稻城河大桥处,路线沿既有S216走廊行进,终点位于稻城县香格里拉乡北侧,该段路线全长约74km。本合同段起讫桩号为K51+000K121+503,全长70.506km。该项目二级公路标准路段,路基宽度1012米,路面宽度7.0米,设计行车速度4060公里/小时;三级公路标准路段,路基宽度8.5米,路面宽度7.0米,设计行车速度3040公里/小时。均为沥青混凝土路面,设计荷载等级为公路-级。1.1.1自然特征1.1.1.1沿线地形地貌项目区域为青藏高原东南部,是从我国地势最高一级到第二级云贵高原和四川盆地之间的过渡地带,属横断山东部川西高原区,青藏高原的一部分,总体地势西北高,东

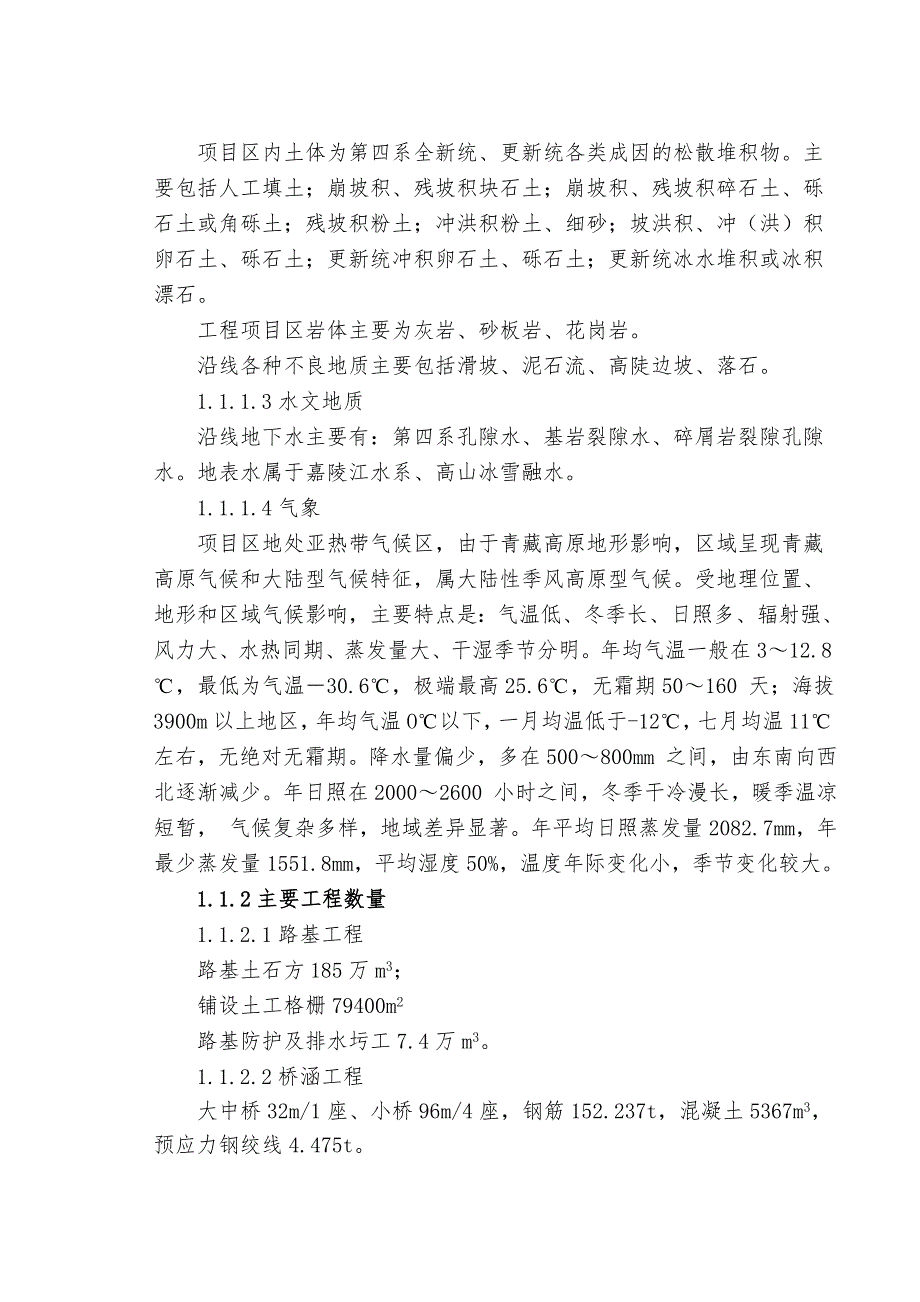

4、南低,山脉走向多呈北西向至南北向展布。项目区内大部分地域海拨高度在3500m以上,海子山最高峰果银日则海拔为5020m。1.1.1.2工程地质项目区内土体为第四系全新统、更新统各类成因的松散堆积物。主要包括人工填土;崩坡积、残坡积块石土;崩坡积、残坡积碎石土、砾石土或角砾土;残坡积粉土;冲洪积粉土、细砂;坡洪积、冲(洪)积卵石土、砾石土;更新统冲积卵石土、砾石土;更新统冰水堆积或冰积漂石。工程项目区岩体主要为灰岩、砂板岩、花岗岩。沿线各种不良地质主要包括滑坡、泥石流、高陡边坡、落石。1.1.1.3水文地质沿线地下水主要有:第四系孔隙水、基岩裂隙水、碎屑岩裂隙孔隙水。地表水属于嘉陵江水系、高山冰
5、雪融水。1.1.1.4气象项目区地处亚热带气候区,由于青藏高原地形影响,区域呈现青藏高原气候和大陆型气候特征,属大陆性季风高原型气候。受地理位置、地形和区域气候影响,主要特点是:气温低、冬季长、日照多、辐射强、风力大、水热同期、蒸发量大、干湿季节分明。年均气温一般在312.8,最低为气温30.6,极端最高25.6,无霜期50160 天;海拔3900m以上地区,年均气温O以下,一月均温低于-12,七月均温11左右,无绝对无霜期。降水量偏少,多在500800mm 之间,由东南向西北逐渐减少。年日照在20002600 小时之间,冬季干冷漫长,暖季温凉短暂, 气候复杂多样,地域差异显著。年平均日照蒸发
6、量2082.7mm,年最少蒸发量1551.8mm,平均湿度50%,温度年际变化小,季节变化较大。1.1.2主要工程数量1.1.2.1路基工程路基土石方185万m3;铺设土工格栅79400m2路基防护及排水圬工7.4万m3。1.1.2.2桥涵工程大中桥32m/1座、小桥96m/4座,钢筋152.237t,混凝土5367m3,预应力钢绞线4.475t。钢筋混凝土盖板涵洞2732.5m/205道。1.1.2.3沥青路面沥青路面58.4万m2。1.2本合同段重、难点工程乐舒桥1-20m预应力混凝土简支小箱梁工程是本项目的重点工程。本合同段起点处线路右侧紧贴高陡山体,施工时防止落石,崩塌是本合同段难点工
7、程。1.3施工总体目标1.3.1质量目标按照公路工程质量检验评定标准交工验收评定为合格,竣工验收优良。1.3.2安全目标本工程安全生产目标,实现“四无、一创建”:即无重大人身伤亡事故、无交通行车事故、无重大火灾爆炸事故、无压力容器爆炸事故,确保施工安全。创建“安全施工样板工地”。1.3.3工期目标根据招标文件要求,计划开工日期2012年6月1日,交工日期2014年5月31日,计划工期24个月。1.3.4环境保护、水土保持目标落实建设项目环境保护“三同时”制度,达到“路基边坡防护绿色化,取、弃土场复垦良田化,生活垃圾无公害化、运输环境人文化、噪声治理达标化”的目标。1.3.5文明施工目标按照施工
