九龙湾施工试验方案.doc
《九龙湾施工试验方案.doc》由会员分享,可在线阅读,更多相关《九龙湾施工试验方案.doc(7页珍藏版)》请在优知文库上搜索。

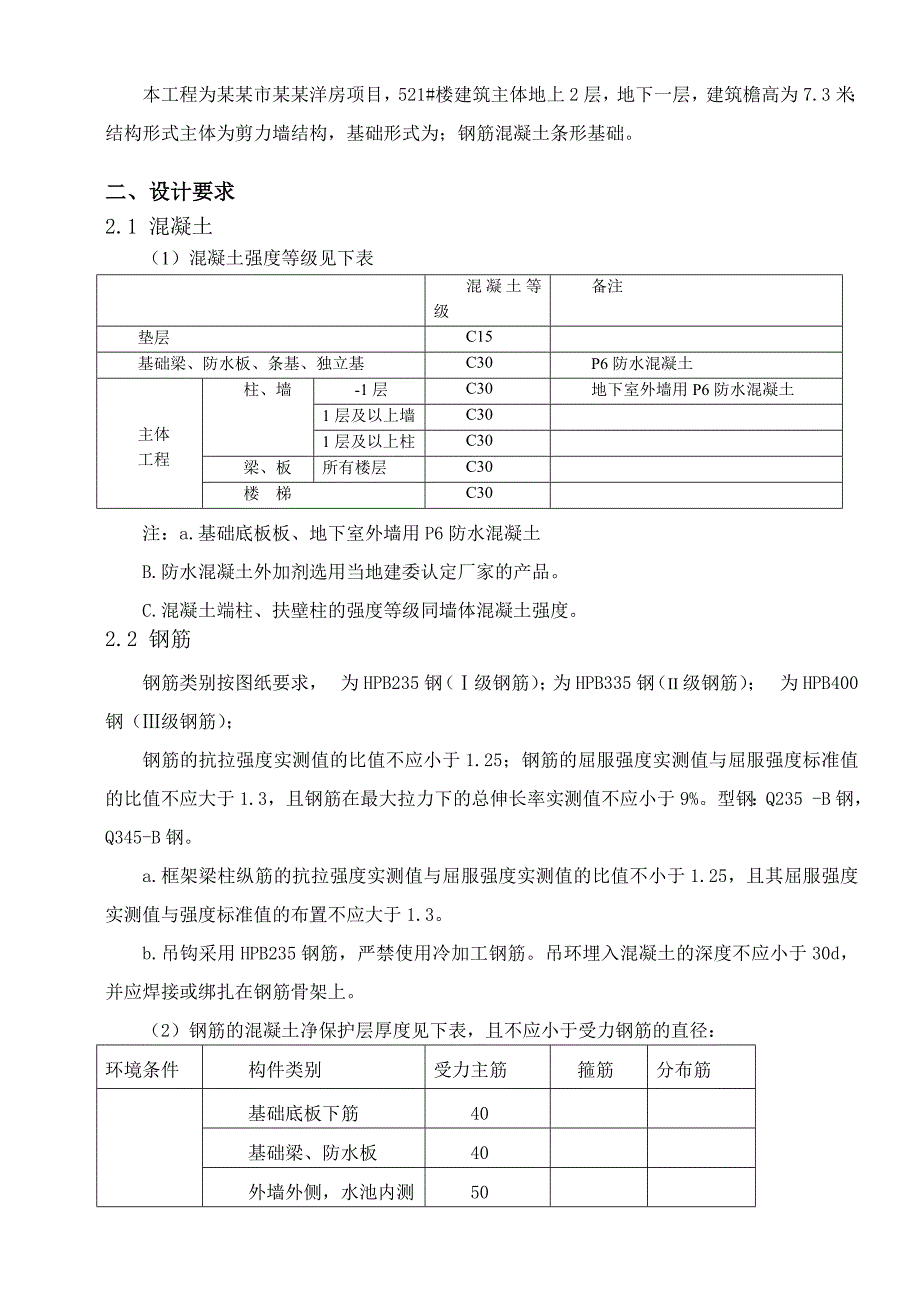

1、目 录一、工程概况2二、设计要求2三、预控计划3四、试验取样方法5五、施工试验管理保证体系6六、建立试验管理台帐7七、试验质量保证措施8一、工程概况本工程为某某市某某洋房项目,521#楼建筑主体地上2层,地下一层,建筑檐高为7.3米;结构形式主体为剪力墙结构,基础形式为;钢筋混凝土条形基础。二、设计要求2.1 混凝土(1)混凝土强度等级见下表混凝土等级备注垫层C15基础梁、防水板、条基、独立基C30P6防水混凝土主体工程柱、墙-1层C30地下室外墙用P6防水混凝土1层及以上墙C301层及以上柱C30梁、板所有楼层C30楼 梯C30注:a.基础底板板、地下室外墙用P6防水混凝土B.防水混凝土外加
2、剂选用当地建委认定厂家的产品。C.混凝土端柱、扶壁柱的强度等级同墙体混凝土强度。2.2 钢筋钢筋类别按图纸要求,为HPB235钢(级钢筋);为HPB335钢(II级钢筋);为HPB400钢(级钢筋);钢筋的抗拉强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.3,且钢筋在最大拉力下的总伸长率实测值不应小于9%。型钢:Q235 -B钢,Q345-B钢。a.框架梁柱纵筋的抗拉强度实测值与屈服强度实测值的比值不小于1.25,且其屈服强度实测值与强度标准值的布置不应大于1.3。b.吊钩采用HPB235钢筋,严禁使用冷加工钢筋。吊环埋入混凝土的深度不应小于30d,并
3、应焊接或绑扎在钢筋骨架上。(2)钢筋的混凝土净保护层厚度见下表,且不应小于受力钢筋的直径:环境条件构件类别受力主筋 箍筋分布筋地下部分基础底板下筋40基础梁、防水板40外墙外侧,水池内测50顽强内测,水池外侧20内墙20柱、梁3015楼板2010地上部分柱3015梁2515墙,楼板15102.3防水材料地下室采用一级防水两道设防,其中一道为钢筋混凝土结构自防水,防水混凝土抗渗标号S6;另一道为柔性防水层;底板、外墙结构混凝土自防水及SBC高聚物改性沥青防水卷材;屋面防水采用SBS高聚物性沥青防水卷材;卫生间防水采用SBC高聚物沥青防水卷材。三、预控计划根据该工程的工程量,依据图纸要求,依照有关
4、文件、法规、原材试验及施工试验的规程、规范的要求,对现场的试验做出一个预控计划,以便有条不紊的做好试验工作,真正做到把好原材料及其制品的质量关,防止不合格材料用于工程上,以保证工程质量。3.1有见证试验工作该工程实行有见证试验,有见证取样和送检是在监理人员的见证下,由施工人员在现场取样,送至指定的试验室进行试验。有见证取样和送检次数,不得少于试验总次数的50%,试验次数在10次以下的不得少于2次,工程的重要部位须增加有见证取样和送检次数,送检试样在现场施工试验中随机抽取,不得另外进行。施工过程中,见证人按照有见证取样和送检计划,对施工现场的取样和送检进行见证,并在试样或其包装上作出标识、封志。
5、标识和封志标明工程名称、取样名称、部位、日期及样品数量,并有取样人和见证人签字,见证人制作见证记录,见证记录应列人施工技术档案。3.2混凝土部分3.2.1 本工程所用的混凝土全部为商品混凝土。3.2.2 商品混凝土原材料试验报告单、配合比等均由搅拌站提供。3.2.3 根据划分的流水段,以同一浇筑部位、同一强度等级、同一配合比、同一工作台班,每100(底板大体积混凝土为200)混凝土为一取样单位,不足100时也按一取样单位计算,每一取样单位留置一组28d强度的标养试块,并且根据需要留置同条件强度和备用试块。标养、同条件强度和备用试块的编号一一对应。3.2.4 抗渗试块留置、同条件试块留置(与结构
6、同地点同条件养护):抗渗混凝土、同条件养护试块冬期施工时留置;坑渗试块:连续浇筑混凝土每500留置一组,且不少于2组;结构实体检验用同条件养护试块其数量根据需要确定。3.3钢筋部分3.3.1 钢筋原材:(1)热轧带肋钢筋:以同一厂别、同一炉罐号、同一规格、同一交货状态,同一进场日期的钢筋,每60t为一批(不足60t亦按一验收批计算),取一组钢筋试件做拉伸、弯曲试验,第一次取样不合格时,需对原批钢筋取双倍试样进行试验,合格后方可使用。如果钢筋在加工或施工过程中发生脆断和焊接不良,以及机械性能不正常时,需对原批钢筋进行化学分析。根据工程使用的钢筋量,取样次数以实际发生量,按照规范进场时即可取样送检
