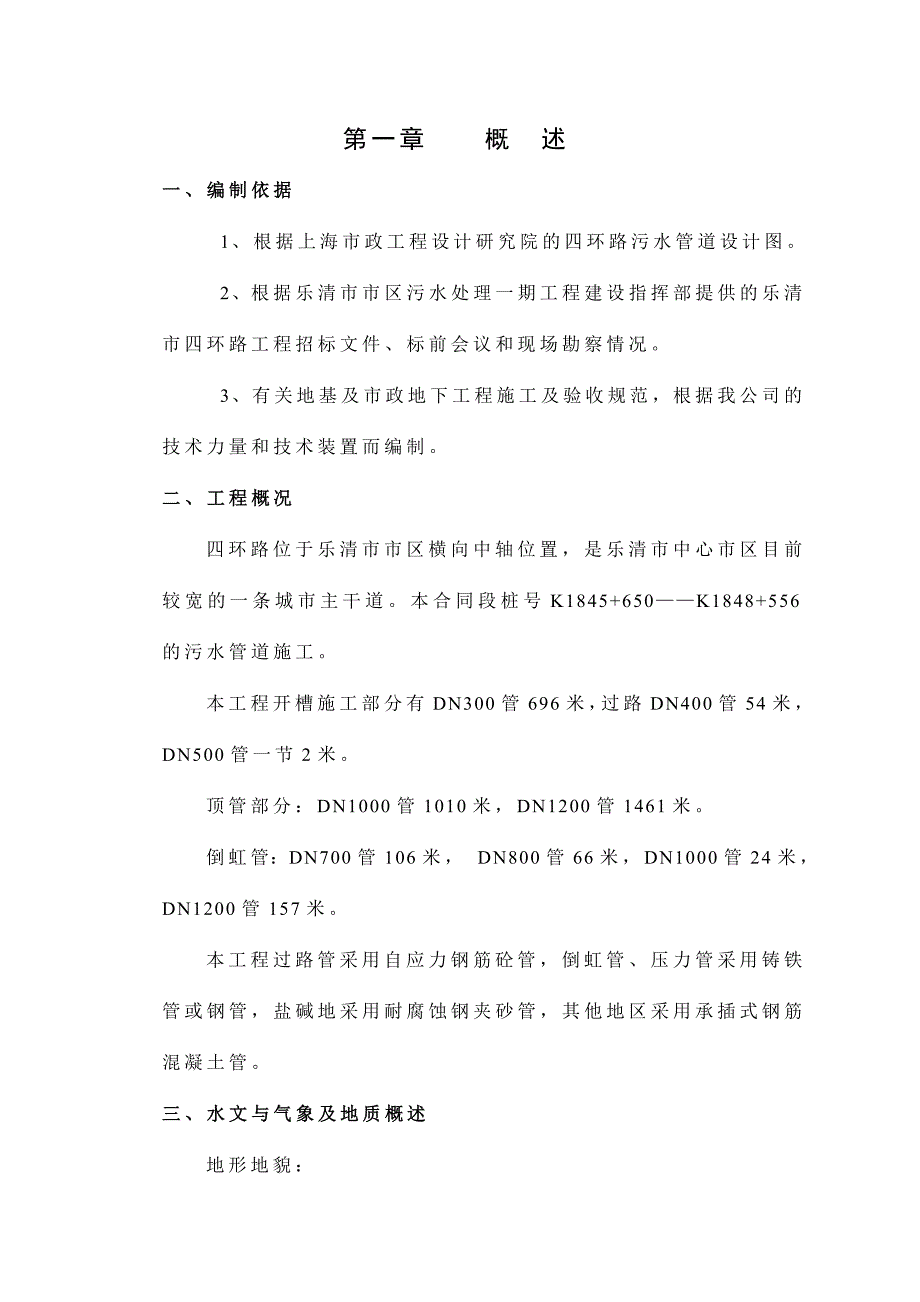

1、 第一章 概 述一、编制依据1、根据上海市政工程设计研究院的四环路污水管道设计图。2、根据乐清市市区污水处理一期工程建设指挥部提供的乐清市四环路工程招标文件、标前会议和现场勘察情况。3、有关地基及市政地下工程施工及验收规范,根据我公司的技术力量和技术装置而编制。二、工程概况四环路位于乐清市市区横向中轴位置,是乐清市中心市区目前较宽的一条城市主干道。本合同段桩号K1845+650K1848+556的污水管道施工。本工程开槽施工部分有DN300管696米,过路DN400管54米,DN500管一节2米。顶管部分:DN1000管1010米,DN1200管1461米。倒虹管:DN700管106米, DN

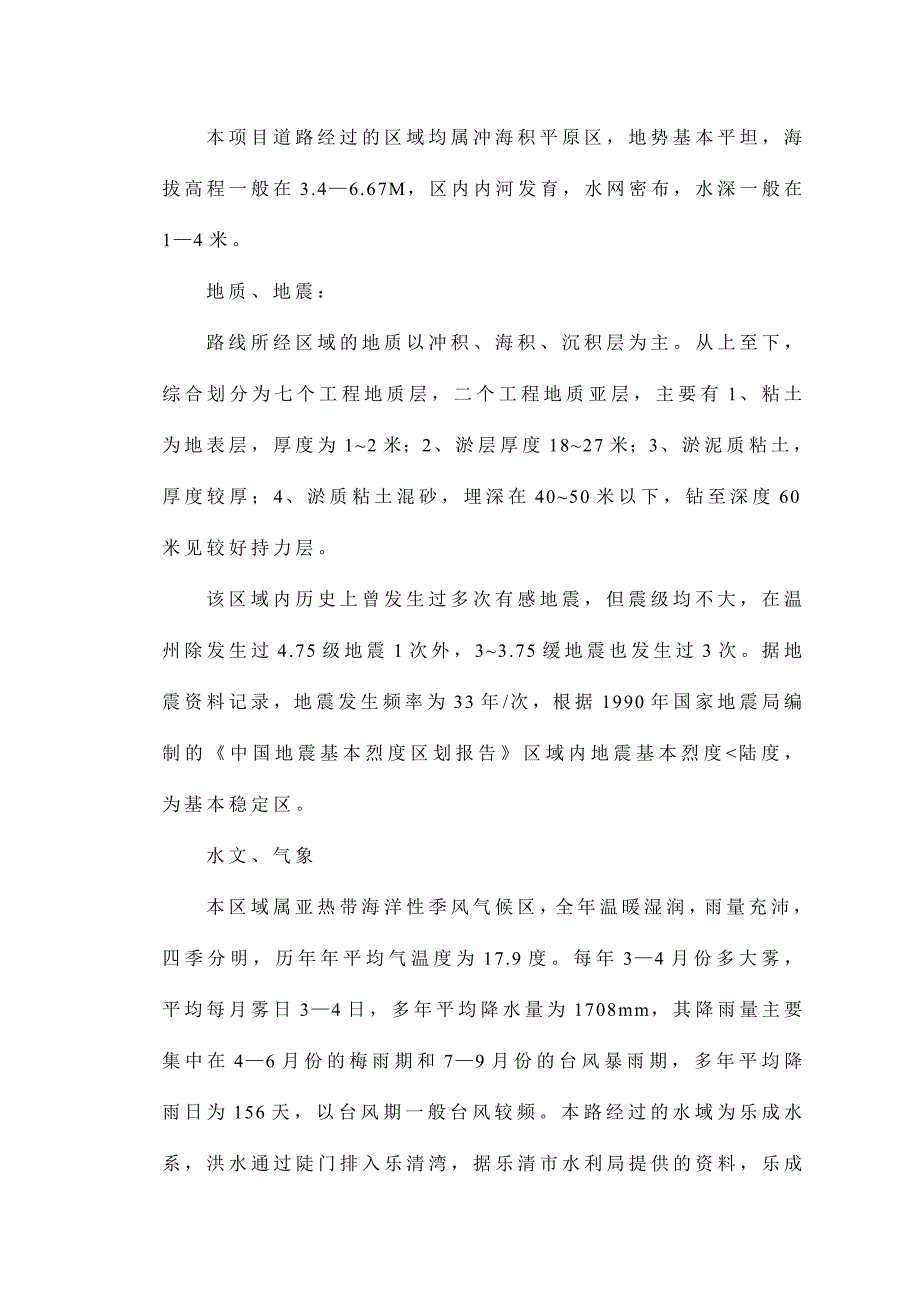

2、800管66米,DN1000管24米, DN1200管157米。本工程过路管采用自应力钢筋砼管,倒虹管、压力管采用铸铁管或钢管,盐碱地采用耐腐蚀钢夹砂管,其他地区采用承插式钢筋混凝土管。三、水文与气象及地质概述地形地貌:本项目道路经过的区域均属冲海积平原区,地势基本平坦,海拔高程一般在3.46.67M,区内内河发育,水网密布,水深一般在14米。地质、地震:路线所经区域的地质以冲积、海积、沉积层为主。从上至下,综合划分为七个工程地质层,二个工程地质亚层,主要有1、粘土为地表层,厚度为12米;2、淤层厚度1827米;3、淤泥质粘土,厚度较厚;4、淤质粘土混砂,埋深在4050米以下,钻至深度60米见
3、较好持力层。该区域内历史上曾发生过多次有感地震,但震级均不大,在温州除发生过4.75级地震1次外,33.75缓地震也发生过3次。据地震资料记录,地震发生频率为33年/次,根据1990年国家地震局编制的中国地震基本烈度区划报告区域内地震基本烈度陆度,为基本稳定区。水文、气象本区域属亚热带海洋性季风气候区,全年温暖湿润,雨量充沛,四季分明,历年年平均气温度为17.9度。每年34月份多大雾,平均每月雾日34日,多年平均降水量为1708mm,其降雨量主要集中在46月份的梅雨期和79月份的台风暴雨期,多年平均降雨日为156天,以台风期一般台风较频。本路经过的水域为乐成水系,洪水通过陡门排入乐清湾,据乐清

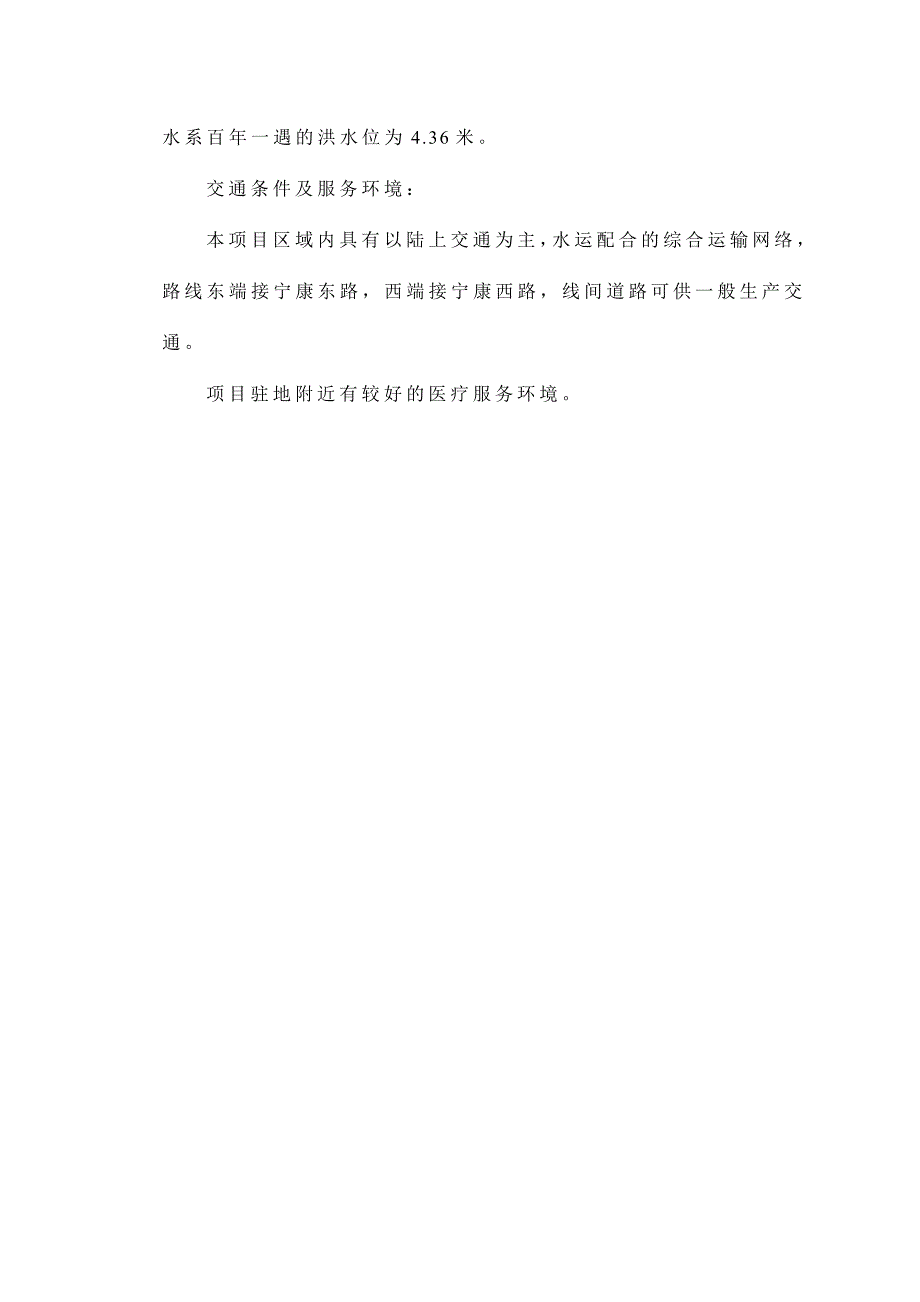

4、市水利局提供的资料,乐成水系百年一遇的洪水位为4.36米。交通条件及服务环境:本项目区域内具有以陆上交通为主,水运配合的综合运输网络,路线东端接宁康东路,西端接宁康西路,线间道路可供一般生产交通。项目驻地附近有较好的医疗服务环境。 第二章 施工准备及总体部署一、 施工准备(一) 技术准备1、熟悉图纸,明确施工任务,编制详细的施工组织设计,学习有关技术标准及施工规范。2、会同甲方摸清原有地下管线埋设情况,以便于施工时采取保护措施,避免发生意外。3、做好各种原材料试验和砼、砂浆配合比的试验工作,并报监理方审批。4、施工前应对测量仪器如水准仪、经纬仪、钢尺等进行校核。(二) 工程测量本工程测量主要为
5、道路、下水道的轴线及标高测量。1、控制点的复测进场后,首先由施工技术人员会同监理人员对测绘院提供的水准点、导线点及中心控制桩进行复测,将复测结果上报指挥部认定核准。2、临时水准点的测量测量工具采用自动整平精密水准仪,以设计图纸以及测绘院提供的水准点为基准沿工程全线每隔200米设置一个临时水准点。临时水准点测放时要求进行闭合差校验(12L),在闭合差符合精度要求的前提下证明本次测回有效,临时水准点应设置在固定的建筑物或现场浇筑的水泥墩上。临时水准点测放后填写临时水准点测量、放样复核单递交工程监理复核(签字),在复核无误的情况下方可使用。临时水准点在施工中要严格加以保护,每隔二星期会同监理进行复核
6、一次,如出现沉降偏差应进行校核修正。3、中心线、轴线的测量:道路中心线的测量:仪器采用全自动经纬仪,以设计图纸以及测绘院提供的道路中心里程控制桩为基准,沿工程全线加密测放出道路中心线。下水道中心线的测量:以道路中心线为依据根据设计图纸下水道轴线与道路中心线的设计距离平行推出下水道的中心线。所有中心线、轴线的测量结果必须符合精度标准,测放后填写测量、放样复核单递交工程监理复核(签字),在复核无误的情况下方可施工。(三) 劳动力准备根据施工进度计划,组织施工班组落实进场,并对技术性工种的施工人员进行岗位培训,实行持证上岗,具体见劳动力计划表。(四) 材料准备 根据施工进度计划,制订材料供应计划,落
7、实材料货源,使施工能按计划顺利进行,并根据实际情况及时调整,关键是顶管管材的落实。(五) 机械设备准备台根据施工进度计划,并结合施工实际情况,作好机械配备计划并做好保养工作,具体见主要施工机械计划表。我公司承诺在计划规定的时间内将有关设备全部运抵施工现场。(六) 质量检验仪器的配备 根据施工现场的实际情况,在施工现场建立临时试验室,对施工过程进行质量控制,配备一些必要的试验器具,诸如环刀、天平、灌沙筒等,有专人负责保管使用。(现场试验的主要内容有:管道闭水试验、土和各结构层的压实度试验等)。 主要质量检验仪器的配备见“质量检验仪器表”。二、 施工总体部署根据施工图及施工现场实际情况,共分3 个
