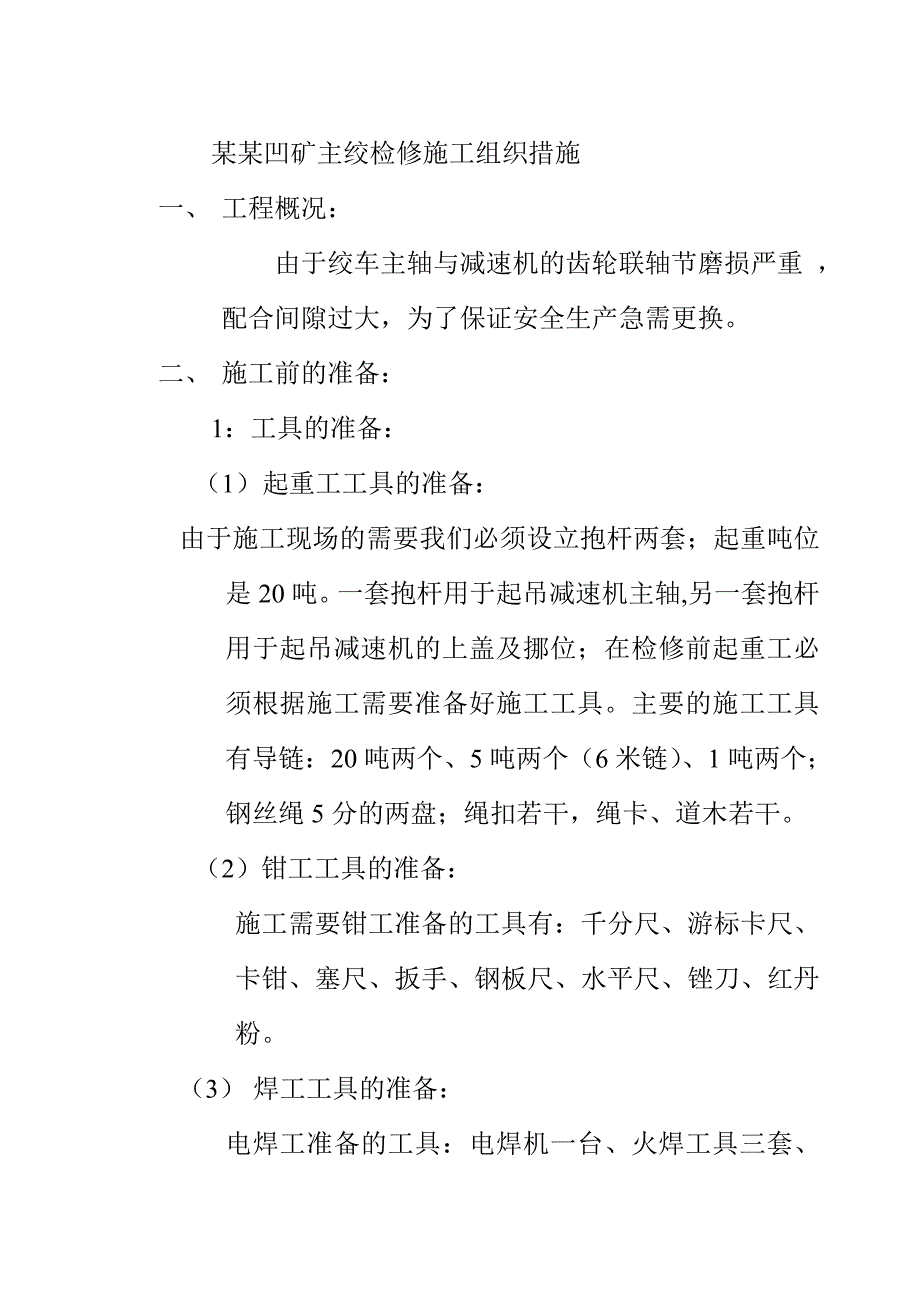

1、某某凹矿主绞检修施工组织措施建设单位:机电矿长:动 力 科:施工单位:总 工:施工负责人:某某凹矿主绞检修施工组织措施一、 工程概况:由于绞车主轴与减速机的齿轮联轴节磨损严重 ,配合间隙过大,为了保证安全生产急需更换。二、 施工前的准备:1:工具的准备:(1) 起重工工具的准备: 由于施工现场的需要我们必须设立抱杆两套;起重吨位是20吨。一套抱杆用于起吊减速机主轴,另一套抱杆用于起吊减速机的上盖及挪位;在检修前起重工必须根据施工需要准备好施工工具。主要的施工工具有导链:20吨两个、5吨两个(6米链)、1吨两个;钢丝绳5分的两盘;绳扣若干,绳卡、道木若干。(2)钳工工具的准备:施工需要钳工准备的

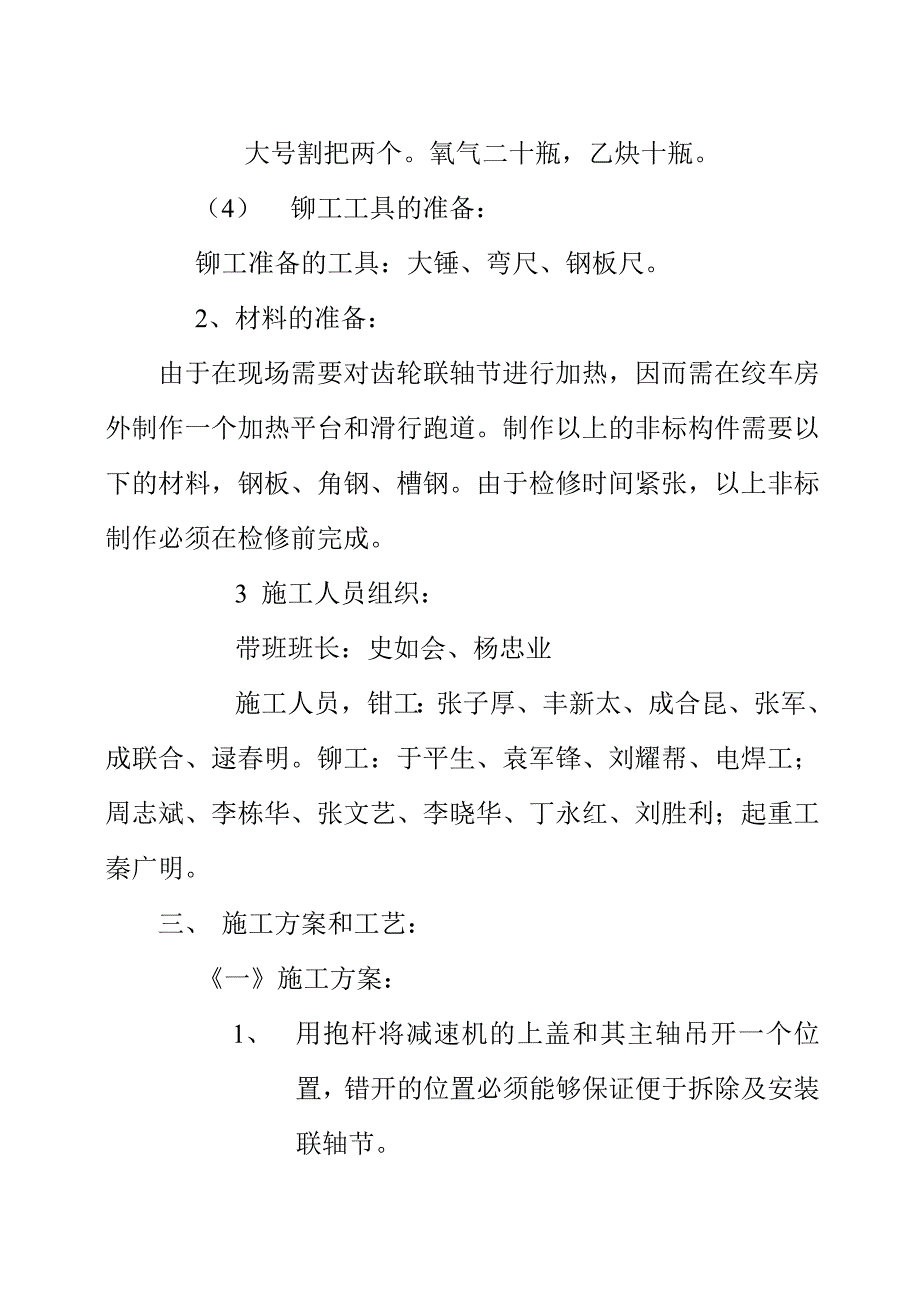

2、工具有:千分尺、游标卡尺、卡钳、塞尺、扳手、钢板尺、水平尺、锉刀、红丹粉。(3) 焊工工具的准备:电焊工准备的工具:电焊机一台、火焊工具三套、大号割把两个。氧气二十瓶,乙炔十瓶。(4) 铆工工具的准备:铆工准备的工具:大锤、弯尺、钢板尺。2、材料的准备:由于在现场需要对齿轮联轴节进行加热,因而需在绞车房外制作一个加热平台和滑行跑道。制作以上的非标构件需要以下的材料,钢板、角钢、槽钢。由于检修时间紧张,以上非标制作必须在检修前完成。3 施工人员组织:带班班长:史如会、杨忠业施工人员,钳工:张子厚、丰新太、成合昆、张军、成联合、逯春明。铆工:于平生、袁军锋、刘耀帮、电焊工;周志斌、李栋华、张文艺、
3、李晓华、丁永红、刘胜利;起重工秦广明。三、 施工方案和工艺: 一施工方案:1、 用抱杆将减速机的上盖和其主轴吊开一个位置,错开的位置必须能够保证便于拆除及安装联轴节。2、 拆除完联轴节后,测量减速机主轴的尺寸、绞车主轴的尺寸,然后根据安装标准及加工的联轴节尺寸,粗刨切向键。3、 测量新加工的齿轮联轴节尺寸和与其装配的主轴尺寸,根据热装需要的尺寸对其加热,加热到所需尺寸后将其热装,等到联轴节完全冷却后,配装其切向键。二施工工艺:1、在起吊过程中起重工要严格按照其操作规程施工,并且要注意不得有损绞车房内其它的设备,在起吊设备时要有专人指挥,专人监护。2、拆除联轴节时,在施工前清除、打扫绞车房内的卫
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 检修 施工 组织 措施
