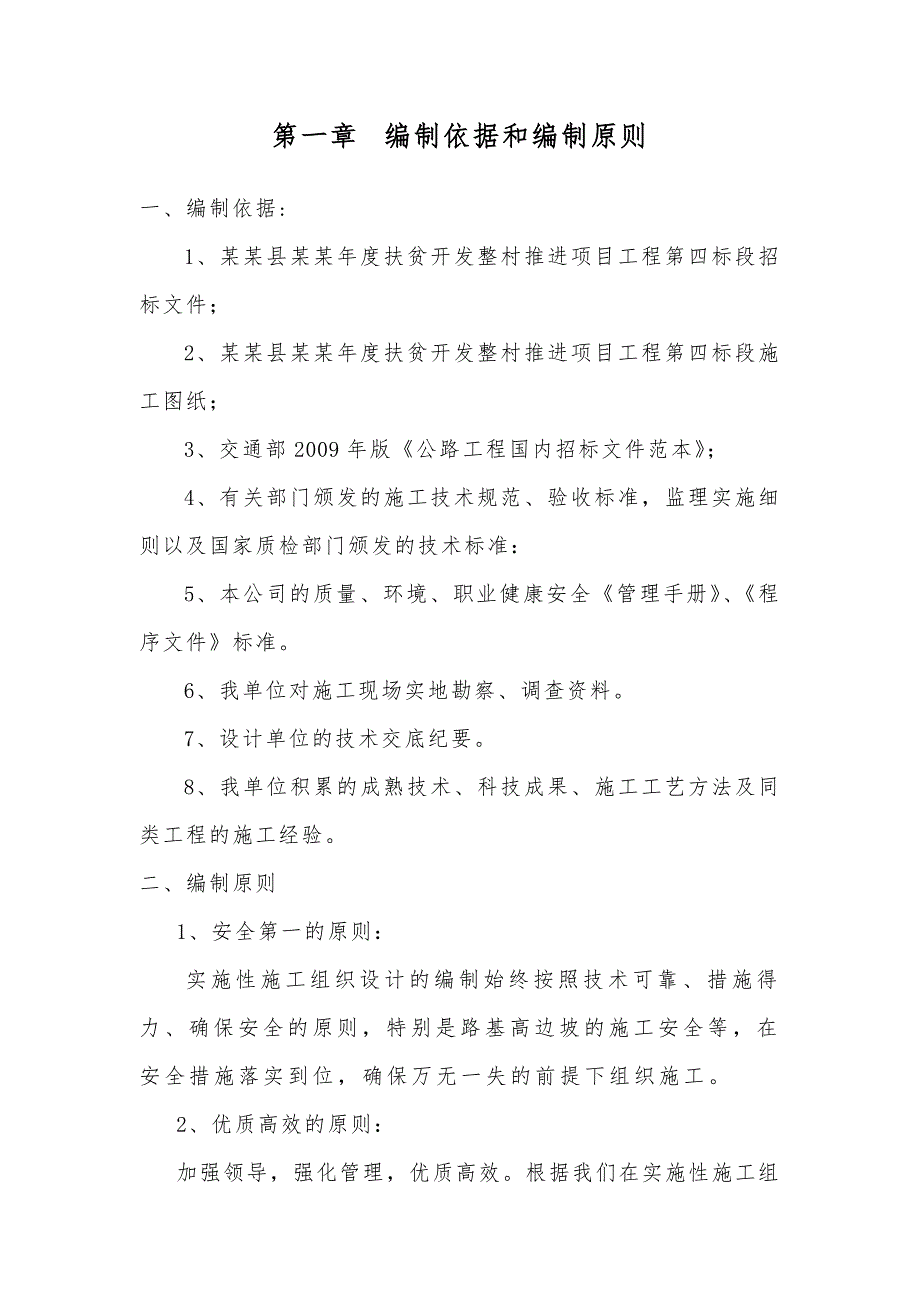

1、某某县某某年度扶贫开发整村推进项目第四标段施工组织设计目录第一章 编制依据和编制原则第二章 工程概述第三章 主要施工方法第四章 施工总平面布置第五章 确保工程质量的技术组织措施第六章 确保工期的技术组织措施第七章 确保文明施工的技术组织措施第八章 确保按报价完成工期建设的技术和管理措施附表:附表一、拟投入的主要物资计划附表二、拟投入的主要施工机械设备附表三、劳动力安排计划附表四、施工总进度表或施工工期网络计划横道图第一章 编制依据和编制原则一、编制依据:1、某某县某某年度扶贫开发整村推进项目工程第四标段招标文件;2、某某县某某年度扶贫开发整村推进项目工程第四标段施工图纸;3、交通部2009年版
2、公路工程国内招标文件范本;4、有关部门颁发的施工技术规范、验收标准,监理实施细则以及国家质检部门颁发的技术标准:5、本公司的质量、环境、职业健康安全管理手册、程序文件标准。6、我单位对施工现场实地勘察、调查资料。7、设计单位的技术交底纪要。8、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。二、编制原则1、安全第一的原则:实施性施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则,特别是路基高边坡的施工安全等,在安全措施落实到位,确保万无一失的前提下组织施工。2、优质高效的原则:加强领导,强化管理,优质高效。根据我们在实施性施工组织设计中明确的质量目标,贯彻执行ISO
3、9001质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准化管理,控制成本,降低工程造价,优质施工。3、方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对路基不良地质地段的处理、不同岩层类别的爆破、高挡墙的砌筑等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。4、确保工期的原则:根据合同工期要求,编制科学的、合理的、周密的施工方案,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,保证资金和机械设备以及人员的投入,确保实现工期目标,满足业主要求。5、科学配置的原则:根据本标段
4、的工程量及各项管理目标的要求,在施工组织中实行科学配置,选派有路基、堤坝和圆管涵施工经验的管理人员,上场专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用,选用优质材料,确保人、财、物、设备的科学合理配置。6、合理布局的原则:从节省临时占地、减少植被破坏、搞好环保、防止水土流失、认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和营区绿化。工程完成后,及时平整场地,恢复植被。第二章 工程概述一、工程说明1、 工程名称:某某县某某年度扶贫开发整村推进项目工程第四标段2、 建设地点:某某县瓦窑沟乡龙泉坪村3、 建设单位:江苏大汉建设实业集团有限
5、责任公司4、 设计单位:三门峡市海地公路勘察设计有限公司二、工程概述:某某县某某年度扶贫开发整村推进项目工程第四标段起点位于某某县瓦窑沟乡龙泉坪村,与G209国道相接,水泥路全长672m,挡水坝292.7m。三、施工总工期施工总工期:60日历天一、 施工组织机构一、项目部驻地建设:根据本合同段的工程特点、工程内容、现场条件和投标文件的承诺,结合本标段各主要结构物及方便管理与交通等实际情况出发,项目经理部驻地选择在同田村路口。目前项目部驻地建设已全部完成(试验室除外,目前正在紧张筹建当中,前期的一些土工及砼配合比试验已经委托),目前项目部已经正常运转,可以满足施工需要。项目经理部下设(详见项目经
6、理部组织机构图)工程、质检、机料、试验、安全、财务、办公室等七个科室。经理部为了保证满足安全、质量和进度要求,根据主要工程的控制节点,设置施工队伍,包括现场技术员、测量班组、和资料统计班组。二、各工区的施工任务路基工区,负责本合同段内路基土石方开挖、路基填筑,改河、改渠以及本合同段内的挡墙、涵洞等构造物等施工。桥梁工区,负责本合同段所有桥梁下部包括基础、桥台、墩柱、盖梁、梁板和桥面系及附属工程包括桥面铺装、护栏等施工任务。三、施工场地布置本工程项目位于山岭重丘区,施工场地受地形限制,极为陕小,所以施工时要尽可能的利用各种原有的道路、溪滩、并结合本工程的实际特点及工作内容,尽可能的创造条件,便于
7、满足施工所求。便道和便桥:本工程利用原有的进入里西坑村至忠信庄村的一条机耕道路进行拓宽加固,形成路基工区和隧道二工区的施工道路;隧道一工区和桥梁工区则利用改河及原有的老磐新线的老路形成工作面及施工便道。黄岩前村弃渣场则利用作为碎石破碎场场所。供水:生活用水项目部、路基工区、隧道一工区可直接采用居民用水源,隧道二工区和桥梁工区使用山泉水或就地打井取用(井水应该通过检测方可使用)。生产用水可直接抽河水或山泉水使用。为确保工程质量和进度,本合同段桥梁梁板拟采用外购。水泥砼拌和场:主要用于隧道和桥梁工程使用,一套设置于一、二号隧道之间的溪岸边,另一套设置于三号隧道路线的左侧。供电(变压器)布置:本工程
