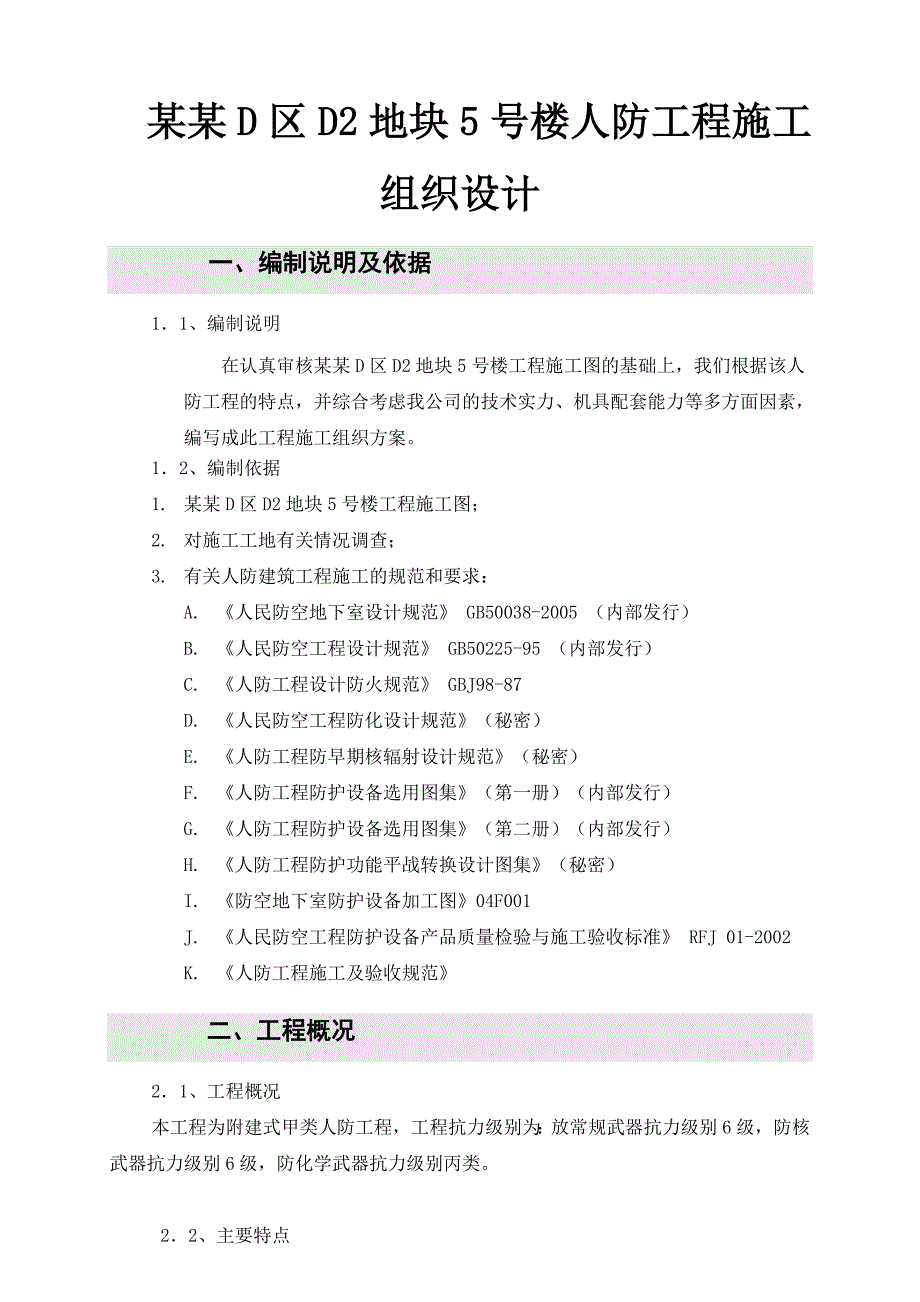

1、 某某D区D2地块5号楼人防工程施工组织设计一、编制说明及依据11、编制说明在认真审核某某D区D2地块5号楼工程施工图的基础上,我们根据该人防工程的特点,并综合考虑我公司的技术实力、机具配套能力等多方面因素,编写成此工程施工组织方案。12、编制依据1. 某某D区D2地块5号楼工程施工图;2. 对施工工地有关情况调查;3. 有关人防建筑工程施工的规范和要求:A. 人民防空地下室设计规范 GB50038-2005 (内部发行)B. 人民防空工程设计规范 GB50225-95 (内部发行)C. 人防工程设计防火规范 GBJ98-87D. 人民防空工程防化设计规范(秘密)E. 人防工程防早期核辐射设计

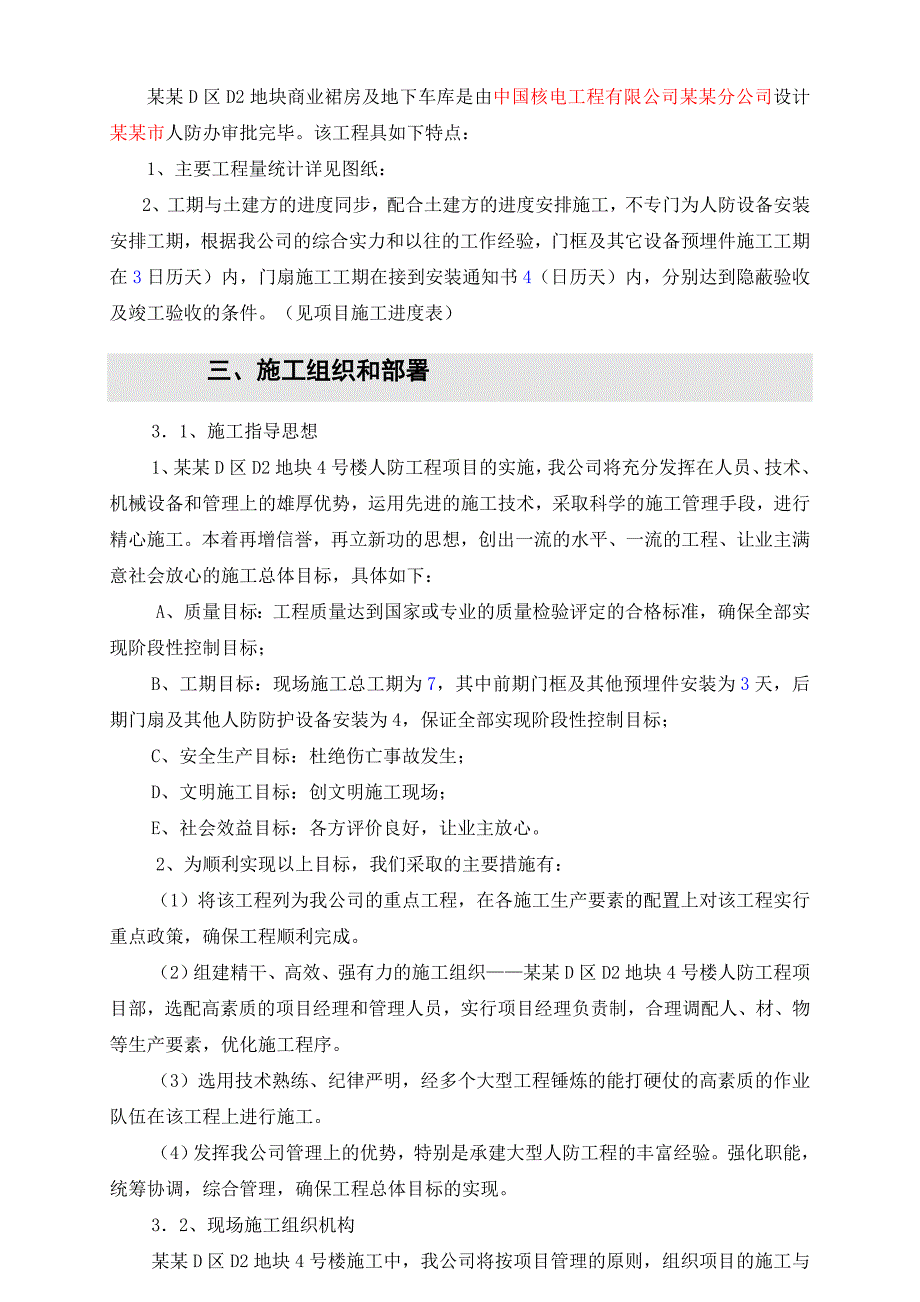

2、规范(秘密)F. 人防工程防护设备选用图集(第一册)(内部发行)G. 人防工程防护设备选用图集(第二册)(内部发行)H. 人防工程防护功能平战转换设计图集(秘密)I. 防空地下室防护设备加工图04F001J. 人民防空工程防护设备产品质量检验与施工验收标准 RFJ 01-2002K. 人防工程施工及验收规范二、工程概况21、工程概况本工程为附建式甲类人防工程,工程抗力级别为:放常规武器抗力级别6级,防核武器抗力级别6级,防化学武器抗力级别丙类。 22、主要特点某某D区D2地块商业裙房及地下车库是由中国核电工程有限公司某某分公司设计某某市人防办审批完毕。该工程具如下特点:1、主要工程量统计详见图
3、纸:2、工期与土建方的进度同步,配合土建方的进度安排施工,不专门为人防设备安装安排工期,根据我公司的综合实力和以往的工作经验,门框及其它设备预埋件施工工期在3日历天)内,门扇施工工期在接到安装通知书4(日历天)内,分别达到隐蔽验收及竣工验收的条件。(见项目施工进度表)三、施工组织和部署31、施工指导思想1、某某D区D2地块4号楼人防工程项目的实施,我公司将充分发挥在人员、技术、机械设备和管理上的雄厚优势,运用先进的施工技术,采取科学的施工管理手段,进行精心施工。本着再增信誉,再立新功的思想,创出一流的水平、一流的工程、让业主满意社会放心的施工总体目标,具体如下:A、质量目标:工程质量达到国家或
4、专业的质量检验评定的合格标准,确保全部实现阶段性控制目标;B、工期目标:现场施工总工期为7,其中前期门框及其他预埋件安装为3天,后期门扇及其他人防防护设备安装为4,保证全部实现阶段性控制目标;C、安全生产目标:杜绝伤亡事故发生;D、文明施工目标:创文明施工现场;E、社会效益目标:各方评价良好,让业主放心。2、为顺利实现以上目标,我们采取的主要措施有:(1)将该工程列为我公司的重点工程,在各施工生产要素的配置上对该工程实行重点政策,确保工程顺利完成。(2)组建精干、高效、强有力的施工组织某某D区D2地块4号楼人防工程项目部,选配高素质的项目经理和管理人员,实行项目经理负责制,合理调配人、材、物等

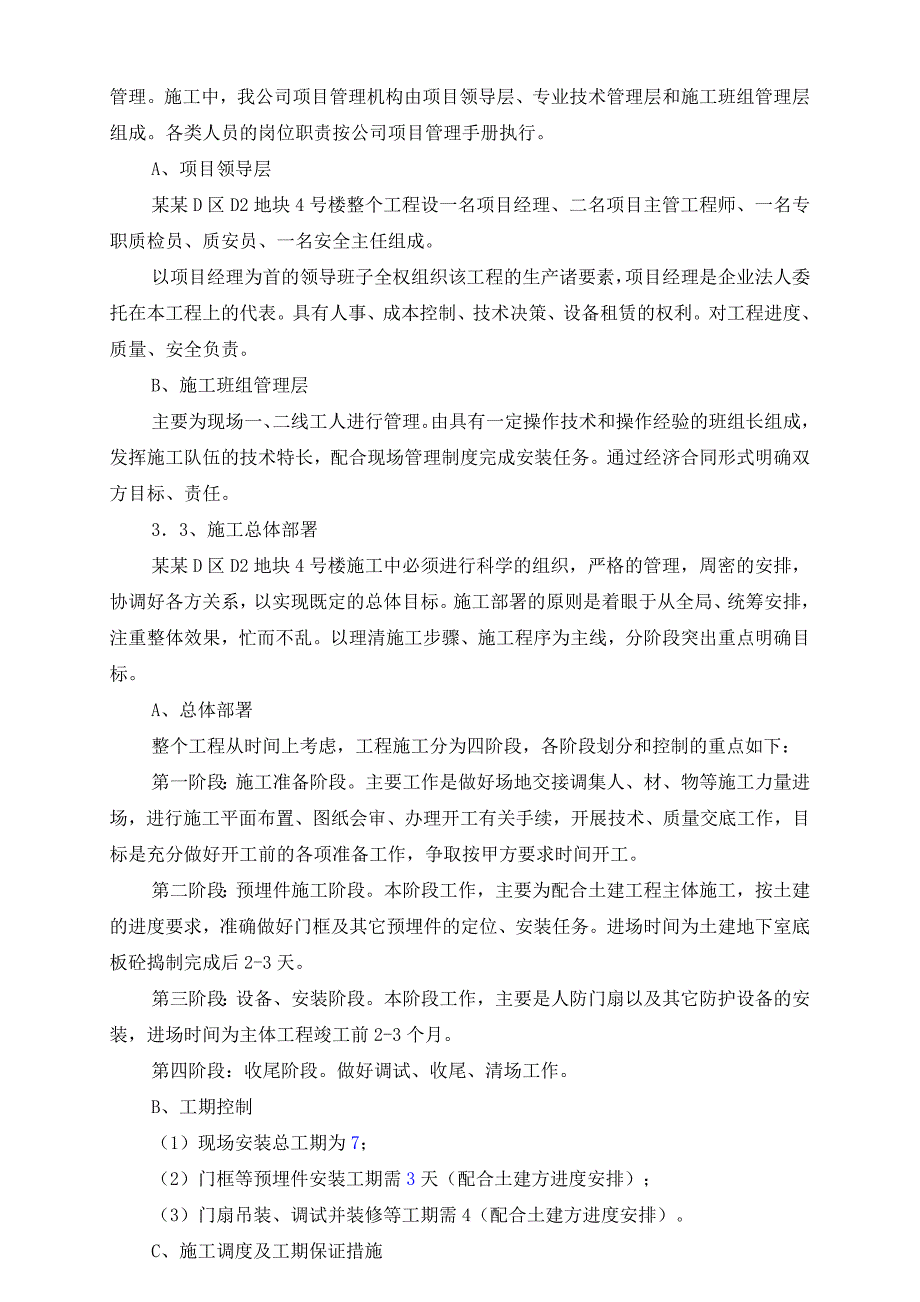

5、生产要素,优化施工程序。(3)选用技术熟练、纪律严明,经多个大型工程锤炼的能打硬仗的高素质的作业队伍在该工程上进行施工。(4)发挥我公司管理上的优势,特别是承建大型人防工程的丰富经验。强化职能,统筹协调,综合管理,确保工程总体目标的实现。 32、现场施工组织机构某某D区D2地块4号楼施工中,我公司将按项目管理的原则,组织项目的施工与管理。施工中,我公司项目管理机构由项目领导层、专业技术管理层和施工班组管理层组成。各类人员的岗位职责按公司项目管理手册执行。A、项目领导层某某D区D2地块4号楼整个工程设一名项目经理、二名项目主管工程师、一名专职质检员、质安员、一名安全主任组成。以项目经理为首的领导
6、班子全权组织该工程的生产诸要素,项目经理是企业法人委托在本工程上的代表。具有人事、成本控制、技术决策、设备租赁的权利。对工程进度、质量、安全负责。B、施工班组管理层主要为现场一、二线工人进行管理。由具有一定操作技术和操作经验的班组长组成,发挥施工队伍的技术特长,配合现场管理制度完成安装任务。通过经济合同形式明确双方目标、责任。33、施工总体部署某某D区D2地块4号楼施工中必须进行科学的组织,严格的管理,周密的安排,协调好各方关系,以实现既定的总体目标。施工部署的原则是着眼于从全局、统筹安排,注重整体效果,忙而不乱。以理清施工步骤、施工程序为主线,分阶段突出重点明确目标。A、总体部署整个工程从时
7、间上考虑,工程施工分为四阶段,各阶段划分和控制的重点如下:第一阶段:施工准备阶段。主要工作是做好场地交接调集人、材、物等施工力量进场,进行施工平面布置、图纸会审、办理开工有关手续,开展技术、质量交底工作,目标是充分做好开工前的各项准备工作,争取按甲方要求时间开工。第二阶段:预埋件施工阶段。本阶段工作,主要为配合土建工程主体施工,按土建的进度要求,准确做好门框及其它预埋件的定位、安装任务。进场时间为土建地下室底板砼捣制完成后2-3天。第三阶段:设备、安装阶段。本阶段工作,主要是人防门扇以及其它防护设备的安装,进场时间为主体工程竣工前2-3个月。第四阶段:收尾阶段。做好调试、收尾、清场工作。B、工
