河北某高新区河道治理工程施工组织设计(格宾护垫、河道挡墙).doc
《河北某高新区河道治理工程施工组织设计(格宾护垫、河道挡墙).doc》由会员分享,可在线阅读,更多相关《河北某高新区河道治理工程施工组织设计(格宾护垫、河道挡墙).doc(60页珍藏版)》请在优知文库上搜索。
1、某某市某某区李各庄河道治理工程施工(二标段)施 工 组 织 设 计 xxxxxxxxxxxxxxxxx公司目 录第一章 工程概况1第二章 施工方案2第三章 施工进度计划及保证措施17第四章 施工总布置与重要临时设施25第五章 工程质量与保证措施35第六章 安全管理与保证措施37第七章 环境保护措施与文明施工44第八章 劳动力安排计划及措施47第九章 主要材料、构件用量计划48第十章 合理化建议49附表一:拟投入本项目的主要施工设备表50附表二:劳动力计划表51附表三:进度计划53附表四:劳动力安排计划表54附表五:施工现场临建平面布置图55附表六:质量保证体系框构图56附表七:组织机构图57附

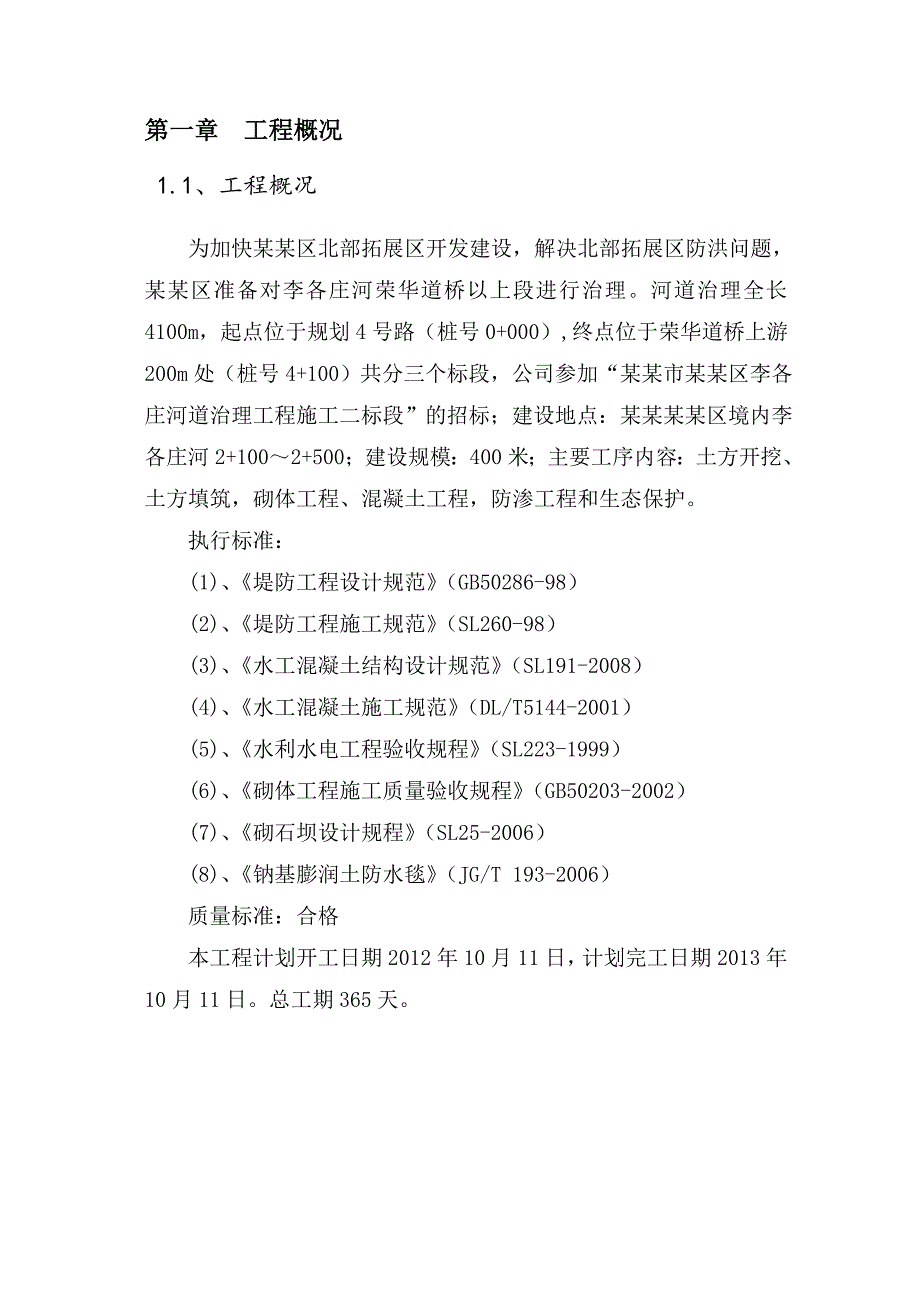

2、表八:安全保证体系框图58附表九:项目结构图59第一章 工程概况1.1、工程概况为加快某某区北部拓展区开发建设,解决北部拓展区防洪问题,某某区准备对李各庄河荣华道桥以上段进行治理。河道治理全长4100m,起点位于规划4号路(桩号0+000),终点位于荣华道桥上游200m处(桩号4+100)共分三个标段,公司参加“某某市某某区李各庄河道治理工程施工二标段”的招标;建设地点:某某某某区境内李各庄河2+1002+500;建设规模:400米;主要工序内容:土方开挖、土方填筑,砌体工程、混凝土工程,防渗工程和生态保护。执行标准:(1)、堤防工程设计规范(GB50286-98)(2)、堤防工程施工规范(S
3、L260-98)(3)、水工混凝土结构设计规范(SL191-2008)(4)、水工混凝土施工规范(DL/T5144-2001)(5)、水利水电工程验收规程(SL223-1999)(6)、砌体工程施工质量验收规程(GB50203-2002)(7)、砌石坝设计规程(SL25-2006)(8)、钠基膨润土防水毯(JG/T 193-2006)质量标准:合格 本工程计划开工日期2012年10月11日,计划完工日期2013年10月11日。总工期365天。第二章 施工方案2.1、施工内容本标主要施工工程有:主要工序内容:土方开挖、土方填筑,砌体工程、混凝土工程,防渗工程和生态保护。2.2、土方挖运施工方法2
4、.2.1、施工测量本标段治理工程为2+1002+500桩号,土方开挖主要以淤泥和原状土为主。根据设计图纸,土方开挖应达到设计的清基线。根据监理提交的控制点建立整个工程施工控制网,在开挖前依据施工控制网,按照设计施工图确定的开挖边线及坡度要求,布置开挖线加密桩及高程控制系统,基坑左右两边每20m设一个临时桩点,作为开挖范围的控制依据,施工过程中测量技术员跟班放样和复测,确保开挖范围符合设计要求。2.2.2、施工方法1、施工准备开挖前在开挖区内用挖掘机修筑临时运输车道及必要的场地平整,以利车辆运输能正常进行。2、土方开挖施工方法土方开挖采用分层纵挖法,每层厚度在1.5m左右,使用挖掘机开挖,自卸车
5、运输土料,对于基坑内自卸车不能进入的部位,用挖掘机多次接力开挖。上下游边坡开挖时预留保护层,用人工修整找平,保证边坡坡度符合设计要求。开挖过程中,应当经常校核开挖的平面位置、水平高程、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。基础开挖按设计高程、边坡、底宽进行,不得有超挖欠挖现象,施工中做好边沟排水,保证地下水位降低至最低开挖面以下0.5m,防止雨水冲刷边坡。基础开挖后不能立即砌石,应留20-30cm厚的保护层,待砌石筑前再人工挖至设计高程,随即砌石。机械开挖边坡适当留出修坡余量,再用人工修整。开挖过程中边坡如出现裂缝和滑动迹象施工单位立即采取应急措施,通知监理工程师做好记录,寻找其
6、它施工方法,控制滑坡病害。弃料堆放在监理人指定的位置,不同用途的土料进行分区堆放明确标识,不允许在开挖范围的上侧弃料,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定,在冲沟内或河岸边弃料时,防止造成河道堵塞影响汛期排洪。必须按监理工程师指定地点堆放,避免造成水土流失。冬季施工的开挖边坡修整宜在解冻后进行。2.2.3、主要施工设备挖掘机4台,推土机2台,装载机2台,自卸汽车12辆,振动式压路机1台等。2.2.4、质量控制措施1、土方开挖前根据施工详图及有关规范的规定,详细制订施工测量措施、施工方法与措施、出碴和弃碴措施、开挖计划等报监理工程师审批。2、开挖时应通知监理工程师对土方开挖剖面的实地放
7、样成果进行复核,经监理工程师批准后才能进行施工。3、场地清理范围应延伸到离施工详图所示最大开挖边界线以外50m。4、建基面以上需留20cm厚的保护层,该层只能人工开挖、整平、不得使用机械挖掘。5、开挖出来的淤泥运距15公里应运到指定地点堆放。6、最终开挖轮廓均不得超挖和欠挖。7、开挖完毕应及时通知监理工程师验基,合格后方能进行下道工序的施工。2.3、土方填筑本段土方填筑主要是岸坡的填筑。我施工队一定严格按技术要求进行施工,保证所使用的材料及各部位施工质量符合设计要求。2.3.1岸坡清理1、清理岸坡表层不合格土、杂物,岸坡范围内的坑沟槽等应当按堤身填筑要求进行回填处理。2、基面清理后,应当及时报
