江西某工业园道路箱涵深基坑开挖施工方案.doc
《江西某工业园道路箱涵深基坑开挖施工方案.doc》由会员分享,可在线阅读,更多相关《江西某工业园道路箱涵深基坑开挖施工方案.doc(19页珍藏版)》请在优知文库上搜索。

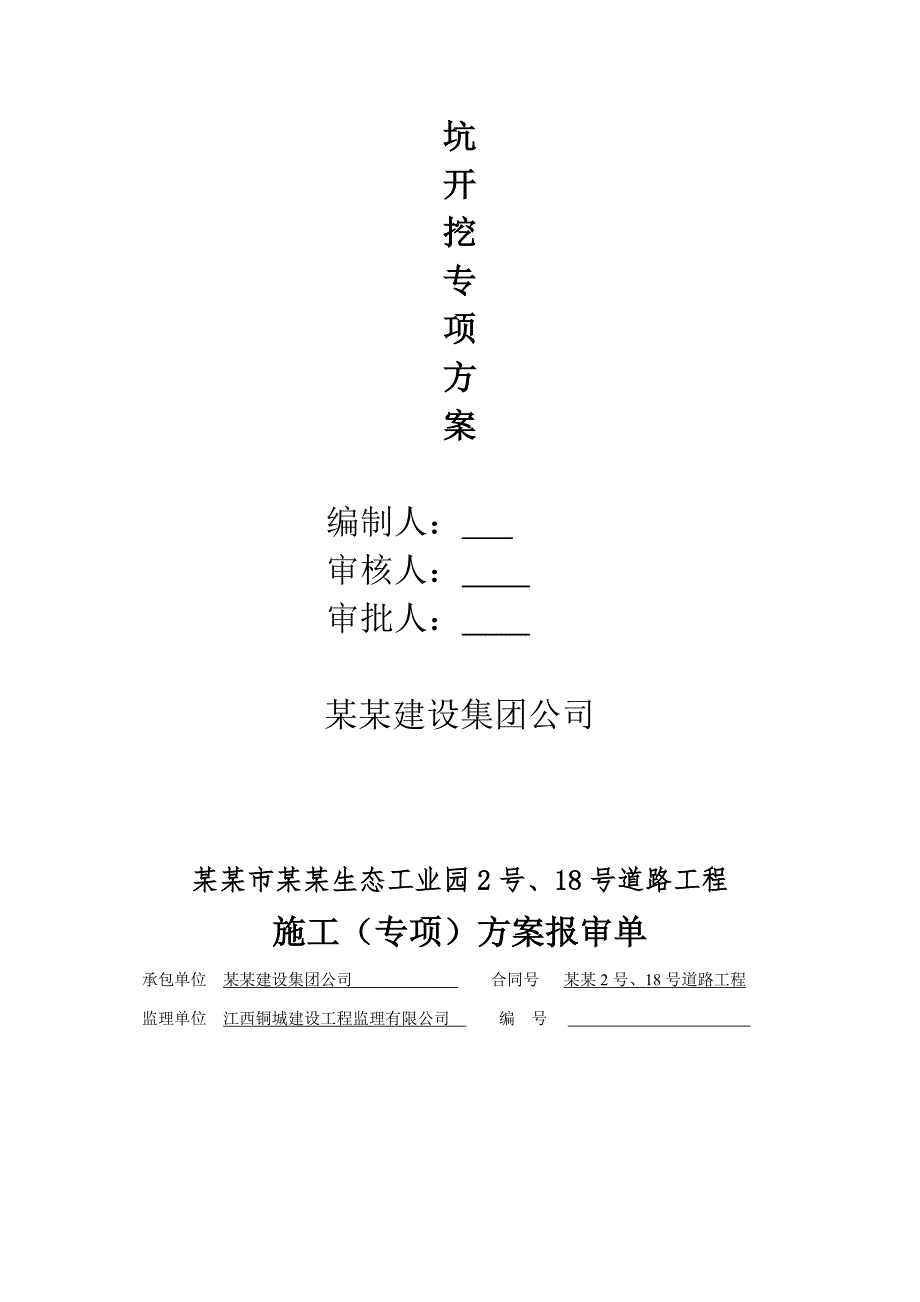

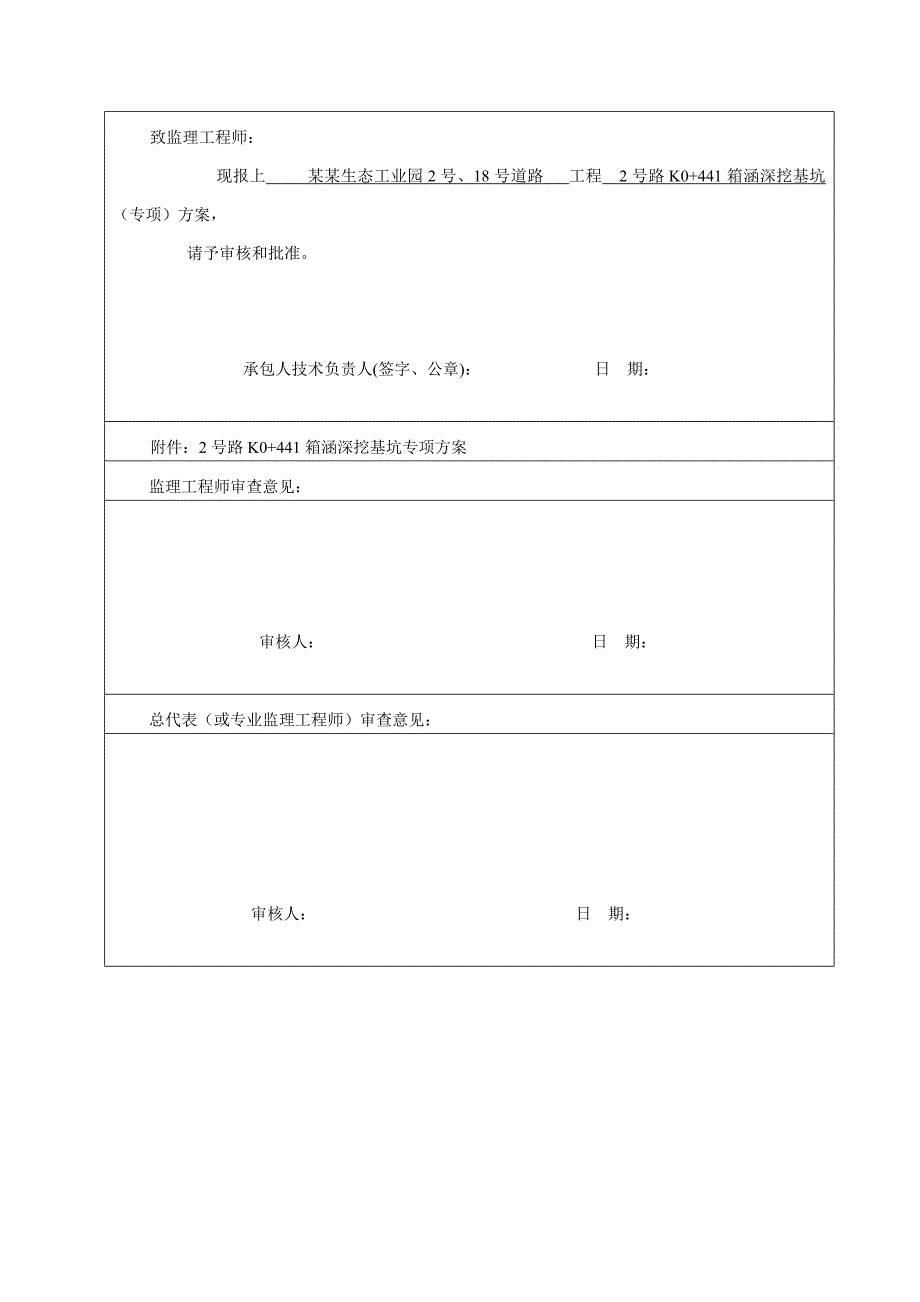

1、某某市某某生态工业园2号、18号道路工程2号路KO+441箱涵工程深基坑开挖专项方案编制人: 审核人: 审批人: 某某建设集团公司某某市某某生态工业园2号、18号道路工程施工(专项)方案报审单承包单位某某建设集团公司 合同号 某某2号、18号道路工程监理单位江西铜城建设工程监理有限公司 编号 致监理工程师:现报上 某某生态工业园2号、18号道路 工程 2号路K0+441箱涵深挖基坑 (专项)方案,请予审核和批准。 承包人技术负责人(签字、公章): 日期:附件:2号路K0+441箱涵深挖基坑专项方案监理工程师审查意见: 审核人: 日期: 总代表(或专业监理工程师)审查意见: 审核人: 日期:一、
2、编制说明: 为预防施工现场土方坍塌事故的发生,保证施工安全,依据建筑法、公路法、安全生产法及建筑施工安全检查标准的要求,特编制此专项方案,以指导现场安全作业。二、编制依据:1、中华人民共和国建筑法; 2、中华人民共和国安全生产法;3、建设工程安全生产管理条例;4、建筑施工安全检查标准;7、建筑地基基础工程施工质量验收规范;8、公路工程质量质量检验评定标准;9、公路桥涵施工技术规范;10、公路桥涵地基与基础设计规范;11、建筑边坡工程技术规范;12、建筑基坑支护技术规程。三、概述1、工程概况本箱涵桩号位于2号路K0+441处,结构为净跨径12m的箱涵,箱涵中心线与河道正交90。箱涵两端各设置一道
3、翼墙。整个箱涵总长60m,总宽16.1米。箱涵位处单向坡段,桥面纵坡i=-0.442%。箱涵底板厚55cm,侧壁厚为55cm,顶板厚度为55cm,顶板底面为平板形。底板与侧壁相接处设30cm30cm倒角。箱涵底设置25cmC30混凝土基础+20cm砂砾垫层,每边宽出箱体30cm。底板位于第二层粘土层上,该层土的地基容许荷载为不得小于220KPa。河口在箱涵洞口处设M7.5浆砌片石锥坡铺砌。箱涵涵身中心设置变形缝一道,变形缝应贯穿整个箱涵。2、工程地质、水文、气象情况2.1 水文 地表水:本标段沿线地表水丰富,河流密布。地表水位随大气降水、地表径流变化而变化。 地下水:地下水由浅部土层中的潜水、
4、微承压水及深部粉(砂)性土层中的承压水组成,其补给来源主要为大气降水与地表径流。本标段范围内的地下水由浅部土层中的潜水及深部土层中的承压水组成,主要补给来源是大气降水与地表径流,潜水的地下水位埋深0.51.3米。2.2 地质 工程场地根据江西省某某区域地质报告,场地位于扬子地块、华夏地块与华南中部造山带的交接部位,地质构造复杂,中元古界蓟县系珍珠山周溪组上段千枚岩层以单斜构造为主,呈层状产出,岩层倾向北东-北西,根据本次勘探资料及现场踏勘,线路内未发现大的地质构造形迹如断层。2.3 气象本项目位于江西省某某市属于中纬度亚热带季风气候区,气候温和,雨量充沛,四季分明,光照充足,冬季常受西伯利亚高
5、压影响,多偏北风,夏季多为副热带高压控制,多偏南风,春夏之交冷暖气流交换,为梅雨季节,年平均气温16.319.5,最低气温为-5-6,最高气温在40左右。最冷月(一月)平均气温3.65,最热月(七月)平均气温2839.8。据1957-1981年(25年)的气象资料,本市年平均降雨量为1688.9mm,信江流域平均年降水量为1851.8mm,年内四季降雨不均,年内连续较大的降雨量常出现在36月,约占总量的5566%。降雨高峰普遍在56月,从年计来看,降雨量最大在1975年为2996.1mm,最小在1971年为923.7mm,最大变幅22.5倍。受季风影响,一般在四月份前后起,温暖的夏季风开始盛行
6、,雨量逐渐增加,56月冷暖气流以常交换,降水量猛增,月平均降水量可达200-350mm,多雨年份可达700mm,7-9月因受到热带高压控制,除有地方性雷阵雨及偶有台风雨外,普遍雨水稀少,月平均降水量在100mm以下。全年雨量最少的月份出现在12月或1月,月平均降水量只有40-60mm,少雨年份甚至全月无雨。 结合现场实际情况我单位计划基坑采取按照规范放坡和部分地质较差的采用钢板桩防护的方法进行施工。四、施工部署2.1、计划工期计划开完工日期为:2012年7月25日2012年8月1日2.2、人员组织机构为保证桥涵深基坑施工质量和进度,我项目部成立了施工领导组:工程负责人:胡文华 对工程总体负责质
7、量负责人:王文耀 负责施工现场质量检测、检验安全负责人:陈小华 负责施工现场安全生产材料负责人:方卫民 负责现场材料供应保管测量负责人:陈华生 负责施工中的测量工作基坑开挖时配备10人配合挖机施工,能够满足施工需要。并且操作工人已经进行了技术、安全交底培训。2.3、机械设备配置施工机械均已到场,并检查机械的性能、状态,符合施工要求,已经对操作人员进行了培训、交底。施工时现场配备2台挖掘机进行施工。2.4、现场准备施工前对场地进行平整,方便施工机械进入施工场地作业。进行现况地下管线的物探,了解场地内各种地下障碍物的情况,对地上、地下妨碍施工的线路进行拆除或改线,拟定方案,并办理了必要的书面手续。
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 江西 工业园 道路 箱涵深 基坑 开挖 施工 方案
