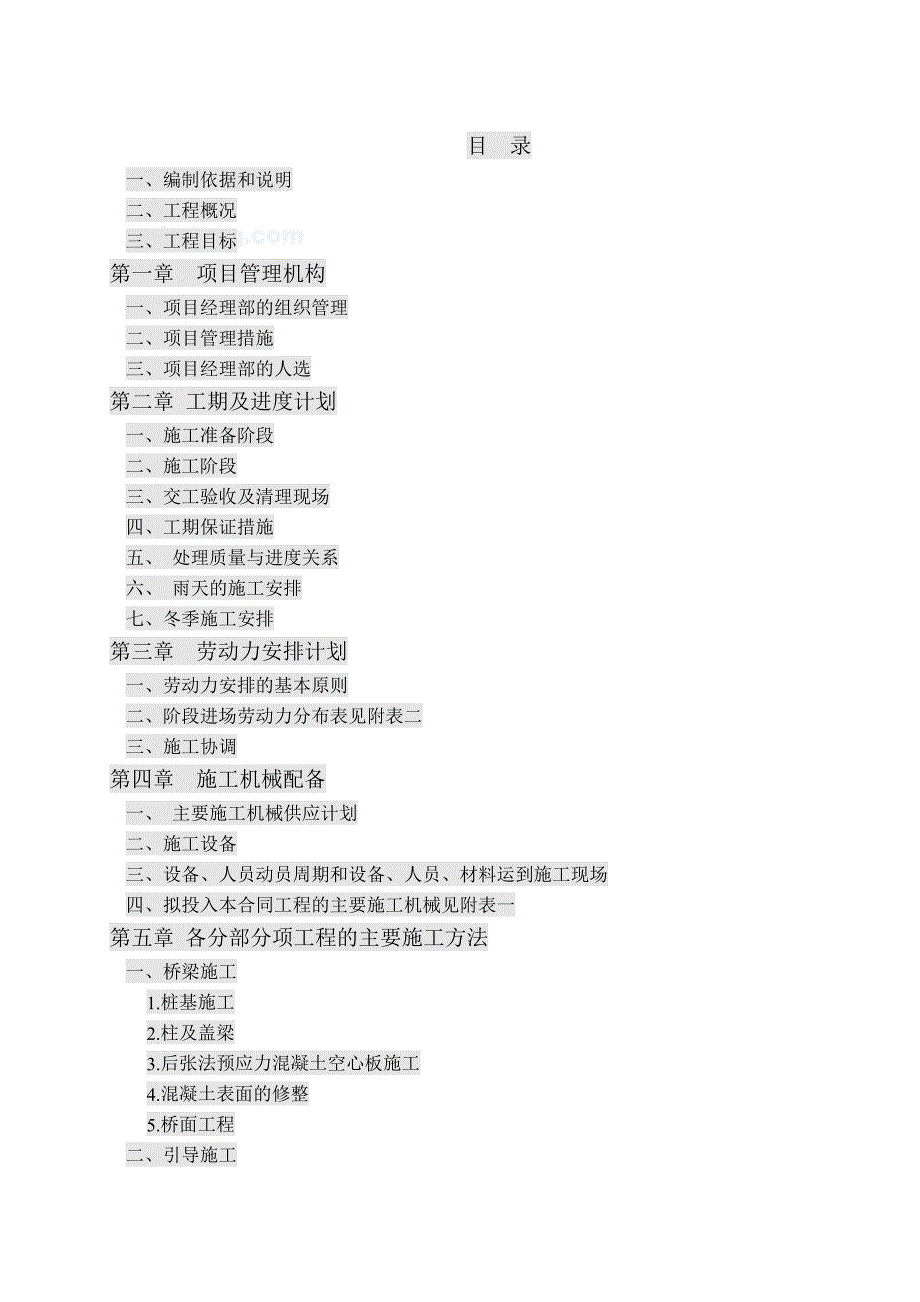

1、施工组织设计目 录一、编制依据和说明二、工程概况三、工程目标第一章 项目管理机构一、项目经理部的组织管理二、项目管理措施三、项目经理部的人选第二章 工期及进度计划一、施工准备阶段二、施工阶段三、交工验收及清理现场四、工期保证措施五、 处理质量与进度关系六、 雨天的施工安排七、冬季施工安排第三章 劳动力安排计划一、劳动力安排的基本原则二、阶段进场劳动力分布表见附表二三、施工协调第四章 施工机械配备一、 主要施工机械供应计划二、施工设备三、设备、人员动员周期和设备、人员、材料运到施工现场四、拟投入本合同工程的主要施工机械见附表一第五章 各分部分项工程的主要施工方法一、桥梁施工1.桩基施工2.柱及盖

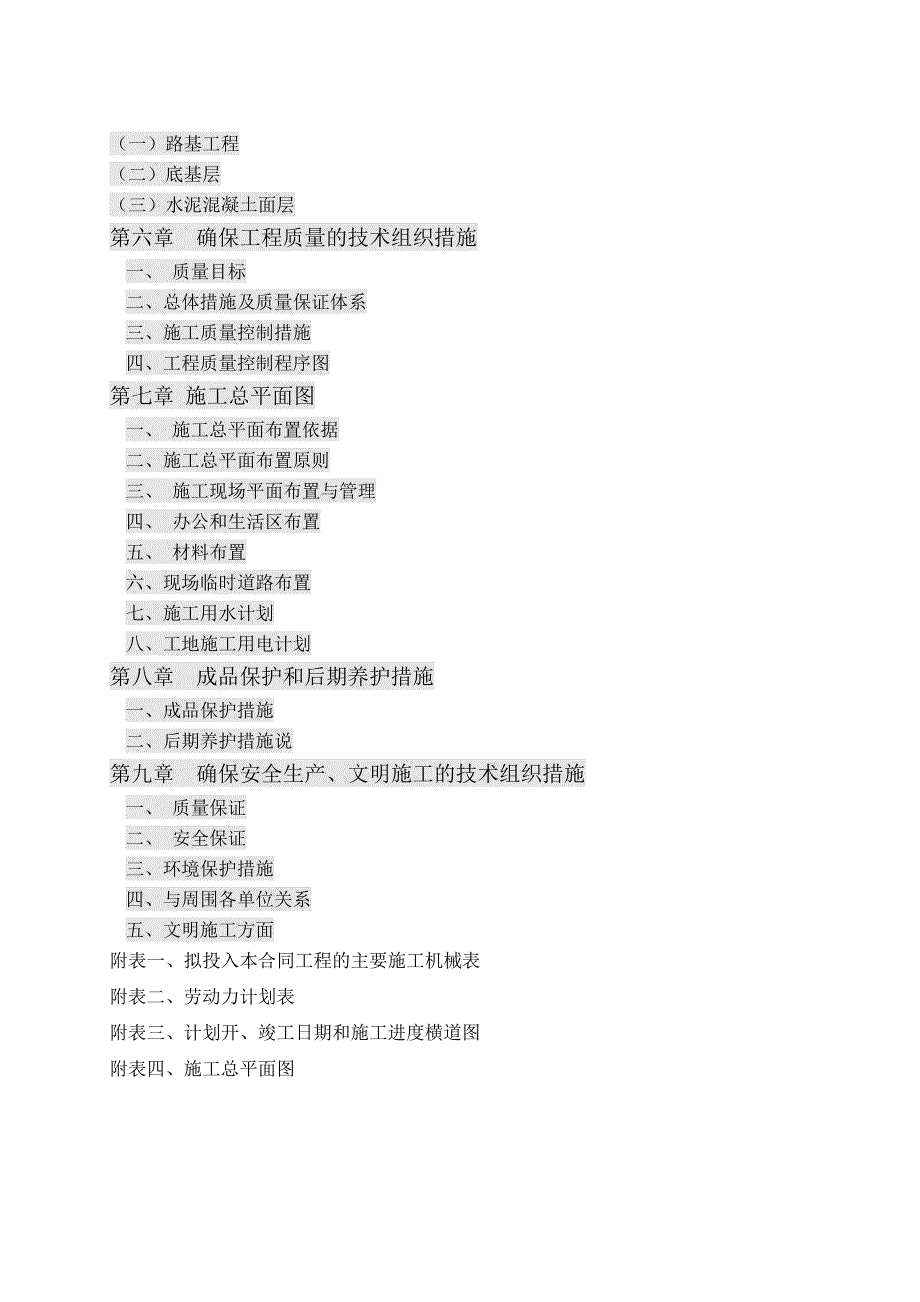

2、梁3.后张法预应力混凝土空心板施工4.混凝土表面的修整5.桥面工程二、引导施工(一)路基工程(二)底基层(三)水泥混凝土面层第六章 确保工程质量的技术组织措施一、 质量目标二、总体措施及质量保证体系三、施工质量控制措施四、工程质量控制程序图第七章 施工总平面图一、 施工总平面布置依据二、施工总平面布置原则三、 施工现场平面布置与管理四、 办公和生活区布置五、 材料布置六、现场临时道路布置七、施工用水计划八、工地施工用电计划第八章 成品保护和后期养护措施一、成品保护措施二、后期养护措施说第九章 确保安全生产、文明施工的技术组织措施一、 质量保证二、 安全保证三、环境保护措施四、与周围各单位关系五
3、、文明施工方面附表一、拟投入本合同工程的主要施工机械表附表二、劳动力计划表附表三、计划开、竣工日期和施工进度横道图附表四、施工总平面图前 言一、编制依据和说明(一)编制依据1六合乡xxx大桥建设项目施工图。2配套的建筑标准图集、定额。3答疑、招标文件、招标评标办法。4与本工程有关的施工规范、技术规程以及有关标准。5我公司按照ISO9000 质量体系文件管理的文件。6施工现场的实地勘察结果。(二)编制说明针对本工程各部位工程的施工技术方案、施工部署及现场总平面布置、施工总进度计划及保证措施、质量保证措施、冬雨期施工措施、选用的主要施工机械设备及材料供应计划、人员调配计划、安全文明施工措施等方面进
4、行阐述。二、工程概况1、设计标准公路等级:三级公路设计速度:30km/h设计荷载等级:公路-二级桥梁设计宽度:0.375m栏杆+净6.5m桥面+0.375m栏杆抗震设防烈度:VIII度地震动峰值加速度:0.15g2、桥梁规模概况本工程项目为320米预应力钢筋混凝土空心板桥,桥长72.04m,两岸引道总长107.79m。3、工程环境本项目位于江油市六合乡河石村,跨越青江河。六合乡位于江油市西北部。东接敬元乡、雁门镇,西南与马角镇、文胜乡相邻,北接平武县南坝镇、江油市枫顺乡。乡内最高海拔2100米,最低海拔680米,地势西北高,东南低,东西长约20公里、南北宽约5公里,处于龙门山断裂带,是典型的山
5、区乡。全乡辖8个行政村,41个村民小组,一个场镇集聚区。幅员面积102.8平方公里,人口4529人,其中农业人口4428人。该项目为连接江油市与青川县最便捷的道路,也是江油市至六合乡、枫顺乡的唯一通道。长期以来一遇汛期,六合乡、枫顺乡、雁门乡、马角坝等乡镇的重要通道,对其进行地震灾区后新建已经刻不容缓。4、气象与水文工程区属亚热带湿润季风气候,雨量充沛、四季分明。据江油气象站历年资料统计,多年平均气温12,多年最高月平均气温(7月)25.7,最低月平均气温(1月)4.9,极端最高气温36.7,极端最低气温-6.8,多年平均相对湿度81%,多年平均降雨量为1135.1mm,最高年降雨量为1824
6、.5mm,多年平均风速0.9m/s。多年平均地温17.8,20cm地温17.5,历年极端最高地面温度38.7,历年极端最低地面温度-5.7,历年平均雨量5.0mm的天数是44.8天,历年平均雨量0.1mm的天数是143天。多年平均蒸发量1016.8mm。流域的洪水主要由暴雨形成,一般5-9月份常发生暴雨或大暴雨,同时形成洪水,洪峰流量较大,洪水陡涨陡落。降雨是河流及冲沟径流形成的主要因素。流域雨量丰沛,径流充足,年际与年内分配不均匀,夏季径流量打,冬季径流量小。5、工程区水文地质条件桥位区地表水主要为河水径流,主要为大气降水。地下水为第四系孔隙潜水及基岩裂隙水。地表水流量受降雨多少而变化较大,
7、水位变幅11.5m。平均细流涓涓,预计遇暴雨时洪水汹涌,溪沟两侧低平地带短时被淹没。6、结构设计a、跨径、斜度及板宽(1)跨径:预应力钢筋混凝土空心板采用标准跨径20米,预制板长度为19.98米,计算跨径为20米。(2)斜度:0(3)板宽:空心板分中板及边板。中板板宽为1.24米;边板板宽为1.71米。b、主要材料要求跨径20m空心板采用预应力混凝土结构,预制板、铰缝、封头均采用C50混凝土。桥面铺装层采用10cm厚C40现浇混凝土+防水层。水泥预制板、铰缝、封头等C50混凝土其水泥应优先选取旋窑生产其强度等级42.5的硅酸盐水泥或普通硅酸盐水泥,质量须符合国家标准混凝土细骨料采用中粗砂,不宜
