本溪某公共服务中心人工挖孔灌注桩基础施工方案.doc
《本溪某公共服务中心人工挖孔灌注桩基础施工方案.doc》由会员分享,可在线阅读,更多相关《本溪某公共服务中心人工挖孔灌注桩基础施工方案.doc(7页珍藏版)》请在优知文库上搜索。

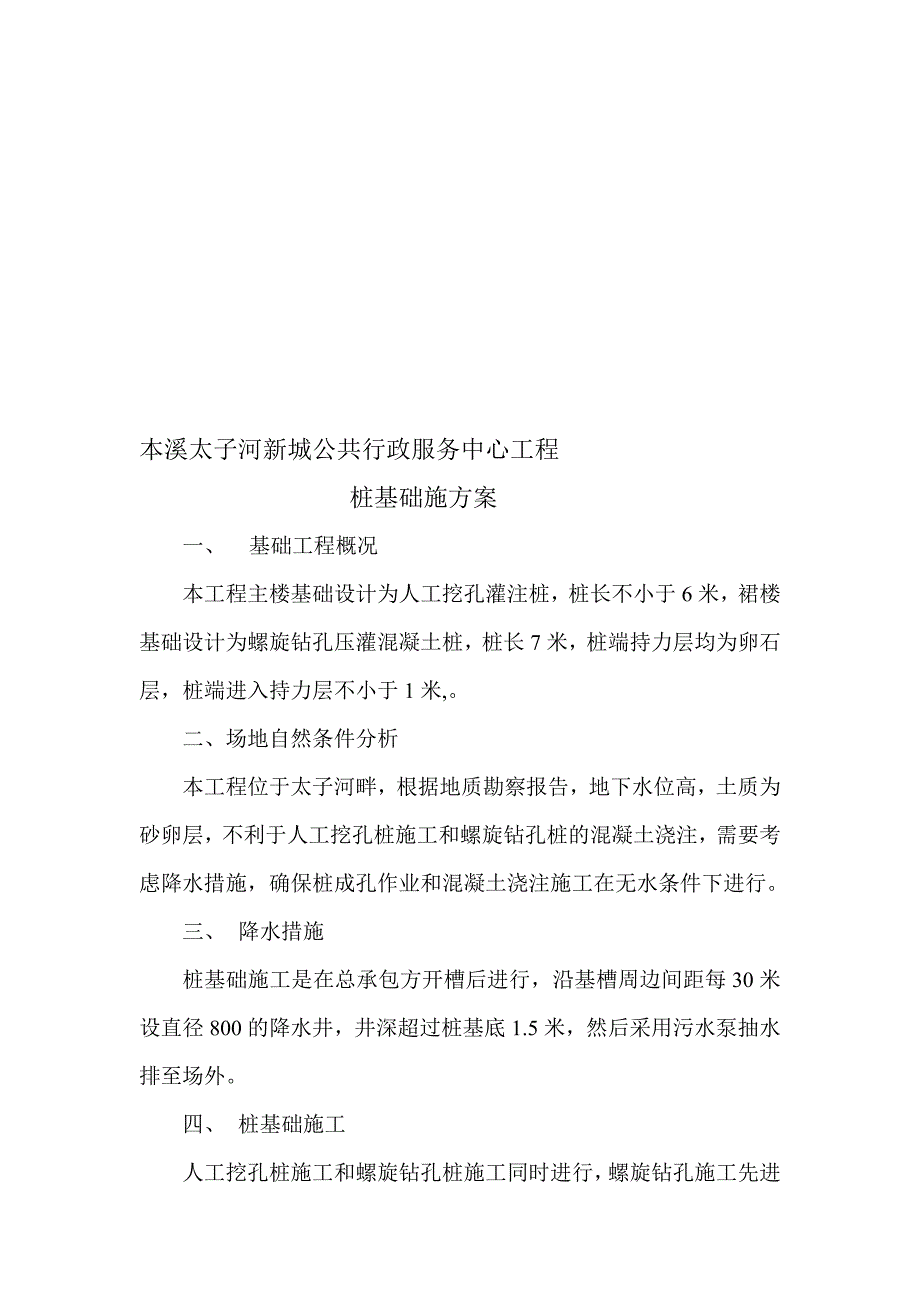

1、本溪太子河新城公共行政服务中心工程桩基础施方案一、 基础工程概况本工程主楼基础设计为人工挖孔灌注桩,桩长不小于6米,裙楼基础设计为螺旋钻孔压灌混凝土桩,桩长7米,桩端持力层均为卵石层,桩端进入持力层不小于1米,。二、场地自然条件分析本工程位于太子河畔,根据地质勘察报告,地下水位高,土质为砂卵层,不利于人工挖孔桩施工和螺旋钻孔桩的混凝土浇注,需要考虑降水措施,确保桩成孔作业和混凝土浇注施工在无水条件下进行。三、 降水措施桩基础施工是在总承包方开槽后进行,沿基槽周边间距每30米设直径800的降水井,井深超过桩基底1.5米,然后采用污水泵抽水排至场外。四、 桩基础施工人工挖孔桩施工和螺旋钻孔桩施工同

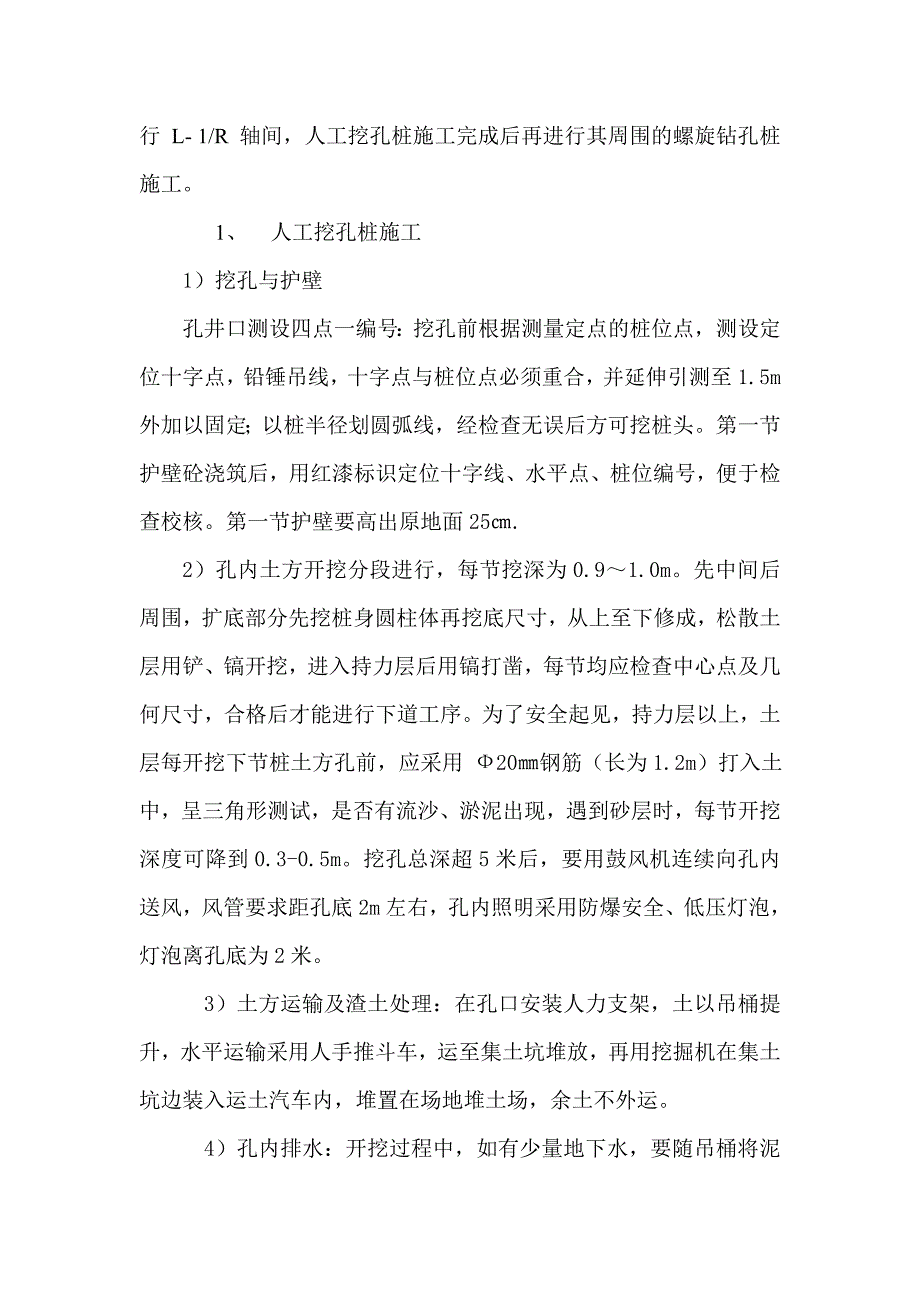

2、时进行,螺旋钻孔施工先进行 L- 1/R 轴间,人工挖孔桩施工完成后再进行其周围的螺旋钻孔桩施工。1、 人工挖孔桩施工1)挖孔与护壁孔井口测设四点一编号:挖孔前根据测量定点的桩位点,测设定位十字点,铅锤吊线,十字点与桩位点必须重合,并延伸引测至1.5m外加以固定;以桩半径划圆弧线,经检查无误后方可挖桩头。第一节护壁砼浇筑后,用红漆标识定位十字线、水平点、桩位编号,便于检查校核。第一节护壁要高出原地面25.2)孔内土方开挖分段进行,每节挖深为0.91.0m。先中间后周围,扩底部分先挖桩身圆柱体再挖底尺寸,从上至下修成,松散土层用铲、镐开挖,进入持力层后用镐打凿,每节均应检查中心点及几何尺寸,合格
3、后才能进行下道工序。为了安全起见,持力层以上,土层每开挖下节桩土方孔前,应采用 20钢筋(长为1.2m)打入土中,呈三角形测试,是否有流沙、淤泥出现,遇到砂层时,每节开挖深度可降到0.3-0.5m。挖孔总深超5米后,要用鼓风机连续向孔内送风,风管要求距孔底2m左右,孔内照明采用防爆安全、低压灯泡,灯泡离孔底为2米。3)土方运输及渣土处理:在孔口安装人力支架,土以吊桶提升,水平运输采用人手推斗车,运至集土坑堆放,再用挖掘机在集土坑边装入运土汽车内,堆置在场地堆土场,余土不外运。4)孔内排水:开挖过程中,如有少量地下水,要随吊桶将泥水一起吊出。如渗水量较大,则在孔底一侧挖集水坑,用高扬程水泵排出。

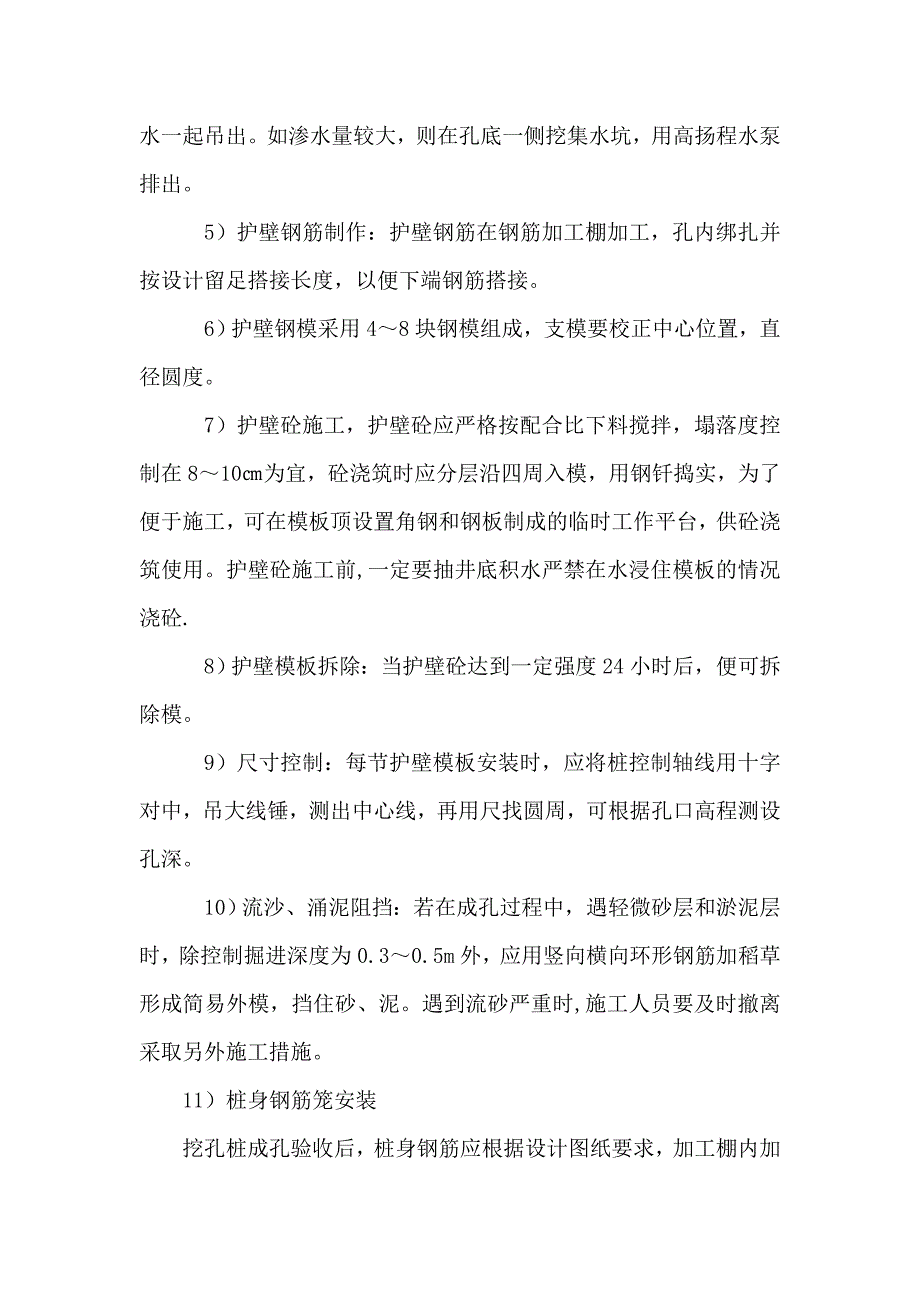

4、5)护壁钢筋制作:护壁钢筋在钢筋加工棚加工,孔内绑扎并按设计留足搭接长度,以便下端钢筋搭接。6)护壁钢模采用48块钢模组成,支模要校正中心位置,直径圆度。7)护壁砼施工,护壁砼应严格按配合比下料搅拌,塌落度控制在810为宜,砼浇筑时应分层沿四周入模,用钢钎捣实,为了便于施工,可在模板顶设置角钢和钢板制成的临时工作平台,供砼浇筑使用。护壁砼施工前,一定要抽井底积水严禁在水浸住模板的情况浇砼.8)护壁模板拆除:当护壁砼达到一定强度24小时后,便可拆除模。9)尺寸控制:每节护壁模板安装时,应将桩控制轴线用十字对中,吊大线锤,测出中心线,再用尺找圆周,可根据孔口高程测设孔深。10)流沙、涌泥阻挡:若在
