新建大西铁路某站前工程cfg桩施工组织设计.doc
《新建大西铁路某站前工程cfg桩施工组织设计.doc》由会员分享,可在线阅读,更多相关《新建大西铁路某站前工程cfg桩施工组织设计.doc(21页珍藏版)》请在优知文库上搜索。

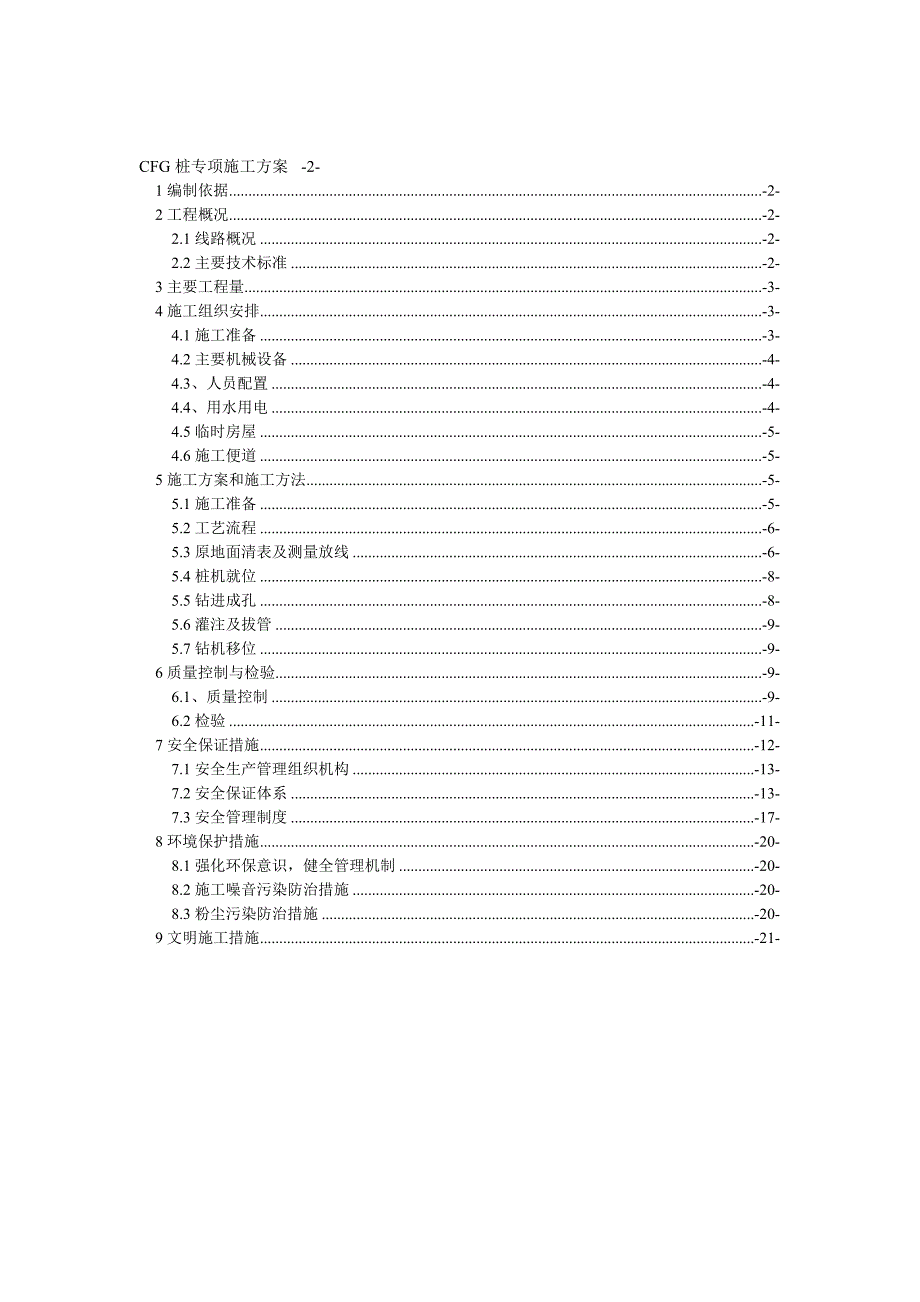

1、CFG桩专项施工方案-2-1编制依据-2-2工程概况-2-2.1线路概况-2-2.2主要技术标准-2-3主要工程量-3-4施工组织安排-3-4.1施工准备-3-4.2主要机械设备-4-4.3、人员配置-4-4.4、用水用电-4-4.5临时房屋-5-4.6施工便道-5-5施工方案和施工方法-5-5.1施工准备-5-5.2工艺流程-6-5.3原地面清表及测量放线-6-5.4桩机就位-8-5.5钻进成孔-8-5.6灌注及拔管-9-5.7钻机移位-9-6质量控制与检验-9-6.1、质量控制-9-6.2检验-11-7安全保证措施-12-7.1安全生产管理组织机构-13-7.2安全保证体系-13-7.3安

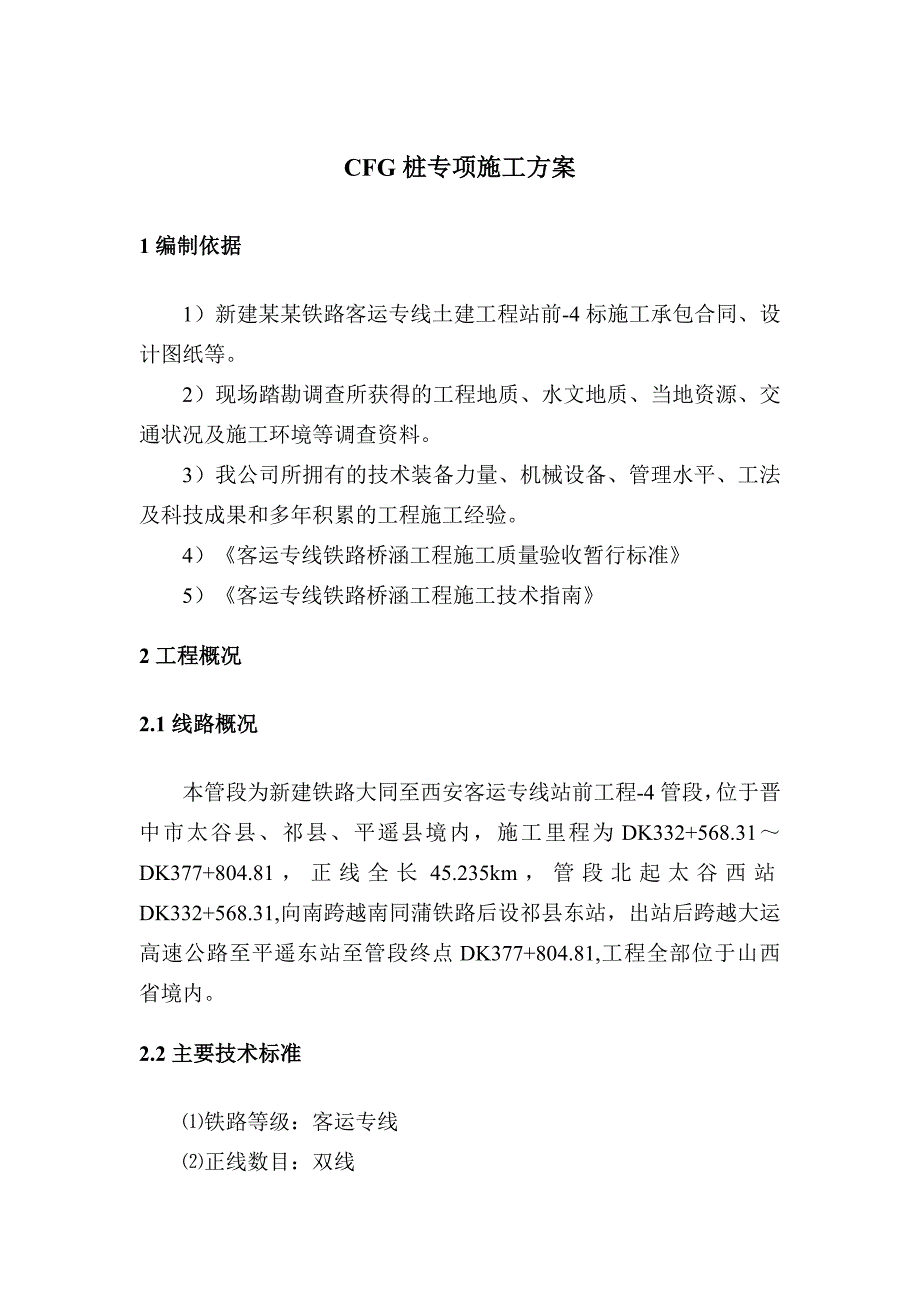

2、全管理制度-17-8环境保护措施-20-8.1强化环保意识,健全管理机制-20-8.2施工噪音污染防治措施-20-8.3粉尘污染防治措施-20-9文明施工措施-21-CFG桩专项施工方案1编制依据1)新建某某铁路客运专线土建工程站前-4标施工承包合同、设计图纸等。2)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。3)我公司所拥有的技术装备力量、机械设备、管理水平、工法及科技成果和多年积累的工程施工经验。4)客运专线铁路桥涵工程施工质量验收暂行标准5)客运专线铁路桥涵工程施工技术指南2工程概况2.1线路概况本管段为新建铁路大同至西安客运专线站前工程-4管段,位于

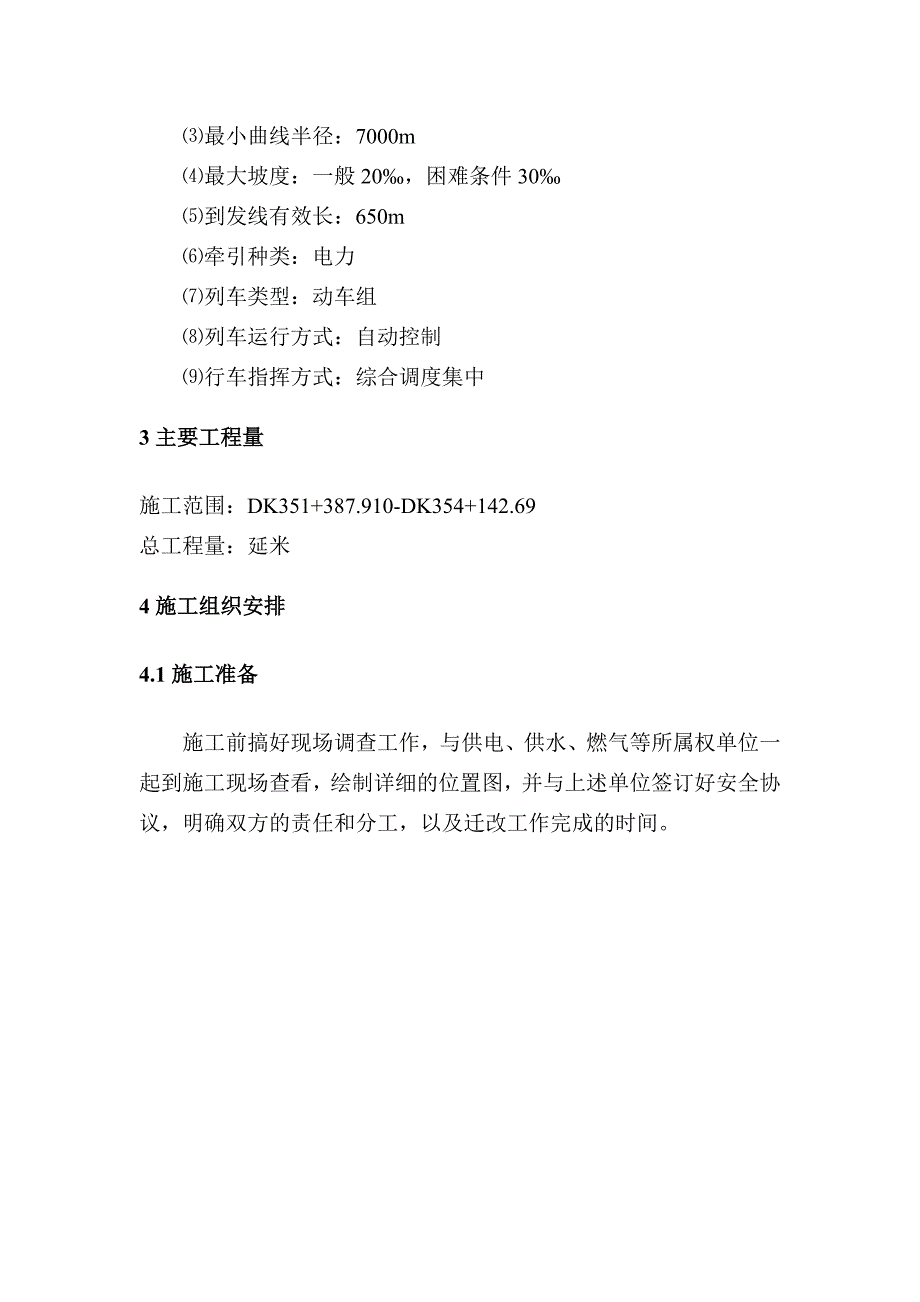

3、晋中市太谷县、祁县、平遥县境内,施工里程为DK332+568.31DK377+804.81,正线全长45.235km,管段北起太谷西站DK332+568.31,向南跨越南同蒲铁路后设祁县东站,出站后跨越大运高速公路至平遥东站至管段终点DK377+804.81,工程全部位于山西省境内。2.2主要技术标准铁路等级:客运专线正线数目:双线最小曲线半径:7000m最大坡度:一般20,困难条件30到发线有效长:650m牵引种类:电力列车类型:动车组列车运行方式:自动控制行车指挥方式:综合调度集中3主要工程量施工范围:DK351+387.910-DK354+142.69总工程量:延米4施工组织安排4.1施
4、工准备施工前搞好现场调查工作,与供电、供水、燃气等所属权单位一起到施工现场查看,绘制详细的位置图,并与上述单位签订好安全协议,明确双方的责任和分工,以及迁改工作完成的时间。4.2主要机械设备序号机械设备名称规格及型号数量技术状况进场日期备注1长螺旋钻孔机40良好2010.5.102运输车10良好2010.5.103吊车1良好2010.5.104挖掘机5良好2010.5.105发电机1良好2010.5.106拌和楼1良好2010.5.10784.3、人员配置工种数量(人)工种数量(人)普工30材料员3驾驶员10测量工3管理人员5试验工3技术员4合计884.4、用水用电施工用水采用就地打井方法,做
5、好节约用水,防止污染环境,施工用电采用网电,另外配备发电机。4.5临时房屋施工队租用附近民房作为生活用房,在现场搭设值班房,作为存放小型机具及看守现场使用。4.6施工便道施工便道利用既有祁任线、祁子线作为进场便道和沿线路纵向贯通的便道作为材料及机械设备的进场通道。5施工方案和施工方法5.1施工准备CFG桩施工前场地应清表并整平,整平标高=设计桩顶标高+0.50.7m。施工前应根据相关专业设计文件对路基范围内的管线进行调查核实和迁改,对没有迁改而施工中又可能对其造成影响的管线,需加强施工防护。施工前应进行成桩工艺性试验,以复核地质资料及设备、工艺、施打顺序是否合理,确定配合比、塌落度、搅拌时间、
6、拔管速度等各项工艺参数,试验桩竖向全长钻取芯样,检查桩身混凝土密实度、强度和桩身垂直度,根据发现的问题修改施工工艺或桩体材料配合比重新试验直至满足设计要求并报监理单位确认后方可施工。为保证施工质量,施工桩顶标高宜高出设计桩顶标高不少于0.5m。对于湿陷性黄土路基地段,基底应先采用水泥土挤密桩或柱锤冲扩桩消除湿陷性后,再采用CFG桩进行深层地基加固处理。CFG桩桩间距一般采用2倍水泥土挤密桩或柱锤冲扩桩间距。5.2工艺流程CFG桩施工流程图5.3原地面清表及测量放线在桩基施工以前,应对地基进行清表,路堤范围内的地表植物根系等腐殖物等,需清理干净,对地面的土坎、沟槽等应用推土机、平地机等或其他措施
7、予以整平,坑穴等应填平压实。地面清表整平结束以后,由测量队先进行放样,测定桩位中心线、方向和高程,准确定位水泥挤密桩的桩位。5.3.1原始测量控制网点的复测原始平面控制网点的复测按业主提供的原始平面控制网点的等级及相应的测量规范的要求,按原始平面控制网点的网形对原始平面控制网点进行复测,并按测量规范的要求进行严密平差。将复测成果报业主或监理。如复测后发现原始平面控制网点发生位移或原始平面控制网点的实际精度达不到相应的测量规范要求,应立即将测量记录、计算方法及计算成果报业主或监理,待业主或监理重新提供原始平面控制网点,按上述方法进行复测,直至原始平面控制网点的精度满足其相应的测量规范要求。原始高
