广东某高速公路合同段桥梁工程施工方案(先简支后连续箱梁、钻孔灌注桩).doc
《广东某高速公路合同段桥梁工程施工方案(先简支后连续箱梁、钻孔灌注桩).doc》由会员分享,可在线阅读,更多相关《广东某高速公路合同段桥梁工程施工方案(先简支后连续箱梁、钻孔灌注桩).doc(41页珍藏版)》请在优知文库上搜索。

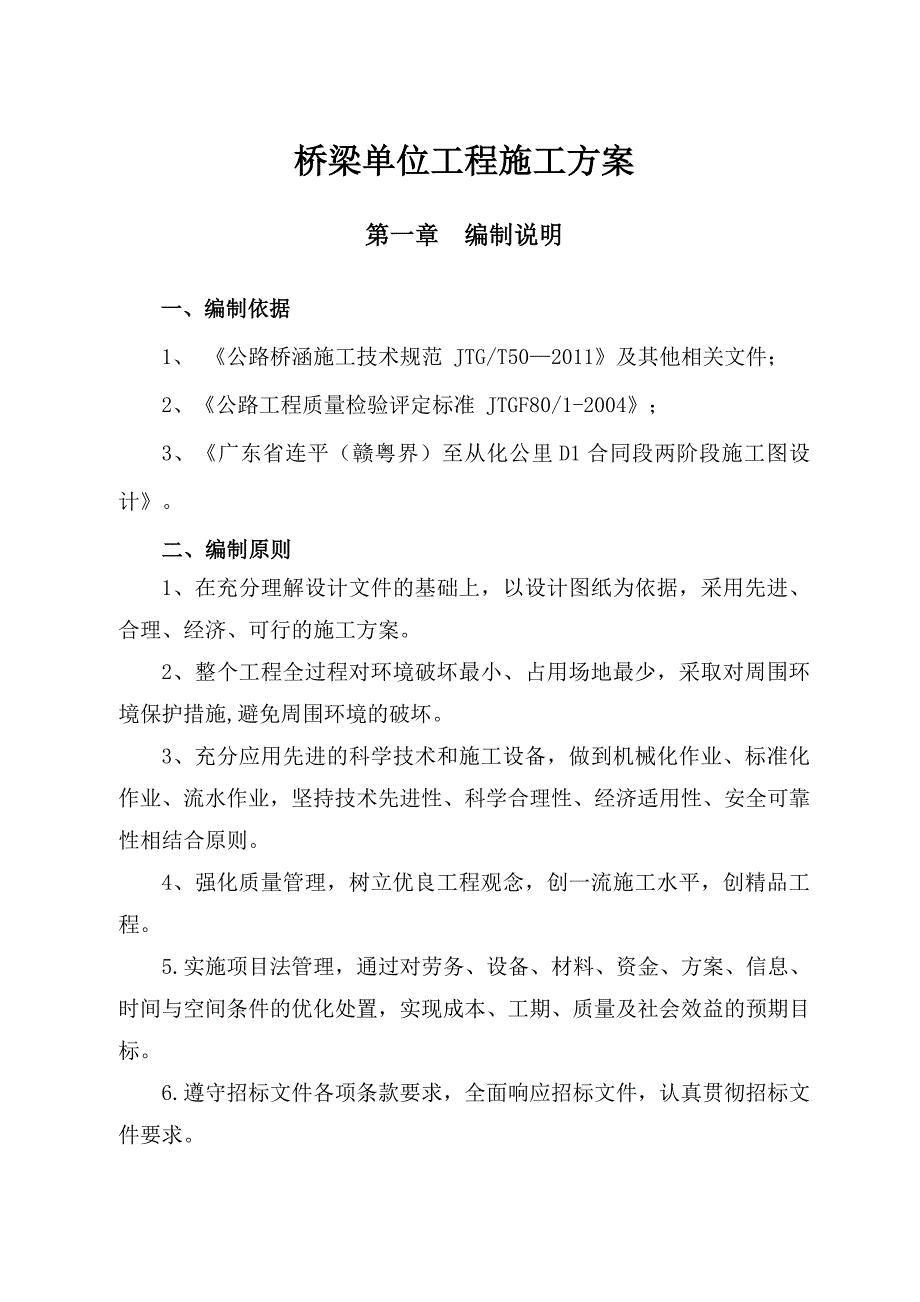

1、桥梁单位工程施工方案第一章 编制说明一、编制依据1、 公路桥涵施工技术规范 JTG/T502011及其他相关文件;2、公路工程质量检验评定标准 JTGF80/1-2004;3、广东省连平(赣粤界)至从化公里D1合同段两阶段施工图设计。二、编制原则1、在充分理解设计文件的基础上,以设计图纸为依据,采用先进、合理、经济、可行的施工方案。2、整个工程全过程对环境破坏最小、占用场地最少,采取对周围环境保护措施,避免周围环境的破坏。3、充分应用先进的科学技术和施工设备,做到机械化作业、标准化作业、流水作业,坚持技术先进性、科学合理性、经济适用性、安全可靠性相结合原则。4、强化质量管理,树立优良工程观念,
2、创一流施工水平,创精品工程。5.实施项目法管理,通过对劳务、设备、材料、资金、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会效益的预期目标。6.遵守招标文件各项条款要求,全面响应招标文件,认真贯彻招标文件要求。第二章 工程概况一、工程简介大庆至广州高速公路粤境连平至从化段第S9合同段,位于连平县隆街镇。本项目采用全封闭、全立交的高速公路标准,设计速度100km/h,起点里程K51+980,终点里程K60+797.48,全长8.811km。我合同段内共有大桥3座,分别永兴围大桥、张屋大桥、老围大桥,另13m空心板通道桥2座。永兴围大桥左线起讫里程K53+491K54351,长8
3、63.73米,右线起讫里程K53+461K54351,长893.73米,桥梁处于整体式路基段,桥跨组合为2x30+11x40+12x30m(左线)/3x30+11x40+12x30m(右线),上部结构采用先简支后结构连续/连续钢构T梁,下部结构采用双柱式桥墩,桩柱式桥台,钻孔灌注桩基础。张屋大桥起讫里程K57+959K58484,长531米,桥梁处于八车道整体式路基段,附近村庄分布密集,对景观有一定要求。桥跨组合为21x25(左线)上部结构采用先简支后桥梁连接,下部结构采用大悬臂盖梁双圆柱式桥墩,座板式桥台及桩柱式桥台,钻孔灌注桩基础。老围大桥起讫里程K58+763K59+038,长281米,
4、桥梁处于八车道整体式路基段,附近村庄分布密集,对景观有一定要求。桥跨组合为:11x25m,上部结构采用先简支后桥面连续小箱梁,下部结构采用大悬臂盖梁双圆柱式桥墩,座板式桥台及桩柱式桥台,钻孔灌注桩基础。二、气候条件本合同段沿线属武夷南岭山地过湿区,干湿季节明显,春夏温和多雨,秋冬凉爽无严寒,植被四季常青。该区年平均气温19.521.4,月平均气温最高28.5,月平均最低气温9.8,极端最高气温38.1,极端最低气温-2.6。全年降雨量1779.2mm2200mm,主要集中在4-9月。常年平均降雨157d,是我国多雨区之一。冬季多北风,多年平均风速1.6m/s,最大为3.5m/s。三、工程地质本
5、项目地处粤北九连山区,地形复杂,属丘陵区,间夹山间谷地和山间洼地。该段基岩岩性主要为泥盆系帽子峰组石英砂岩、粉砂岩,泥岩等,岩石风化强烈,地层受构造应力影响明显,泥质岩类多见揉皱、翘曲,石英砂岩则表现为硅化碎裂。1、K53+906永兴围大桥桥位梁端位于丘陵区及河流谷地,跨越河流及地方道路,地形起伏较大,地表植被发育。桥位区覆盖层有第四系耕植土、冲积粘性土、沼泽相淤土、泥炭土、破残积土等组成,基地由石炭系下统测水组粉砂岩、灰岩及分化层组成。根据钻孔揭露,桥位区场地岩溶发育属强发育。2、K58+221.5张屋大桥桥位区覆盖有第四系耕植土、冲积粘性土、卵石、碎石,基地由泥盘系上统帽子峰组砂岩、粉砂岩
6、、碳质砂岩,钻孔揭露场地岩溶属中等发育。3、K58+900.05老围大桥位区覆盖有第四系耕植土、冲积粘性土、卵石、碎石,基地由泥盘系上统帽子峰组砂岩、粉砂岩、碳质砂岩。四、水文区内陆地水系属于东江水系,地表水、地下水较丰富。受气候、地貌、岩性及地址构造等因素控制,地表水相对较发育。地下水补给源主要为大气降水和地表水径流、地下水渗流,地下水埋深随地形的起伏变化较大。沿线地下水赋存类型主要为基岩裂隙水、岩溶裂隙水、岩溶水、松散层孔隙水。五、主要工程量序号桥梁名称工程数量上部构造下部构造及基础工程数量桥墩桥台桩基盖梁(个)工程数量 (根)结构形式工程数量(个)结构形式工程数量(根)1永兴围大桥(左幅
7、)98片/30m 、77片/40m4998座式台 柱式台2D1.5、1.8、2、2.5m摩擦桩 端承桩1102永兴围大桥(右幅)105片/30m 、77片/40m23张屋大桥294片/25m4080座式台 柱式台4D1.5、1.6m摩擦桩 端承桩1044老围大桥154片/25m2040座式台 柱式台4D1.5、1.6m摩擦桩 端承桩645通道桥24片/13m20扶壁台4D1.3摩擦桩326通道桥30片/13m24扶壁台4D1.3摩擦桩32第三章 施工总体安排一、施工组织机构本项目已被列为我公司和集团公司列为重点工程项目,在全公司范围内抽调了具有丰富施工经验和工作能力的专业人员组建成立中铁十五局
