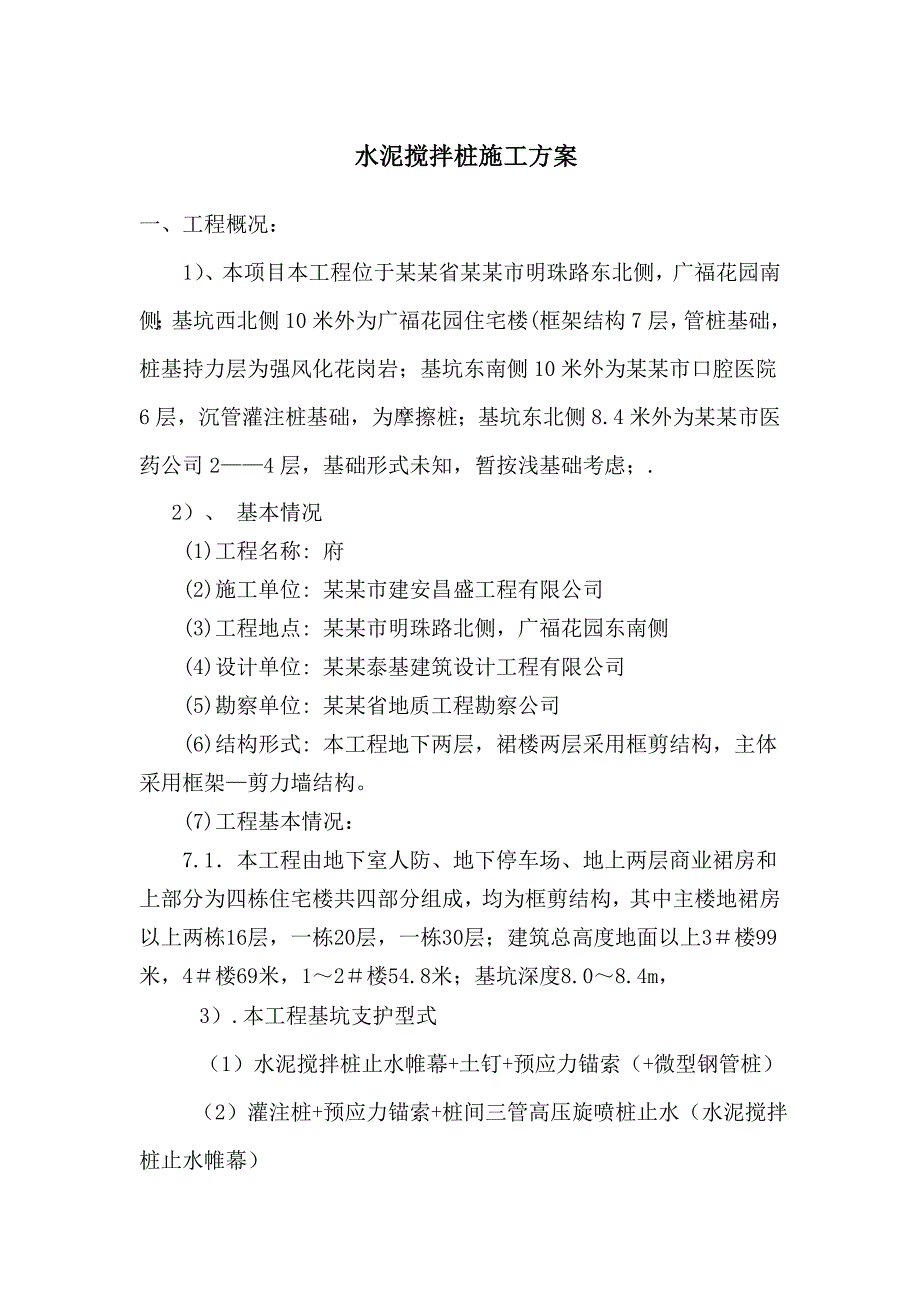

1、 水泥搅拌桩施工方案一、工程概况:1)、本项目本工程位于某某省某某市明珠路东北侧,广福花园南侧;基坑西北侧10米外为广福花园住宅楼(框架结构7层,管桩基础,桩基持力层为强风化花岗岩;基坑东南侧10米外为某某市口腔医院6层,沉管灌注桩基础,为摩擦桩;基坑东北侧8.4米外为某某市医药公司24层,基础形式未知,暂按浅基础考虑;.2)、 基本情况(1)工程名称: 府(2)施工单位: 某某市建安昌盛工程有限公司(3)工程地点: 某某市明珠路北侧,广福花园东南侧(4)设计单位: 某某泰基建筑设计工程有限公司(5)勘察单位: 某某省地质工程勘察公司(6)结构形式: 本工程地下两层,裙楼两层采用框剪结构,主体

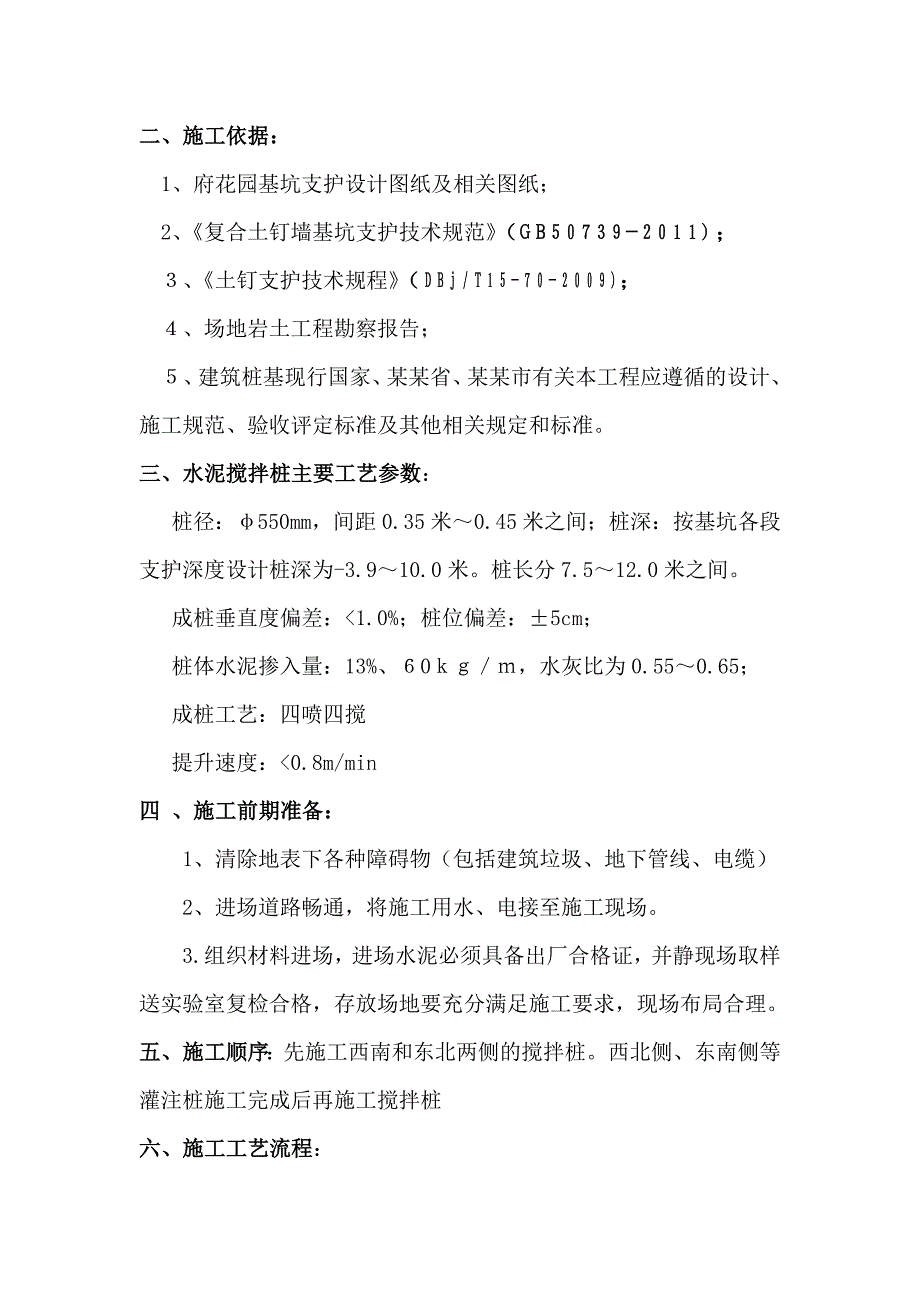

2、采用框架剪力墙结构。(7)工程基本情况:7.1本工程由地下室人防、地下停车场、地上两层商业裙房和上部分为四栋住宅楼共四部分组成,均为框剪结构,其中主楼地裙房以上两栋16层,一栋20层,一栋30层;建筑总高度地面以上3楼99米,4楼69米,12楼54.8米;基坑深度8.08.4m,3).本工程基坑支护型式(1)水泥搅拌桩止水帷幕+土钉+预应力锚索(+微型钢管桩) (2)灌注桩+预应力锚索+桩间三管高压旋喷桩止水(水泥搅拌桩止水帷幕)二、施工依据:1、府花园基坑支护设计图纸及相关图纸;2、复合土钉墙基坑支护技术规范();、土钉支护技术规程();、场地岩土工程勘察报告;、建筑桩基现行国家、某某省、某
3、某市有关本工程应遵循的设计、施工规范、验收评定标准及其他相关规定和标准。三、水泥搅拌桩主要工艺参数: 桩径:550mm,间距0.35米0.45米之间;桩深:按基坑各段支护深度设计桩深为-3.910.0米。桩长分7.512.0米之间。成桩垂直度偏差:1.0%;桩位偏差:5cm;桩体水泥掺入量:13%、0,水灰比为0.550.65;成桩工艺:四喷四搅提升速度:0.8m/min四 、施工前期准备:1、清除地表下各种障碍物(包括建筑垃圾、地下管线、电缆)2、进场道路畅通,将施工用水、电接至施工现场。3.组织材料进场,进场水泥必须具备出厂合格证,并静现场取样送实验室复检合格,存放场地要充分满足施工要求,

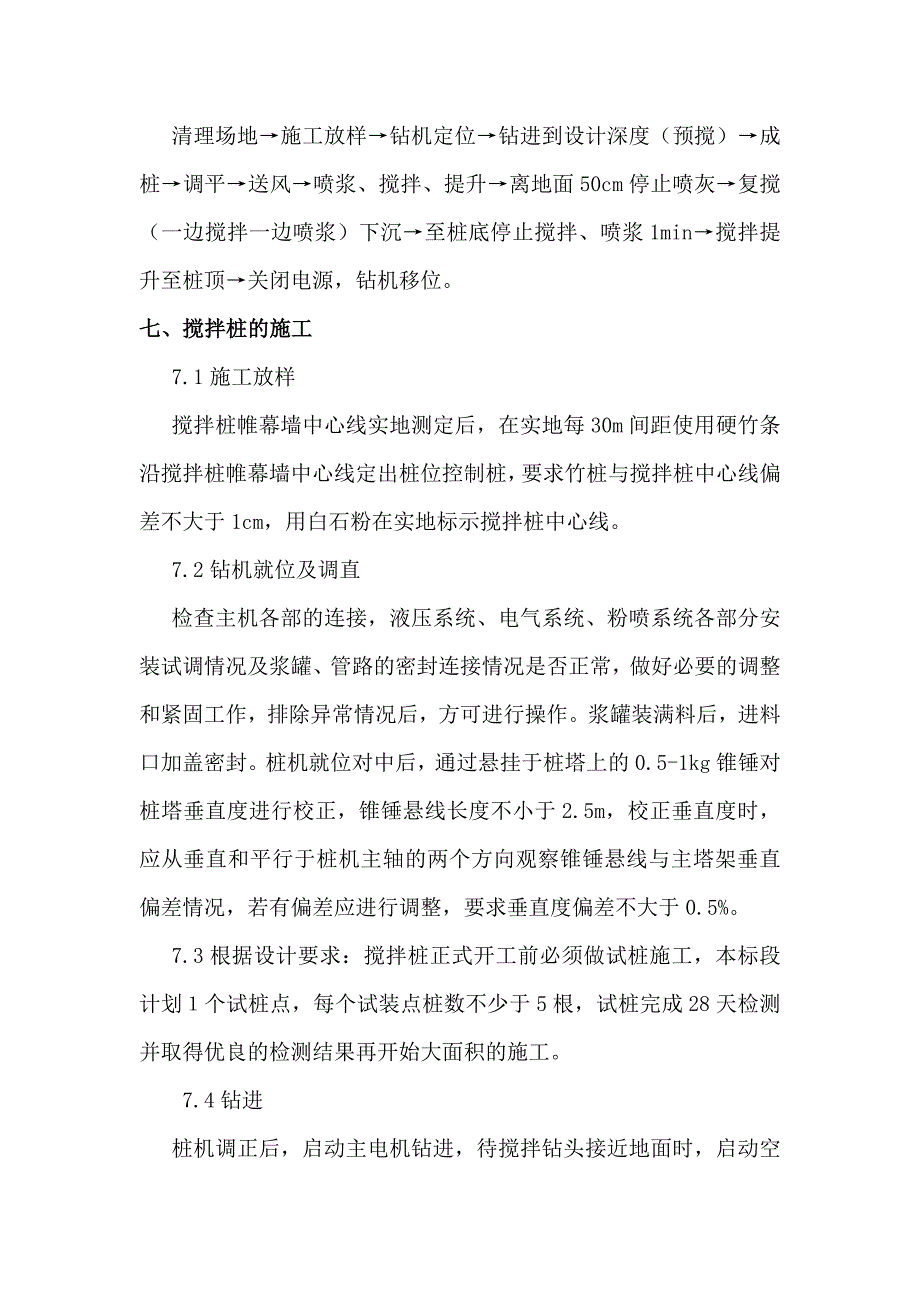

4、现场布局合理。五、施工顺序:先施工西南和东北两侧的搅拌桩。西北侧、东南侧等灌注桩施工完成后再施工搅拌桩六、施工工艺流程:清理场地施工放样钻机定位钻进到设计深度(预搅)成桩调平送风喷浆、搅拌、提升离地面50cm停止喷灰复搅(一边搅拌一边喷浆)下沉至桩底停止搅拌、喷浆1min搅拌提升至桩顶关闭电源,钻机移位。 七、搅拌桩的施工7.1施工放样搅拌桩帷幕墙中心线实地测定后,在实地每30m间距使用硬竹条沿搅拌桩帷幕墙中心线定出桩位控制桩,要求竹桩与搅拌桩中心线偏差不大于1cm,用白石粉在实地标示搅拌桩中心线。7.2钻机就位及调直检查主机各部的连接,液压系统、电气系统、粉喷系统各部分安装试调情况及浆罐、管
5、路的密封连接情况是否正常,做好必要的调整和紧固工作,排除异常情况后,方可进行操作。浆罐装满料后,进料口加盖密封。桩机就位对中后,通过悬挂于桩塔上的0.5-1kg锥锤对桩塔垂直度进行校正,锥锤悬线长度不小于2.5m,校正垂直度时,应从垂直和平行于桩机主轴的两个方向观察锥锤悬线与主塔架垂直偏差情况,若有偏差应进行调整,要求垂直度偏差不大于0.5%。7.3根据设计要求:搅拌桩正式开工前必须做试桩施工,本标段计划个试桩点,每个试装点桩数不少于5根,试桩完成28天检测并取得优良的检测结果再开始大面积的施工。7.4钻进 桩机调正后,启动主电机钻进,待搅拌钻头接近地面时,启动空压机送气。 钻深由深度尺盘确定
6、,其数值应等于设计加固深度和桩机横移槽距地面高度之和。 7.5钻至设计标高 当深度尺盘达到预定数量后,停止钻机,钻头反转,但不提升,等待送料。7.6送料 打开送料阀门,关闭送气阀门,喷送加固浆液。7.7提升钻头 确认加固浆液已到桩底后提升搅拌钻头,一般在桩底停滞24分钟,即可保证加固浆液到达桩底,提升到设计标高时停止喷浆,停止喷浆深度应结合搅拌提升的速度确定。7.8停止提升 打开送气阀门,然后关闭送料阀,保持空压机运转,搅拌钻头提升到桩顶时停止提升,在原位转动两分钟,以保证桩头的均匀密实。 7.9重复搅拌 将搅拌钻头边旋转边向下钻至设计桩底深度,然后再提升出地面进行第二次搅拌。7.10停机 将
7、搅拌钻头提升到地面以上,停止主电机,停止空压机,填写施工记录。7.11 桩机移位:利用桩机液压系统,将桩机移到下一个桩位施工。八、施工注意事项8.1施工过程中必须作好施工记录和计量记录,检查重点有:加固料质量和用量、桩长、制桩过程有无断桩,桩体均匀、搅拌的转速、提升时间、复搅长度、补桩和补搅等。8.2搅拌桩施工应有自动记录,桩身长度、单位桩长、水泥用量并能监测水泥是否到达喷浆孔底的自动记量装置。试桩过程中应对该自动装置进行校核,正式施工过程中应不定期检查。8.3搅拌桩施工根据施工工艺及工艺性试验确定的操作参数进行,并随时注意记录压力、喷浆量、钻机钻进与提升速度、孔底电流等有关参数。8.4施工中
