路基桩板式挡土墙施工方案.doc
《路基桩板式挡土墙施工方案.doc》由会员分享,可在线阅读,更多相关《路基桩板式挡土墙施工方案.doc(24页珍藏版)》请在优知文库上搜索。

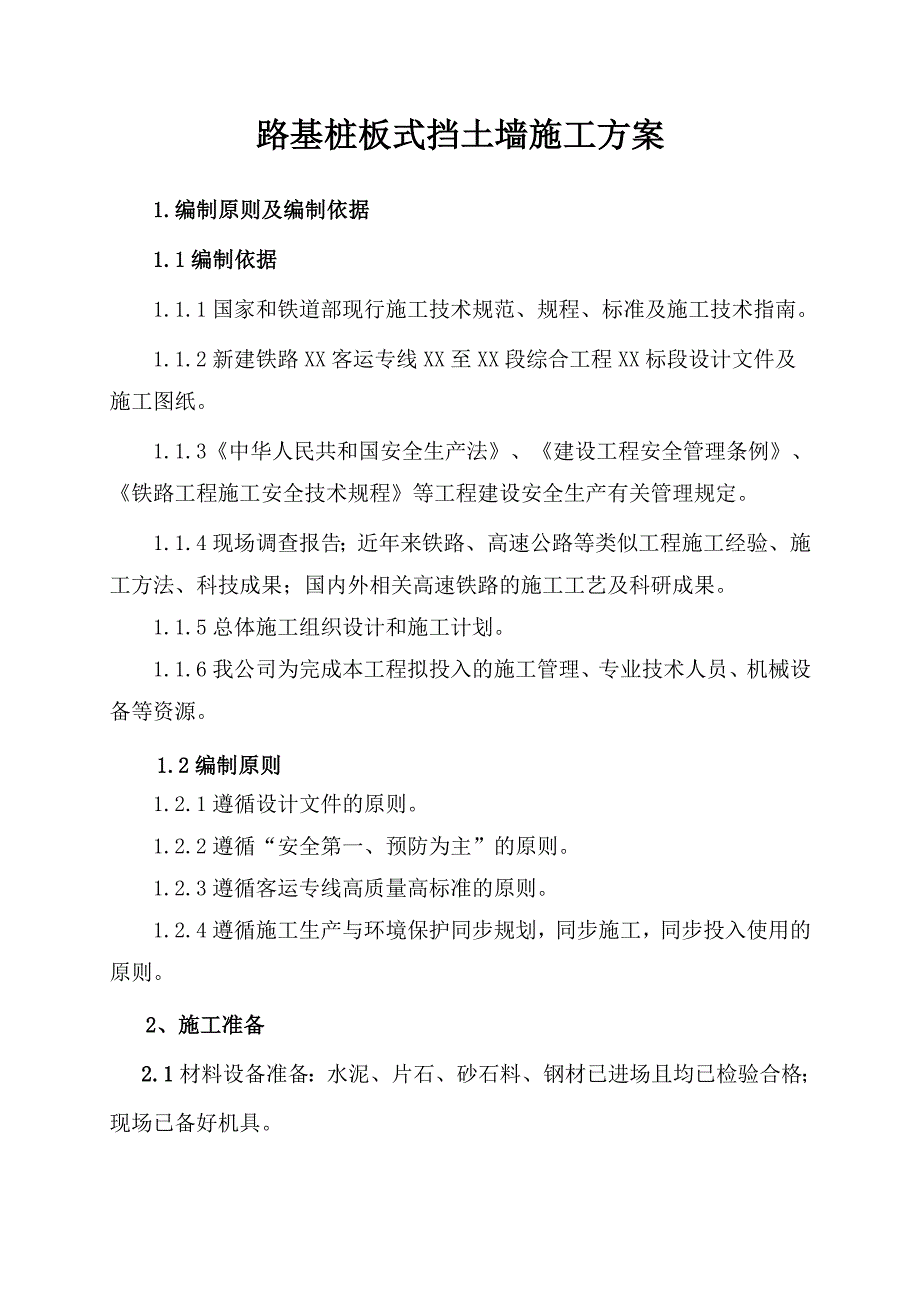

1、路基桩板式挡土墙施工方案1.编制原则及编制依据 1.1编制依据1.1.1国家和铁道部现行施工技术规范、规程、标准及施工技术指南。1.1.2新建铁路XX客运专线XX至XX段综合工程XX标段设计文件及施工图纸。1.1.3中华人民共和国安全生产法、建设工程安全管理条例、铁路工程施工安全技术规程等工程建设安全生产有关管理规定。1.1.4现场调查报告;近年来铁路、高速公路等类似工程施工经验、施工方法、科技成果;国内外相关高速铁路的施工工艺及科研成果。1.1.5总体施工组织设计和施工计划。1.1.6我公司为完成本工程拟投入的施工管理、专业技术人员、机械设备等资源。1.2编制原则1.2.1遵循设计文件的原则

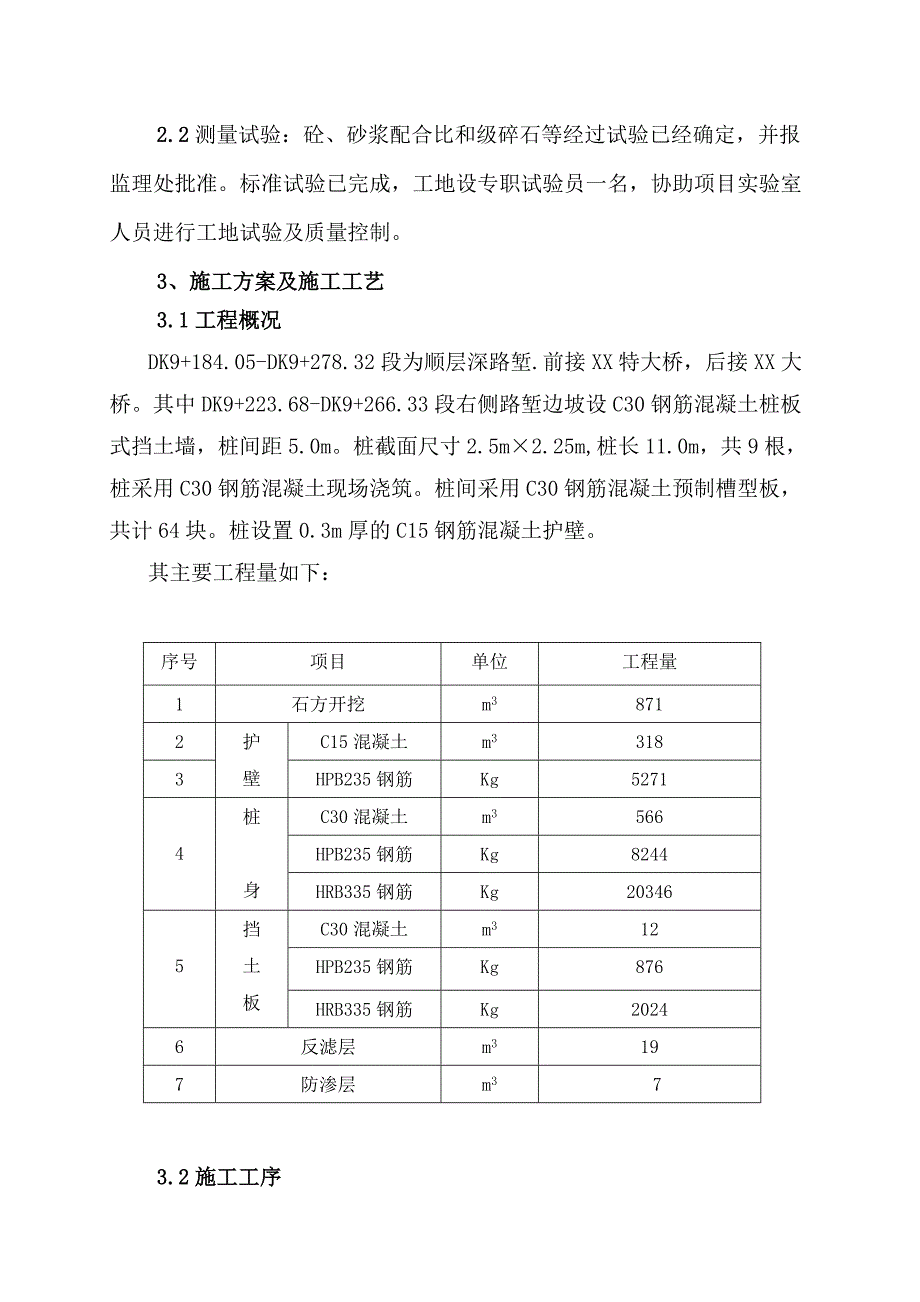

2、。1.2.2遵循“安全第一、预防为主”的原则。1.2.3遵循客运专线高质量高标准的原则。1.2.4遵循施工生产与环境保护同步规划,同步施工,同步投入使用的原则。2、施工准备2.1材料设备准备:水泥、片石、砂石料、钢材已进场且均已检验合格;现场已备好机具。2.2测量试验:砼、砂浆配合比和级碎石等经过试验已经确定,并报监理处批准。标准试验已完成,工地设专职试验员一名,协助项目实验室人员进行工地试验及质量控制。3、施工方案及施工工艺3.1工程概况DK9+184.05-DK9+278.32段为顺层深路堑.前接XX特大桥,后接XX大桥。其中DK9+223.68-DK9+266.33段右侧路堑边坡设C30

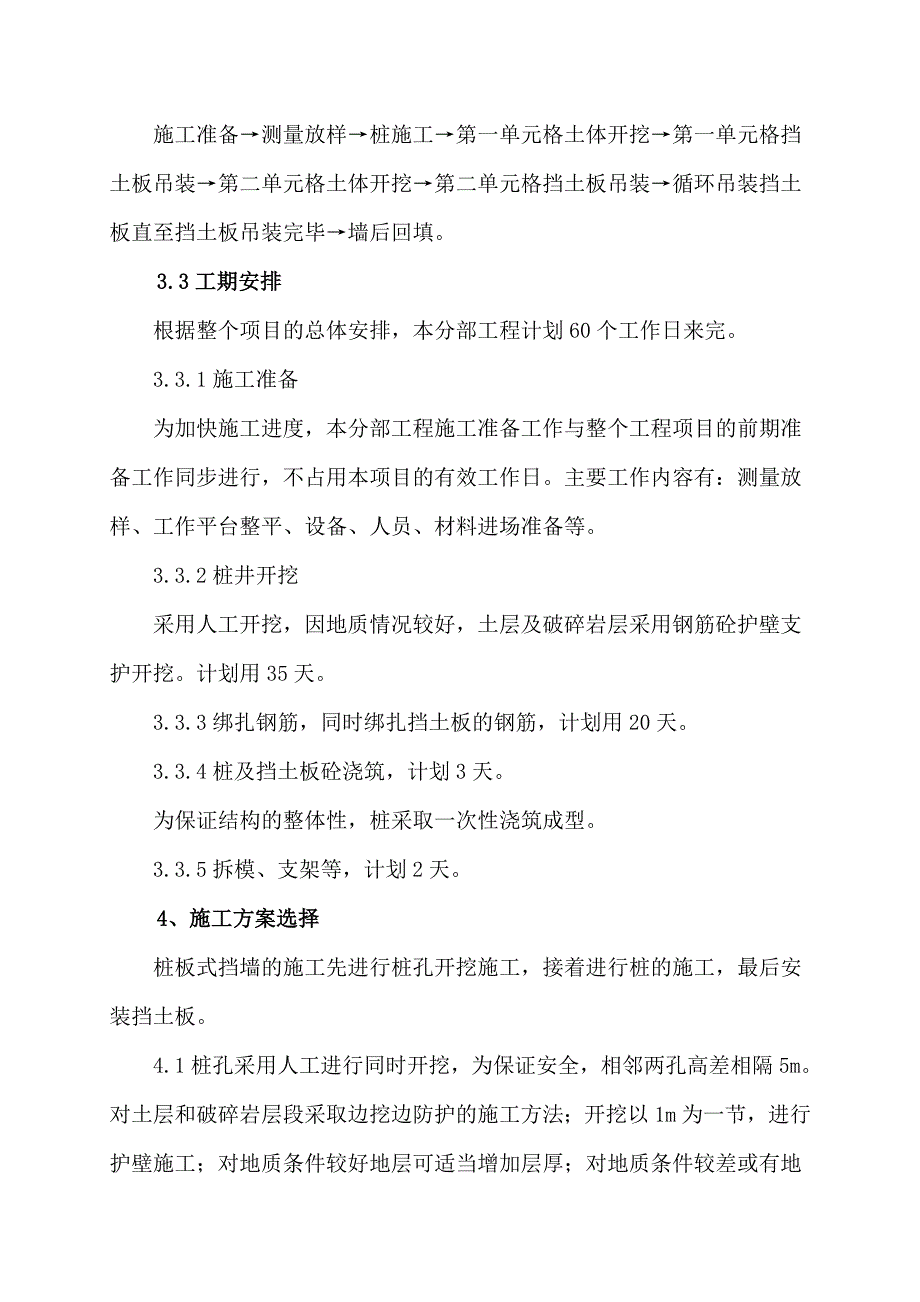

3、钢筋混凝土桩板式挡土墙,桩间距5.0m。桩截面尺寸2.5m2.25m,桩长11.0m,共9根,桩采用C30钢筋混凝土现场浇筑。桩间采用C30钢筋混凝土预制槽型板,共计64块。桩设置0.3m厚的C15钢筋混凝土护壁。其主要工程量如下:序号项目单位工程量1石方开挖m38712护壁C15混凝土m33183HPB235钢筋Kg52714桩身C30混凝土m3566HPB235钢筋Kg8244HRB335钢筋Kg203465挡土板C30混凝土m312HPB235钢筋Kg876HRB335钢筋Kg20246反滤层m3197防渗层m373.2施工工序施工准备测量放样桩施工第一单元格土体开挖第一单元格挡土板吊装
4、第二单元格土体开挖第二单元格挡土板吊装循环吊装挡土板直至挡土板吊装完毕墙后回填。3.3工期安排根据整个项目的总体安排,本分部工程计划60个工作日来完。3.3.1施工准备为加快施工进度,本分部工程施工准备工作与整个工程项目的前期准备工作同步进行,不占用本项目的有效工作日。主要工作内容有:测量放样、工作平台整平、设备、人员、材料进场准备等。3.3.2桩井开挖采用人工开挖,因地质情况较好,土层及破碎岩层采用钢筋砼护壁支护开挖。计划用35天。3.3.3绑扎钢筋,同时绑扎挡土板的钢筋,计划用20天。3.3.4桩及挡土板砼浇筑,计划3天。为保证结构的整体性,桩采取一次性浇筑成型。3.3.5拆模、支架等,计
5、划2天。4、施工方案选择桩板式挡墙的施工先进行桩孔开挖施工,接着进行桩的施工,最后安装挡土板。4.1桩孔采用人工进行同时开挖,为保证安全,相邻两孔高差相隔5m。对土层和破碎岩层段采取边挖边防护的施工方法;开挖以1m为一节,进行护壁施工;对地质条件较好地层可适当增加层厚;对地质条件较差或有地下水出露地层则适当减少层厚,以保证施工安全。护壁的内孔尺寸不得小于桩的截面尺寸(如下图所示)。 4.2因地形限制,出渣由人工转运至现场临时堆放点,再用挖掘机装车运至指定渣场处置。4.3受现场场地限制和施工工艺制约,钢筋集中在钢筋棚加工制作好后,转运至施工部位现场绑扎、安装。4.4护壁模板采用活动钢模,桩模板采
6、用定型木模,支撑采用钢管支撑。4.5挡土板采用A型板,在现场采用5cm厚的光滑覆膜板进行预制,A型板截面尺寸如下图所示。5、施工方法及要点5.1挖孔桩施工5.1.1施工工艺流程放线定桩位及高程开挖第一节桩孔土方支护壁模板放附加钢筋浇筑第一节护壁砼(高出地面300mm)检查桩位(中心)轴线架设垂直运输架 安装卷扬机安装吊桶、照明、活动盖板、水泵、通风机等开挖吊运第二节桩孔土方(修边)先拆第一节支第二节护壁模板浇第二节护壁砼 检查桩位(中心)轴线逐层往下循环作业开挖扩底部分 检查验收绑扎钢筋放砼串筒(导管) 浇筑桩身砼。5.1.2施工方法(1)施工准备。首先测定桩位、平整场地;安装井架;修筑出碴道
7、路(2)孔口部分处理。根据桩孔孔口段土质情况将井口挖至1.0m深时,即采用与桩身同级的钢筋砼浇注成锁口。用来防止下节井壁开挖时井口沉陷。锁口顶面平整,并略高出原地面300mm。(3)桩孔开挖a.充分做好施工准备工作。b. 开挖深度开挖采取边挖边支护的方法。每节挖深1m后,浇筑砼护壁,护壁厚根据地质情况具体确定。遇到特殊地质时开挖深度视地质情况确定,如石质风化易破碎或有地下水出露地段,井壁容易发生坍方,每节开挖深度相应缩短。c.开挖方法为减轻开挖时对井壁的震动,土质地段采用人工从上到下逐段用镐、锹进行,坚硬土层用锤、钎或风镐破碎,挖土次序先中间后周边挖孔软岩地段采用人工配合风镐进行,桩基嵌岩深度
