落地扣件式脚手架专项施工组织设计.doc
《落地扣件式脚手架专项施工组织设计.doc》由会员分享,可在线阅读,更多相关《落地扣件式脚手架专项施工组织设计.doc(19页珍藏版)》请在优知文库上搜索。
1、某某某某高中部体育馆工程双排扣件式钢管落地脚手架施工方案 编制: 审核: 审批: 0 某某市某某劳务责任有限公司 目录1编制依据12工程概况13施工部署13.1组织机构13.2设计总体思路13.3劳动力准备13.4材料准备23.5机具准备23.6技术准备34脚手架构造要求34.1总的设计尺寸34.2纵向水平杆34.3横向水平杆34.4脚手板44.5立杆44.6连墙件44.7门洞44.8剪刀撑44.9扣件54.10基础54.11上人斜道55脚手架的搭设和拆除施工工艺55.1落地脚手架搭设施工工艺55.2脚手架的拆除施工工艺66目标和验收标准67安全文明施工保证措施67.1材质及其使用的安全技术措

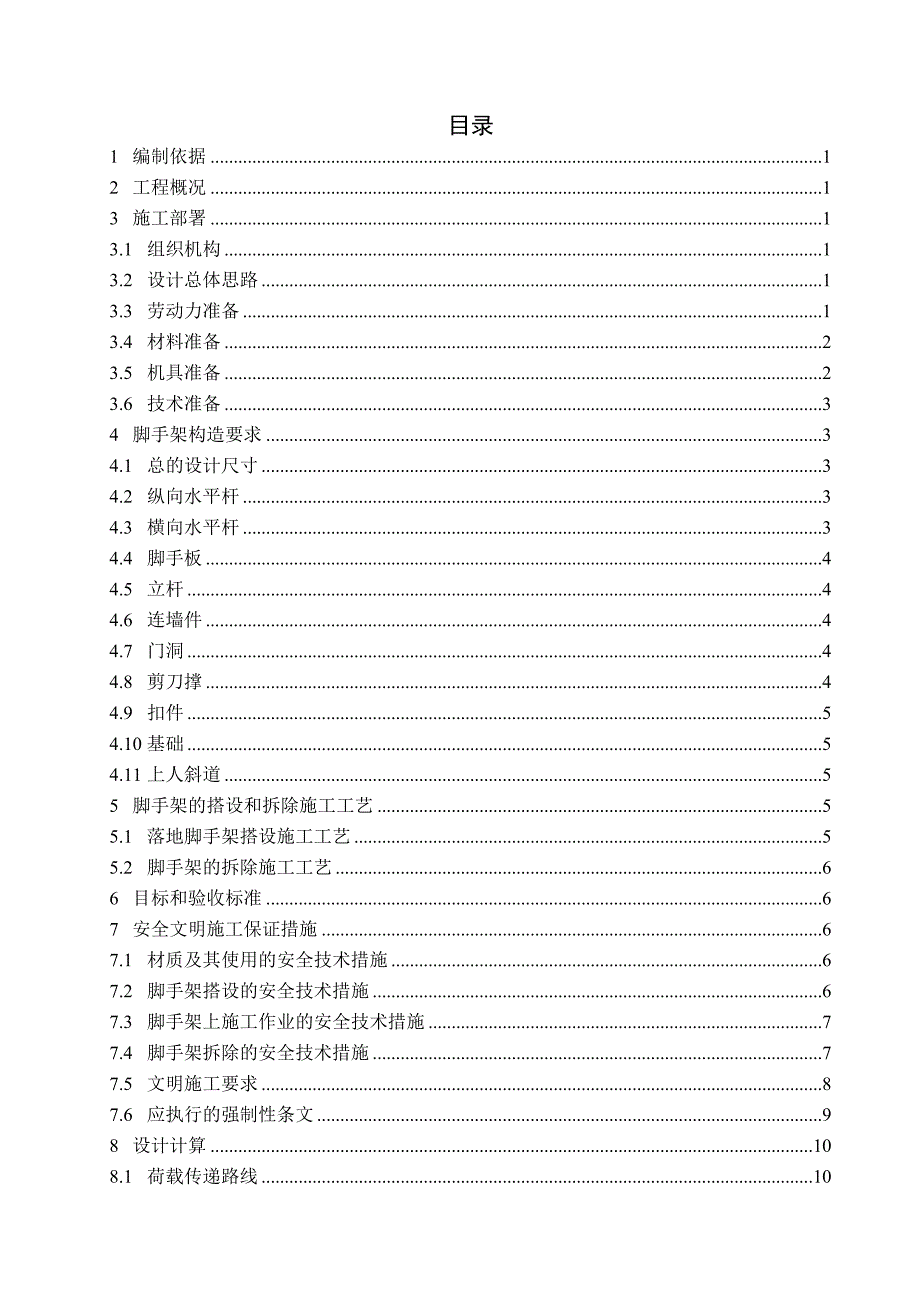

2、施67.2脚手架搭设的安全技术措施67.3脚手架上施工作业的安全技术措施77.4脚手架拆除的安全技术措施77.5文明施工要求87.6应执行的强制性条文98设计计算108.1荷载传递路线108.2横向水平杆强度计算108.3纵向水平杆强度计算118.4连接扣件抗滑承载力计算128.5立杆稳定性计算128.6连墙件验算158.7立杆地基承载力计算159 附图附图-1 外架平面布置图附图-2 外架剖面图和立面图附图-3 基础、门洞和连墙件做法1 编制依据建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001,2002年版);建筑施工安全检查标准(JGJ59-99);建筑施工高处作业安全技术规范
3、(JGJ80-91);本工程施工图纸和投标文件;本工程施工组织设计。2 工程概况一、基本情况1.1 工程名称:某某市第一中学体育馆外墙包装钢筋双排扣件式脚手架1.2 施工单位:某某市金鹏建筑装饰工程有限公司1.3 劳务单位:某某市某某劳务脚手架搭设公司1.4搭设面积:4000平方1.5 结构层数:五层从二层顶部开始搭设双排脚手架1.6 脚手架形式:钢管扣件式双排脚手架,立杆横距0.3M,接立杆离墙边为30CM,大横杆部距为1.8M,立杆底座填芯必须设置扫地杆本工程位于某某市某某高中部体育馆,框架结构。搭设面积为4000平方,搭设高度为12M。3 施工部署3.1 组织机构外架搭设由外架工长负责组
4、织实施,其他人员配合。外架所需材料、劳动力计划均由外架工长负责编制,材料员、劳职员负责组织进场。技术交底工作由外架工长负责。3.2 设计总体思路按总进度计划,主体工程出0.000后应在三个月内封顶,封顶后两个月完成外墙涂料施工并拆架。根据我公司的技术条件,本工程外架可采用落地架和分两段搭挑架的方案。落地架需用材料比分两段搭挑架多一倍。分两段搭挑架需多准备一套钢挑梁,并增加一倍的拆架用工。由于工期较短,落地架增加的材料租赁费用小于分两段搭挑架增加的拆架用工费用。而且采用分段搭架,需增加配合工序的工作量,也不利于抢工期。经综合比较,决定采用落地架方案。此架一架多用,主体阶段主要用于安全防护,装修阶
5、段既用于装修施工,也兼作安全防护。装修施工按一层作业考虑,外架验算应满足此项要求。3.3 劳动力准备搭设阶段共需架子工8名,维护阶段共需架子工4名,拆除阶段共需外架工8名。所有架子工均需持证上岗。架子工由劳务公司提供。搭设阶段安排2名测量放线工配合。3.4 材料准备本工程外架、卸料平台所用的钢管、扣件均由租赁公司提供。竹串脚手板和其它材料由项目部自行采购。主要材料计划如下表:名称及规格用途总需用量备注6m长管纵向水平杆1400根租赁6m长管立杆950根租赁6m长管剪刀撑380根租赁3m长管调整节头位置420根租赁1.5m短管横向水平杆1450根租赁2.5m短管连墙杆30根租赁1.5m短管连墙件
6、柱箍88根租赁2000mm200mm50mm垫木基础垫板170根采购直角扣件8300个租赁旋转扣件2000个租赁对接扣件2700个租赁2500mm250mm竹串脚手板900块采购6m18m安全网95张采购扎篾架子工自备材料视工程进度分阶段组织进场。3.5 机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。项目部应配备如下检查工具(可借用,但应符合要求):名称数量用途扭力扳手1把检查扣件拧紧力度游标卡尺1把检查焊接钢管外径和壁厚、外表面锈蚀深度塞尺1把检查钢管两端面切斜偏差钢卷尺1把检查钢管弯曲程度和搭设中的距离或长度水平尺1把检查水平杆高差角尺1把检查剪刀撑与地面的倾角注:建筑施工
7、扣件式钢管脚手架(JGJ130-2001,2002年版)中提及的钢板尺用钢卷尺代替。3.6 技术准备施工前应按要求向架子工作好技术交底。人员变动后应重新交底。4 脚手架构造要求4.1 总的设计尺寸立杆纵距1.7m(局部有所调整,但均不大于1.8m),横距0.3m(可平铺三块竹串脚手板,每块竹串脚手板宽250mm),内排架步距1.83m,外排架步距0.915m(安全网规格为6m18m,拉紧后比1.8m略宽,如取两倍步距1.8m,安全网不易拉紧,显得松垮,不美观,故按现场经验取1.83m),脚手架限高取30m(总高28.4m加1.6m高护栏)。外排架内侧设全封闭密目安全网(每10cm10cm230
