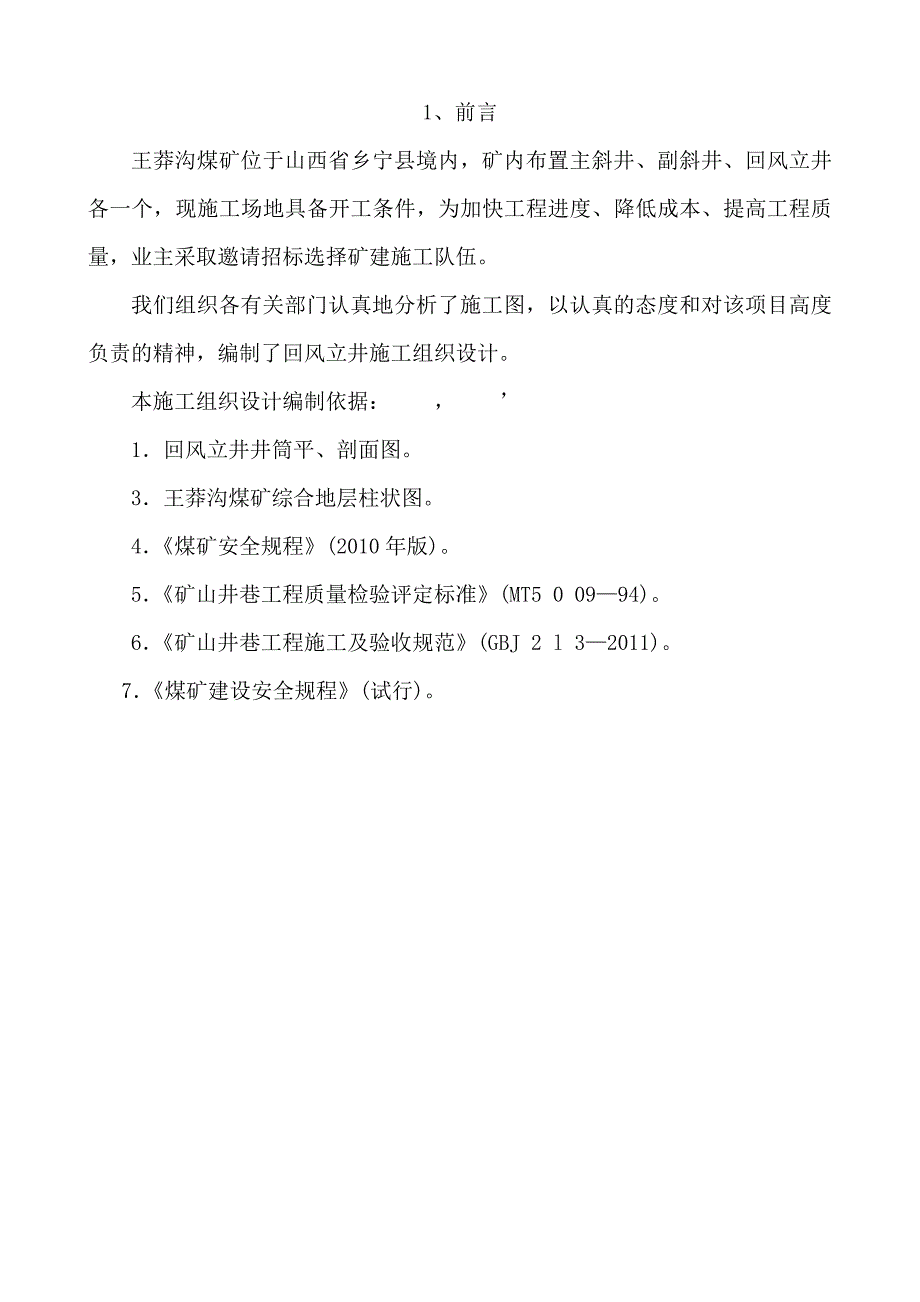

1、标段三、回风立井井筒建设施工组织设计目 录1、前言22、工程概况33、凿井装备和施工方案44、凿井工艺65、凿井辅助系统116、施工准备和施工总平面布置117、劳动组织138、施工工期和工期保证措施149、质量、环境、职业健康安全一体化管理及保证措施1710、技术安全措施3111、文明施工与环保37l2、主要施工设备计划表36 1、前言王莽沟煤矿位于山西省乡宁县境内,矿内布置主斜井、副斜井、回风立井各一个,现施工场地具备开工条件,为加快工程进度、降低成本、提高工程质量,业主采取邀请招标选择矿建施工队伍。我们组织各有关部门认真地分析了施工图,以认真的态度和对该项目高度负责的精神,编制了回风立井施
2、工组织设计。 本施工组织设计编制依据: , 1回风立井井筒平、剖面图。 3王莽沟煤矿综合地层柱状图。 4煤矿安全规程(2010年版)。 5矿山井巷工程质量检验评定标准(MT5 0 0994)。 6矿山井巷工程施工及验收规范(GBJ 2 l 32011)。7煤矿建设安全规程(试行)。2工程概况21工程概况王莽沟煤矿位于山西省乡宁县台头镇境内,交通便利。井田内布置主斜井、副斜井、回风立井各一个。回风立井井口设计标高为z=+1140.513。井筒落底标高为+1056.213m,回风立井为刷大施工,由原断面12.56刷大至19.625,井深84m。井筒采用双层钢筋砼支护,支护厚度500mm,砼强度C2
3、5。钢筋均采用直径1 8螺纹钢,内竖筋间距260,内环筋、外竖筋、外还筋间距300,联系筋采用直径8圆钢,间距600。回风立井井筒的主要技术特征见表。 回风立井井筒主要技术特征表序号名 称单位1井口绝对标高mz=+1140.5133井筒深度m844表土及风化带深度 m22.795净直径m5.06净断面19.6257井壁厚度表土段500基岩段5008掘进断面表土段28.26基岩段28.269支护材料表土段双层钢筋砼,C25基岩段双层钢筋砼,C2522工程地质及水文地质221工程地质根据业主提供的王莽沟煤矿综合地层柱状图,回风立井井筒所穿过的地质分层如下:序号岩性厚度(m)底板深度(m)序号岩性厚
4、度(m)底板深度(m)1黄土19.519.58中粒砂岩3.2043.802砂质泥岩4.9024.859砂质泥岩19.1062.903中粒砂岩3.0027.8510粗粒砂岩4.9067.804砂质泥岩5.1533.0011砂质泥岩5.9573.755细粒砂岩2.6535.6512铝土质泥岩0.7074.456砂质泥岩3.3038.9513泥岩3.1577.607粉砂岩1.6540.6222水文地质根据王莽沟矿综合地层柱状图介绍该井筒所穿过的地层无含水层,施组设计为确保施工安全,按井筒涌水量10mh考虑。3凿井装备和施工方案31施工总部署和井筒掘砌作业方式 根据王莽沟矿回风立井井筒工程地质及水文地
5、质条件,井壁结构简单,故井筒采取普通凿井法进行刷扩施工。井筒施工在完成地面临时设施和凿井措施工程后,首先掘砌井筒8.5m后进行临时锁口,安装封口盘,然后可扩砌井筒-段,安装吊盘、固定盘,吊挂管线等,为井筒正式开工做好准备(即完成上部35m-段井筒段扩砌,装好三盘,吊挂管线,标志施工准备结束,井筒正式扩砌)。井筒扩砌作业方式,选用立井扩砌混合作业施工法。此工法在掘砌循环中不需临时支护,刷大砌壁交叉进行。表土段和基岩段施工中采用短掘短砌,段高不超过12m,砌壁采用绳捆模板。在每循环刷大完成后,随即进行永久支护。此种施工法简化了施工工艺、缩短了围岩暴露时间,利于工种专业化,利于提高快速施工,且施工安
6、全性好。该施工方法的工艺流程如下:32井筒刷砌施工根据井筒断面及深度确定施工方案如下:提升:利用3#临时井架,装备一套单钩提升,提升机选用JK-2.52 0A型,配2m3吊桶。凿岩:选用YT28型凿岩机。装岩:采用人工装岩。排矸:设计落地矸石仓,选用8T自卸汽车,ZL-4 0型装载机装车集中排矸。砌壁:TDXl. 6型底卸式吊桶下料,在下层吊盘喇叭口上安装分灰器,下接钢丝胶管和竹节管,砼经分灰器、钢丝胶管流入模板内。在施工场地设集中搅拌站,内设一台JS -500型搅拌机和一台混凝土配料机拌制砼。井筒通风:井筒内布置一趟70mm高强度胶质风筒,地面用1台FD一45kw局扇压入式通风。附:凿井装备
