沥青砼路面及地下管廊工程施工组织设计.doc
《沥青砼路面及地下管廊工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《沥青砼路面及地下管廊工程施工组织设计.doc(81页珍藏版)》请在优知文库上搜索。

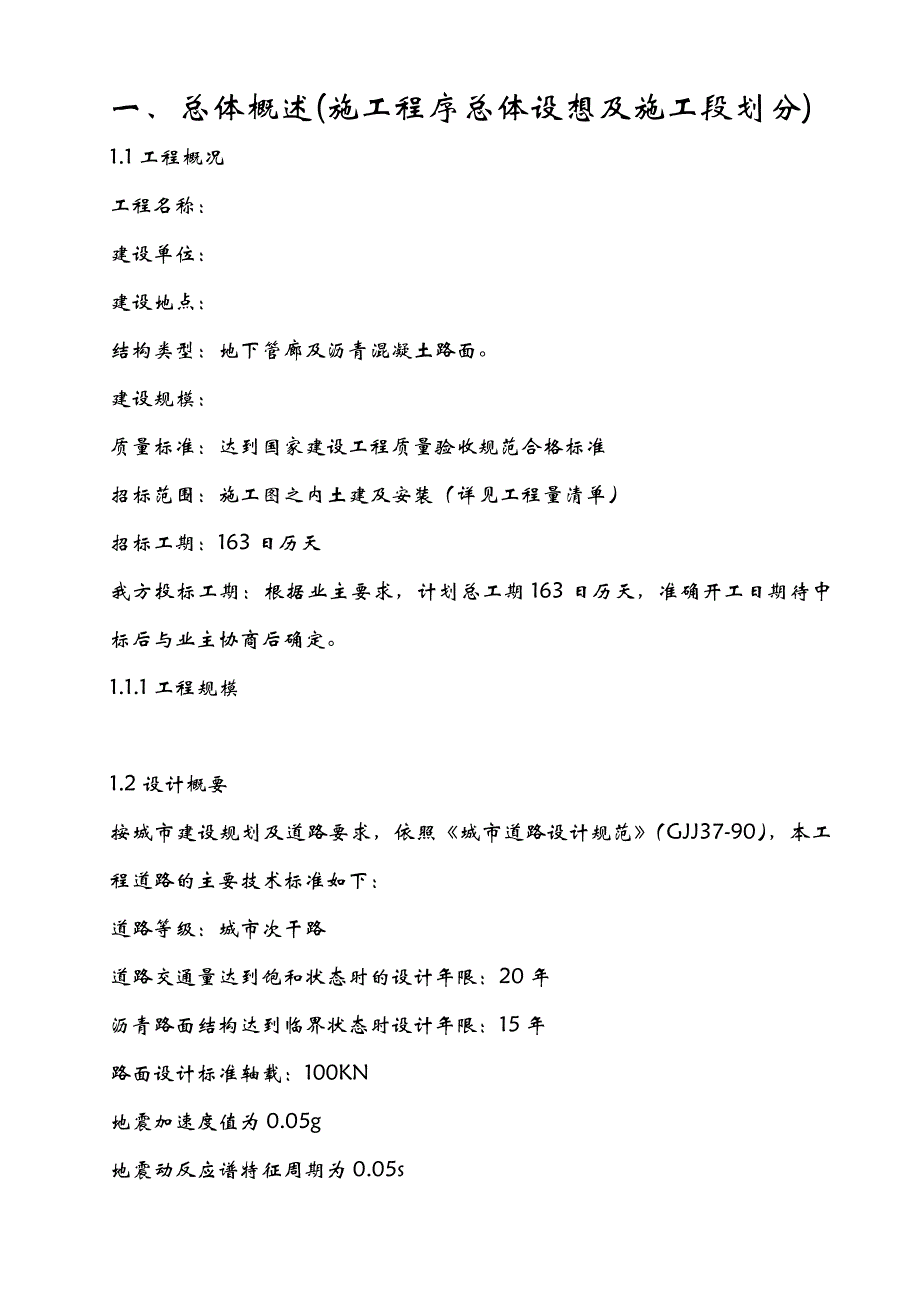

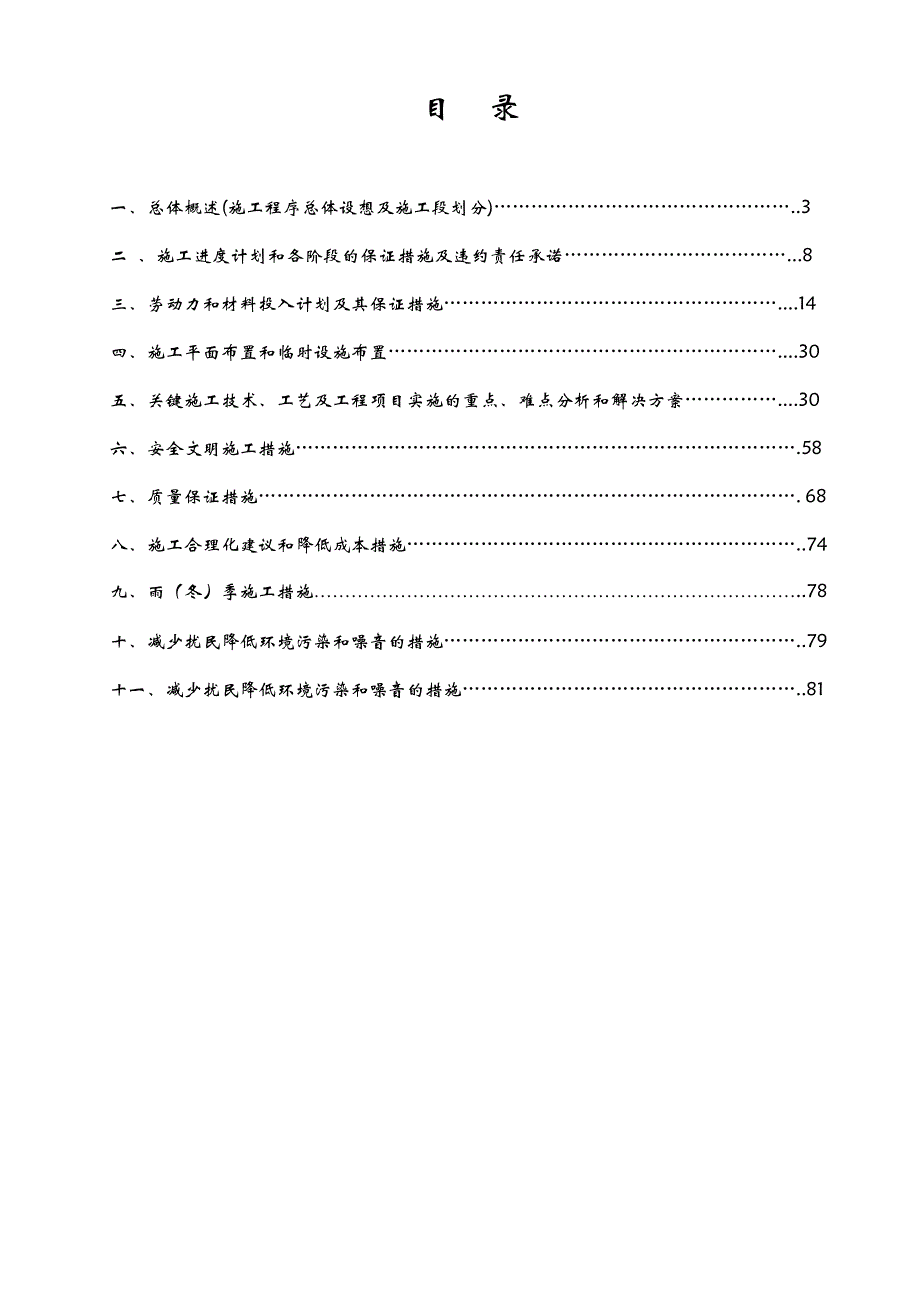

1、施工组织设计投 标 人:(盖章)法定代表人: (盖章)日 期: 目 录一、总体概述(施工程序总体设想及施工段划分).3二 、施工进度计划和各阶段的保证措施及违约责任承诺.8三、劳动力和材料投入计划及其保证措施.14四、施工平面布置和临时设施布置.30五、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案.30六、安全文明施工措施.58七、质量保证措施. 68八、施工合理化建议和降低成本措施.74九、雨(冬)季施工措施.78十、减少扰民降低环境污染和噪音的措施.79十一、减少扰民降低环境污染和噪音的措施.81一、总体概述(施工程序总体设想及施工段划分)1.1工程概况工程名称:建设单位:
2、建设地点: 结构类型:地下管廊及沥青混凝土路面。建设规模: 质量标准:达到国家建设工程质量验收规范合格标准招标范围:施工图之内土建及安装(详见工程量清单)招标工期:163日历天我方投标工期:根据业主要求,计划总工期163日历天,准确开工日期待中标后与业主协商后确定。1.1.1工程规模1.2设计概要按城市建设规划及道路要求,依照城市道路设计规范(GJJ37-90),本工程道路的主要技术标准如下:道路等级:城市次干路道路交通量达到饱和状态时的设计年限:20年沥青路面结构达到临界状态时设计年限:15年路面设计标准轴载:100KN地震加速度值为0.05g地震动反应谱特征周期为0.05s1.2.1道路工
3、程(1)机动车道:面层细粒式沥青混凝土4cm粘层(液体沥青)中粒式沥青混凝土6cm粘层(液体沥青)粗粒式沥青混凝土8cm乳化沥青石屑封油层0.6cm上基层6%水泥稳定碎石15cm下基层5%水泥稳定碎石20cm垫层塘渣40cm总厚93.6cm土基压实:1.2.2排水工程新建雨、污水管道,具体见工程量清单。1.3施工段及施工阶段的划分1.3.1施工段的划分由于本工程路线长,将有2715米,并且施工工程量大,所以我公司将本工程分施工段进行流水施工 1.3.2各项施工段的施工阶段划分第一阶段:线路复测、三通一平,施工平面布置。本阶段大约持续5个日历天,主要工作内容有:施工搭设临建、施工便道铺设、场地平
4、整、施工用水用电等。第二阶段:地下管廊工程施工。第三阶段:路基施工。本阶段主要施工内容为:大型土方开挖、回填及超载预压。第四阶段:本阶段主要为排水管道及检查井施工,测量放线是本阶段的施工重点。第五阶段:水泥稳定层施工、沥青砼面层施工第六阶段:为收尾施工阶段,边坡修整植被、排水顺接、清理退场等。1.4施工顺序1.4.1总体施工流程施 工 准 备雨、污排水系统及路基路基路面测量放线地面杂草、腐质土清除干净基底处理及排水鸿沟导流回填砂和土管沟开挖管道敷设及污水井检查施工挡土墙工程施工放线地下管廊路基分层填筑、检测水泥稳定层路缘石铺设沥青砼面层场地清理、竣工验收1.4.2各分项工程施工顺序1、路基填筑
5、测量放样完成工、料、机准备及填土材料重型击实试验等项目完成开工报告监理批准清除表土杂物路基填方:人员、机械设备、各土场(或挖方利用段)土体材料重型击实等试验施工便道完成测量放样完成分项工程开工报告的批准清除表土淤泥、除草、挖根进行全面清理挖土质台阶进行填前压实,或水下清淤泥及换填透水性材料并压实按规范厚度松铺第一层塘渣并推平,在最佳含水量附近时碾压第一层压实检查合格监理批准及填第二层填筑,重复第一层程序直到填至路基设计标高对完成路基设计断面进行整修检查各部合格,几何尺寸合格,申请监理检查计量。2、市政管道施工顺序测量放样基槽开挖垫层砼管道安装闭水试验对称回填清场1.5施工方案的选择1.5.1一
6、般规定路基、管道开工前应铺设施工临时便道,红线范围的排水引水工作应完毕。施工临时设施的布置按照招标单位提供的位置进行布置。控制桩的复测、联测等工作也应在开工前完毕,永久性坐标点、水准点的设置基本完毕,并汇报有关测量成果给监理工程师;各种先期试验、检测等均应取得监理工程师的认可;混凝土搅拌设备就位,模板与支架的选取等均应有监理工程师证的签认。1.5.2路基首先按规定提取土样,做各项土力学指标试验,取得有效的参数。1、填方路基路基填筑先做长度不小于80m的试验段,确定适宜的松铺厚度,碾压遍数,最佳的机械配套等;每一层松铺后应检查含水量是否接近最佳含水量,要求不得超过最佳含水量的3%,路堤尽量大面积
7、分层施工,每500m2做一组压实度检查。路基填筑一般比设计尺寸加宽加大,待路基沉降完毕后再整平压实。注意管道回填要求松铺厚度为不大于20cm,且每50m2要求检验一处密实度。2、路基施工排水路基施工首先必须进行排水工程,以及建立必要的临时排水设施,保证地基和路基不受水害。施工过程中不得堵塞水路;基层外测路肩等容易积水的地方,适当增加透水材料,并设置临时排水设施;同时避免排染周围环境,做好防暴雨冲刷的措施。1.5.3管道首先核对结构的平面位置及标高,绘制施工详图报监理审批。然后严格按设计图进行基槽开挖,并在基槽开挖后不得使基坑暴露太久,及时填筑垫层;回填应在管道两侧同时进行,并提前作好排水措施,
