模板施工方案完成.doc
《模板施工方案完成.doc》由会员分享,可在线阅读,更多相关《模板施工方案完成.doc(77页珍藏版)》请在优知文库上搜索。

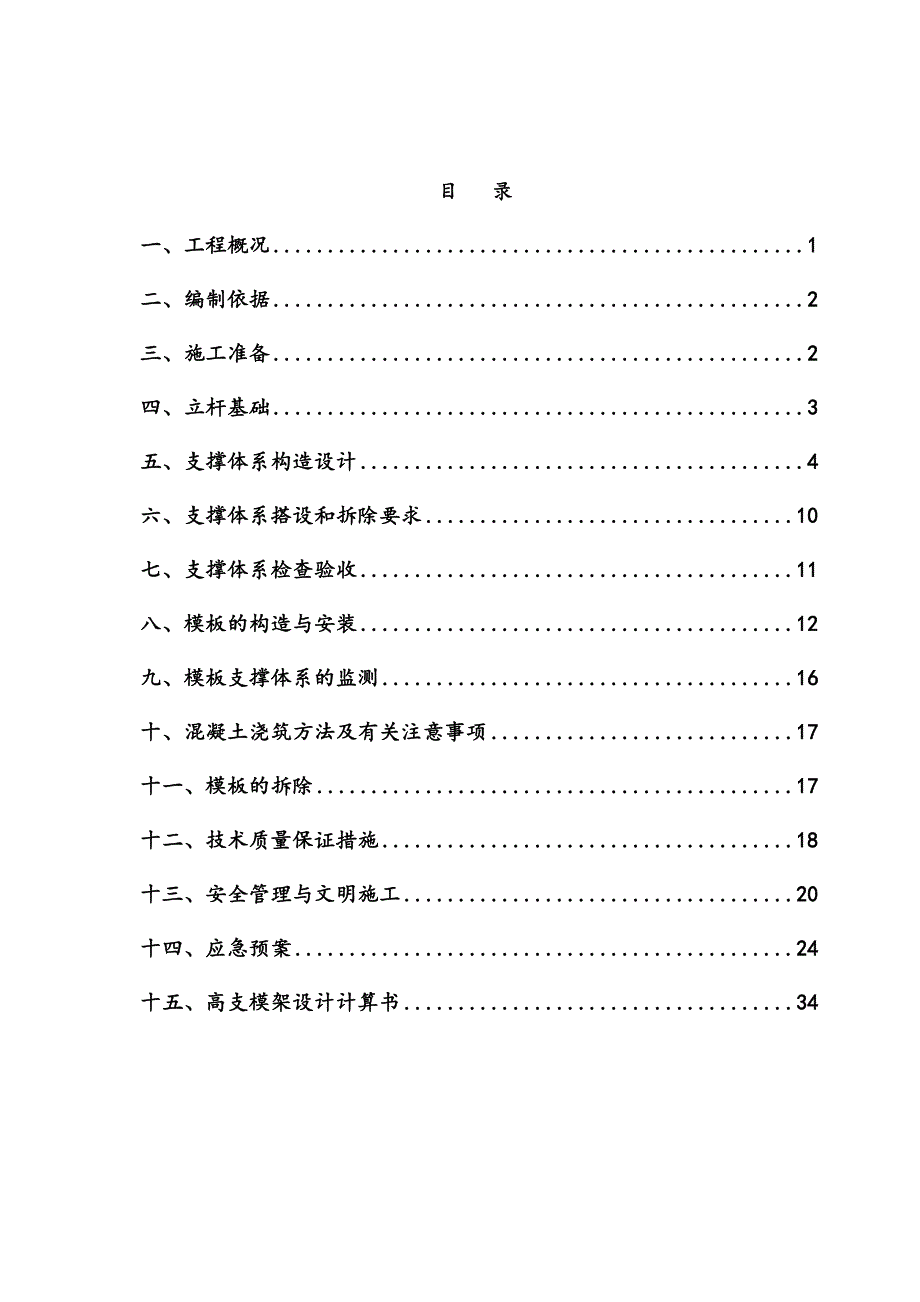

1、目 录一、工程概况1二、编制依据2三、施工准备2四、立杆基础3五、支撑体系构造设计4六、支撑体系搭设和拆除要求10七、支撑体系检查验收11八、模板的构造与安装12九、模板支撑体系的监测16十、混凝土浇筑方法及有关注意事项17十一、模板的拆除17十二、技术质量保证措施18十三、安全管理与文明施工20十四、应急预案24十五、高支模架设计计算书34高支模施工方案一、工程概况某某大酒店项目由某某正华实业有限公司投资兴建的工程项目,由某某中环建筑设计研究院设计,鑫龙建筑监理有限公司监理,景洪工程建设有限公司承建。本工程位于某某省某某市城北路201号,总建筑面积为41601.5m2,本工程由裙房主楼高层组
2、成,其中地下二层连体地下车库,建筑面积约 7957m2,地上为224层,建筑面积约 33644.5 m2,支撑体系采用扣件式钢管搭设,底模为18mm胶合板,方木采用50100mm,钢管为483.0钢管。高支模方案论证设计范围:1、本方案针对主楼裙房地下室顶板大梁截面:4-5交G-H轴梁L4、L16、KL6截面400X1530; 4-5交H轴梁KL32(1) 截面400X1400;E交5轴梁KL41 截面400X1200;10交E轴梁KL11 截面400X1200;5交S-H轴梁KL36 截面400X1100:2交DK轴梁KL1 截面400X1000;D交1-2轴梁KL20(1) 截面600X6
3、00;其中梁截面为400X1530,400X1400,400X1200,400X1100,400X1000,600X600为一类,支模布置以400X1530截面为特征梁。,板厚为180mm,250 mm,层高4.0m。 2、主楼首层部分架空层层高为13.2M,三层结构梁最大截面为300900,300X700,板厚均为12cm,C40混凝土,支撑在塔楼首层梁板上,首层梁板混凝土为C40,18cm厚。3、主楼裙房负二层人防结构梁板:3-4交B-D轴梁KL9(1)截面为400X1400,G-H交4KL16截面为500X1300结构板厚为200mm部分140 mm,层高为4.0m。支撑在地下室底板上,

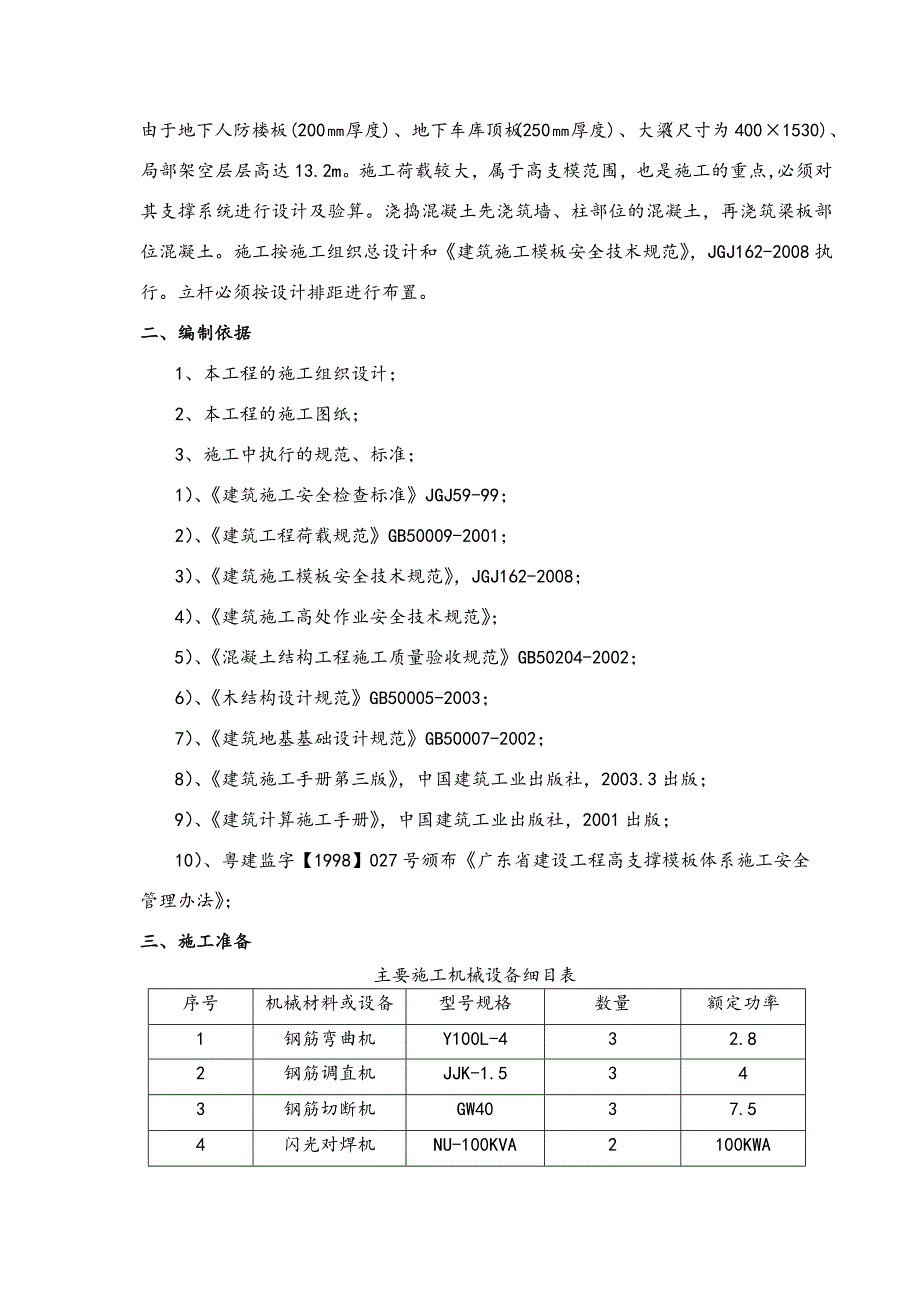

4、地下室底板混凝土为C40、S6,50cm厚。根据以上数据可知:地下室250mm厚顶板砼强度:C40、S6。根据首层结构梁板设计图中,可知最大梁规格为4001530;层高4.0m。梁板底支撑体系采用扣件式钢管搭设,底模为18mm胶合板,方木采用50100mm红松,钢管为&483.0钢管。由于地下人防楼板(200厚度)、地下车库顶板(250厚度)、大梁(尺寸为4001530)、局部架空层层高达13.2m。施工荷载较大,属于高支模范围,也是施工的重点,必须对其支撑系统进行设计及验算。浇捣混凝土先浇筑墙、柱部位的混凝土,再浇筑梁板部位混凝土。施工按施工组织总设计和建筑施工模板安全技术规范,JGJ162
5、-2008执行。立杆必须按设计排距进行布置。二、编制依据1、本工程的施工组织设计;2、本工程的施工图纸;3、施工中执行的规范、标准;1)、建筑施工安全检查标准JGJ59-99;2)、建筑工程荷载规范GB50009-2001;3)、建筑施工模板安全技术规范,JGJ162-2008;4)、建筑施工高处作业安全技术规范;5)、混凝土结构工程施工质量验收规范GB50204-2002;6)、木结构设计规范GB50005-2003;7)、建筑地基基础设计规范GB50007-2002;8)、建筑施工手册第三版,中国建筑工业出版社,2003.3出版;9)、建筑计算施工手册,中国建筑工业出版社,2001出版;1
6、0)、粤建监字【1998】027号颁布广东省建设工程高支撑模板体系施工安全管理办法;三、施工准备主要施工机械设备细目表序号机械材料或设备型号规格数量额定功率1钢筋弯曲机Y100L-432.82钢筋调直机JJK-1.5343钢筋切断机GW4037.54闪光对焊机NU-100KVA2100KWA5电焊机BX6-50038.6KVA6圆盘锯Z05MJ-105447压刨机MB1010A32.58平刨机MQ44252.29插入式振动机HZ6-50121.110平板式振动机PZ-5051.111混凝土输送机HBT60475高支模板主要材料准备名称规格数量钢管&48壁厚3.0mm200吨扣件十字扣、活动扣、
7、对接扣50000只方木50*100 5000根胶合板模板18mm厚2500平方米安全带自动锁紧式20付安全帽加固式厚80个通讯设备对讲机10部测量器具细目表器具名称规格数量半站仪1水准仪AT-G11电子经纬仪DT-110L1激光垂准仪PL-1J1托线板2000150124钢卷尺5m/30m5/1坍落度桶1四、立杆基础由于立杆基础所在地下室底板及首层梁板砼上。地下室底板强度为C40,厚度为500mm,地下负二层梁板浇砼时间与立杆基础所在的地下室底板浇砼时间间隔约15天;主楼首层梁板(地下室顶板)强度为C40,厚度为180mm。架空层浇砼时间与立杆基础所在楼层时间间隔约20天;由于浇砼时间在23月
