模板施工控制制度.doc
《模板施工控制制度.doc》由会员分享,可在线阅读,更多相关《模板施工控制制度.doc(4页珍藏版)》请在优知文库上搜索。

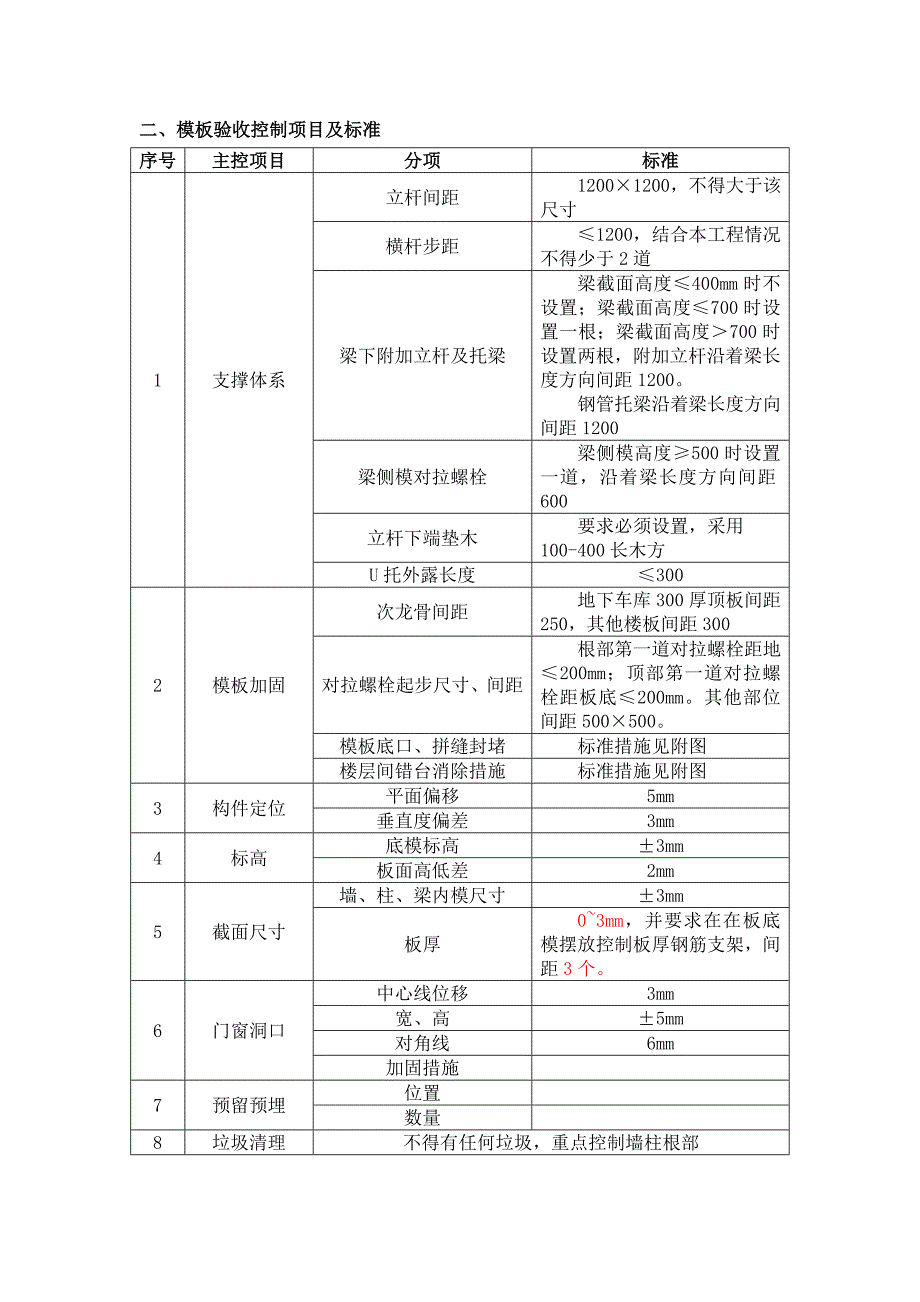

1、模板质量控制制度一、栋号负责人楼号负责人区域经理工长质检分包项目经理1#2#3#4#5#6#7#8#9#(样板)10#11#12#13#二、模板验收控制项目及标准序号主控项目分项标准1支撑体系立杆间距 12001200,不得大于该尺寸横杆步距 1200,结合本工程情况不得少于2道梁下附加立杆及托梁 梁截面高度400mm时不设置;梁截面高度700时设置一根;梁截面高度700时设置两根,附加立杆沿着梁长度方向间距1200。 钢管托梁沿着梁长度方向间距1200梁侧模对拉螺栓 梁侧模高度500时设置一道,沿着梁长度方向间距600立杆下端垫木 要求必须设置,采用100-400长木方U托外露长度3002模

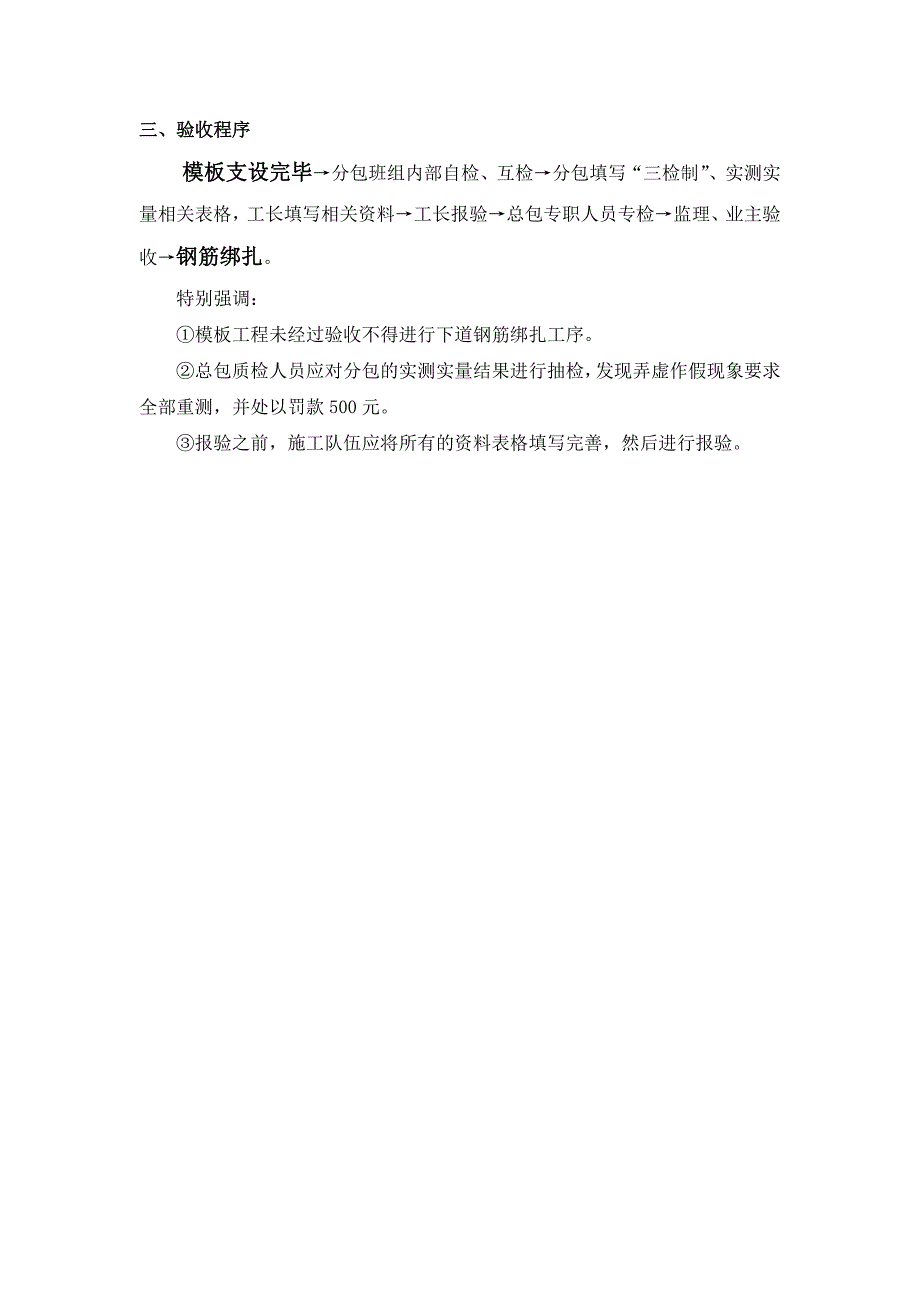

2、板加固次龙骨间距 地下车库300厚顶板间距250,其他楼板间距300对拉螺栓起步尺寸、间距 根部第一道对拉螺栓距地200mm;顶部第一道对拉螺栓距板底200mm。其他部位间距500500。模板底口、拼缝封堵 标准措施见附图楼层间错台消除措施 标准措施见附图3构件定位平面偏移5mm垂直度偏差3mm4标高底模标高3mm板面高低差2mm5截面尺寸墙、柱、梁内模尺寸3mm板厚 03mm,并要求在在板底模摆放控制板厚钢筋支架,间距3个。6门窗洞口中心线位移3mm宽、高5mm对角线6mm加固措施7预留预埋位置数量8垃圾清理不得有任何垃圾,重点控制墙柱根部三、验收程序模板支设完毕分包班组内部自检、互检分包填写“三检制”、实测实量相关表格,工长填写相关资料工长报验总包专职人员专检监理、业主验收钢筋绑扎。特别强调:模板工程未经过验收不得进行下道钢筋绑扎工序。总包质检人员应对分包的实测实量结果进行抽检,发现弄虚作假现象要求全部重测,并处以罚款500元。报验之前,施工队伍应将所有的资料表格填写完善,然后进行报验。附图
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 模板 施工 控制 制度
