某高速公路施工组织设计—毕业设计.doc
《某高速公路施工组织设计—毕业设计.doc》由会员分享,可在线阅读,更多相关《某高速公路施工组织设计—毕业设计.doc(17页珍藏版)》请在优知文库上搜索。

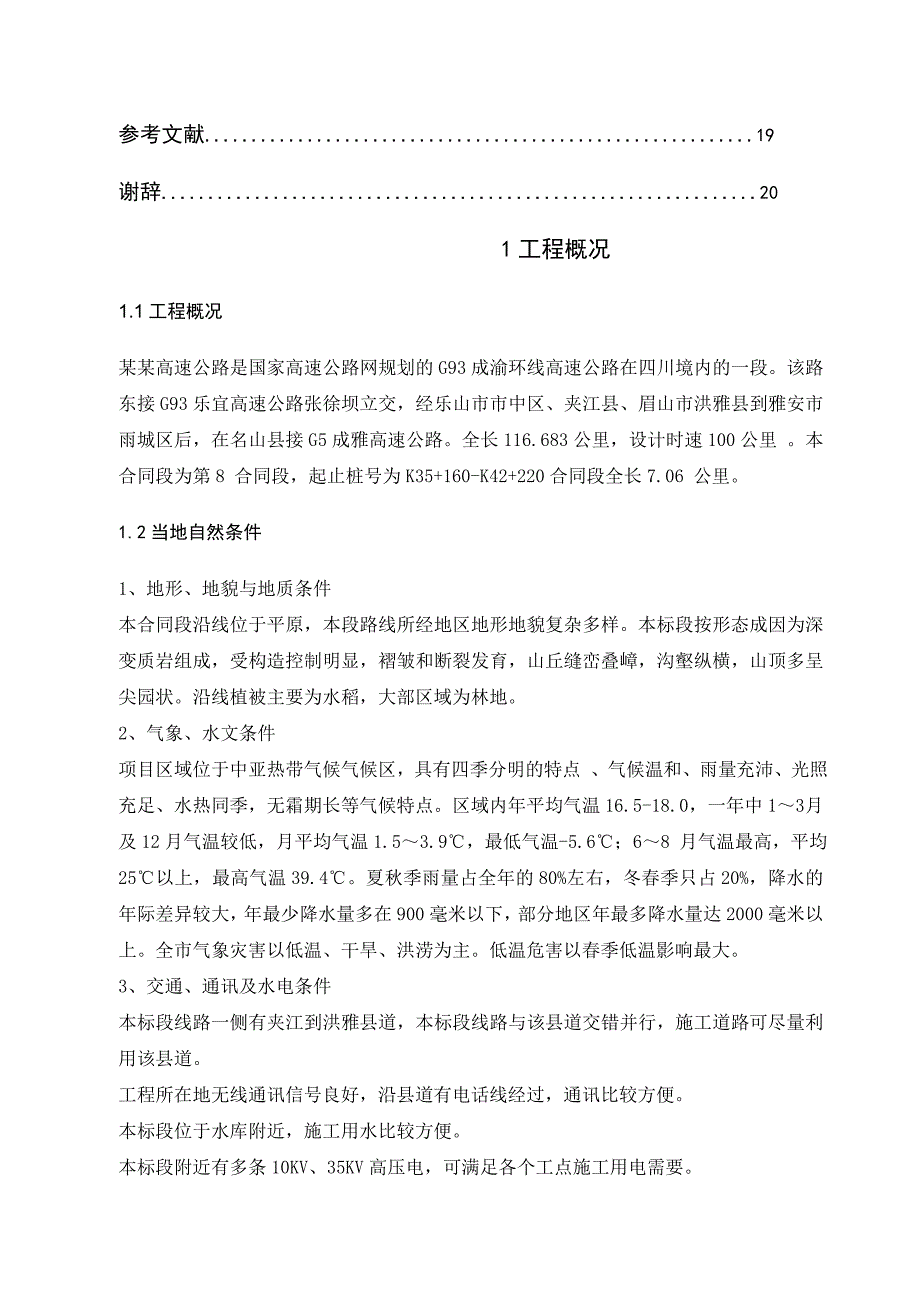

1、毕 业 论 文题 目: 某高速公路施工组织设计系 部: 土木工程系 专 业: 班 级: 姓 名: 目 录1 工程概况31.1 工程概况31.2 当地自然条件31.3 设计主要技术标准41.4 主要工程数量41.5 工程主要特点、重点及对策52 设备、人员动员周期和设备、人员、材料运到现场方法62.1 设备、人员动员周期62.2 设备、人员、材料进场方法63 施工组织机构及临时工程73.1 施工组织机构设置.73.2 施工任务划分73.3 总体施工目标83.4 主要临时工程84 主要工程项目的施工方案、施工方法104.1 总体施工方案104.2 路基工程施工方法144.3 路面工程154.4 桥
2、涵工程155 各分项工程的施工顺序.175.1 路基工程175.2 桥涵工程175.3 路面工程185.4 隧道工程.18参考文献.19谢辞.201工程概况1.1工程概况某某高速公路是国家高速公路网规划的G93成渝环线高速公路在四川境内的一段。该路东接G93乐宜高速公路张徐坝立交,经乐山市市中区、夹江县、眉山市洪雅县到雅安市雨城区后,在名山县接G5成雅高速公路。全长116.683公里,设计时速100公里 。本合同段为第8 合同段,起止桩号为K35+160-K42+220合同段全长7.06 公里。 1.2当地自然条件1、地形、地貌与地质条件 本合同段沿线位于平原,本段路线所经地区地形地貌复杂多样
3、。本标段按形态成因为深变质岩组成,受构造控制明显,褶皱和断裂发育,山丘缝峦叠嶂,沟壑纵横,山顶多呈尖园状。沿线植被主要为水稻,大部区域为林地。 2、气象、水文条件 项目区域位于中亚热带气候气候区,具有四季分明的特点 、气候温和、雨量充沛、光照充足、水热同季,无霜期长等气候特点。区域内年平均气温16.5-18.0 ,一年中13 月及12月气温较低,月平均气温1.53.9,最低气温-5.6;68 月气温最高,平均25以上,最高气温39.4。夏秋季雨量占全年的80%左右,冬春季只占20%,降水的年际差异较大,年最少降水量多在900毫米以下,部分地区年最多降水量达2000毫米以上。全市气象灾害以低温、
4、干旱、洪涝为主。低温危害以春季低温影响最大。 3、交通、通讯及水电条件 本标段线路一侧有夹江到洪雅县道,本标段线路与该县道交错并行,施工道路可尽量利用该县道。 工程所在地无线通讯信号良好,沿县道有电话线经过,通讯比较方便。 本标段位于水库附近,施工用水比较方便。 本标段附近有多条10KV、35KV高压电,可满足各个工点施工用电需要。1.3设计主要技术标准公路等级:高速公路; 计算行车速度:100km/h; 路基宽度:全部采用分离式路基宽12.25m。 1.4工程主要特点、重点及对策1、 工程特点 标段内沿线地形起伏平缓,施工用地紧张,科学、合理地布置施工场地、拌合站和预制场、施工便道是保证工程
5、顺利进行的重要因素。 本标段桥涵较多,施工干扰较多,合理安排各项工程施工顺序非常重要。 本标段桥梁类型多,有预制梁、挂篮悬臂浇注、移动模架造桥机灌注,工程量很大,须根据现场协调好各个桥梁的施工顺序,做到均衡生产,确保工期。 2、 工程重点 本标段桥梁悬浇法施工共有22 个“T”构,移动模架法施工12 号桥、13 号桥,需要配备的移动模架(2 套)和挂篮(16 套)等施工设备较多,是本标段施工的重点之重点。 本路段穿越高山和青衣江,高桥墩较多,高墩爬模施工是桥梁施工的一个重点。 本标段的填石路基工程质量控制是路基施工的重点。 3、 施工对策 通过以上特点、重点分析,确定了本工程的关键环节,并初步
6、制定了相应的组织措施(详细的施工方案与方法在相关章节中给予说明): 针对本标段桥多、墩高的特点,需要有丰富的类似桥梁施工经验的专业桥梁队;调入足够的施工机械设备,确保配备爬模9 套、移动模架2 套、挂篮16 套,并同时多开工作面,加快施工进度,确保总工期。 开工后先施工1 号桥、2 号桥的下部结构,抓紧移动模架的进场组拼工作;7 号桥的高墩也抓紧开工,使挂篮悬浇施工尽早进行。 编制好大桥实施性施工组织设计。对临时设施、模板等提前作好设计,使用前要经安全技术鉴定,制定操作规程,对上岗人员进行培训,并认真做好技术交底。 严格遵守业主及当地政府对本工程环保及水土保持、文明施工要求,制定文明施工及交通
7、组织规划方案,确立以人为本的思想,采取一切措施减少扰民。 隧道进洞前根据地质情况,采取恰当、有效措施做好边仰坡的加固处理,确保洞口围岩的稳定。针对隧道断层破碎带等不良地质状况,采取超前地质钻探及地质预报方法,提前探明地质状况,做到未雨绸缪。施工中根据地质情况变化及时调整隧道爆破及初期支护方案,遵循“短进尺、弱爆破、强支护、快封闭、勤量测”的施工原则。 在狠抓工程重点的同时,投入充足的劳动力和精良的机械设备,合理安排工期,严密组织施工,确保标段总工期目标实现。2设备、人员动员周期和设备、人员、材料运到现场方法2.1设备、人员动员周期待项目主要管理人员和技术人员进场后,着手落实驻地的生产生活临时设
