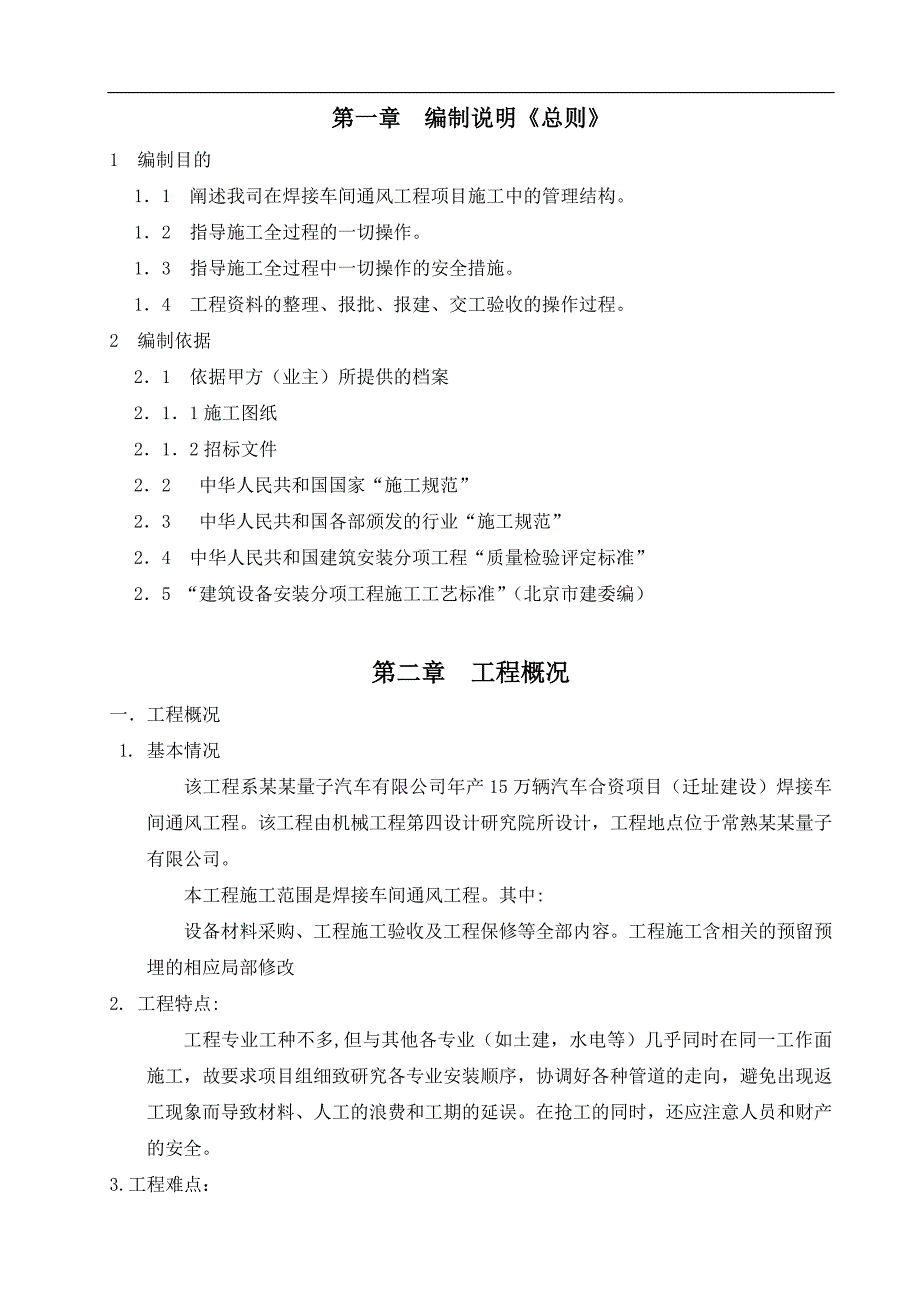

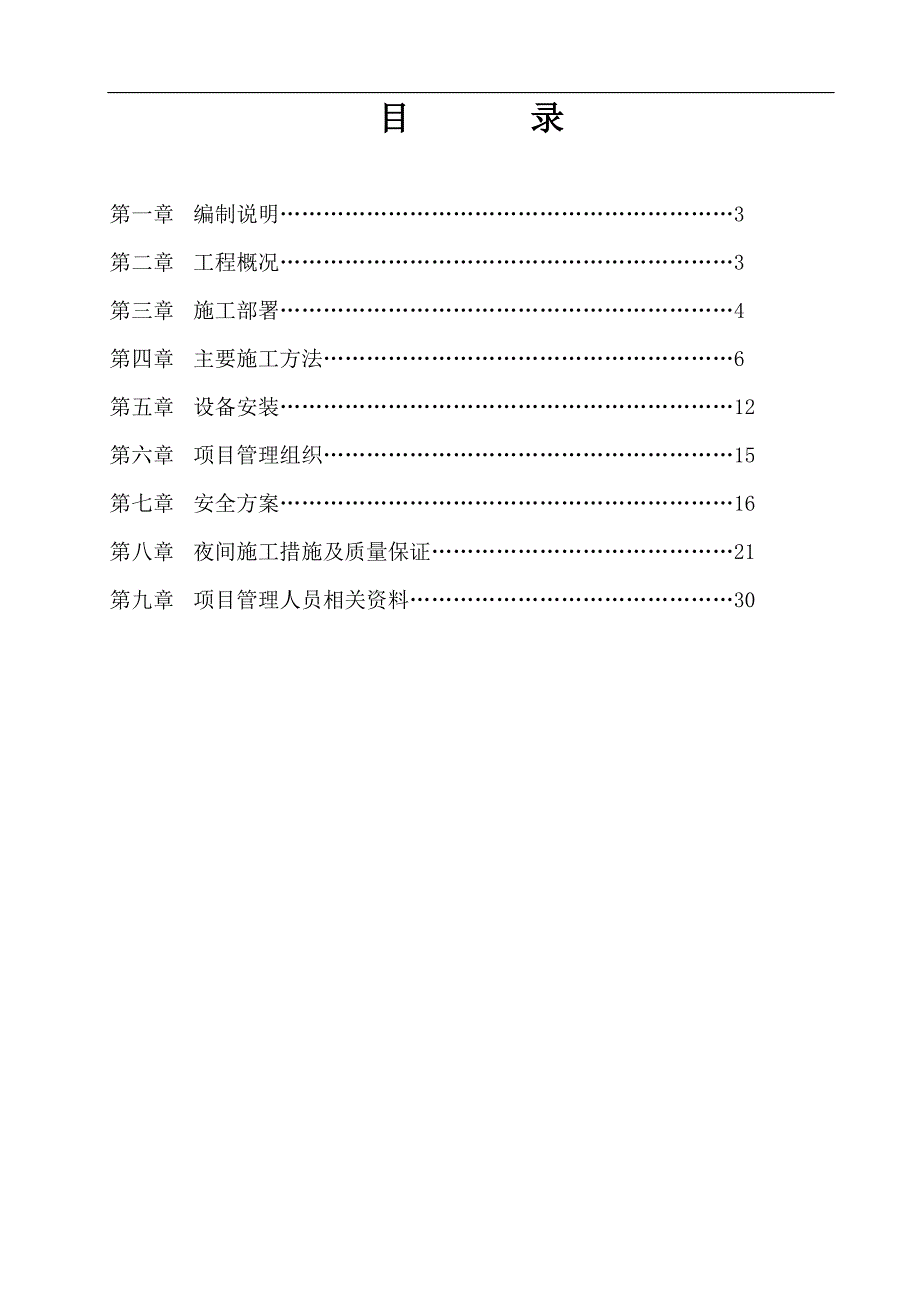

1、某某量子汽车有限公司施工方案目 录第一章 编制说明3第二章 工程概况3第三章 施工部署4 第四章 主要施工方法6 第五章 设备安装12第六章 项目管理组织15 第七章 安全方案16第八章 夜间施工措施及质量保证21第九章 项目管理人员相关资料30第一章 编制说明总则1 编制目的11 阐述我司在焊接车间通风工程项目施工中的管理结构。12 指导施工全过程的一切操作。13 指导施工全过程中一切操作的安全措施。14 工程资料的整理、报批、报建、交工验收的操作过程。2 编制依据21 依据甲方(业主)所提供的档案211施工图纸212招标文件22 中华人民共和国国家“施工规范”23 中华人民共和国各部颁发的
2、行业“施工规范”24 中华人民共和国建筑安装分项工程“质量检验评定标准”25 “建筑设备安装分项工程施工工艺标准”(北京市建委编)第二章 工程概况一工程概况 1. 基本情况 该工程系某某量子汽车有限公司年产15万辆汽车合资项目(迁址建设)焊接车间通风工程。该工程由机械工程第四设计研究院所设计,工程地点位于常熟某某量子有限公司。 本工程施工范围是焊接车间通风工程。其中:设备材料采购、工程施工验收及工程保修等全部内容。工程施工含相关的预留预埋的相应局部修改2. 工程特点:工程专业工种不多,但与其他各专业(如土建,水电等)几乎同时在同一工作面施工,故要求项目组细致研究各专业安装顺序,协调好各种管道的
3、走向,避免出现返工现象而导致材料、人工的浪费和工期的延误。在抢工的同时,还应注意人员和财产的安全。3. 工程难点: 本次工程主要是夜间及节假日施工,且车间内部管道、支架、设备繁多,风机安装 在15米的屋顶,因此施工人员需做好各方面的防护工作。第三章 施工部署1施工力量的准备 该工程安装工期2个月时间,因此,公司将委派有丰富的安装工程施工经验的项目管理部进行全面施工管理。由项目经理进行综合管理和统一指挥,设备及起重、管道及电气各由施工员负责,若施工高峰期则再增派人员辅助,形成强有力的管理机构。 施工高峰期时班组约需20多人进行施工。各施工专业要组织好劳动力,提高劳动生产效率。施工高峰期工地应另行
4、增加专职的安全检查人员、质量检查人员及成品设备保卫人员,消防人员,并组织做好现场的各项管理工作。2.现场临时设施3.现场平面布置 施工现场的公用设施及道路由业主统一规划布置4.材料设备的运输 材料、设备的运输须与业主协商。根据设备就位的特定条件,分别制定科学、 合理的场内运输方案。5.施工用水用电设施51 施工用水源、用电源统一由甲方提供。52 我司生活用水量为0.1-0.3td,消防用水由业主在施工现场提供消防栓与防蓄水池。我司在施工现场和临时设施范围按照消防要求设置足够的灭火筒。53 施工用电量为15KW,按施工现场临时用电安全技术规范(JGJ4688)编制临电设置方案,经审核批准后,按照
5、方案架设现场临时用电,施工现场的临电箱设置原则为:加工场设1个其它视施工需要灵活设置。临电敷设完毕后依手续办理验收并备案待查。6.施工机具舆材料准备61 按机具计划提前配置施工机械及专用工具。62 材料部门应按施工员所做的材料进场计划,提前做好材料的准备工作,保证及时供应合格的材料。7.技术准备工作71 项目部施工管理人员首先应认真审核施工图纸及有关资料,及时准确地作出施工 预算和材料机具计划。72 本工程施工图的深度不够满足施工,在施工中,施工员对施工班组的技术交底,并在施工前编制确认施工图,及下步工程施工图面。73 重点项目、关键部件需编制的施工方案74 设备安装吊装施工方案75 风管安装
6、施工方案第四章 主要施工方法第一节、通风空调管道制作安装一、镀锌钢板风管施工方法1施工准备 1)人员进场后,组织主要施工技术人员熟悉图纸,解决建筑、结构和电气、暖卫施工图中的管路走向、坐标、标高与通风管道之间跨越交叉出现的问题。2)组织施工人员学习有关规范和规程,对施工人员进行技术交底,对风管的制作尺寸,采用的技术标准、咬口及风管的连接方法进行明确。3)风管预制场垫置橡胶板,以减少风管在下料、拼接等过程中的划痕。3 材料准备1)所使用板材、型钢材料(包括附材)应具有出厂合格证书或质量鉴定文件。2)镀锌钢板表面不得有划伤、结疤、水印及锌层脱落等缺陷,应有镀锌层结晶花纹。3)所有材料进场后要堆放整
7、齐,并作好相应的标识。4 风管及部件的安装 本工程所有风管均采用0.75mm厚的镀锌铁皮螺旋风管,安装时将雅阁按照通风工程施工与质量验收标准相关标准进行安装。风管的安装必须服从专用设备的安装。安装前,根据设备图纸进行核对,防止风管安装阻碍专用设备的安装。如果风管安装后,与专用设备安装位置发生冲突,必须及时对风管进行拆除;如果风管完后,对专用设备的运输通道、安装空间产生影响的,风管及时拆除后,在专用设备安装完毕后,再对风管进行恢复。1)确定标高。按照设计图纸并参照土建基准线找出风管标高。2)制作支吊架 (1)标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。风管支吊架的制作严格按照通
