某派出所办公楼工程施工组织设计.doc
《某派出所办公楼工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《某派出所办公楼工程施工组织设计.doc(23页珍藏版)》请在优知文库上搜索。

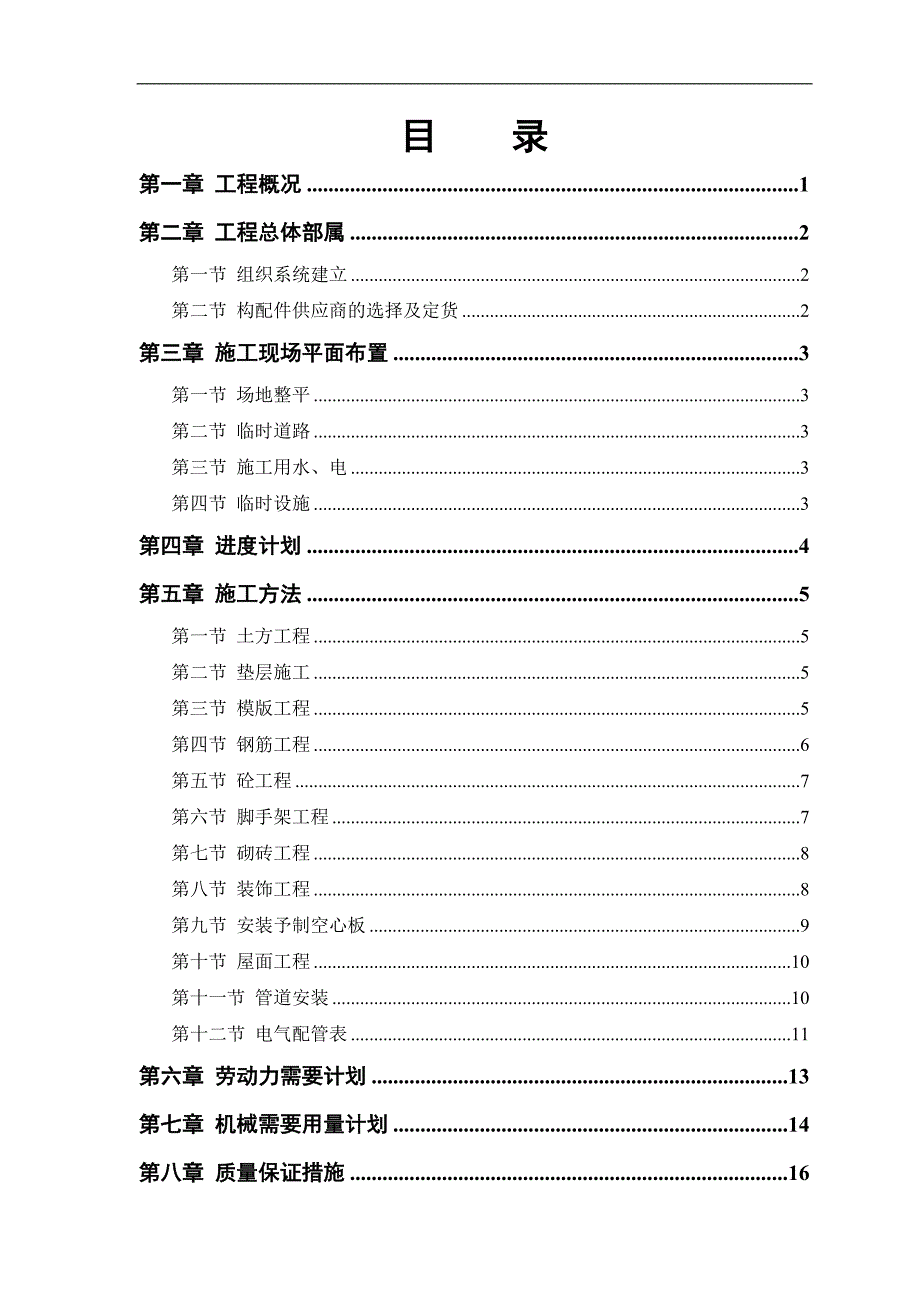

1、目 录第一章 工程概况1第二章 工程总体部属2第一节 组织系统建立2第二节 构配件供应商的选择及定货2第三章 施工现场平面布置3第一节 场地整平3第二节 临时道路3第三节 施工用水、电3第四节 临时设施3第四章 进度计划4第五章 施工方法5第一节 土方工程5第二节 垫层施工5第三节 模版工程5第四节 钢筋工程6第五节 砼工程7第六节 脚手架工程7第七节 砌砖工程8第八节 装饰工程8第九节 安装予制空心板9第十节 屋面工程10第十一节 管道安装10第十二节 电气配管表11第六章 劳动力需要计划13第七章 机械需要用量计划14第八章 质量保证措施16第一节 质量指标16第二节 质量措施16第九章

2、安全技术措施18第一节 一般规定18第二节 机电设备19第三节 高空作业20第十章 文明施工措施21第一章 工程概况本工程为【XXXX】办公楼,位于【XXXX】,北临【XXXX】,南面【XXXX】,该楼的结构为三层钢筋砼框架结构,楼板为预制空心板,屋面板为现浇钢筋砼板,多孔砖墙封闭,有梁式带形基础,埋深1.9m(垫层底标高),层高分别为3.4m,3.5m和3.4m,建筑物总高度【XXXX】m,总建筑面积【XXXX】m2。该楼内墙装饰大部分为乳白色乳胶漆涂料,外墙装饰为面砖,楼地面为地砖,屋面为三毡四油防水层,大部分门窗采用UPVC塑料门窗,少量木门。第二章 工程总体部属第一节 组织系统建立1、
3、建立精干高效的项目经理班子,选择施工经验丰富,组织能力强,业务水平高,身体素质好的项目经理。工程质量的优劣、施工进度的快慢、经济效益的好坏,关键取决于项目经理部的整体协作性、组织能动性、相互配合性及现场指挥人员的能力经验和业务水平。2、建立从班组到工长及职能人员等全员,完善的生产、经营、质量、安全、文明施工承包责任制。充分发挥全体人员的积极性、创造性和相互配合性。第二节 构配件供应商的选择及定货根据施工图预算确定的构配件数量、规格、品种等,选择多家供应商,对其产品质量、企业信誉、生产能力、价格等进行比较,并确定最优厂商供货及构配件的进厂时间。材料的定货应事先征得甲方的认可。合理安排工序,科学组
4、织施工,整个工程以办公楼为主,另外还有围墙、雨排水管道及硬地广场,办公楼是整个工程的关键,以基础施工为先导,抓紧回填,为主体工程施工创造条件,充分利用平面、空间和时间,预制空心板的安装,内外墙的装饰、楼地面的施工及水、电管线的安装等,组织流水交叉作业,保证工程按期完成。为了便于现场的管理,围墙、南侧雨排水可以与基础同时施工,迅速建成。北侧雨排水管道和硬地广场待办公楼完工后再施工。第三章 施工现场平面布置第一节 场地整平进入现场后首先拆除原有小房,拆除垃圾运至指定地点,场地整平采用推土机和人工相结合,使整个场地平整且排水畅通。第二节 临时道路将临时路基碾压平整密实,铺垫250厚泥结石垫层,并沿路
5、两边设临时排水沟。第三节 施工用水、电电缆采用栽杆架空敷设,设250A分配电箱2个,施工用水管用50钢管,埋于地下300500深,水、电布置见施工平面布置图。第四节 临时设施由于场地条件的限制,在施工现场南侧设置现场办公室、库房、职工宿舍、钢筋加工厂、砼搅拌机、砂石料堆场及周转料具堆场,其他自行安排。场地四周先施工设计围墙,代替临时围墙。第四章 进度计划根据该工程的特点及本企业的实力,确定该工程总工期为【梦龙morrowsoft】天,拟从中标后第15天为开工日期,具体安排详见施工进度计划表。第五章 施工方法第一节 土方工程1、钢筋砼有梁式带形基础及地梁挖土采用1.6m3液压反铲挖土,大面积开挖
6、形式,自卸汽车运土至弃土场。2、基础深度为1.9m(垫层底标高)以垫层边缘向外留设工作面500mm,挖土边坡1:1,在基坑周围设200200mm之排水明沟每隔20m设集水井用水泵排水经沉淀处理就近排至雨排水管道。第二节 垫层施工垫层砼强度C10,砼可采用斗车运输至基坑边用溜槽输送至基底和搭设脚手马道斗车运输到位。第三节 模版工程1、模板工程以组合定型钢模板为主,U型卡连接、48钢管备楞、对拉螺栓紧固(框架局部异形截面另外加工部分异型钢模板或用=25mm厚木板制安),阳角模可采用505角钢钻孔制作。2、模板的支撑方法框架之梁柱模板均采用1216对拉螺栓固定。一般梁板的支顶采用483.5脚手钢管,
7、立管接头采用对接扣件,接头位置严格按脚手架搭设规范要求设置,水平拉杆双向竖向间距1.5m,每个顶柱允许承载0.8t。(梁的支顶要考虑予制空心楼板的荷载。)模板施工要有足够的强度、刚度和稳定性,同时要保证位置、标高、形状和几何尺寸的准确性。模板施工中对定型钢模板不得任意烧孔施焊。柱模板下端打砼前必须用砂浆填满缝隙避免跑浆。柱支模中用正反两个方向之U型卡连接模板,防止柱模形成整体后的翘曲变形,注意予埋门框固定所需的予埋铁件,予埋铁件均用M6螺栓紧固在模板上,平面予埋件按位置标高焊在钢筋或支撑架上,以保证位置、标高的准确及与砼表面的平整。为了保证柱与梁相交处施工缝的外观质量,此处柱的模板要与砼浇注一
