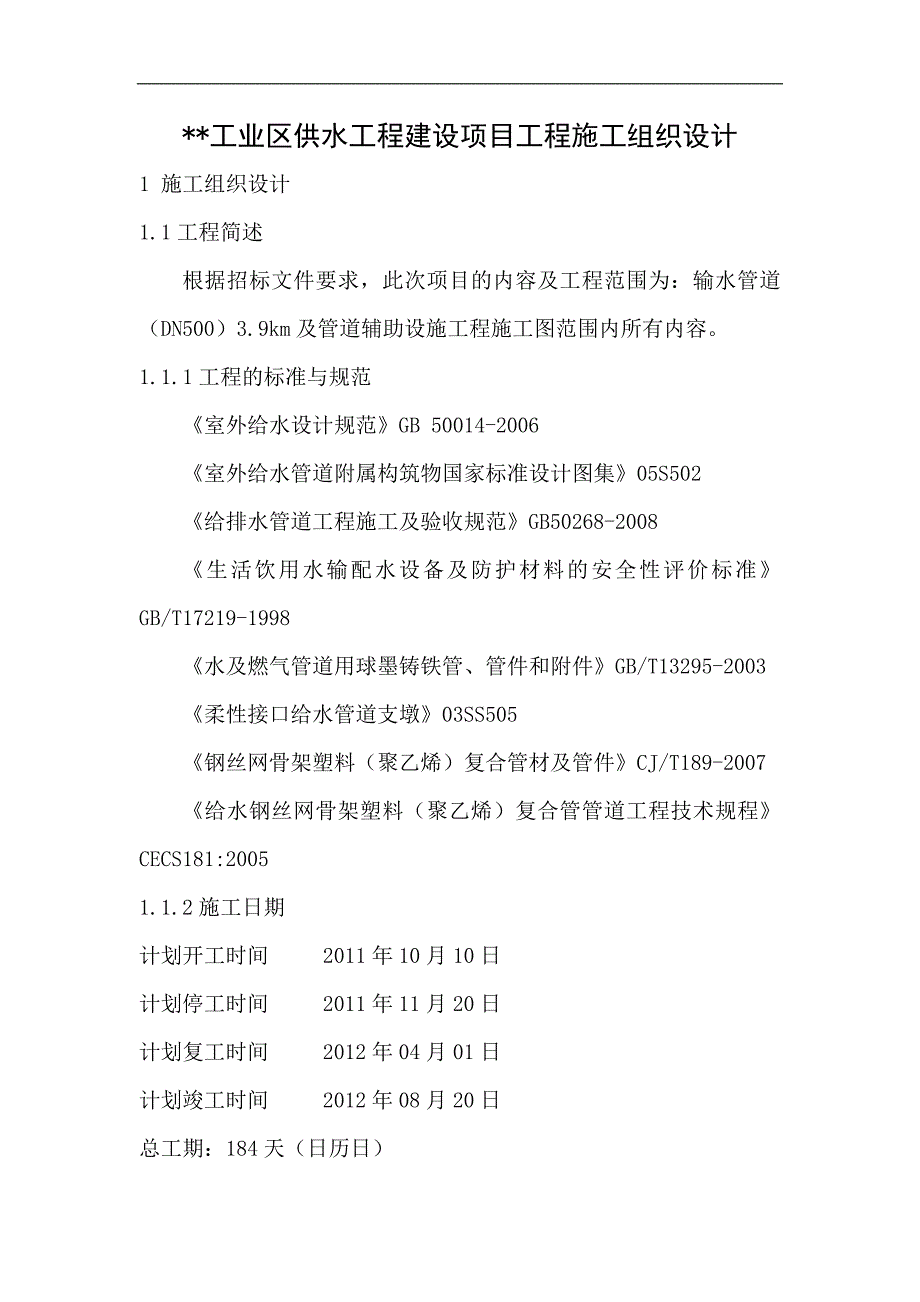

1、*工业区供水工程建设项目工程施工组织设计1 施工组织设计 1.1工程简述根据招标文件要求,此次项目的内容及工程范围为:输水管道(DN500)3.9km及管道辅助设施工程施工图范围内所有内容。1.1.1工程的标准与规范室外给水设计规范GB 50014-2006室外给水管道附属构筑物国家标准设计图集05S502给排水管道工程施工及验收规范GB50268-2008生活饮用水输配水设备及防护材料的安全性评价标准GB/T17219-1998水及燃气管道用球墨铸铁管、管件和附件GB/T13295-2003柔性接口给水管道支墩03SS505钢丝网骨架塑料(聚乙烯)复合管材及管件CJ/T189-2007给水钢
2、丝网骨架塑料(聚乙烯)复合管管道工程技术规程CECS181:20051.1.2施工日期计划开工时间 2011年10月10日计划停工时间 2011年11月20日计划复工时间 2012年04月01日计划竣工时间 2012年08月20日总工期:184天(日历日)1.1.3质量标准:达到市政工程质量验收标准合格等级1.2设计内容本工程由新疆生产建设兵团勘测规划设计研究院设计,本工程供水管道和灌溉管道分开布置,在0+300水厂进口之前设阀门分开,其中供水管道采用DN500钢丝网骨架塑料复合管(PSP),管道公称压力1.0Mpa,灌溉管道采用DN150 UPVC管,管道公称压力1.0Mpa。回填区压实指标

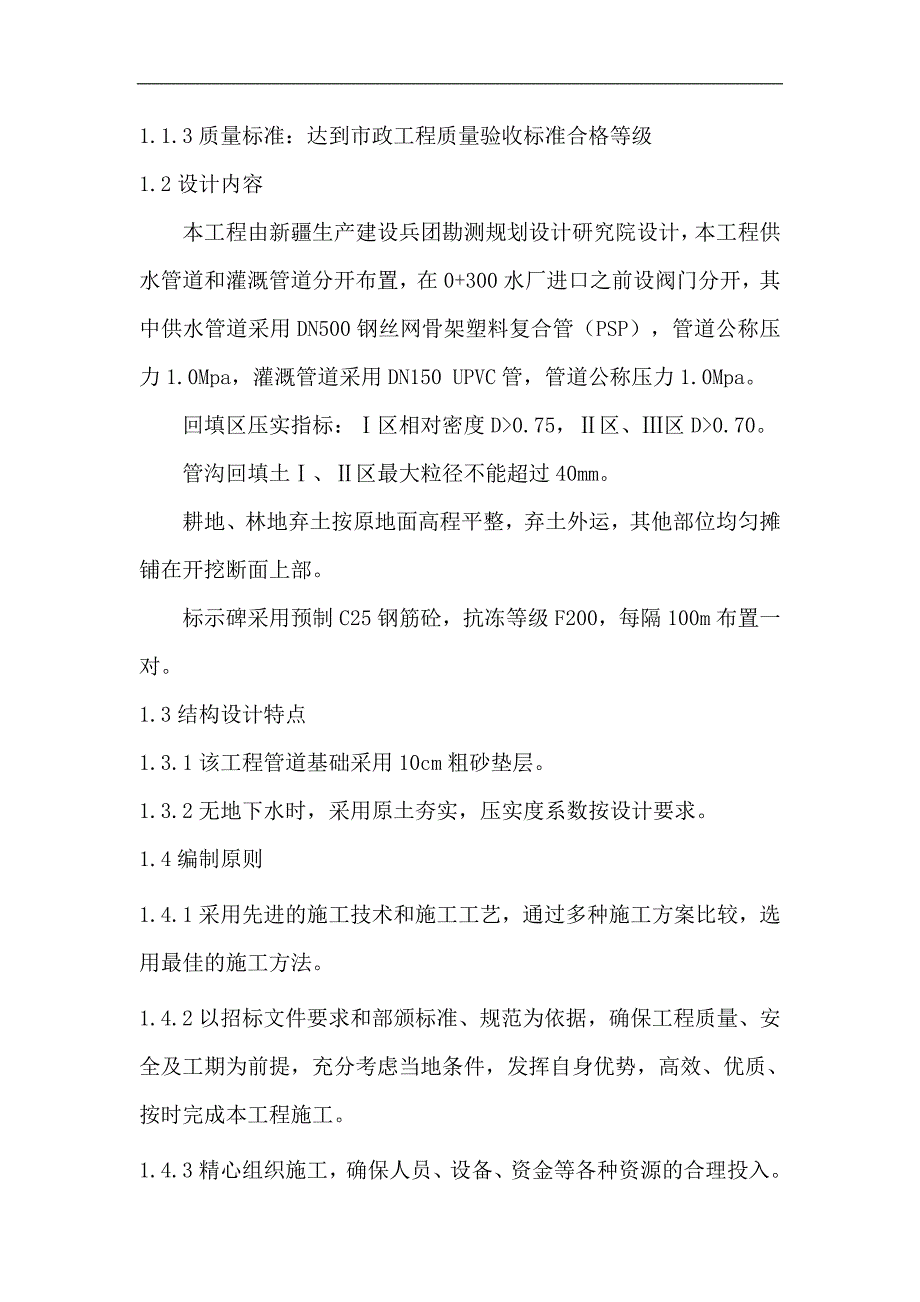

3、:区相对密度D0.75,区、区D0.70。管沟回填土、区最大粒径不能超过40mm。耕地、林地弃土按原地面高程平整,弃土外运,其他部位均匀摊铺在开挖断面上部。标示碑采用预制C25钢筋砼,抗冻等级F200,每隔100m布置一对。1.3结构设计特点1.3.1该工程管道基础采用10cm粗砂垫层。1.3.2无地下水时,采用原土夯实,压实度系数按设计要求。1.4编制原则1.4.1采用先进的施工技术和施工工艺,通过多种施工方案比较,选用最佳的施工方法。1.4.2以招标文件要求和部颁标准、规范为依据,确保工程质量、安全及工期为前提,充分考虑当地条件,发挥自身优势,高效、优质、按时完成本工程施工。1.4.3精心

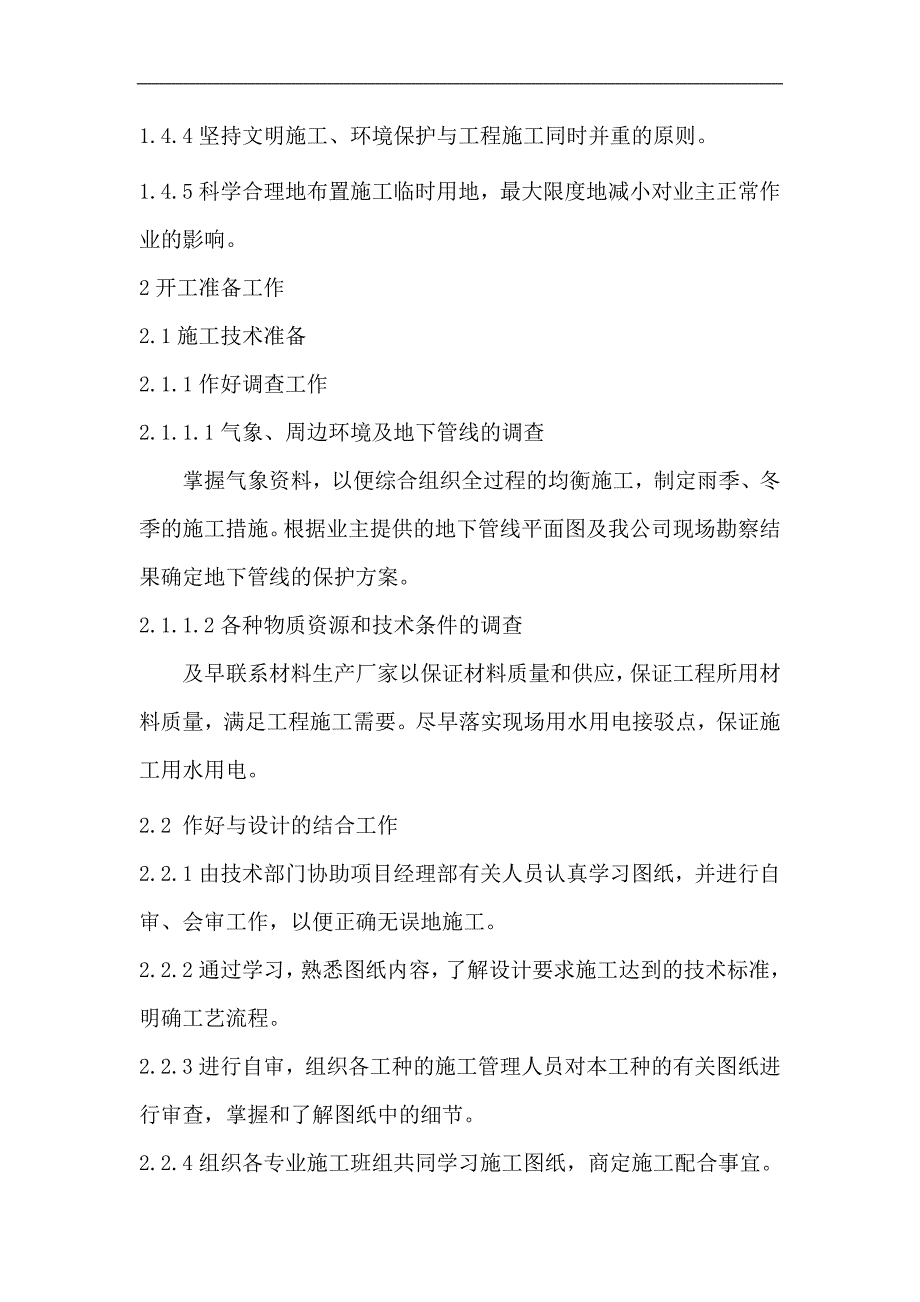

4、组织施工,确保人员、设备、资金等各种资源的合理投入。1.4.4坚持文明施工、环境保护与工程施工同时并重的原则。1.4.5科学合理地布置施工临时用地,最大限度地减小对业主正常作业的影响。2开工准备工作2.1施工技术准备2.1.1作好调查工作2.1.1.1气象、周边环境及地下管线的调查掌握气象资料,以便综合组织全过程的均衡施工,制定雨季、冬季的施工措施。根据业主提供的地下管线平面图及我公司现场勘察结果确定地下管线的保护方案。2.1.1.2各种物质资源和技术条件的调查及早联系材料生产厂家以保证材料质量和供应,保证工程所用材料质量,满足工程施工需要。尽早落实现场用水用电接驳点,保证施工用水用电。2.2
5、 作好与设计的结合工作2.2.1由技术部门协助项目经理部有关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。2.2.2通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。2.2.3进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。2.2.4组织各专业施工班组共同学习施工图纸,商定施工配合事宜。2.2.5组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。2.3 认真编制施工组织设计由技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。2.4 编制施工图预算和施工预算由预算部门根据
6、施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。2.5物资条件准备2.5.1 建筑材料的准备2.5.1.1根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。2.5.1.2根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。2.5.1.3组织材料按计划进场,并作好保管工作。2.5.2构配件的加工订货准备根据施工进度计划及施工预算所提供的各种构配件数量,做好加工翻样工作,并编制相应的需用量计划。组织构配件
7、按计划进场,按施工平面布置图作好存放和保管工作。2.5.3 施工机械准备根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。2.5.4施工机械设备投入从中标之日起,我公司就会立即由投标确定的项目部开始施工前期准备工作,准备工作着重从施工现场、测量复核、物资供应、项目技术组成四个方面来着手,在业主的协助下,用最短的时间投入施工,尽量少占用有效工期。2.5.4.1本工程拟投入施工设备及进场时间安排表序号设备名称数量型号1自卸汽车6台5T2汽车式起重机1台16T3汽车式起重机2台12T4搅拌机2台
